- •Содержание
- •Глава 1. Что такое затраты на качество
- •Глава 7 Управление затратами на качество в процессе осуществления проектного анализа 65
- •Введение
- •Глава 1 Что такое затраты на качество и как они возникают
- •1.1. Примерный перечень элементов затрат на качество
- •1.1.1. Затраты на предупредительные мероприятия
- •1.1.2. Затраты на контроль
- •1.1.3. Внутренние потери
- •1.1.4. Внешние потери
- •1.2. Определение величины затрат
- •1.2.1. Как идентифицировать затраты на качество?
- •1.2.2. Как выявить затраты на качество?
- •1.3. Источники информации о затратах на качество
- •1.3.1. Отчет по затратам на качество
- •Контрольные вопросы к главе 1
- •Тесты к главе 1
- •Глава 2 Статистические методы в управлении затратами на качество продукции
- •2.1. Формы подтверждения соответствия
- •2.2. Методы контроля качества
- •Факторные показатели
- •Контрольный листок Группы данных
- •2.3. Практические способы оценки показателей качества продукции
- •Контрольные вопросы к главе 2
- •Тесты к главе 2
- •Глава 3 модели управления затратами в системе менеджмента качества
- •3.1. Элементы системы экономического анализа
- •3.2. Модели взаимосвязей процессов производства продукции
- •Контрольные вопросы к главе 3
- •Тесты к главе 3
- •Глава 4 управление затратами в системе менеджмента качества производства удлиненных кумулятивных зарядов прокатанных (укз-п)
- •4.1. Процедура калькулирования себестоимости укз-п нормативным методом
- •Учет по нормативным затратам.
- •Контрольные вопросы к главе 4
- •Глава 5 определение стоимости сертификационных работ в системе менеджмента качества предприятия
- •5.1. Договорное определение стоимости
- •5.3. Статистическое определение стоимости
- •5.3. Аналитическое определение стоимости
- •Трудоемкость отдельных видов работ
- •5.4. Расчет стоимости договора на проведение сертификационных работ
- •Контрольные вопросы к главе 5
- •Глава 6 Пример оценки экономической эффективности совершенствования системы менеджмента качества оао « Авиаагрегат»
- •6.1. Расчёт затрат на введение и содержание отдела качества
- •6.2. Единовременные затраты на оборудование новых рабочих мест
- •6.3. Затраты на повышение квалификации работников отдела качества
- •6.4. Затраты на заработную плату сотрудникам отдела качества
- •6.5. Расчёт затрат на приглашение консультантов из консалтинговой фирмы
- •6.6. Расчёт экономии от введения отдела качества
- •Контрольные вопросы к главе 6
- •Глава 7. Управление затратами на качество в процессе осуществления проектного анализа
- •Заключение
- •Список литературы
Учет по нормативным затратам.
Фактические затраты определяют из следующего выражения:
Нормативные затраты + Отклонения от фактических затрат – нормативные затраты.
При этом варианте исходят из той предпосылки, что на счетах бухгалтерского учета движение материальных ценностей оценивают по нормативам (основные материалы, незавершенное производство, готовая продукция). Все данные о выявленных отклонениях накапливаются и в конце отчетного периода присоединяются к нормативным затратам.
2. Параллельный учет фактических и нормативных затрат.
Этот вариант предусматривает отражение движения информации о затратах на производство в двух оценках: по фактически сложившимся затратам и нормативной величине затрат фактического объема выполненных работ, услуг, произведенной продукции:
Фактические затраты ± Нормативные затраты = Отклонения
3. Учет смешанным способом (осуществляется в двух вариантах).
Первый вариант наиболее распространен в экономически развитых странах и был рекомендован к использованию в России. Однако с достаточной степенью достоверности учесть в течение отчетного периода все отклонения невозможно. Нормативная себестоимость незавершенного производства на конец месяца исчисляется как разность между нормативной суммой затрат на производство и нормативной себестоимостью товарного выпуска. В результате все неучтенные в течение месяца или другого отчетного периода отклонения оседают в остатках незавершенного производства.
Второй вариант предполагает повседневный контроль за соблюдением норм основных затрат. Полученные в течение отчетного периода данные об отклонениях не обобщаются в регистрах бухгалтерского учета и не отражаются на счетах.
Суммы отклонений от норм затрат определяются по каждой группе однородных изделий в пределах отчетного периода путем сопоставления фактических затрат с оцененным объемом выпуска продукции по нормативной себестоимости. При этом незавершенное производство оценивается по нормативной себестоимости исходя из натуральных показателей балансов движения полуфабрикатов в производстве или описей незавершенного производства производственных подразделений.
Методика калькуляционных расчетов двух вариантов предусматривает одно из двух:
- отклонения от норм, выявленные в течение отчетного периода, полностью относить на себестоимость продукции (готовой, а при определенной учетной политике – реализованной); либо:
- отклонения от норм распределять между продукцией и незавершенным производством [38].
Выделение систем, описанных выше, несколько условно, так как на практике их применяется значительно больше и часто с совмещением и взаимодействием одних элементов и приемов определенной системы с элементами других систем.
Система нормативного учета затрат на производство, созданная в нашей стране, имеет много общего с системой учета «стандарт-кост». Цель системы «стандарт-кост» – правильно и своевременно рассчитать отклонения по элементам нормативных затрат, установить причины их возникновения и ответственность по центрам ответственности. Анализ может проводиться для подразделения, продукта или любого другого центра ответственности. На рис. 4.2 показано использование маржинального подхода в системе «стандарт-кост».
Рассмотрим более подробно, как формируются отклонения по двум факторам: норме и цене. Стоимость единицы продукции определяется как произведение нормы расхода ресурса на единицу продукции и цены ресурса. В данном контексте под нормой будем понимать объем использования натуральных единиц ресурса (натуральные единицы могут быть кг, м, часы и т.п.) на единицу продукции. В дальнейшем будем рассматривать отклонения для двух основных видов ресурсов: материалов и труда. Введем обозначения:
Цп, Цф – цена натуральной единицы используемых в производстве ресурсов, соответственно нормативная и фактическая величина, руб./нат. ед.;
Нп, Нф – объем использования натуральных единиц ресурса на единицу продукции, соответственно нормативная и фактическая величина, нат. ед./ ед. прод.;
Оц – отклонение по норме, то есть по объему использования натуральных ресурсов;
Он – отклонение по цене;
Оцн – отклонение, формируемое одновременно по двум факторам.
Фактические норма и цена могут быть соответственно больше или меньше их нормативных величин. При различных комбинациях могут возникнуть четыре ситуации, в которых формируются отклонения соответственно по норме и цене. Отклонения могут возникнуть в виде перерасхода ресурсов (со знаком «-»), а также в виде экономии (со знаком «+»).
Ситуация 1. Когда Цф > Цп , Нф > Нп , то
Оц = ( Цп – Цф )* Нп (перерасход «-»),
Он = ( Нп – Нф )* Цп (перерасход «-»),
Оцн = – ( Цп – Цф )*( Нп – Нф ) (перерасход «-»).
Р и с. 4.2. Анализ отклонений в системе нормативного учета переменных затрат [27]
Ситуация 1, формируется перерасход по всем факторам (рис. 4.3).
Цф
Оц
Оцн
Цп
Оп
Нф
Нп
Р и с. 4.3
Ситуация 2. Когда Цф < Цп , Нф < Нп , то
Оц = ( Цп – Цф )* Нп (экономия «+»),
Он = ( Нп – Нф )* Цп (экономия «+»),
Оцн = – ( Цп – Цф )*( Нп – Нф ) (экономия «+»).
В данной ситуации формируется экономия по всем факторам (рис. 4.4).
Цп
Оц
Оцн
Цф
Оп
Нф
Нп
Р и с. 4.4
Ситуация 3. Когда Цф < Цп , Нф > Нп , то
Оц = ( Цп – Цф )* Нп (экономия «+»),
Он = ( Нп – Нф )* Цп (перерасход «-»),
Оцн = 0.
В данной ситуации изменение фактических цен формирует экономию Оц, а изменение фактических норм формирует перерасход Он (рис. 4.5).
Цп
Цф
Оц
Оп
Нф
Нп
Р и с. 4.5
Ситуация 4. Когда Цф > Цп , Нф < Нп , то
Оц = ( Цп – Цф )* Нп (перерасход «-»),
Он = ( Нп – Нф )* Цп (экономия «+»),
Оцн = 0.
В данной ситуации изменение фактических норм формирует экономию Оп, а изменение фактических цен формирует перерасход Оц (рис. 4.6).
Цп
Оц
Цф
Оп
Нф
Нп
Р и с. 4.6

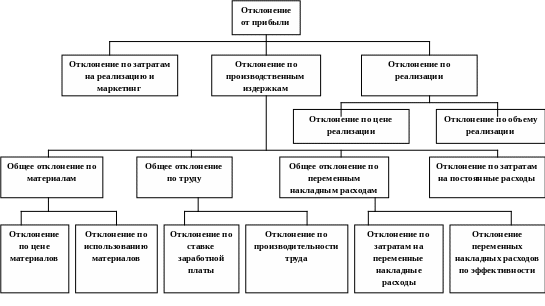

Рассмотрим состав отклонений по двум основным видам ресурсов: материалам и труду.
1. Отклонение фактических затрат по материалам от нормативных зависит от двух факторов – цены материалов и нормы (объема) использования материалов – и включает:
1.1. Отклонение по цене материалов.
1.2. Отклонение по использованию материалов (по норме).
1.3. Отклонение по цене и норме использования материалов.
Совокупное отклонение по материалам – это разница между нормативными материальными затратами для фактического производства и фактическими, используемыми в производстве.
2. Отклонение фактических трудозатрат от нормативных зависит от двух факторов – ставки заработной платы (цены труда) и производительности труда в часах (нормы по труду, количество отработанного времени) – и включает:
2.1. Отклонение по ставке заработной платы (отклонение по цене).
2.2. Отклонение по производительности труда (отклонение по норме).
2.3. Отклонение по цене и норме.
3. Отклонение по накладным расходам рассматривается в разрезе постоянной и переменной частей – ЛНР.
Данные расчетов, основанных на вышеизложенном методе, указывают на проблемные сферы деятельности, по которым следует принимать корректирующие действия. Помимо неблагоприятных следует изучать благоприятные отклонения, пользоваться их преимуществами и материально стимулировать тех, кто обеспечивает хорошее выполнение работ.
Анализ рассмотренных выше методов учета показал, что для сборочных производств предприятий оптимальным является сочетание позаказного метода учета с нормативным методом по каждому из видов производств (процессов). Сочетание таких методов позволяет своевременно выявлять отклонения по всем видам затрат, связанных с качеством, по каждому из видов производств с одновременным отнесением их на конкретный заказ, что в свою очередь обеспечивает грамотное принятие управленческих решений. Схема декомпозиции бюджета заказа показана на рис. 4.7.
связь
«один со многими»;
связь
«многие со многими»
Р и с. 4.7. Схема декомпозиции бюджета заказа
Управление отклонениями в сборочном производстве в ходе исполнения заказа предлагается осуществлять на основе использования «бюджета отклонений», схема формирования которого представлена на рис. 4.8. Далее в тексте цифры в скобках означают информационные и иные связи на схеме.
Р и с. 4.8. Формирование бюджета отклонений (информационная схема)
Управление заказом на предприятии является специализированной функцией ряда подразделений: отдела главного инженера, технологического, конструкторского, планово-экономического и производственно-диспетчерского отделов. При ее реализации составляются графики и планы выполнения заказов. В форме оперативных планов они доводятся до производственных подразделений. В оперативных планах производственных подразделений выделяются плановые материальные затраты и нормативные затраты по трудоемкости (2, 3), которые доводятся до цехов (4, 5). Эти планы являются основанием для формирования потребностей производственного подразделения в ресурсах (6, 7), предъявления этих потребностей (8, 9) и расходования ресурсов согласно предъявленным требованиям (19, 20). Соответствие формируемых и предъявляемых потребностей плановым нормативам расходования ресурсов, а также соответствие фактического расходования ресурсов плановым потребностям является предметом оперативного контроля со стороны производственно-диспетчерской службы предприятия (14, 15). Все рассмотренные информационные связи относятся к нормальному, без отклонений, процессу исполнения оперативных производственных планов в производственном подразделении.
При возникновении отклонений от нормального хода производства может появиться дополнительная потребность в ресурсах, без которой оперативный план не будет выполнен. При этом из производственных подразделений (цехов), выполняющих задачи и являющихся местами возникновения отклонений, в управление заказом передается информация о величине отклонения, причинах возникновения отклонений, ПУЕ (планово-учетная единица), по которым допущены отклонения, возможных способах преодоления отклонений. Эта информация поступает в форме служебных записок, рапортов, предложений по плановым мероприятиям и т.д. (18). Она служит основанием для принятия решения о выделении дополнительных ресурсов, необходимых для преодоления отклонений и выполнения плана (21-24).
Для минимизации отклонений необходим их управленческий учет, включающий:
- достоверную регистрацию возможных отклонений;
- классификацию отклонений;
- исчерпывающий анализ причин в каждом случае возникновения отклонения;
- содержательное обоснование необходимости выделения дополнительных ресурсов для каждого случая отклонений;
- разработку и осуществление системы мероприятий по устранению причин отклонений с обязательным анализом затрат на проведение мероприятий и экономической эффективности мероприятий.
Для регистрации отклонений и последующего управления ими предлагается составление бюджета / реестра отклонений (10, 11). Анализ отклонений для их включения в бюджеты отклонений осуществляется службой управления заказом (12). Как показано на рис. 4.3, бюджет отклонений является также объектом контроля со стороны планово-экономической службы (13), при этом результаты контроля используются в процессе управления заказом (25).
Контроль и фиксация отклонений в ходе производственных процессов осуществляются в течение планового периода. Плановые значения затрат по видам ресурсов сопоставляются с фактическими данными о затратах соответствующих ресурсов, зафиксированных в системе управленческого учета.
При выполнении заказов или ПУЕ в производственном подразделении предприятия может возникать экономия фактических затрат по отношению к плановым / нормативным затратам. Возможные направления экономии:
1. Экономия затрат имущественных ресурсов по сравнению с нормативными затратами (при условии выполнения плановых заданий по номенклатуре, количеству и срокам) может иметь место из-за более высокой, чем плановая, производительности труда, а также сокращения всех видов потерь в производстве, а именно: потерь рабочего времени, простоев оборудования, потерь запасов материальных ресурсов и готовой продукции, потерь от брака или затрат на компенсацию причин его возникновения.
2. Экономия, возникающая вследствие того, что фактическая потребность в материальных ресурсах для выполнения заказов меньше нормативной. Так как частично или полностью необходимые материалы и комплектующие изделия уже имеются (по разным причинам), их приобретение не требуется.
3. Экономия вследствие того, что необходимые технологии, оснастка, инструмент уже имеются – их не требуется разрабатывать, изготавливать, закупать и т.д.
4. Экономия инвестиционных ресурсов вследствие того, что часть имеющегося оборудования, других основных производственных фондов может быть использована при выполнении заказа.
5. Экономия затрат предприятия на подготовку кадров – имеется персонал требующихся профессий и квалификации для выполнения заказа.
Построение и функционирование системы управления отклонениями основано на следующих принципах:
1. Планирование осуществляется сверху вниз. Сбор фактической информации и анализ отклонений – в обратном направлении (снизу вверх).
2. Сопоставление материальных затрат с денежными ресурсами производится только на самом верхнем уровне – на уровне бюджета заказа.
3. На каждом уровне иерархии формируются фонды экономии за счет случаев, когда фактические затраты меньше плановых. Фонд экономии определенного уровня может перераспределяться на этом уровне. Экономия, не распределенная в рамках «своего» уровня, может быть отнесена к более высокому уровню.
4. В случае, когда фактические затраты больше плановых, необходимы анализ причин возникновения отклонений, фиксация отклонения в бюджете отклонений, разработка мероприятий по преодолению отклонений. Мероприятия могут финансироваться из фонда экономии. Если мероприятия не помогают преодолеть перерасход, возникает проблема поиска внешнего (по отношению к системе сопровождения заказов) финансирования.
5. Поскольку финансовое сопровождение производственных заказов проводится поэтапно, а финансовая отчетность предприятия и формирование единых по предприятию планов и планов непроизводственных служб и подразделений «привязаны» к календарным периодам (месяцам, кварталам, годам), необходим механизм согласования и отнесения доходов и затрат по этапу на календарный период и наоборот. Связанные с этим проблемы отчасти могут быть решены путем привязки договорных этапов к календарным периодам в тех случаях, когда это возможно.
Управление с использованием бюджетов отклонений заключается в учете исполнения бюджета отклонений в каждом календарном периоде. В случае неисполнения составляется новый бюджет, в котором, по существу, содержится отклонение от бюджета отклонений предшествующего периода. Отклонение бюджета каждого последующего периода меньше, чем предыдущего периода. При этом в процессе управления ставится цель минимизации общей величины отклонения. В результате исполнения бюджетов каждого периода может быть получен положительный либо отрицательный результат. Величина отклонения переносится в бюджет следующего периода. Перевыполнение бюджетов отклонений невозможно. При выполнении основного бюджета заказа возможны ситуации экономии ресурсов по отношению к плану. Эта экономия вместе с внешним финансированием может служить внутрисистемным источником (в системе управления отклонениями) для финансирования планов мероприятий по преодолению причин возникновения отклонений, направленных на исполнение бюджетов отклонений.
