  1. Co vyjadřují a k čemu se užívají následující ukazatele: bcws (pv), bcwp (ev) a acwp (ac):

  • PV – rozpočtové náklady plánovaných prací; kolik by mělo být vyčerpáno na ten úkol plánovaného rozpočtu k danému datu vzhledem k % rozpracovanosti

  • AC – náklady provedených prací, kolik jsme utratili hypotetických nákladů vzhledem k tomu, kolik bylo skutečně uděláno, jedná se o klíčový prvek pro výpočet dalších nákladů. Pokud není ke kontrolnímu dni splněno => něco je špatně a budeme si muset na někoho došlápnout (tzn. zdroje nedělají to, co by měli dělat)

  • EV – aktuální náklady provedených prací

  • Využívá 3 základní ukazatele

Rozpočtové náklady plánovacích prací – BCWS

Jsou to náklady na úkol podle směrného plánu

MS Project vypočítá hodnotu těch nákladů podle –

BCWS = Náklady*(% dokončenosti) / 100

Skutečné náklady provedených prací – ACWP

Jsou to celkové skutečné náklady, které vznikly v průběhu provádění práce na úkolu za dané období

Rozpočtové náklady provedených prací – BCWP

Je to procentuální hodnota množství rozpočtu, které mělo být vynaloženo na dané množství práce úkolu vyjádřené procentuální hodnotou.

Jsou to zkrátka náklady na úkol podle odvedené práce

BCWP = BAC*(%dokončenosti) / 100 – jak MS Project vypočítá tyto hodnoty

BAC: je rozpočet na dokončení (směrné náklady na úkol)

  • Další ukazateli mohou být např. odchylka nákladů (CV), která představuje rozdíl mezi odhadovanými náklady na úkol a skutečnými náklady = BCWP – ACWP a nebo odchylka plánování – což je vlastně rozdíl mezi aktuálními a plánovaným průběhem úkolu vyjádřený v nákladech - SV = BCWP = BCWS

Když jsou odchylky kladné, znamená to, že má jsme vzhledem k časovému harmonogramu v předstihu nebo máme nižší rozpočet, umožňují nám přerozdělit finanční prostředky a zdroje z úkolů či projektů

  • Můžeme je zobrazit použitím tabulky Vytvořená hodnoty

  1. Jakým způsobem lze užít indexy evm pro vývoj a sledování projektu?:

  • Dva indexy – CPI a SPI můžeme vyjádřit na stavovém grafu (nebo-li S-křivce)

  • Pokud se rovnají jedné, víme, že jsou na tom projekty nejlépe

  • CPI – pokud je menší než jedna => náklady jsou vyšší než plánované a pokud je vyšší => náklady jsou nižší a může to být výhoda, pokud to ovšem nebrzdí provádění plánovaných činností

  • SPI – pokud je hodnota vyšší než jedna => práce probíhají v předstihu (dobrý, pokud netrpí na úkor kvality), a pokud je menší => dochází ke zpožďování

  • Můžeme zde uplatit pákový efekt, který je systémový archetyp – správné rozhodnutí znamená působení správným směrem a odpovídajícím úsilím (hledá bod, kde bychom působili co nejméně a mohli získat co nejvíce) a čím větší úsilí je vynaloženo na nesprávném místě, tím větší škody vznikají

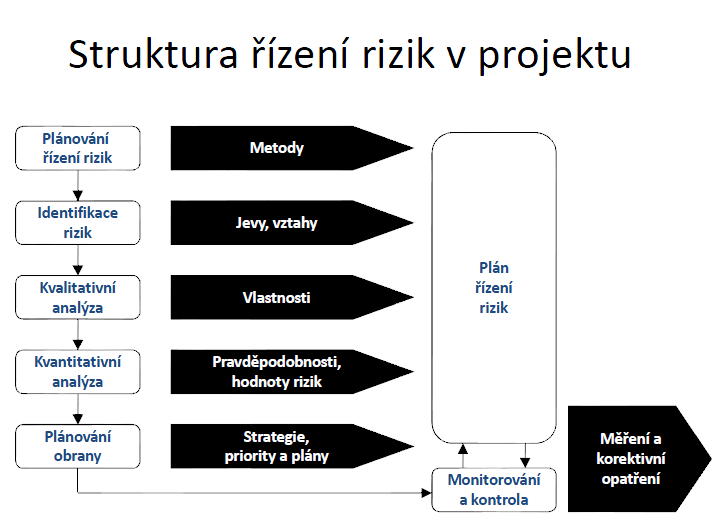

  1. Popište strukturu řízení rizik V projektu:

  • Existuje profese – risk ingeneering, která se zaměřuje jen proti riziků, k nám bohužel ještě nedorazila (odhadem za 10 let)

  • Řízení rizik proniklo do ISO norem a do EU právních norem – hlavně tedy pro oblast bankovního sektoru

  • Plánování řízení rizik

=stanovíme tu obecnou globální rizikovost projektu (kdy do toho půjdu a kdy ne)

sepíšeme jakým způsobem jakým způsobem budeme rizika identifikovat (zda externí poradce či v rámci projektového tímu

Catwoe (= client aktér transformace svět. názor, PR vlasník prostředí)

definovat limit, přes který do toho projektu už nepůjdeme

  • Identifikace rizik

kdy máme základní představu, do kterého projektu chceme jít, nebo jde a provádíme monitoring

= systematická analýza, co všechno nám může nastat; co nás může ohrozit

celá škála postupů a metod

Root Cause Identification

postup hledání prvotních příčin

3 kroky: 1) vymezíme si daný problém (kreslení na tabuli) - jdeme do detailů, konkrétních Caus, v každé úrovni vybíráme selekci a vybíráme větve, které vedou k příčině, od následků k příčině je cesta, vyhledáváme kořen toho problému

2) automatizace = rozebrání

3) selekce na základně dvojky

asi nejpoužívanější, je to prostě strom, který použijeme, dá se strom použít libovolně

možnost užití síťových grafů

dobře nakreslený graf můžeme použít pro rozhodnutí o rizika

může se zacyklit celý projekt, či k zdržování

vymezit, vyjmenovat co je co

  • kvalitativní analýza rizik

připravila podklady z viz výše

vznikne popis, zevrubný popis, který vypracovali zkušení lidé

zde spousta firem končí

u rizik převážně hodnotit - 4 faktory (viz přednáška), ale záleží pro nás

malá střední velká můžeme použít a nebo je na nás = slovní strukturované ohodnocení

registr rizik = tabulka, kde daný řádek je tvořen popisem, kvalitativními charakteristikami a tím začneme vytvářet registr rizik

co je důležité = může být od projektu jiné

identifikovat pomocí určitých metod - brainstorming, a končeje grafy

u brainstormingu - zápis a výběr vhodných variant a moderátor, stimulace

nevýhoda je v několika málo členech (pro projektový tým)

delphi - je opakem

jsou osloveni experti, které se neznají a nemohou se ovlivňovat, každý vypracuje vl. posudek, co si o něm myslí, jaká další předpokládá a zkusí je ohodnotit

každý expert dostane ostatní a dá je dohromady

výsledek by měl být statistický - v jakých proměnných se experti shodli a jak často = * důležitost

pokud většina rizik škritli a to asi je, že to nestají za to

celé se to může opakovat vícekrát

a potřebuje na to čas v rámci dnů/týdnů

je to základ - v odoborných časopisů (nezávislé oponenty každý článek)

transparentní

crawford slips - něco mezi tím

více oslovených

princip je jeden lísteček jedna myšlenka

statisticky se to vyhodnotí

  • kvantitativní

riziko je dou rozměrné

vzácné běžné

dimenze výskytu - otázka je nesmyslná

toto se opomíjí dost často v projektech

pragmatičnost se přechází do hodnoty

malé střední velké = degradatece řízení rizik

výskyt - pravděpodobnost vzniku (teorie pravděpodobnosti)

co všechno máme v ohrožení, když riziko nastane - dimenze dopadu

kvatifikaci můžeme provádět na základě statistik, expertních odhadů

dost času se v těch nestavebních si manageři vystačí s bodovací stupnicí - je odhadnut

POZOR NA OPERACE s náhodnými jevy (riziky)!!!!!!!!!

riziko je náhodný jev - nastane/nenastane

ppt výskytu je relativní četnost (ze statistiky můžeme vycházet)

pokud provedu odhad dopadu a výskytu = MAPA RIZIKA

Do grafu zaznamenám bod, za pomocí souřadnic tvořeny dopadem a rizikem

pak čistě na nás, do kolika kvadrantů si rozdělíme

výhoda je, že graf je spojní = analytická geometrie (buď body, procenta, finanční jednotky)

nevýhoda je, že riziko je na hranici kvadrantů které si stanovujeme

MATICE RIZIK

častěji používaná, protože je jednodušší, a není riziko, že budou na hranicích kvadrantů

3 škálová stupnice pro obě dimenze = teoreticky 9 kvadrantů a 6 kategorií vážnosti rizika

kvůli tomuto se používá méně širší škála

  • současné metody

IPR = identifikace procesu a rizik

metoda na vysokém učení technickém v Brně 2000 a 2001

přes příčiny od následků k opatření

identifikujeme procesy/problémy a od nich postupně jdeme do detailu, až k té příčině a opatření

hledáme nejslabší článek

zadarmo není

  • RIPRAN = na PMI

metoda na vysokém učení technickém v Brně 95 - 00

zcela postavené na strukturovém řízení rizik od PimBOk

používat primárně a kdyby chtěla složitější tak samozřejmě platit

  • UMPRA - tichý z čvutu

  • TABULKA RIZIK

místo čtverečka má být stříška nahoru

v tabulce je vidět, že v registru rizik či rozsáhlejších - spousta následných rizik je daná předchozích rizik či opakem

  • PLÁNOVÁNÍ OBRANY

řízením rizik má vzniknout registr rizik - provedena kvatifikace apod

celková hodnoda dimenzí + ty proměnné kvalitativní - sloužit k priotiratizaci rizik

v situacích kdy dimenze vznikly opakem, tak je dobré podívat se na proměnné (kvalitativní analýzy vychází dimenze)

celé by mělo vést, že rizika si vedme na ty, které nás přímo ohrožují a kterých se nemusí tolik bát a nebo vůbec

po kvalifikaci bychom měli plánovat obranu

obrana by měla být na úrovni preventivních a korektivních opatření (na začátku)

je velký rozdíl mezi prevencí a korekcí

stanovit, co dělat z hlediska prevence a když riziko propukne

není pracováno s korekcí v praxi (nešvar)

je prováděná prevence, ale korekce není dobrá a selže

korekce - jedna velká oblast v managementu (krizový management)

obranné strategie nám vlatně vymezují věc - pokud není ohrožující, tak nemá smysl vynakládat fin. prostředky na preventivní opatření či vytvářet celé příručky o chování v dané krizi

je dobré obranu odstupňovat

buď se bráníme - bojíme se jen trochu

akceptace - už vytváření rezerv - děláme něco, čeho se bojíme (časové rezervní, finanční)

pokud to riziko přijmu za své a tak je dobré dle dimenzí ho mít odstupňové a vytvářet rezervy až když je velmi značné

riziko monitorovat a mít připravený záložný plán - krizový scénář mít připravený

odmítnutí - pokud je to možné, snažíme se převést

projekt změníme, když je zásadní

změníme posloupnost činností, změníme subdodavatele

abychom riziko závažné úplně vyrušili

pojistit - primárně přemýšlet "dokážu ho odmítnou" ne "můžu ho převést" ne "bránit se proti riziku", odstupňovat si plán obrany

  • Monitorování a kontrola rizik

během projektu vznikají nová rizika, původní zanikají/mění se

to vše monitorovat (k určitému dni - projde si skupina registr rizik a navrhne změny se vším všudy)

průběžně a stále

SLABÁ MÍSTA

kužel nejistoty - naše chyba v odhadech je 4, ale velmi rychle klesá (je tovo dorovný čáry)

  • multitasking:

buď je zdroj alokován na více zdrojích (přesun mezi prací) - zpoždění, že ten stroj potřeboval prostor

zdroj pracuje na více úkolech ve stejný čas

během jednoho dne je na něm více úkolů a může je splnit kdy chce

pokud špatně, nevhodným způsobem alokujeme zdroje

chování zdroje z hlediska ohodnocení

pokud je za něco zodpovědný - neřekne skutečnou dobu, kdy to skutečně bude mít splněné (s nadsázkou) - spíš kratší ovšem (nadhodnocení)

projekty se budou zdržovat

projekt si naplánujeme s jejich rezervnou, ale pak dojde k že mi budeme platit navíc rezervu a je to zbytečně navíc - je potřeba kalkulovat

studentův syndrom

na poslední chvíli

nestihne včas zdroj svojí práci

parkinson

dokázal dřív, ale je zaměstnán nedůležitou činností

špatně nastavení paramtru při alokaci zdroje - příliš volnosti!

vede to k opakující se činnosti v projektech může docházet k prodlužení určité realizace, posouvá se to

alokace zdroje - špatně domluvíme s lidmi, co mají dělat a nedůsledným a nesystemickým způsobem - nebude fungovat

náklady a pracnosti - vývoj není lineární

vrchol je po vůli doby trvání projektů - koukat na vývoj projektu nepousídme dobře

identifikace v jakém stavu je projekt a jeho vývoj

špatná identifikace, co by mělo se dělat - musíme zasáhnout do struktury, do klíčových paramtrů - něco je špatně!!!

na všechny místa platí to - hledejme správný bod působení, na které bude platit malé úsilí, abych dosáhli velké efektivnosti

preventivní opatření, která budou mít efekt!!!
