3.3.8.Составление технологической схемы потока.

Исходя из данных предварительного расчета потока и в соответствии с выбранным типом потока, определяются условия согласования времени операций потока с тактом.

В практике почти невозможно добиться точного согласования всех операций с тактом процесса, поэтому допускается отклонения в пределах

±(5-10÷15%), т.е. основное условие согласования для одномодельных потоков рассчитывается по формуле:

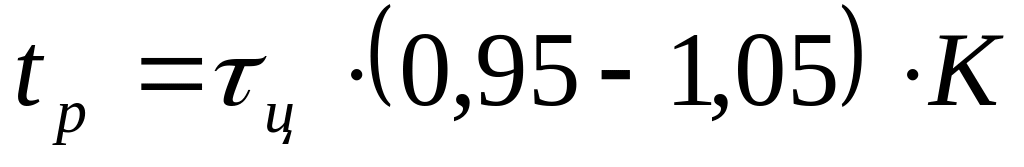

для потоков со строгим (регламентированным) ритмом

, (16)

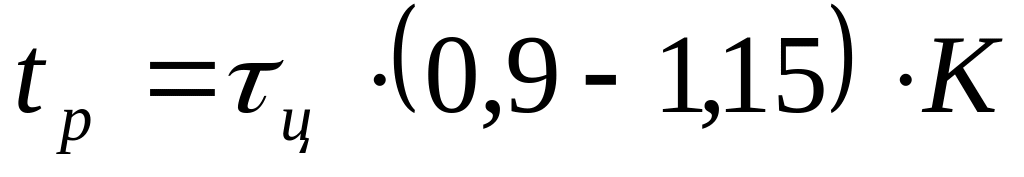

для потоков со свободным ритмом

, (16)

где - время выполнения организационной операции (с),

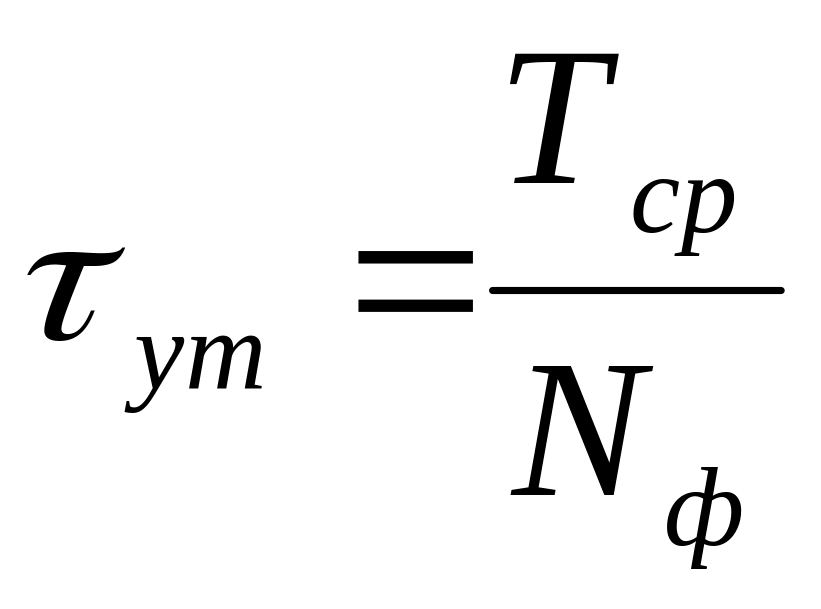

- цикловой такт потока, - количество рабочих на операции.

Для конвейерных потоков:

Для агрегатных и агрегатно-групповых потоков:

. (17)

где Нвр – норма времени организационной операции, в секундах;

к – необходимое количество рабочих на операции.

Согласование затрат времени на выполнение операций представляют в табличной форме (табл. 10).

Согласование затрат времени на выполнение операций

Таблица 10

Номер организационной операции

Номер и содержание неделимой операции, с

Специальность

Разряд

Затраты времени на операцию по моделям, с

Общее время, с

Среднее время на одно изделие, с

Количество рабочих, чел.

Наименование оборудования, инструментов, приспособлений

А

Б

Анализ согласования времени операций и технологической схемы производят с целью выявления недостатков при определении последовательности операций и для их устранения (табл. 11).

Технологическая схема потока

Таблица 11

Номер организационной операции

Номер и содержание неделимой операции

Специальность

Разряд

Модель

Общее время, с

Среднее время, с

Норма выработки, ед.

Расценка, руб.

Количество рабочих, чел.

Наименование оборудования, инструментов, приспособлений

А

Б

Затраты времени, с

Затраты времени, с

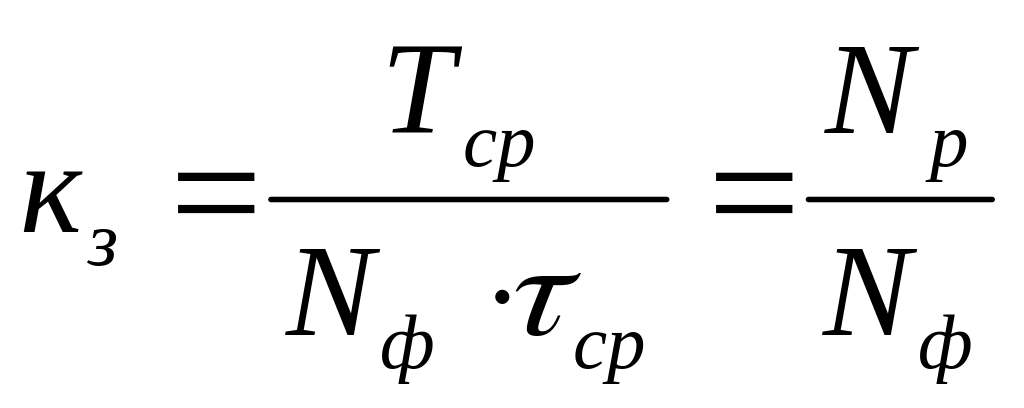

Степень загрузки всего процесса определяют посредством расчета коэффициента загрузки кз по формуле

, (18)

где Nр – расчетное число рабочих;

Nф – фактическое число рабочих.

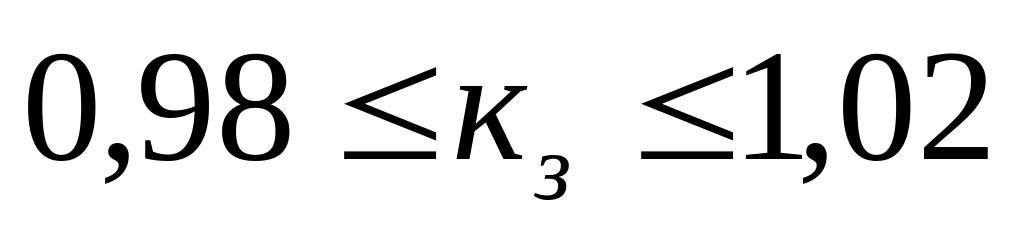

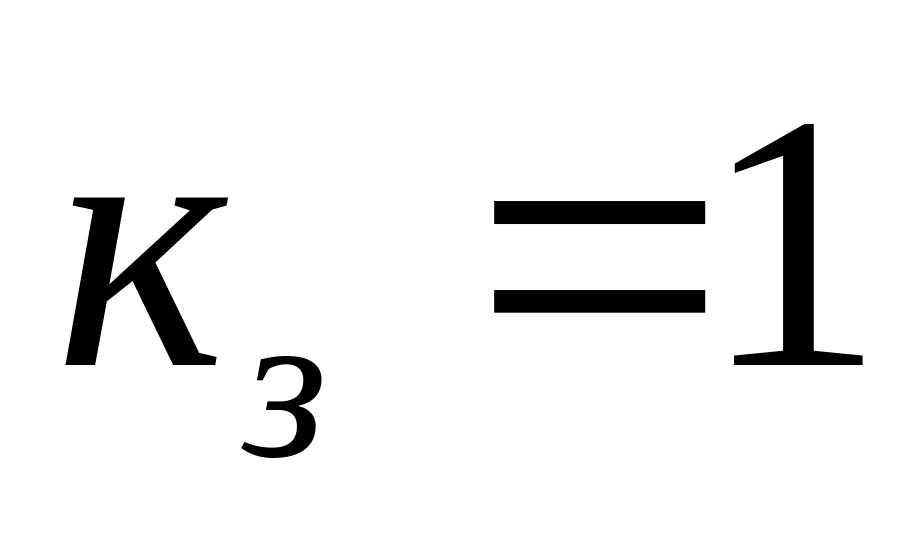

Допускаемая загрузка процесса соответствует значению:

.

При значении кз больше допускаемых пределов необходимо уточнить такт потока и мощность по формулам

, при , (19)

Анализ загрузки потока производят по графику согласования времени операций.

По горизонтальной оси откладывают последовательно номера операций, специальность, затраты времени и требуемое количество рабочих, а по вертикальной – время всех операций в выбранном масштабе.

Далее проводят горизонтальные прямые по расчетному и уточненному тактам, а также по две линии, соответствующие допускаемым отклонениям от тактов.

Анализ графика осуществляют по совокупности затрат времени по операциям. Точки графика не должны выходить за пределы горизонтальных линий с допускаемыми отклонениями от тактов.

Если фактические отклонения превышают допускаемые, необходимо рекомендовать конкретные мероприятия, обеспечивающие рационализацию затрат времени на операции.

Для анализа структуры процесса составляют монтажный график (или схемы движения деталей по расчетным местам), который дает наглядное представление о последовательности выполнения и структуре операций, порядке укладывания деталей в ячейки транспортера и «адресовании» деталей на отдельные рабочие места.

В соответствии с монтажным графиком выполняют расстановку рабочих мест.
