67. Фронт работ. Разновидности.

Фронт работ – необходимый объем работ на определенной захватке.

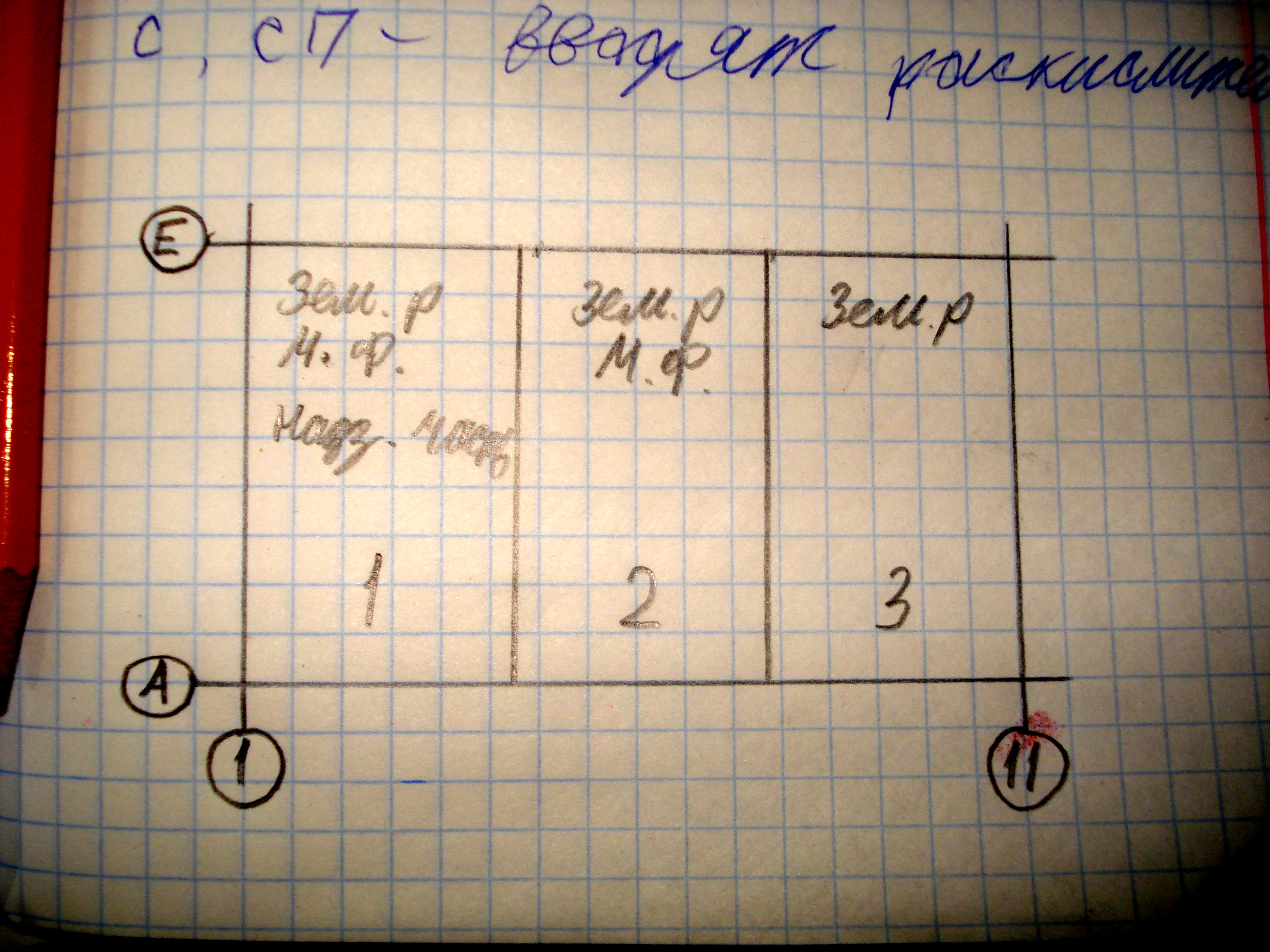

При поточном методе строительства производится разделение на захватки. Первый поток готовит фронт работ для второго потока.

Разновидности:

-монтажный участок

-захватка

-делянка(одинаковые работы выполняемые одинаковым инструментом).

68 Резервы повышения производительности труда в строительстве.

  1. Совершенствование организации труда и требовании к кадрам:

    • высокий уровень профессионального образования

    • способность персонала к обучению

    • умение работать в группе

  2. Автоматизация применения вычислительной техники

  3. Совершенствование методов управления и стимулирования труда

Факторы повышения производительности труда:

  1. совершенствование предметов труда (применение новых прогрессивных технологий)

  2. совершенствование орудий труда (машины, механизмы)

  3. социально-экономические факторы (улучшение условий труда и быта, материального и морального стимулирования)

  4. организационно-технологические факторы

  5. устранение прямых потерь рабочего времени.

69) Правила построения сетевой модели.

Для последовательного выполнения работ вводятся фиктивные работы, указывающие на технологическую последовательность. Фиктивные работы не имеют ни времени ни ресурсов. Кодирование осуществляют от начального события до конечного. Работы связаны друг с другом таким образом, что выполнение одних работ может быть начато только после завершения некоторых других. Взаимосвязь работ и событий, необходимых для достижения конечной цели проекта, изображается с помощью сетевого графика (сетевой модели). Работы изображаются стрелками, которые соединяют вершины, изображающие события. Начало и окончание любой работы описываются парой событий, которые называются начальным и конечным событиями. Поэтому для указания конкретной работы используют код работы , состоящий из номеров начального (i-го) и конечного (j-го) событий.

Любое событие может считаться наступившим только тогда, когда закончатся все входящие в него работы. Поэтому работы, выходящие из некоторого события, не могут начаться, пока не будут завершены все работы, входящие в это событие. Событие, не имеющее предшествующих ему событий, т.е. с которого начинается проект, называют исходным. Событие, которое не имеет последующих событий и отражает конечную цель проекта, называется завершающим. Расчет сетевого графика осуществляют табличным, секторным, дробным методами, методом потенциалов. Карточка – определитель – левая часть календарного плана.

70) Разновидности строительных потоков, их определение.

Поток – процесс, потребляющий материально – технические ресурсы, равномерно с выпуском продукции. Бывает: по характеру ритмичности: ритмичный, неритмичный, кратно ритмичный;

По структуре и виду продукции: Частный, специальный, объектный, комплексный. По продолжительности функционирования: Установившийся, неустановившийся, поток набравший полную мощность, но неустановившийся. К – шаг потока, Т – продолжительность.

Объектный – сумма специализированных, Комплексный – сумма объектных. При организации потока в строительстве сложный строитель­ный процесс разделяется на несколько более простых процессов и операций.

Для организации поточного строительства крупные промышленные объекты (например, прокатные станы) разбивают па узлы, участки и технологические районы. Разбивка на участки и узлы должна давать возможность производить расчеты на законченные работы по этапам, обеспечивающим правильную технологию строительства с концентрацией ресурсов на важнейших узлах и участках, и содействовать при этом сокращению незавершенного производства в процессе строительства.
