7).Основные принципы организации производственного процесса.

  • специализации (выделяются группы рабочих, специализирующихся по профессиям, что способствует росту их квалификации и производительности труда) и стандартизации;

  • пропорциональности(относительно равная пропускная способность всех структ. подразделений, вып-их основные, вспомогат-е и обслуживающие процессы);

  • прямоточности(обеспечение кратчайшего пути движения ДСЕ в процессе их производства. Не должно быть возвратных движений объектов);

  • непрерывности(сокращение до возможного минимума перерывов в процессах производства);

  • ритмичности(выпуск равных в соответствии с планом объемов продукции за опред. единицу времени);

  • автоматичности;

  • гибкости(эффективную организацию работ, мобильность).

8).Производственный цикл и его структура

Производственный цикл (ПЦ) –

промежуток, интервал календарного времени от начала до завершения производственного процесса.

Расчет длительности ПЦ (в днях) используется при разработке производственной программы цехов, загрузки рабочих мест и оборудования, для расчета размера незавершенного производства и т.д.

Структура

Производственный цикл:

*Время выполнения операций;

*Естесств процессы;

*Время перерывов.

Время выполнения операций:

-Операционный цикл:

--Технолог.операции;

--Подготов.-заключ-ые работы.

-Обслуживающие процессы:

--Контрольные;

--Транспортые.

Время перерывов:

-Межоперационные(внутрицикл.):

--Партионные;

--ожидания(от синхронизации ожидания).

-Мехцеховые(межциклические).

--с хранением;

--с ожиданием готовой продукции.

-С режимом работы:

--Обеденные;

--Между рабочими сменами;

--Выходные и праздн. дни.

9).Расчет длительности производственного цикла и пути его сокращения

Производственный цикл сложного процесса – это совокупность простых процессов. Он часто начинается с запуска в производство первой заготовки и заканчивается выпуском готового изделия или сборочной единицы.

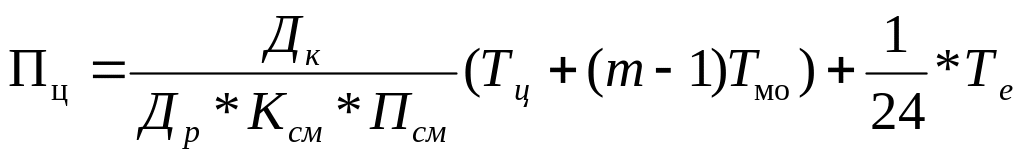

(1)

Длительность производственного цикла рассчитывается в днях, округляется в большую сторону, и при расчёте может использоваться графический, графо-аналитический, и аналетический. При использовании аналит. способа используется формула (1).

Дк – кол-во календарных дней, (дн.)

Др – кол-во рабочих дней (дн.)

Ксм – коэф. Сменности, кол-во раб. Смен (смен/дн.)

Псм – продолжительность смен, ч

Тц – длительность тех. циклов, (ч)

m – кол-во операций

Тмо – средняя длит. межоперац. перерыва (ч)

Те – длит-ть естественных процессов (ч)

Пути сокращения ПЦ:

  • Совершенствование конструкций изделий

  • Совершенствование технологии

  • Сокращение подготовительно-заключительных работ

  • Сокращение простоев

  • Внедрение современной системы планирования и организации производства.

  • Рациональная планировка рабочих мест

  • Улучшение обслуживания рабочих мест.

  • Замена естественных процессов соответствующими технологическими операциями

*Уплотнение режима работы цехов и предпр.

10).Понятие технологический цикл и его элементы.

Технологическим циклом (Тц) - время выполнения технологического процесса.

Технологический цикл Тц - сумма операционных циклов в многооперационном технологическом процессе.

Операционным циклом (Топ ) - время выполнения одной операции, в течение которого изготавливается одна партия одинаковых или несколько различных деталей.

Нормой времени на операцию (ti) - длительность выполнения операции над единицей продукции.

Технологический цикл зависит от:

  • длительности операционных циклов

  • числа операций в технологическом процессе

  • формы движения партии продукции по операциям(последов., парал., парал-послов.)
