Раздел 2. Технология и организация каменных работ.

2.1 Указания по подготовке объекта перед началом каменных работ.

Перед началом каменных работ бригада каменщиков должна проверить:

  • Совпадение разбивочной оси здания с осью конструкции (опусканием отвеса)

  • Отметку фундамента (нивелиром)

  • Соответствие возведенного фундамента и перекрытия первого этажа рабочим чертежам.

  • Состояние горизонтальной и вертикальной гидроизоляции.

Перед началом кладки д. б. выполнены следующие работы:

  • Устроены подъездные временные дороги.

  • Подготовлены склады.

  • Установлены грузоподъемные машины.

  • Проведены геодезические работы.

2.2 Определение рационального составы бригады.

Каменная кладка это комплексный строительный процесс, состоящий из следующих рабочих операций:

  • Кладка наружных стен

  • Кладка внутренних стен

  • Кладка перегородок

  • Монтаж перемычек

  • Монтаж плит перекрытия и покрытия.

Так же параллельно каменным работам ведутся другие монтажные работы (монтаж лестничных маршей, площадок и т.д. в данной работе их не учитываем).

Монтажные работы ведутся параллельно с каменными, поэтому целесообразно использовать для выполнения работы комплексную бригаду, в состав которой входят каменщики имеющие допуск к работе с грузоподъемными механизмами (удостоверение стропальщика).

Определяем количество каменщиков в бригаде:

Количество каменщиков должно быть таким, чтобы ведущий механизм работал без простоев. Поэтому при определении количества каменщиков увязываем время работы строителей с временем работы ведущего механизма ( крана).

Nкам= Qчел.см. : М Маш. см., чел., где

Qчел.см- количество времени затраченное строителями на выполнение работы. (берется сумма по гр. 7 калькуляции), так как в калькуляции затраты труда в чел час, то переводим в смены, для этого разделим на 8 час).

Ммаш.см- количество времени затраченное механизмами. (берется сумма по гр. 9 из калькуляции) так как в калькуляции затраты времени механизмов в Маш.час, то переводим в смены, для этого разделим на 8 час).

Определяем количество звеньев и квалификационный состав звена.

Квалификация –это уровень профессиональной подготовки рабочего, который определяется разрядом.

По виду кладки выбираем какое звено будет вести работы:

  • При кладке стен толщиной до 1,5 кирпича, перегородок -звено «2»

  • При толщине стены 11, 5 кирпича и более-звено2№2

  • При толщине 2-2.5 кирпича –звено «5».

Выбрав звено, определяем количество звеньев: Nзв.=Nкам : кол-во человек в звене.

Пример: Общее количество каменщиков 15 чел., нужно выполнить кладку наружных стен- толщ 500мм, внутренних-380 мм, перегородок-120 мм. Выбираем звено по ведущей работе ( от выполнения которой зависят последующие работы), это кладка наружных стен.

Наружные стены в 2 кирпича, берем звено «5».

Nзв= 15 : 5=3 звена.

По среднему разряду работ ведущей работы выбираем квалификационный состав звена, т.е средний состав звена должен быть примерно равен среднему разряду работ из гр. 10 калькуляции.

Пример: Средний разряд при кладке наружных стен -3,2.Звено «5», Подбираем: 1чел-4 разр. (ведущий каменщик)

1 чел.-4 разр

1 чел-3 разр

1 чел-3 разр.

1 чел-2 разр

___________

5 : 16 (4+4+3+3+2)=3,2

3,2(из калькуляции)=3,2(по расчету)

Разряды в звене выбираем методом подбора, не подходит один вариант выбираем другой.

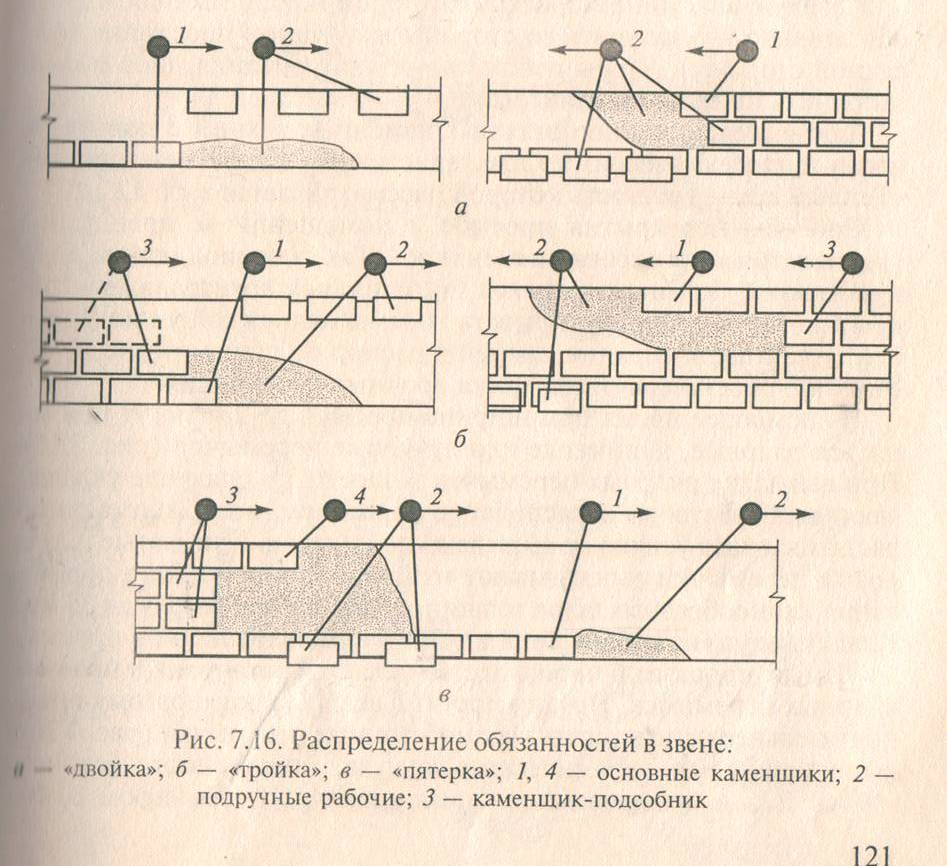

Описать обязанности в звене. Пример: Звено «2» каменщик 3-го разряда выполняет кладку перегородки, подсобник 2 го разряда подает раствор и раскладывает кирпич.

2.3 Организация работ.

Определение количества делянок:

Определяем длину делянки , которое звено может выполнить теоретически:

Lд. теор.=(N*tсм*Кпр*Кн) : (Нвр*в*h), м где

N-количество человек в звене

tсм- продолжительность смены (8час)

Кпр- коэффициент проемности

Кпр= площадь стен без проемов / площадь стен с проемами= табл. 1Σгр.10 / табл. 1 Σгр. 6(для наружных стен)

Кн- коэффициентперевыполнения норм (1,1-1,2)

Нвр.-нормативные затраты труда при кладке на 1м3. Нвр= (Нвр нар+Нвр.вн)/2; (Нвр. нар.-нормативные затраты труда на кладку

на кладку наружных стен- из таблицы 4 гр.6-для наружных стен; Нвр. вн-нормативные затраты труда на кладку внутренних стен – из табл. 4 гр. 6 –для внутренних стен)

В- толщина стен; м. В= (Внар+Ввн)/2, Внар- толщина наружных стен, м; Ввн. –толщина внутренних стен, м.

h- высота яруса (при высоте этажа 2,8м-1,4; при высоте этажа 3 м.-1,5)

Количество делянок:

Nд= Lст / Lд.теор., шт. – округляем до целого числа.

Lст – длина наружных и внутренних стен по осям (итого по табл. 1 гр.5)

Lд.теор- теоретическая длина делянки, м

Фактическая длина делянки:

Lф= Lст/ Nд, м

Lст – длина наружных и внутренних стен по осям (итого по табл. 1 гр.5)

-количество делянок:

2.4 Выбор метода и последовательности ведения работ.

Каменные работы могут вестись следующими методами:

- поточно-расчлененным методом: применяют при строительстве небольших в плане зданий. За смену выполняют кладку одного яруса и подготовку для кладки следующего яруса (установку подмостей, расстановку поддонов с кирпичом и т.д.) В следующую смену заканчивают кладку другого яруса и выполняют подготовку для кладки другого яруса и т.д.

- метод продольно-поперечных захваток: 0дну смену ведут кладку на всю высоту, в другую смену выполняют подготовительные работы (установку подмостей, раскладку кирпича ит.д.), затем целую смену ведут кладку или монтаж.

- поточно-кольцевой метод: используется при кладке стен большой протяженности, с небольшим количеством проемов. Пять каменщиков двигаются друг за другом на расстоянии 3-5 м по кругу.

2.5 Организация рабочего места каменщика.

Рабочее место каменщика – это площадка у воздвигаемой стены шириной не менее 2, 5м. на которой работают каменщик и подсобник, располагаются материалы, инструменты и приспособления.

В зоне устанавливают поддоны с кирпичом и ящики с раствором, так , чтобы исключить непроизводительные движения рабочих. Для этого кирпич устанавливают перед глухим участком стены, а раствор –перед проемом. На одного каменщика и подсобника на рабочем месте должно находиться 4 м3 кирпича и 1 м3 раствора. ( раствор подается частями во избежание застывания).
