- •Часть II управление горным предприятием введение
- •1. Структура и содержание системы управления организацией
- •2. Планирование производства
- •3. Основы инновационной деятельности организации
- •8. Основы тактического маркетинга
- •9. Сервис потребителей товаров и услуг организации
- •10. Организационно-психологические основы нормирования и оплаты труда
- •11. Основы формирования коллектива и организации трудовых процессов
- •12. Организация обеспечения экономической безопасности предприятия
- •Глава 1
- •1. Структура и содержание системы управления организацией
- •1.1 Структура системы управления предприятием (суо)
- •1.2. Внешняя среда суо
- •1.3. Научное обоснование суо
- •1.4. Целевая подсистема суо
- •1.7. Управляющая подсистема суо
- •1.8. Сущность и классификация функций управления
- •1.9. Оценка уровня качества системы управления организацией
- •Глава 2 планирование производсва
- •2.1. Сущность и принципы планирования
- •2.2. Требования к качеству планов
- •2.3. Организация работ по планированию
- •2.4. Формирование рыночной стратегии организации
- •2.5. Содержание бизнес-плана (годового плана) организации
- •2.6. Основы оперативно-календарного планирования (окп)
- •Глава 3 основы инновационной деятельности организации
- •3.1. Сущность, классификация и кодирование новшеств и инноваций
- •3.2. Организация ниокр
- •Контрольные вопросы
- •Глава 4 управление качеством
- •4.1. Сущность и система показателей качества продукции
- •4.2. Отечественный опыт управления качеством продукции
- •4.3. Организация контроля качества продукции
- •4.4. Сертификация продукции и систем качества
- •Контрольные вопросы
- •Глава 5 управление ресурсосбережением
- •5.1. Основы стратегии ресурсосбережения
- •5.2. Система показателей ресурсоемкости товара и производства
- •5.3. Показатели эффективности деятельности организации
- •5.4. Анализ эффективности использования ресурсов
- •5.4. Факторы ресурсосбережения
- •5.5. Выбор стратегии ресурсосбережения
- •Краткие выводы
- •Контрольные вопросы
- •Глава 6 основы организации производства
- •6.1. Организационные структуры
- •Тип структуры Особенности структуры Упрощенная схема структуры
- •6.2. Производственные структуры
- •6.3. Организация производственных процессов в пространстве
- •6.4. Организация производственных процессов во времени
- •6.5. Характеристика типов производства
- •Глава 7 основы формирования коллектива и организации трудовых процессов
- •7.1. Кадровое планирование
- •7.2. Изучение морально-психологических аспектов создания работоспособного коллектива
- •7.3. Установление требований к руководителю
- •7.4. Выбор стиля руководства
- •7.5. Принципы управления персоналом
- •7.6. Методы управления персоналом
- •7.7. Организация трудовых процессов
- •Краткие выводы
- •Контрольные вопросы
- •Глоссарий
- •Список литературы
- •Оглавление
- •6 72039, Чита, ул. Александровско-Заводская, 30
2.3. Организация работ по планированию
В данном случае под организацией работ по планированию понимается процесс переработки входа системы планирования в ее выход по достижении целей организации (фирмы). Представим этот процесс схематично (рис. 2.2).
Рассмотрим компоненты системы планирования. Вход, выход, внешняя среда и обратная связь являются компонентами внешнего окружения системы планирования.
Обратная связь

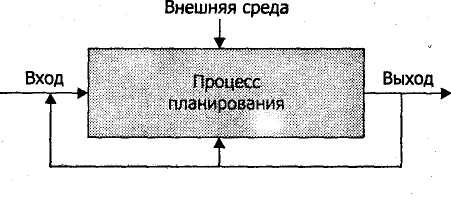

Рис. 2.2. Система планирования как процесс
планов, необходимые ресурсы, документы.
Выход — планы, разработанные в соответствии с требованиями потребителей (рынка), во исполнение нормативов конкурентоспособности и других требований.
Внешняя среда — факторы макро- и микросреды организации, инфраструктуры данного региона, прямо или косвенно влияющие на процесс планирования, его параметры, параметры входа и выхода системы. Прямо влияют на процесс и эффективность планирования такие факторы, как антимонопольная политика, налоговая и таможенная системы, сила конкуренции в данной отрасли и смежных отраслях (у поставщиков и потребителей продукции организации), активность маркетинговых посредников, наличие качественной нормативно-методической документации по различным функциям менеджмента (прежде всего по планированию) и др. Факторы макросреды страны и инфраструктуры региона на качество и эффективность планирования оказывают, как правило, косвенное влияние.
Обратная связь характеризует различную информацию, поступающую от исполнителя плана к его разработчику (стрелка в «процесс») или к поставщикам входа системы планирования (стрелка к «входу»). Поступление информации по обратной связи может быть связано с некачественными планами, дополнительными требованиями потребителей и др.
Процесс планирования — процесс разработки и принятия управленческих решений в области планирования. Этот процесс составляет внутреннюю структуру системы планирования (рис. 2.3).
1 .

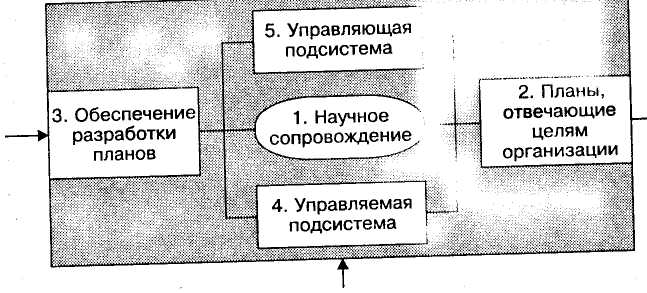

Рис. 2.3. Внутренняя структура системы планирования
1. Научное сопровождение состоит из 20 научных подходов к планированию (см. разд. 2.2), принципов и методов планирования. К методам планирования относятся экономико-математические и статистические методы, балансовые методы, сетевые методы планирования и управления и др. Качество научного сопровождения планирования является главным фактором обеспечения качества планов.
2. Планы, отвечающие целям организации, — это система стратегических, тактических (текущих) и оперативно-календарных планов по различным аспектам производственно-хозяйственной деятельности организации.
Обеспечение разработки планов включает ресурсное, информационное, кадровое, методическое, правовое обеспечение этого процесса.
Управляемая подсистема — это совокупность объектов планирования: для менеджера — специалисты, разрабатывающие планы; для специалистов — непосредственные плановые задания и параметры, которые нужно спрогнозировать, обосновать, состыковать, оформить в плановые документы, и т. д.
Управляющая подсистема — менеджеры, осуществляющие руководство разработкой планов, организацию их выполнения.
Процесс разработки плана включает следующие укрупненные работы:
изучение проблемы;
формирование системы планирования в соответствии с рис. 2.2 и 2.3;
уточнение нормативов конкурентоспособности планируемого объекта и других требований;
разработка управленческого (планового) решения в соответствии с рекомендациями, изложенными в учебнике автора «Управленческие решения»;
оформление, согласование и утверждение плана;
доведение плановых заданий до исполнителей;
координация выполнения плана;
учет и контроль выполнения конкретных плановых заданий и параметров;
стимулирование выполнения плана.
Каждая из перечисленных работ состоит из ряда операций. Например, первый этап требует:
анализа ситуации или объекта по качественным и ресурсным показателям;
сравнения эффективности объекта с лучшими мировыми достижениями в данной области;
определения расхождения показателей анализируемых объектов анализа литературных источников, патентного фонда, отчетов о НИР, рекламаций и претензий потребителей;
анализа организационно-технического уровня производства у изготовителя и потребителя;
формирования направлений развития объекта и т. д.
Разработчики планов постоянно сталкиваются с проблемами прогнозирования. Подробно эти вопросы освещены в специальной литературе.1 Здесь остановимся только на сущности организации работ по прогнозированию и ее принципах.
Организация работ по прогнозированию представляет собой комплекс взаимосвязанных мероприятий, направленных на создание условий для прогнозирования полезного эффекта и элементов совокупных затрат по продукции с целью подготовки информации для принятия оперативных и стратегических решений. Задачами организации работ по прогнозированию являются:
сбор и систематизация необходимой информации для прогнозирования;
подготовка специалистов, владеющих основными приемами и методами прогнозирования;
формирование и организация функционирования рабочих органов программирования, интегрированных с существующими службами управления.
Принципы организации работ по прогнозированию. Рациональная организация работ по прогнозированию должна обеспечивать оперативное получение вариантов развития качественных характеристик изучаемого объекта, условий его производства и потребления, тенденцию изменения полезного эффекта и элементов затрат по стадиям жизненного цикла объекта и уменьшение затрат средств и времени на проведение прогнозирования. Выполнение этих требований возможно при соблюдении следующих принципов организации работ по, прогнозированию: адресность, параллельность, непрерывность, прямоточность, автоматичность, адекватность, управляемость, альтернативность, адаптивность и др.
Принцип адресности состоит в выполнении прогнозов для строго определенной научно-исследовательской или проектно-конструкторской организации, а также предприятия — изготовителя объекта.
Принцип
параллельности
проведения
работ по прогнозированию различными
службами используется для сокращения
времени сбора и
обработки исходной информации и
выполнения самого прогноза.
Принцип непрерывности состоит в систематическом сборе и обработке поступающей дополнительной информации после выполнения прогноза и внесения необходимых коррективов в прогноз по мере необходимости.
Принцип прямоточности предусматривает строго целесообразную передачу информации от одного исполнителя к другому по кратчайшему пути.
Принцип автоматичности является одним из основных для сокращения времени и затрат труда на сбор и обработку исходных данных и выполнение прогнозирования.
Принцип адекватности помогает точнее оценить вероятность реализации выявленной тенденции изменения полезного эффекта и затрат на его получение.
Для использования принципа управляемости необходимо применять количественные оценки показателей качества и затрат, экономико-математические методы и модели управления.
Принцип альтернативности прогнозирования связан с возможностью развития объекта, отдельных его компонентов и технологии изготовления изделия по разным траекториям, с различными затратами в зависимости от использования тех или иных принципов, закладываемых в конструкцию или технологию. Вероятностный характер прогнозирования отражает наличие случайных процессов и отклонений при сохранении устойчивости прогнозируемых тенденций. На формирование альтернатив влияют конкретные цели удовлетворения определенных потребностей потребителя и сокращение затрат на достижение этих целей.
Принцип адаптивности прогнозирования заключается в изучении и максимальном использовании факторов внешней и внутренней среды объекта как системы, в приспособлении методов и параметров прогнозирования к этим факторам, к конкретной ситуации.
Прогнозирование полезного эффекта и элементов совокупных затрат, являясь неотъемлемой составной частью системы планирования качества и эффективности продукции, выполняет в ней функции вероятностного, вариантного (альтернативного) предвидения будущего на основе оценки объективных тенденций повышения качества продукции и связанных с этим затрат. Прогнозные разработки являются неотъемлемой составной частью комплексных целевых программ. При разработке прогнозов можно выделить следующие этапы: сбор, анализ и корректировка материалов по прогнозированию; анализ сложившихся тенденций и проблем повышения качества продукции; разработка прогнозов в рамках предполагаемой комплексной программы.
Структура прогноза обусловлена сроками, на которые он разрабатывается, а также основными направлениями научно-технического развития, которые прежде всего зависят от «срока жизни» тенденций, сложившихся в период, предшествующий их разработке. Чем более устойчивый характер носят эти тенденции, тем шире может быть горизонт прогнозирования. Различные воспроизводственные процессы имеют разные скорости протекания, разные временные циклы. Так, цикл воспроизводства приборов значительно короче цикла воспроизводства станков и другого оборудования, сроки обновления продукции машиностроения в значительной мере определяются динамикой технического уровня орудий труда и т. д. Прогноз является предплановым документом, и поэтому его внедрение на практике означает разработку научно обоснованного, оптимального плана повышения качества и эффективности продукции на основе использования вариантов прогноза показателей качества и затрат на его достижение.
Методы организации работ по планированию. Распространенными методами организации работ по планированию являются сетевые методы и построение оперограмм.
Сетевое планирование и управление (СПУ) — это графо-аналитический метод управления процессами создания (проектирования) любых систем. Сетевой график — полная графическая модель комплекса работ, направленных на выполнение единого задания, в которой (модели) определяются логические взаимосвязи и последовательность работ. Основными элементами сетевого графика являются работа (изображается стрелкой) и событие (изображается кружком).
Работа — это процесс или действие, которые нужно совершить, чтобы перейти от одного события к другому. Она характеризуется определенными затратами труда и времени. Если для переходного события к другому не требуется ни затрат времени, ни затрат труда, то взаимная связь таких событий изображается пунктирной стрелкой и называется фиктивной работой. Фиктивная работа представляет собой, таким образом, логическую связь между событиями и показывает зависимость начала выполнения какой-либо работы от результатов выполнения другой.
Событие — это фиксированный момент времени, который представляет собой одновременно окончание предыдущей работы, т. е. ее результат (исключение — начальное событие) и начало последующей работы (исключение — конечное событие).
Любая непрерывная последовательность взаимосвязанных событий и работ носит название «путь». Путь от начального до конечного события называется полным. Путь от данного события до завершающего называется последующим за данным событием, а от исходного события до данного — предшествующим. Подробнее эти методы описаны в специальной литературе. Приведем фрагмент укрупненного комплекса работ по планированию (рис. 2.4).

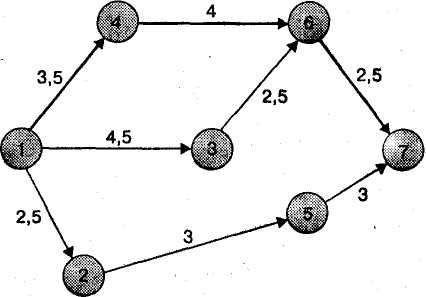

Проведем краткий анализ сетевого графика. Критическим (наиболее продолжительным) является путь 1-4-6-7 продолжительностью 10 мес. (3,5 + 4 + 2,5). Путь 1-3-6-7 имеет продолжительность 9,5 мес. (4,5 + 2,5 + 2,5), путь 1-2-5-7 имеет продолжительность 8,5 мес. (2,5 + + 3 + 3). Срыв любого события на критическом пути (на рисунке обведен жирной линией) ведет к срыву всего комплекса работ. Остальные пути имеют некоторый резерв времени, например путь 1-3-6-7 имеет резерв 0,5 мес. (5 %), путь 1-2-5-7 — в 1,5 мес. (15 %).
Рис. 2.4. Фрагмент укрупненного комплекса работ по планированию
Обозначения: события (1 — получено задание на планирование с финансированием; 2 — выполнен анализ методических документов по планированию, моделированию, оптимизации; 3 — уточнены нормативы конкурентоспособности планируемого объекта; 4 — выполнен прогноз основных параметров плана; 5 — выполнены работы по моделированию некоторых параметров плана; 6 — выполнено экономическое обоснование плана; 7 — разработан проект плана); работы (1-2 — анализ методических документов по планированию и другим смежным вопросам, продолжительностью 2,5 мес; 1-3 — уточнение нормативов конкурентоспособности планируемого объекта по результатам маркетинговых исследований, 4,5 мес; 1-4 — прогнозирование важнейших параметров плана, 3,5 мес; 2-5 — моделирование, 3 мес; 3-6 — анализ параметров плана, 2,5 мес; 4-6 — экономическое обоснование плана, 4 мес; 5-7 — согласование проекта плана, 3 мес; 6-7 — согласование проекта плана, 2,5 мес.)
Напряженность последнего пути равна 0,85, что означает допустимость задержки событий 2 и 5 в сумме не более чем на 1,5 мес. Таким образом, сетевые модели позволяют наглядно установить взаимосвязи событий и оптимизировать комплекс работ.
Для увязки работ и исполнителей рекомендуется строить оперограммы по следующей форме (рис. 2.5).
Рис. 2.5. Оперограмма организации выполнения работ
На рисунке 2.5 показано, что за работу 1 ответственным является исполнитель Г, а Б является соисполнителем. По работе 2 ответственным исполнителем является А, а остальные — соисполнители и т. д. Применение оперограмм позволяет обеспечить наглядность взаимосвязей работ и исполнителей. При планировании сроков выполнения работ следует идти от конечного срока к начальному, текущему моменту. Для стыковки работ, их исполнителей и сроков выполнения применяются также ленточные графики.
В чем преимущества и недостатки оперограмм и ленточных графиков? Оперограммы позволяют представить в графической форме организацию выполнения работ, состыкованную по видам работ, ответственным исполнителям и исполнителям.
