- •Направленность на достижение целей
- •Координированное выполнение взаимосвязанных действий
- •Ограниченная протяженность во времени
- •Уникальность
- •Управление проектом
- •Категории проекта
- •Жизненный цикл проекта
- •Роли в проекте
- •7. Cегментирование рынка
- •7.1. Критерии и признаки сегментирования рынка
- •7.2. Сегментирование рынка по группам потребителей
- •Основные факторы сегментации рынка по группам потребителей
- •7.3. Сегментирование рынка по группам продуктов
- •7.4. Сегментирование рынка по конкурентам
- •7.5 Краткие выводы по разделу 7
- •Сегментация рынка услуг
- •2.1. Базовые аспекты принятия решения о сделке
- •2.2. Влияния на принятие решения
- •2.3. Требования к сегменту
- •Сегментация потребителей услуг
- •Сегментация (декомпозиция) по конкурентам
- •Сегментация (декомпозиция) по предложению
- •Факторы спроса
- •Факторы и закономерности спроса
- •Факторы, влияющие на развитие спроса в туризме
- •1.1. Общеэкономические факторы
- •1.1.1. Благосостояние общества и увеличение свободного времени
- •1.1.2. Взаимосвязь развития спроса на рынке туризма и общеэкономической конъюктуры
- •1.2. Социо-демографические факторы
- •1.2.1. Возрастная структура
- •1.2.2. Структура семьи
- •1.2.3. Уровень доходов и образования населения
- •1.2.4. Соотношение городского и сельского населения
- •1.3.Факторы культурного порядка
- •1.3.1. Международная культура и культурный национализм
- •1.3.2. Возрождение культуры и искусств
- •Принципы маркетинга
- •17. Особенности формирования ценности услуг.
- •46. Понятие социальной статистики. Источники социальной статистики.
- •9 Командных ролей:
- •42 Понятие о приоритете потребителя. Функции социального мониторинга
- •43 Маркетинговые методы в проектировании развлекательных услуг.
- •44 Маркетинговые мероприятия на разных этапах разработки проекта
- •44 (2) Маркетинговые мероприятия
- •45 Информационные технологии
- •48 Безопасность услуги, как основной компонент проекта развлекательной услуги
- •50 Основные вопросы этики, учитываемые при разработке проекта развлекательной услуги.
- •41 Формальные и неформальные группы в организациях
46. Понятие социальной статистики. Источники социальной статистики.
Социальная статистика – это отрасль статистики, которая занимается изучением массовых изменений, которые на протяжении определенного периода времени происходят в социальной жизни общества.
Предметом социальной статистики является общество во всем многообразии его форм и проявлений, а также количественная сторона социальных явлений (объективно существующие размеры, уровни, находящиеся в состоянии непрерывного движения) в неразрывной связи с их качественной стороной.
Цель социальной статистики – разработка таких показателей, которые смогут выявить развитие социальных условий жизни людей на протяжении всего развития общества. Благодаря социальной статистике воспроизводится полная картина образа жизни человека: его уклад, условия жизни в конкретный исторический период.
Социальная статистика- направлена на оценку развития социальных процессов в обществе. С.С. включает систему показателей: *доход=)* МЗП=) *движение населения(туда где больше $) * доступность товаров и услуг *стратификация. Специально разрабатываются такие форумы, например для тур фирм, т.е тур фирма может определить свое местоположение на рынке относит других фирм, биржа труда, роддом, морг…
Перед социальной статистикой стоят следующие основные задачи:
1) завершить воспроизводство модели государственной статистики, приспособленной к условиям развития рыночных отношений;
2) увеличить управленческие функции органов государственной статистики в общем, процессе информационного отображения общественных явлений в стране; сформировать единые способы и правила для отраслевых систем статистической информации; обеспечить высокую оперативность и максимальную достоверность статистических данных;
3) разработать научно обоснованные статистические способы и приемы, аналогичные потребностям общества на современном этапе и международным стандартам; повысить программно-технологический и технический уровень системы;
4) организовать статистическую деятельность органов исполнительной власти, создать условия для потребления этими органами официальных статистических стандартов при проведении ими отраслевых статистических наблюдений;
5) подготовить статистическую информацию, исследовать и оценить, составить национальные отчеты, необходимые балансовые расчеты; гарантировать полноту и научную обоснованность всей официальной статистической информации;
6) обеспечить доступ пользователей к открытой статистической информации путем распространения официальных докладов о социальном положении страны, публикаций статистических сборников на равных основаниях.
31. Идентификация риска. Измерение риска.
Идентификация рисков — процесс определения рисков, способных повлиять на проект, и документирование их характеристик. Идентификацию рисков выполняют члены команды проекта и эксперты по вопросам управления рисками, в ней могут принимать участие заказчики, участники проекта и эксперты в определенных областях. Это итеративный процесс, поскольку по мере развития проекта в рамках его жизненного цикла могут обнаруживаться новые риски. Частота итерации и состав участников выполнения каждого цикла в каждом случае могут быть разными. В процессе идентификации должны принимать участие члены команды проекта, чтобы у них вырабатывалось чувство «собственности» и ответственности за риски и за действия по реагированию на них.
Входной информацией для процесса идентификации рисков служат:
факторы внешней среды предприятия — информация из открытых источников, в том числе коммерческие базы данных, научные работы, бенчмаркинг (метод использования чужого опыта, передовых достижений лучших компаний, подразделений собственной компании, отдельных специалистов для повышения эффективности работы, производства, совершенствования бизнес-процессов; основан на анализе конкретных результатов и их использовании в собственной деятельности) и другие исследовательские работы в области управления рисками;
активы организационного процесса — информация о выполнении прежних проектов;
описание содержания проекта. Допущения проекта приводятся в описании содержания проекта. Неопределенность в допущениях проекта следует рассматривать в качестве потенциального источника возникновения рисков проекта;
план управления рисками. Входами для процесса идентификации рисков из плана управления рисками являются схема распределения ролей и ответственности, резерв на операции по управлению рисками в бюджете и в расписании, а также категории рисков;
план управления проектом. Для идентификации рисков необходимо понимание планов управления расписанием, стоимостью и качеством, которые входят в план управления проектом, и анализ выходов этих процессов.
Методы и инструменты идентификации рисков
Анализ документации заключается в просмотре материалов проекта, разработанных до проведения данного анализа. Анализируется качество планов, согласованность планов, соответствие требованиям Заказчика, допущения проекта, базовые планы по содержанию, срокам, стоимости, — все, что может служить показателями возможности риска в проекте.
При анализе документации используются следующие методы сбора информации.
Мозговой штурм. Целью мозгового штурма является создание подробного списка рисков проекта. Список рисков разрабатывается на собрании, в котором принимает участие 10—15 человек — члены команды проекта, часто совместно с участием экспертов из разных областей, не являющихся членами команды. Участники собрания называют риски, которые считают важными для проекта, при этом не допускается обсуждение выдвинутых рисков. Далее риски сортируют по категориям и уточняют.
Метод Дельфи аналогичен методу мозгового штурма, но его участники не знают друг друга. Ведущий с помощью списка вопросов для получения идей, касающихся рисков проекта, собирает ответы экспертов. Далее ответы экспертов анализируются, распределяются по категориям и возвращаются экспертам для дальнейших комментариев. Консенсус и список рисков получается через несколько циклов этого процесса. В методе Дельфи исключается давление со стороны коллег и боязнь неловкого положения при высказывании идеи.
Метод номинальных групп позволяет идентифицировать и расположить риски в порядке их важности. Данный метод предполагает формирование группы из 7—10 экспертов. Каждый участник индивидуально и без обсуждений перечисляет видимые им риски проекта. Далее происходит совместное обсуждение всех выделенных рисков и повторное индивидуальное составление списка рисков в порядке их важности.
Карточки Кроуфорда. Обычно собирается группа из 7—10 экспертов. Ведущий сообщает, что задаст группе 10 вопросов, на каждый из которых участник письменно, на отдельном листе бумаги, должен дать ответы. Вопрос о том, какой из рисков является наиболее важным для проекта, ведущий задает несколько раз. Каждый участник вынужден обдумать десять различных рисков проекта.
Опросы экспертов с большим опытом работы над проектами.
Идентификация основной причины. Цель этого процесса: выявить наиболее существенные причины возникновения рисков проекта и сгруппировать риски по причинам, их вызывающим.
Анализ сильных и слабых сторон, возможностей и угроз (анализ SWOT). Цель проведения анализа — оценить потенциал и окружение проекта. Потенциал проекта, выраженный в виде его сильных и слабых сторон, позволяет оценить разрывы между содержанием проекта и возможностями его выполнения. Оценка окружения проекта показывает, какие благоприятные возможности предоставляет и какими опасностями угрожает внешняя среда.
Анализ контрольных списков. Контрольные списки представляют собой перечни рисков, составленные на основе информации и знаний, которые были накоплены в ходе исполнения прежних аналогичных проектов.
Метод аналогии. Для идентификации рисков этот метод использует накопленные знания и планы по управлению рисками других аналогичных проектов.
Методы с использованием диаграмм. К методам отображения рисков в виде диаграмм относятся диаграммы причинно-следственных связей и блок-схемы процессов, которые позволяют проследить последовательность событий, происходящих в данном процессе.
Сравнение методов идентификации рисков проекта
Мозговой штурм: (+) Способствует взаимодействию членов группы. Быстрый. Недорогой. (- )Может проявиться преобладание одной личности. Можно сосредоточиваться только в конкретных областях. Требует сильного ведущего. Для оценки необходимо контролировать склонности группы
Метод Delphi: (+)Нет доминирования одной личности. Может проводиться дистанционно через электронную почту. Исключается проблема ранней оценки. Требует участия каждого члена группы. (-)Занимает много времени. Высокая загрузка ведущего.
Метод номинальных групп. (+)Уменьшается эффект доминирующей личности. Обеспечивает взаимодействие участников. Дает упорядоченный список рисков. (-)Требует много времени. Высокая загрузка ведущего.
Карточки Кроуфорда. (+)Быстрый. Легко реализуется. Должен участвовать каждый член группы. Вырабатывается большое количество идей. Можно проводить с группами больше обычного размера. Уменьшает эффект доминирующей личности. (-)Меньшее взаимодействие между участниками.
Опрос экспертов. (+)Используется прошлый опыт. (-)Эксперт может быть предвзятым. Требует много времени.
Контрольные списки. (+)Конкретный и упорядоченный. Легко использовать. (-) Предвзятость. Может не содержать конкретных элементов для данного проекта.
Метод аналогии. (+)Использует прошлый опыт для исключения проблем в будущем. Подобные проекты содержат много сходных черт. (-)Требует много времени. Легко получить результаты, не подходящие для данного случая. Аналогия может быть некорректной.
Методы с использованием диаграмм. (+)Ясное представление участвующих процессов. Легкость построения. Для них имеется много компьютерных инструментов. (-)Иногда вводит в заблуждение. Может занимать много времени
Результатом процесса идентификации рисков является Реестр рисков. Основные выходы процесса идентификации рисков – это начальные записи в реестре рисков, который становится элементом плана управления проектом. В конечном итоге, в реестр рисков заносятся выходы других процессов управления рисками по мере их завершения. Подготовка реестра рисков начинается в процессе идентификации рисков, в течение которого реестр заполняется указанной ниже информацией. Затем эта информация становится доступной при проведении других процессов, относящихся к управлению проектом или к управлению рисками проекта.
Список идентифицированных рисков. В этом списке содержится перечень и описания идентифицированных рисков, включая основные причины их возникновения и неопределенные допущения проекта. Практически любая тема проекта может быть подвержена определенным рискам. Вот несколько примеров. Несколько видов работ по производству крупных комплектующих деталей, требующих длительного времени, расположены на критическом пути проекта. Риск может возникнуть тогда, когда разногласия в производственных отношениях в порту могут привести к задержке поставок комплектующих изделий, и, следовательно, к задержке сроков окончания строительства. Другим примером может оказаться ситуация, когда планом управления проектом предусмотрен штатный состав из десяти исполнителей, а доступные ресурсы насчитывают только шесть. Недостаток ресурсов может привести к увеличению периода времени, необходимого для завершения работ и к задержке выполнения плановых операций.
Список потенциальных действий по реагированию. Потенциальные реагирования на риски могут быть определены в процессе идентификации рисков. Эти действия, в случае, когда они определены, могут быть полезны в качестве входов процесса планирования реагирования на риски (раздел 11.5).
Основные причины возникновения риска. Такие причины представляют собой основополагающие условия или события, понимание которых может служить ключом к идентификации того или иного риска.
Уточнение категорий рисков. В процессе идентификации список категорий рисков может пополняться новыми категориями. Возможно, на основании выходов процесса идентификации рисков понадобится расширить или уточнить иерархическую структуру ресурсов, разработанную в процессе планирования управления рисками.
32. Причины, вызывающие риски.
Существуют внешние и внутренние причины возникновения риска, порожденные внешними условиями и внутренними факторами деятельности предприятия. Они могут изменять его, расширять или ограничивать его возможности. Изменения факторов внешней среды предприятия создают неопределенность его функционирования как субъекта рынка, и Вам зачастую приходится принимать решения без достаточной информации о происходящем. К сожалению, эта неопределенность практически не зависит от Вашего предприятия и поэтому порождает риск его деятельности.
Наиболее часто экономические риски возникают по следующим причинам:
Разнообразие потребительских вкусов приводит к быстрому изменению рыночной конъюнктуры и усилению конкуренции. Для сохранения положения на рынке производителям необходимо постоянно обновлять свою продукцию. Но выход на рынок с новым товаром всегда содержит повышенный риск из-за возможного отсутствия спроса на незнакомую продукцию.
Наибольший риск связан с достижением планируемого объема прибыли. Сложность осуществления более прибыльных проектов обычно выше, чем небольших, что увеличивает риск их реализации. Тем самым прибыль как экономическая категория объективно порождает риск.
Нередко возникает противоречие между управленческим персоналом, стремящимся к риску, и исполнителями, склонными к стабильности и не желающими или не умеющими работать в условиях постоянно высокого риска.
Каждое предприятие является очень индивидуальным, поскольку создается, существует и функционирует при определенных условиях, присущих только ему. Поэтому невозможно определить четкий перечень рисков, которые должны быть присущи любому предприятию. Существует лишь общая классификация рисков, которая может являться основой для выявления конкретных рисков, угрожающих конкретному предприятию:
Следует подчеркнуть, что, хотя категории внешнего риска по своей сути не зависят от предприятия, тем не менее, имеют непосредственную связь с деятельностью самого предприятия:
Внешнеэкономический риск. Может возникнуть в процессе взаимодействия с зарубежными партнерами по бизнесу и быть вызван внутренними причинами партнера: остановка производства, резкий рост или падение цен из-за изменения затрат на производство и т.п.
Риск изменения рыночной обстановки. Имеет двустороннюю связь. С одной стороны, это - участие предприятия в формировании рыночной конъюнктуры цен, а с другой - взаимоотношения предприятия с поставщиками оборудования, сырья, полуфабрикатов, покупателями готовой продукции.
Природно-климатический риск. Становится внутренним через технологию производства (ее требования) или результаты производства, связанные с необходимостью финансовой компенсации ущерба, нанесенного внешней среде.
Информационный риск. Появляется при неправильной организации информационных потоков внутри предприятия, неверных сведениях, как поступивших на предприятие, так и вышедших за его пределы по вине персонала. Сюда же надо отнести разглашение сведений, представляющих особую важность или угрожающих экономической безопасности фирмы.
Научно-технический риск. Касается как инновационной деятельности самого предприятия, так и приобретения им патентов, лицензий, новой техники и технологий.
Нормативно-правовой риск. Является внутренним в части приказов, решений, нормативов, распоряжений, издаваемых внутри организации.
Как мы видим, причины, вызывающие внешние экономические риски, могут заключаться во внутренней среде предприятия. Таким образом, ни один из внешних рисков не является "чисто внешним".
Категории внутреннего риска формируются по центрам образования затрат. Центрами затрат являются отдельные подразделения предприятия, на которые могут быть отнесены затраты. Отсюда можно выделить риски: транспортный, снабженческий, производственный, риск хранения готовой продукции, сбытовой и управленческий.
Как и для рисков, относящихся к категории внешних, данные виды внутреннего риска могут быть частично обусловлены причинами, лежащими за пределами предприятия:
Транспортный риск. Является частично внешним, если предприятие пользуется услугами сторонних транспортных организаций.
Снабженческий риск. Становится внешним, когда возникает по вине поставщиков материальных ресурсов и оборудования при невыполнении сроков, объемов, ассортимента, цены или качества поставляемых ресурсов.
Сбытовой риск. Возникает за пределами производственной фирмы при отказе покупателя от продукции не по вине ее производителя. В этой части он относится к категории внешнего риска.
В условиях конкурентной борьбы, связанной с постоянными изменениями на рынке, вопросы управления предприятием испытывают некоторые изменения, которые проходят за такими основными направлениями: • появляется потребность в наличии большого количества аналитического материала, необходимого для анализа и принятия управленческих и маркетинговых решений; • мониторинговые исследования рынка, сопоставления существующей маркетинговой стратегии и стратегии менеджмента с потребностями рынка; • появляется необходимость более широкого использования подходов по сценарию при планировании деятельности предприятия (пессимистических, оптимистичных и других видов прогнозов с проведением анализа возможности наступления события) и максимально возможного учета всех видов неуверенности. Факторы неуверенности, которые влияют на любой рыночный субъект, также присутствуют и непосредственно в процессе управления им.
За местом возникновения неуверенность в управлении предприятием (фирмой) может быть следствием: 1) неуверенности в определении планового периода и, в частности периоду, на который разрабатывается стратегия развития предприятия; 2) неуверенности при формировании целей предприятия и в выборе приоритетов в поставленных целях, что может быть обусловлено наличием ряда альтернативных целей; 3) ошибок в оценках действительного положения дел внутри самого предприятия и его места на рынке, что, в свою очередь, могут быть следствием целого ряда причин объективного и субъективного характера; 4) не достаточно полной или ошибочной информации о перспективах развития данного предприятия и рынка в целом, а также решений, принятых на ее основании; 5) возможных сбоев при разработке стратегии развития предприятия, а также во время ее реализации; 6) неуверенности при контроле и оценке результатов деятельности предприятия. Процесс управления фирмой в условиях неуверенности чувствителен к влиянию внутренних и внешних факторов.
Внутренние факторы – это те факторы, которые обусловлены неуверенностью, которая имеет место на предприятии. Внешние факторы, в отличие от внутренних, являются следствием наличия неуверенности за пределами данного предприятия. Неуверенность внешнего происхождения является функцией от достоверности внешней информации и, как следствие этого, функцией от достоверности прогнозов, которые складываются. Чем выше степень неуверенности, тем сложнее принимать управленческое решение. Некоторые ученые предлагают характеризовать внешнюю среду с точки зрения нестабильности по таким признакам: • степень будничности действия (события). По этому признаку события делятся на: обычные, то есть такие, которые случаются достаточно часто; неожиданные, но такие, которые имели место в прошлом; абсолютно неожиданные и новые, то есть такие, что практически не имели аналогов в прошлые периоды; • темп изменения действия. Под этой характеристикой понимается зависимость между скоростью протекания события и реакцией предприятия (фирмы) на это действие. По этому признаку события классифицируются на: такие, которые протекают медленнее, чем предприятие реагирует на них; такие, скорость протекания которых совпадает со скоростью реакции предприятия; такие, скорость протекания которых превышает скорость реакции на них со стороны предприятия. Данная характеристика, на наш взгляд, является целесообразной. Однако, вместе с этим она может быть усовершенствована введением характеристики степени прогнозирования последующих событий, которые происходят во внешней среде, по предложенному ранее механизма оценки степени прогнозируемости событий с более детальной разработкой частично прогнозируемых действий.
Наличие источников внутреннего происхождения неуверенности обусловлено тем, что предприятие, будучи сложной, динамической и открытой системой, имеет в своем составе неоднородные элементы с разнохарактерными связками и особенностями в иерархической структуре. Динамическая экономической системы является следствием того, что она беспрестанно развивается как самостоятельно, так и в результате развития внешнего окружения. Открытость экономической системы является следствием того, что она существует лишь как один из элементов более сложной системы (экономики региона, отрасли, страны в целом). Влияние субъекта управления на управляемый им объект может происходить только при условии обмена информацией между ними.
Таким образом, неуверенность в управлении предприятием, с точки зрения качества информации, может возникнуть на этапе: • сбору информации; • анализу информации; • принятие управленческого решения на основании собранной и проанализированной информации. Никакой план не является окончательным; он может быть пересмотрен при сформированных условиях. Другими словами, реализованная неуверенность может и должна вызывать в нем адекватные изменения.
33. Способы сокращения рисков. Способы управления рисками.
Каждой области риска должен соответствовать метод управления им. Возможные варианты для каждой области риска включают его предотвращение, сокращение, ограничение (например, самострахование) или передачу риска страховой компании. Обратите внимание, что только последний вариант в этом списке включает покупку страховки, поскольку имеется много процедур, которые компания может использовать для сокращения риска, не прибегая к страховке. Выбор наилучшего варианта основан на анализе «затраты/ выгоды», который соотносит издержки по каждому риску с затратами на то, чтобы избежать его, с учетом вероятности наступления опасных событий. Общие направления снижения риска следующие:
Дублирование. Компания может делать несколько копий отчетов, чтобы защититься от уничтожения критически важной информации. Кроме того, ключевые системы, типа локальной сети, телефонных сетей и хранения голосовых сообщений, могут копироваться за пределами компании, чтобы избежать остановки работы, вызванной повреждением первичной системы. Например, авиалинии имеют специальные дублирующие системы для своих баз данных о резервировании мест.
Предотвращение. Компания может создать программы по сокращению вероятности и размера убытков. Например, некоторые компании приглашают Управление безопасности труда и здравоохранения (Occupational Safety and Health Administration, OSHA) проинспектировать их помещения и сообщить о небезопасных условиях; после этого компании исправляют положение, чтобы уменьшить свой риск убытка. Если компания требует, чтобы служащие носили защитные каски на стройплощадках, то падающий кирпич может все же привести к несчастному случаю, но защитная каска сделает травму менее тяжелой. Примеры упредительных методов включают улучшение освещения, установку защитных приспособлений на оборудование и требование соблюдения правил техники безопасности.
Разделение. Компания может разделить ключевые активы, типа запасов, и разместить их в разных местах (например, складах). Так, военные имеют альтернативные командные центры на случай войны.
Проведение внутренних изменений с целью сокращения рисков. После того как типы предотвращения рисков определены, настает время внедрять их. Обычно это предполагает новые процедуры или системы, типа систем тушения пожара в компьютерном центре или измененной процедуры обработки наличности, которая будет затруднять кражу денег служащими. Изменения процедур могут быть длительным процессом, поскольку он включает работу с персоналом каждой функциональной области по созданию новой процедуры, приемлемой для всех пользователей, а также последующие периодические проверки, чтобы убедиться, что процедуры все еще соблюдаются.
Выбор брокера. Каждой компании потребуется какая-то страховка, если только она не придерживается опасного метода самострахования практически всех рисков. Необходимо выбрать брокера, который может помочь компании получить возможно лучшие условия страхования. Хороший брокер может оказать огромную помощь в этом процессе, не только выбрав наименее дорогую страховку, но и подобрав правильные виды покрытия, выяснив финансовое состояние страховщиков, оказав услуги после наступления страхового случая, а также благодаря его общему знанию бизнеса компании и видов рисков, вероятность которых наиболее высока в этих условиях
Определение видов страховки, которую нужно приобрести. После того как брокер выбран, риск-менеджер может показать ему предварительные результаты страхового анализа, и затем вместе они могут определить виды страховки, необходимой для дополнения мер по снижению рисков, которые уже предприняты внутри компании.
Эти шаги позволяют риск-менеджеру определить виды и потенциальные масштабы рисков компании, а также способы сокращения этих рисков посредством либо внутренних изменений, либо покупки различных видов страхового покрытия.
Управление рисками - это процессы, связанные с идентификацией, анализом рисков и принятием решений, которые включают максимизацию положительных и минимизацию отрицательных последствий наступления рисковых событий.
Процесс управления рисками проекта обычно включает выполнение следующих процедур:
1. Планирование управления рисками - выбор подходов и планирование деятельности по управлению рисками проекта.
2. Идентификация рисков - определение рисков, способных повлиять на проект, и документирование их характеристик.
3. Качественная оценка рисков - качественный анализ рисков и условий их возникновения с целью определения их влияния на успех проекта.

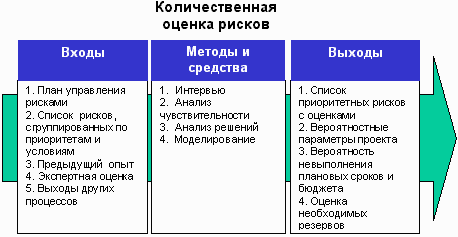

4. Количественная оценка - количественный анализ вероятности возникновения и влияния последствий рисков на проект.
5. Планирование реагирования на риски - определение процедур и методов по ослаблению отрицательных последствий рисковых событий и использованию возможных преимуществ.
6. Мониторинг и контроль рисков - мониторинг рисков, определение остающихся рисков, выполнение плана управления рисками проекта и оценка эффективности действий по минимизации рисков.
Все эти процедуры взаимодействуют друг с другом, а также с другими процедурами. Каждая процедура выполняется, по крайней мере, один раз в каждом проекте.
Методы управления рисками:
методы уклонения от рисков.
Подразделяются на:
· отказ от ненадежных партнеров, т.е. стремление работать только с надежными, проверенными партнерами, не расширение круга партнеров; отказ от участия в проектах, связанных с необходимостью расширить круг партнеров, отказ от инвестиционных и инновационных проектов, уверенность в выполнимости или эффективности которых вызывает сомнения;
· отказ от рискованных проектов, т.е. отказ от инновационных и иных проектов, реализуемость или эффективность, которых вызывает сомнение;
· страхование рисков, основной прием снижения риска, страхование вероятных потерь служит не только надежной защитой от неудачных решений, но и повышает ответственность лиц, принимающих решения, принуждая их серьезнее относится к разработке и принятию решений, регулярно проводить защитные мероприятия в соответствии со страховыми контрактами. Правда, трудно использовать механизм страхования при освоении новой продукции или новых технологий, так как страховые компании не располагают в таких случаях достаточными данными для проведения расчетов;
· поиск гарантов, т.о. при поиске гарантов, как и при страховании, целью является перенос риска на какое-либо третье лицо. Функции гаранта могут выполнять различные субъекты (различные фонды, государственные органы, предприятия) при этом необходимо соблюдать принцип равной взаимной полезности, т.е. желаемого гаранта можно заинтересовать уникальной услугой, совместной реализацией проекта.
2) методы локализации рисков; используются в редких случаях, когда удается довольно четко идентифицировать риски и источники их возникновения. Выделив экономически наиболее опасные этапы или участки деятельности в обособленные структурные подразделения, можно сделать их более контролируемыми и снизить уровень риска. К таким методам локализации относятся:
· создание венчурных предприятий предполагает создание небольшого дочернего предприятия как самостоятельного юридического лица для высокотехнологических (рискованных) проектов. Рискованная часть проекта локализуется в дочернем предприятии, при этом сохраняется возможность использования научного и технического потенциала материнской компании;
· создание специальных структурных подразделений (с обособленным балансом) для выполнения рискованных проектов;
· заключение договоров о совместной деятельности для реализации рискованных проектов.
3) методы диверсификации рисков заключаются в распределении общего риска и подразделяются на:
· распределение ответственности между участниками проекта. Необходимо при распределении работ между участниками проекта четко разграничить сферы деятельности и ответственность каждого участника, а так же условия перехода работ и ответственности от одного участника к другому и юридически это закрепить в договорах. Не должно быть этапов, операций или работ с размытой или неоднозначной ответственностью;
· диверсификация видов деятельности и зон хозяйствования это увеличение числа применяемых технологий, расширение ассортимента выпускаемой продукции или оказываемых услуг, ориентация на различные социальные группы потребителей, на предприятия различных регионов;
· диверсификация сбыта и поставок, т.е. работа одновременно на нескольких рынках, когда убытки на одном рынке, могут быть компенсированы успехами на других рынках, распределение поставок между многими потребителями, стремясь к равномерному распределению долей каждого контрагента. Так же мы можем диверсифицировать закупку сырья и материалов, что предполагает взаимодействие со многими поставщиками, позволяя ослабить зависимость предприятия от его "окружения". При нарушении поставок по разным причинам предприятие безболезненно сможет переключится на работу с другим поставщиком аналогичного продукта;
· диверсификация инвестиций это предпочтение реализации нескольких относительно небольших по вложениям проектов, чем реализация одного крупного инвестиционного проекта, требующего задействовать все ресурсы и резервы предприятия, не оставляя возможностей для маневра;
· распределение риска во времени (по этапам работы), т.е. необходимо распределять и фиксировать риск во времени при реализации проекта. Это улучшает наблюдаемость и контролируемость этапов проекта и позволяет при необходимости сравнительно легко их корректировать.
4) методы компенсации рисков связаны с созданием механизмов предупреждения опасности.
Методы компенсация рисков более трудоемки и требуют обширной предварительной аналитической работы для их эффективного применения:
· стратегическое планирование деятельности, как метод компенсации риска дает положительный эффект, если разработка стратегии охватывает все сферы деятельности предприятия. Этапы работы по стратегическому планированию могут снять большую часть неопределенности, позволяют предугадать появление узких мест при реализации проектов, заранее идентифицировать источники рисков и разработать компенсирующие мероприятия, план использования резервов;
· прогнозирование внешней обстановки, т.е. периодическая разработка сценариев развития и оценки будущего состояния среды хозяйствования для участников проекта, прогнозирование поведения партнеров и действий конкурентов общеэкономическое прогнозирование;
· мониторинг социально-экономической и нормативно-правовой среды предполагает отслеживание текущей информации о соответствующих процессах. Необходимо широкое использование информатизации - приобретение и постоянное обновление систем нормативно-справочной информации, подключение к сетям коммерческой информации, проведение собственных прогнозно-аналитических исследований, привлечение консультантов. Полученные данные позволят уловить тенденции развития взаимоотношений между хозяйствующими субъектами, дадут время для подготовки к нормативным новшествам, предоставят возможность принять соответствующие меры для компенсации потерь от новых правил хозяйственной деятельности и скорректировать оперативные и стратегические планы;
· создание системы резервов. Этот метод близок к страхованию, но сосредоточенному внутри предприятия. На предприятии создаются страховые запасы сырья, материалов, комплектующих, резервные фонды денежных средств, разрабатываются планы их использования в кризисных ситуациях, не задействуются свободные мощности. Актуальным является выработка финансовой стратегии для управления своими активами и пассивами с организацией их оптимальной структуры и достаточной ликвидности вложенных средств;
· обучение персонала и его инструктирование.
В случаях, когда рассчитать риск невозможно, принятие рисковых решений происходит с помощью эвристики. Эвристика представляет собой совокупность логических приемов и методических правил теоретического исследования и отыскания истины. Иными словами, это правила и приемы решения особо сложных задач.
34. Предпосылка для возникновения страховых отношений.
Чрезвычайность, риск есть норма существования человечества. Предметы труда подвержены воздействию разрушительных сил природы, (стихийные бедствия, несчастные случаи, катастрофы). Каждое стихийное бедствие и несчастный случай рассматриваются как опасность, затрагивающая предметы труда, в связи с чем возникает страховое отношение, т.е. объект страховой защиты. Предпосылкой возникновения страховых отношений служит риск. Без наличия соответствующего риска нет страхования, поскольку нет страхового интереса. Содержание риска и степень вероятности его определяют содержание и границы страховой защиты. Риск существует на всем протяжении действия договора страхования.
Понятие "риск" означает опасность неблагоприятного исхода на одно ожидаемое явление. Это гипотетическая возможность наступления ущерба. Всякий конкретный риск, например риск пожара, представляет собой только возможность наступления определенного неблагоприятного события (например, возгорания застрахованных построек). Риск — объективное явление в любой сфере человеческой деятельности и проявляется как множество отдельных обособленных рисков.
Сущность риска может быть рассмотрена в различных аспектах. Точное измерение риска возможно математическим путем с применением теории вероятностей и закона больших чисел. По своей сущности риск является событием с отрицательными, особо невыгодными экономическими последствиями, которые, возможно, наступят в будущем в какой-то момент в неизвестных размерах. Существует точка зрения, согласно которой о риске можно говорить только тогда, когда имеется отклонение между плановым и фактическим результатами. Данное отклонение может быть либо положительным, либо отрицательным. Отрицательное — имеет место при неблагоприятном результате, положительное — возникает, если фактический результат благоприятнее, чем ожидалось.
С понятием риска тесно связано понятие ущерба. Если риском является только возможное отрицательное отклонение, то ущербом — действительное фактическое отрицательное отклонение. Через ущерб реализуется риск, приобретая конкретно измеримые и реальные очертания. Фактор риска и необходимость покрытия возможного ущерба в результате его проявления вызывают потребность в страховании. Многообразие форм проявления риска, частота и тяжесть последствий его проявления, невозможность абсолютного устранения его вероятности вызывают необходимость организации страхования. Конкретные формы организации страхования отражают достигнутый уровень развития производительных сил и производственных отношений, претерпевая определенные изменения в ходе общественно-исторического развития. Сложились определенные общественно- исторические типы и виды страхования, воплощенные в страховом фонде, отражающие специфические особенности рисков и конкретные формы его проявления по отношению к человеку и реальному миру (окружающей действительности). Чем меньше вероятность риска, тем легче и дешевле можно организовать его страхование. Страховое событие не является объектом страхования. Этим объектом выступает риск, который может произойти, а может и не произойти. Следовательно, риск — это случайное событие, которое наступает вопреки воле человека. Риск реализуется посредством случайных событий или явлений, по поводу которых возникает страховое отношение.
Вместе с тем научно-технический прогресс потенциально создает предпосылки для возникновения новых рисков, которые связаны с освоением новых знаний, несовершенством техники или неправильной ее эксплуатацией человеком. Современная техника в ряде случаев превысила пределы, при которых человек в состоянии управлять машинами и механизмами без нервных напряжений, а наука об их взаимодействии (эргономика) недооценивается в общественном сознании.
Проявление риска не зависит от случайности события и воли человека. Это прежде всего касается стихийных бедствий и несчастных случаев. Когда человеческие знания достигнут такого уровня, при котором возможно проецировать условия прошлого на будущее, контроль над риском будет эффективнее и его вредоносное воздействие сведется к минимуму.
Страхованию присуща объективная и субъективная вероятность. Объективная вероятность отражает законы, присущие явлениям и предметам в их объективной реальности. Субъективная вероятность отражает случайности, игнорирующие объективный подход к действительности, отрицающие или не учитывающие объективные законы природы и общества.
Насколько точно оценивается вероятность наступления данного события, настолько объективно может быть оценен размер риска. Страхование и размер риска тесно связаны.
35. Страховой риск. Основные функции страхования.
Риск — величина непостоянная. Его изменения во многом обусловлены изменениями в экономике, а также рядом других факторов. Страховое общество должно постоянно следить за развитием риска: ведутся соответствующие статистический учет, анализ и обработка собранной информации.
Страховой риск — это тот, который может быть оценен с точки зрения вероятности наступления страхового случая и количественных размеров возможного ущерба. Основные критерии, которые позволяют считать риск страховым: . риск, который включается в объем ответственности страховщика, Должен быть возможным; . риск должен носить случайный характер. Объект, по отношению к которому возникает страховое правоотношение, характеризуется неустойчивым, временным типом связи и не должен подвергаться опасности, которая заранее известна страховщику или собственнику объекта страхования. При этом всем сторонам, участвующим в договоре страхования, заранее не известны конкретное время страхового случая и возможный размер причиненного ущерба; . случайность проявления данного риска следует соотносить с массой однородных объектов. С этой целью организуется соответствующее статистическое наблюдение, анализ данных которого позволяет установить адекватную прогнозу страховую премию.
В зависимости от источника опасности выделяют риски, связанные с проявлением стихийных сил природы и целенаправленным воздействием человека в процессе присвоения материальных благ. К рискам, связанным с проявлением стихийных сил природы, относятся землетрясения, наводнения, сели, цунами и другие явления. С целенаправленным воздействием человека связаны такие риски, как кража, ограбление, акты вандализма и другие противоправные действия.
По объему ответственности страховщика риски подразделяются на индивидуальные и универсальные. Например, индивидуальный риск выражен в договоре страхования шедевра живописи во время перевозки и экспозиции на случай актов вандализма по отношению к нему. Универсальный риск, который включается в объем ответственности страховщика по большинству договоров имущественного страхования — кража.
Особую группу составляют специфические риски: аномальные и катастрофические. К аномальным относят риски, величина которых не позволяет отнести соответствующие объекты к тем или иным группам страховой совокупности. Аномальные риски бывают выше и ниже нормального. Риск ниже нормального благоприятен для страховщика и получает покрытие на обычных условиях договора страхования. Риск выше нормального не всегда благоприятен для страховщика и получает покрытие на особых условиях договора страхования. К числу таких особых условий относится процедура предварительного медицинского освидетельствования потенциального страхователя, если к этому есть веские основания (максимально возможная страховая сумма договора, генетическая предрасположенность к ряду серьезных заболеваний и т.д.). С учетом результатов предварительного медицинского освидетельствования страховщик принимает окончательное решение относительно заключения договора страхования.
Катастрофические риски составляют значительную группу, которая охватывает большое число застрахованных объектов или страхователей, причиняя при этом значительный ущерб в особо крупных размерах. Это риски, связанные с проявлением стихийных сил природы, а также с преобразующей деятельностью человека в процессе присвоения материальных благ.
Следует различать страховой случай и страховое событие. Под страховым событием понимают потенциально возможное причинение ущерба объекту страхования. Реализованная гипотетическая возможность причинения ущерба объекту страхования означает страховой случай. Последствия страхового случая выражаются в полном уничтожении или частичном повреждении объекта страхования. К страховым случаям не относятся события, которые хотя и причинили ущерб, но не противоречат нормальному технологическому циклу в процессе производства. Поэтому в условиях договора страхования следует точнее формулировать определения событий, которые включаются в объем ответственности страховщика. Например, осуществляя страхование от простоев в производстве, следует указать, от каких именно простоев, чем вызванных. Кроме того, условия договора страхования здесь должны учитывать имущественный вред, вызванный простоями как реализацией риска.
Страхование как часть финансовой системы также выражает свою экономическую сущность, прежде всего через распределительную функцию. Распределительная функция страхования в свою очередь находит конкретное воплощение в реализации специфических функций, свойственных только страхованию: рисковой, предупредительной и сберегательной и контрольной. Рисковая функция является главной функцией, так как именно риск выступает стимулом к возникновению страхования. В рамках действия рисковой функции осуществляется перераспределение денежной формы стоимости среди участников страхования вследствие наступления чрезвычайных страховых событий. Предупредительная функция заключается в финансировании мероприятий по уменьшению страхового риска (предупреждению и ограничению негативных последствий аварий, катастроф и т.д.) за счет средств страхового фонда. Сберегательная функция состоит в том, что при помощи страхования сберегаются денежные накопления населения, так как существует потребность в страховой защите семейного достатка. Контрольная функция заключается в строго целевом формировании и использовании средств страхового фонда и осуществляется через финансовый контроль за законным проведением страховых операций.
36. Принципы, характеризующие страховые риски.
Застрахован может быть лишь тот риск, по которому можно оценить вероятность
наступления страхового случая, определить размер возможного ущерба и исчислить эквивалентную страховую премию.
Риск - это угроза убытков. Их возмещение фиксируется определенной денежной
компенсацией, которую суд присуждает к выплате истцу, выигравшему процесс. Но
не всякий ущерб возмещается. Страхование имеет дело главным образом с чистым
риском.
Чистый риск - это риск, предполагающий только вероятность убытков. Так, снежная лавина являет собой такой вид риска, которого никакое физическое или юридическое лицо не способно ни предсказать, ни избежать. Другими словами, любая катастрофа, подобная землетрясению или пожару, дорого обходится людям, на которых она обрушивается, но ее отсутствие не приводит к повышению прибылей. Чистый риск содержит в себе лишь опасность ущерба, без всякой возможности выигрыша. Большинство чистых рисков ( но не все из них) подлежат страхованию.
Страхуемый риск - это риск, уровень допустимых убытков для которого легко определим, и потому страховая компания готова их возместить.
К страхуемым рискам относятся:
1.Имущественные риски - опасность возникновения убытков от бедствия, которые приводят к: прямой потере собственности; косвенной потере собственности.
2.Личные риски - опасность возникновения потерь в результате: преждевременной смерти; нетрудоспособности; старости.
3.Риски, связанные с юридической ответственностью - опасность возникновения потерь из-за: пользования автомобилем; пребывания в здании; рода занятий; производства товаров; профессиональных ошибок.
Страхуемый риск, который готова взять на себя страховая компания, обычно отвечает следующим требованиям:
1.Страхуемая опасность не может быть результатом преднамеренных действий. Это значит, что страховые компании не платят за ущерб, намеренно причиненный самой застрахованной фирмой или физическим лицом, по ее указанию или с ее ведома. Например, в страховой полис от пожара не включаются убытки, причиненные поджогом
застрахованной фирмы. Однако такой полис предусматривает покрытие убытков, если поджог совершает служащий фирмы.
2.Убытки должны подлежать подсчету, и затраты на страхование должны быть экономически оправданны. Чтобы получить прибыль, страховым компаниям необходимо иметь сведения о частоте и серьезности убытков, причиняемых данным бедствием. Если эта информация охватывает длительный период времени и основана на большом количестве случаев, страховые компании обычно могут довольно точно предсказать, какие убытки возникнут в будущем.
3.Один вид риска должен охватывать значительное количество подобных случаев.
Чем больше случаев попадает в данную категорию, тем более вероятно, что будущее подтвердит прогнозы страховой компании. Поэтому страховые компании охотнее берут на себя риски, с которыми сталкиваются многие фирмы и частные лица. Например, пожар - это общая опасность, которая угрожает практически всем зданиям, поэтому обычно страхование убытков от пожара не вызывает трудностей.
4.Риск не должен одновременно затрагивать всех застрахованных.
Если страховая компания не охватывает большие географические зоны или широкие
слои населения, то всего лишь одна катастрофа может привести к тому, что ей
придется заплатить сразу по всем своим полисам.
5.Потенциальные финансовые потери должны быть ощутимыми для страхователя. Страховая компания не может позволить себе заниматься канцелярской работой, связанной с удовлетворением множества мелких страховых требований (заявлений застрахованных лиц о возмещении ущерба).Поэтому многие полисы содержат статью,
предусматривающую, что страховая компания выплатит только ту часть ущерба, которая превышает сумму, названную в полисе. Это так называемый нестрахуемый остаток , который представляет собой некоторую часть от общей суммы убытка, которую согласен оплатить сам застрахованный.
37. Количественный анализ и оценка риска.
Способы оценки степени риска |
Ряд операций (венчурное инвестирование, покупка акций, кредитные операции и др.) связаны с существенным риском и требуют оценки степени риска и определения его величины. Степень риска - это вероятность наступления случая потерь, а также размер возможного ущерба от него. Риск может быть:
Для оценки степени риска и определения его величины применяются количественный и качественный анализы. В абсолютном выражении риск может определяться величиной возможных потерь в материально-вещественном (физическом) или стоимостном (денежном) выражении. В относительном выражении риск определяется как величина возможных потерь, отнесенная к некоторой базе, в виде которой наиболее удобно принимать либо имущественное состояние хозяйствующего субъекта, либо общие затраты ресурсов на данный вид предпринимательской деятельности, либо ожидаемый доход (прибыль). Тогда потерями считаются случайные отклонения прибыли, дохода, выручки в сторону снижения, в сравнении с ожидаемыми величинами. Предпринимательские потери - это в первую очередь случайное снижение предпринимательского дохода. Именно величина таких потерь и характеризует степень риска. Отсюда анализ риска прежде всего связан с изучением потерь. Говоря о том, что риск измеряется величиной возможных вероятных потерь, следует учитывать случайный характер таких потерь. Вероятность наступления события может быть определена объективным методом и субъективным. Объективным методом пользуются для определения вероятности наступления события на основе исчисления частоты, с которой происходит данное событие. Субъективный метод базируется на использовании субъективных критериев, которые основываются на различных предположениях. К таким предположениям могут относиться суждение оценивающего, его личный опыт, оценка эксперта по рейтингу, мнение аудитора-консультанта и т.п. Таким образом, в основе оценки финансовых рисков лежит нахождение зависимости между определенными размерами потерь и вероятностью их возникновения. Эта зависимость находит выражение в строящейся кривой вероятностей возникновения определенного уровня потерь. Построение кривой - чрезвычайно сложная задача. Для построения кривой вероятностей возникновения определенного уровня потерь (кривой риска) применяются различные способы:
Среди них следует особо выделить три: статистический способ, метод экспертных оценок, аналитический способ. Суть статистического способа заключается в том, что изучается статистика потерь и прибылей, имевших место на данном или аналогичном производстве, устанавливаются величина и частотность получения той или иной экономической отдачи, составляется наиболее вероятный прогноз на будущее. Главные инструменты статистического метода расчета финансового риска: вариация, дисперсия и стандартное (среднеквадратическое) отклонение. Вариация - изменение количественных показателей при переходе от одного варианта результата к другому. Дисперсия - мера отклонения фактического знания от его среднего значения.. Среднее ожидаемое значение - это то значение величины события, которое связано с неопределенной ситуацией. Оно является средневзвешенной всех возможных результатов, где вероятность каждого результата используется в качестве частоты, или веса, соответствующего значения. Таким образом вычисляется тот результат, который предположительно ожидается. Анализ целесообразности затрат ориентирован на идентификацию потенциальных зон риска с учетом показателей финансовой устойчивости. В данном случае можно просто обойтись стандартными приемами финансового анализа результатов деятельности основного хозяйствующего субъекта и деятельности его контрагентов (банка, инвестиционного фонда, предприятия-клиента, предприятия-эмитента, инвестора, покупателя, продавца и т.п.) Метод экспертных оценок обычно реализуется путем обработки мнений опытных специалистов. Он отличается от статистического лишь методом сбора информации для построения кривой риска. Данный способ предполагает сбор и изучение оценок, сделанных различными специалистами, вероятностей возникновения различных уровней потерь. Эти оценки базируются на учете всех факторов финансового риска, а также статистических данных. Реализация способа экспертных оценок значительно осложняется, если количество показателей оценки невелико. Аналитический способ построения кривой риска наиболее сложен, поскольку лежащие в основе его элементы теории игр доступны только очень узким специалистам. Чаще используется подвид аналитического метода - анализ чувствительности модели. Анализ чувствительности модели состоит из следующих шагов:
Сформированные таким путем последовательности затрат и поступлений финансовых ресурсов дают возможность определить потоки фондов денежных средств для каждого момента (или отрезка времени), т.е. определить показатели эффективности. Строятся диаграммы, отражающие зависимость выбранных результирующих показателей от величины исходных параметров. Сопоставляя между собой полученные диаграммы, можно определить так называемые ключевые показатели, в наибольшей степени влияющие на оценку доходности проекта. Анализ чувствительности имеет и серьезные недостатки: он не является всеобъемлющим и не уточняет вероятность осуществления альтернативных проектов. Метод аналогий при анализе риска нового проекта весьма полезен, так как в данном случае исследуются данные о последствиях воздействия неблагоприятных факторов финансового риска на другие аналогичные проекты других конкурирующих предприятий. Индексация представляет собой способ сохранения реальной величины денежных ресурсов (капитала) и доходности в условиях инфляции. В основе ее лежит использование различных индексов. Например, при анализе и прогнозе финансовых ресурсов необходимо учитывать изменение цен, для чего используются индексы цен. Индекс цен - показатель, характеризующий изменение цен за определенный период времени. Таким образом, существующие способы построения кривой вероятностей возникновения определенного уровня потерь не совеем равноценны, но так или иначе позволяют произвести приблизительную оценку общего объема финансового риска. |
Количественный анализ рисков — это количественный анализ потенциального воздействия идентифицированных рисков на общие цели проекта.
При количественном анализе также оцениваются вероятности возникновения рисков и размеры ущерба/выгоды; здесь анализируются риски, имеющие высокие и умеренные ранги. Выбор методов анализа определяется для каждого проекта и зависит от наличия времени и от бюджета.
Наиболее распространенными методами количественного анализа являются:
методы сбора и представления данных, к которым относятся опросы и экспертная оценка, были описаны в разделе идентификации рисков;
анализ чувствительности, который помогает определить, какие риски обладают наибольшим потенциальным влиянием на проект. Идея метода состоит в отслеживании параметров, которые оказывают влияние на исследуемую ситуацию проекта. Фиксируя все параметры и изменяя только один из них, можно определить его воздействие на исследуемую ситуацию. Скажем, исследуя вопрос об ожидаемой прибыли Исполнителя проекта, выделяем влияющие на нее параметры, например, такие: отсутствие квалифицированного персонала и необходимость в его привлечении, отсутствие помещения под проектный офис и необходимость аренды проектного офиса, отсутствие необходимых технических средств для оборудования рабочих мест и необходимость в закупке требуемых средств. Затем выполняем анализ чувствительности для выделенного параметра, обладающего наибольшим потенциальным риском;
анализ дерева решений. В сложных ситуациях, когда трудно вычислить результат проекта с учетом возможных рисков, используют метод анализа дерева решений;
дерево решений — это графический инструмент для анализа проектных ситуаций, находящихся под воздействием риска. Дерево решений описывает рассматриваемую ситуацию с учетом каждой из имеющихся возможностей выбора и возможного сценария. Дерево решений имеет пять элементов:
точки принятия решений — это моменты времени, когда происходит выбор альтернатив.
точка случайного события (точка возникновения последствий) — момент времени, когда с тем или иным результатом наступает случайное событие.
ветви — линии, соединяющие точки принятия решений с точками случайного события. Ветви, исходящие из точки принятия решений, показывают возможные решения, а линии, исходящие из узлов случайных событий, представляют возможные результаты случайного события.
вероятности — числовые значения, расположенные на ветвях дерева и обозначающие вероятность наступления этих событий. Сумма вероятностей в каждой точке принятия решений равна 1.
ожидаемое значение (последствия) — это расположенное в конце ветви количественное выражение каждой альтернативы.
Модель создается слева направо. Построение начинается с отображения точки принятия решения, имеющей вид квадрата. Из этой точки рисуют количество ветвей, равное числу проектных альтернативных решений. В конце каждой ветви рисуют кружок, обозначающий возникновение допустимого случайного события, из которого выходят две ветви — возможные результаты вероятностного события. Ветви дерева берут свое начало в точке принятия решений и разрастаются до получения конечных результатов. Путь вдоль ветвей дерева состоит из последовательности отдельных решений и случайных событий.
Дерево решений — инструмент, который позволяет наглядно провести анализ проектных решений, содержащих несколько путей решения.
В процессе идентификации рисков начинается формирование реестра рисков, в процессе качественного анализа рисков выполняется его обновление, во время количественного анализа рисков происходит повторное обновление реестра.
Количественная оценка рисков
Количественная оценка рисков определяет вероятность возникновения рисков и влияние последствий рисков на проект, что помогает группе управления проектами верно принимать решения и избегать неопределенностей. Количественная оценка рисков позволяет определять:
Вероятность достижения конечной цели проекта
Степень воздействия риска на проект и объемы непредвиденных затрат и материалов, которые могут понадобиться.
Риски, требующие скорейшего реагирования и большего внимания, а также влияние их последствий на проект.
Фактические затраты, предполагаемые сроки окончания.
Количественная оценка рисков часто сопровождает качественную оценку и также требует процесс идентификации рисков. Количественная и количественная оценка рисков могут использоваться по отдельности или вместе, в зависимости от располагаемого времени и бюджета, необходимости в количественной или качественной оценке рисков.
38. Оценка эффективности реализации проекта через команду.
Командой называют небольшое количество человек (чаще всего пять -- семь, реже до 15--20), которые разделяют цели, ценности и общие подходы к реализации совместной деятельности, имеют взаимодополняющие навыки; принимают на себя ответственность за конечные результаты, способны изменять функционально-ролевую соотнесенность (исполнять любые внутригрупповые роли); имеют взаимоопределяющую принадлежность свою и партнеров к данной общности (группе).
Суть команды заключается, в общем, для всех ее членов обязательстве. Такого рода обязательство требует наличия некоего назначения, в которое верят все члены команды, -- ее миссии. Миссия команды должна включать элемент, связанный с выигрыванием, первенством, продвижением вперед. Существует отличие целей команды от ее назначения (миссии): цели команды позволяют следить за своим продвижением по пути к успеху, а миссия как более глобальное по своей сути придает всем конкретным целям смысл и энергию.
Командные отношения, традиционно включающие такие понятия, как чувство локтя, дух партнерства и товарищества, могут проявляться исключительно в деловой сфере, не распространяясь на личную жизнь членов команды. Существует много примеров, когда удачные партнеры по бизнесу не переносили присутствия друг друга, если речь заходила о других сферах общения.
Преимущества работы в команде:
Отдельная личность может успешно справляться с работой, но когда это касается ограниченной задачи. Когда же проблема становится больше и сложнее, необходима коллективная работа, или даже встает вопрос создания команды. 1)Коллективный подход - это признак сильного и решительного стиля управления. 2)Если браться за решение проблем сообща, то стрессовые ситуации уменьшатся. 3)Вырабатывается больше идей, и инновационная способность агентства возрастает. 4)Крупные и междисциплинарные проблемы лучше решаются коллективно. 5)Внутри команды успешнее решаются проблемы нечеткого распределения обязанностей и низкого личного вклада, устраняются межличностные трения.
Эффективная команда имеет следующие характеристики: 1.Члены группы обладают навыками исполнения всех ролей и функций в группе (как лидерских, так и рядовых), необходимых для взаимодействия в группе. 2. Группа привлекательна для ее членов, они лояльны по отношению друг к другу. 3.Отношения членов группы и руководителей имеют высокую степень конфиденциальности, они доверяют друг другу. 4. Члены группы высоко мотивированы общими ценностями группы. Каждый член группы будет делать все, что может (будет тратить время и силы), чтобы помочь группе достичь ее главных целей. Все ожидают, что другие будут делать то же самое. 5. . Каждый член группы добровольно и без возмущения принимает цели группы и ожидает, что группа создаст и ему благоприятные условия. 6. Руководитель и члены группы уверены, что каждый может достичь «невозможного». Эти ожидания максимально мобилизуют усилия и увеличивают личностный рост. При необходимости группа снижает уровень ожидания с тем, чтобы человек не испытывал чувство неудачи или отвержения. 7. При необходимости члены группы оказывают помощь друг-другу для успешного достижения личностных целей. Взаимопомощь -- характеристика высокоэффективных команд . 8.Группа эффективно использует коммуникационный процесс для достижения целей группы. 9. Члены группы также высоко мотивированы на получение информации. Каждый действительно интересуется любой информацией, имеющей отношение к проблеме. 10 . Члены группы способны влиять на работу друг друга, гибкость и адаптацию группы. Групповой процесс в высокоэффективных группах позволяет осуществлять большее влияние на руководителя. 11.Руководителя группы выбирают, что создает комфортные условия для команды на пути достижения главной цели.
Наиболее важным моментом в процесс функционирования управленческой команды является принятие и реализация управленческих решений. Исходя из определения команды как структурированной группы участников, совместно управляющих своими ресурсами для достижения единых целей, естественно представить, что команда - это та структура, где принимаются эти экономические решения. Но команда - это в первую очередь объединение людей, принимающих не чисто экономические, а социально-экономические решения. Первая особенность, которая выделяет решения команд, связана с тем, что эти решения имеют, подчеркнуто коллективный характер, поскольку вписываются в структуры, объединяющие участников между собой и, следовательно, моделируют их выбор. Главными элементами, предопределяющими принятие решений, здесь становятся: отсутствие ярко выраженной иерархии, а, следовательно, плоская или "горизонтальная" организационная структура, взаимозависимость и взаимоконтроль участников команд. Вторая особенность - решения принимают те, кто будет их выполнять. При этом возрастает их ответственность за реализацию решений, в том числе и материальная.
При командном подходе формируются иные условия принятия и выполнения решений, которые фактически предопределяют смысл существования команд в рыночной экономике и позволяют понять, почему сам рынок порождает командную работу.

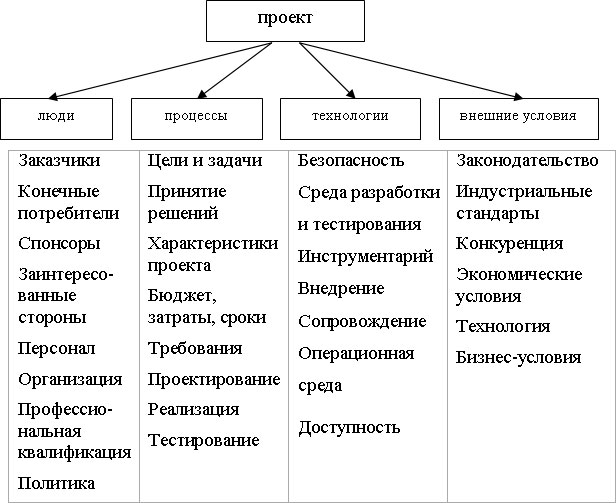

№ 21 Иерархическая структура ресурсов – технология построения «дерева ресурсов»
Иерархическая структура ресурсов (Resource Breakdown Structure, RBS)- организованное представление списка ресурсов необходимых для выполнения проекта. Структуризация осуществляется по категориям и типу ресурсов. Конечный (последний) уровень ресурсов содержит конкретные ресурсы которые назначаются для выполнений конкретных операций.
Описание ресурса
Номер ресурса
Тип ресурса
Владелец ресурса - как правило каждый ресурс имеет владельца ресурса. Часто владельцем ресурса является менеджер функционального подразделения которое специализируется на управлении данным типом ресурса.
График ресурса
Доступность ресурса
Стоимость ресурса - определение правил оценки стоимости ресурса. Стоимость ресурса может зависеть от объема потребления, времени и даты потребления. Дополнительно могут указываться политика налогообложения ресурса.
Политика учета расхода ресурса - кодификация учета ресурса
Ограничения - определение ограничений на использование ресурса. Например ограничение по использованию выделенного человеческого ресурса в день (не более 5 часов в день), в неделю (не более 20 часов в неделю), в месяц (не более 60 часов в месяц).
Детальная информация о ресурса зависит от типа ресурса.
Типы (категории) ресурсов проекта:
Человеческие ресурсы - внутренние, внешние (подрядчики, партнеры, клиенты)
Финансовые ресурсы - операционное финансирование, инвестиционные ресурсы
Материальные ресурсы
Связанные процессы и задачи по иерархической структуры ресурсов:
Идентификация ресурсов проекта
Планироение ресурсов проекта
Организация выделения ресурсов
Дерево ресурсов и дерево целей — главные инструменты программно-целевого метода планирования. Дерево — это граф, т. е. схема, выражающая соподчинение и взаимосвязи элементов; в данном случае такими элементами являются цели и ресурсы.
№ 22 Оценка качества материально-технического обеспечения как ключевой аспект качественной услуги.
Важным условием предоставления качественной услуги предприятия является полная обеспеченность материальными ресурсами и источниками покрытия:
Различают внутренние (собственные) источники и внешние.
К внутренним источникам относят сокращение отходов сырья, использование вторичного сырья, собственное изготовление материалов и полуфабрикатов, экономию материалов в результате внедрения достижений научно-технического прогресса.
К внешним источникам относят поступление материальных ресурсов от поставщиков в соответствии с заключенными договорами.
Предметы закупок являются частью продукции организации и оказывают существенное влияние на качество выпускаемого товара. Вся деятельность по закупкам должна планироваться и регулироваться с помощью документированных процедур. С каждым субподрядчиком необходимо установить тесные рабочие контакты и наладить систему обратной связи. Все это обеспечивает постоянное улучшение качества и позволяет избежать разногласий или устранить их в кратчайшие сроки.
Система качества закупок должна включать следующие элементы:
■ выбор подходящих субподрядчиков. Каждый субподрядчик должен подтвердить свои возможности и поставлять товары, которые отвечают всем требованиям технических условий, чертежей и документов на закупку.
■ выдачу необходимых контрактных условий, чертежей, документов на поставку и другой технической информации. Правильно организованное материально-техническое снабжение начинается с четкого определения требований. Чаще всего, такие требования содержатся в контрактных условиях, чертежах и документах на поставку, представляемых субподрядчику. В них должна содержаться следующая информация:
а) инструкции по техническому контролю и соответствующие технические требования;
б) точное определение типа, класса и сортности товара;
в) используемый стандарт на систему качества.
■ системный подход к обеспечению качества. Организация должна придти к четкому соглашению с субподрядчиками в отношении обеспечения качества поставляемой продукции, использование субподрядчиком официальной системы качества согласно требованиям организации; в некоторых случаях может применяться утвержденная модель обеспечения качества (стандарты ИСО 9001, 9002 или 9003);
■ процедуры входного контроля и средства проведения входного контроля. Необходимо проводить соответствующие меры, обеспечивающие надлежащий контроль полученных материалов.
■ регистрацию данных о качестве поступающего товара. Необходимо осуществлять регистрацию данных о качестве поступающей продукции.
Осуществление проверки состояния качества материального продукта, процесса, программного обеспечения, перерабатываемого материала, услуги или среды должно происходить в критических точках производства с целью минимизации последствий просчетов и максимизации эффективности.
№ 23 Социально-экономические коммуникации для развлекательных услуг.
№ 24 Мотивация персонала
Мотивация персонала — один из способов повышения производительности труда. Мотивация труда персонала является ключевым направлением кадровой политики любого предприятия. Наиболее эффективной системой мотивации офисных сотрудников, является "мотивация на результат". Мотивация персонала позволяют существенно улучшить эффективность и производительность работы компании.
Труд мотивирован максимально только тогда, когда работник может удовлетворить свои потребности исключительно посредством своей трудовой деятельности. Мотивированный труд можно рассматривать как систему, в которой взаимодействуют следующие элементы:
Потребность
Благо, которое способно удовлетворять работника
Сам труд как деятельность, как поисковая активность
Соотношение затрат и получаемой выгоды от труда
Эмоции, субъективные переживания в процессе труда
Установки в поведении работников как направленность любых проявлений поведения
Условия жизнидеятельности – внутренние, внешние
Идеалы человека, его интересы – форма проявления потребности личности на определенные блага.
Предпосылками для обеспечения достаточного уровня мотивации являются гарантия сохранности рабочего места, справедливая оплата труда с учетом его сложности и достигаемой работником производительности и привлечение работников к участию в управлении.
Перечень побудительных факторов трудовой деятельности работника (в порядке убывания их значения):
Стремление достичь высоких результатов, качественно решать поставленные проблемы
Личные профессиональные цели
потребность хорошо выполнять свои обязанности
Интерес к работе
Возможность продвижения
Получение более высокой заработной платы
Контроль, регулярная оценка выполненной работы
Признание со стороны коллег
Возможность получения дополнительного материального и морального вознаграждения
Возможность дисциплинарного высказывания
№ 25 Командная работа и командные роли, постановка целей по уровням ответственности
Команда- это новая форма коллективной деятельности (в рамках трудового коллектива). В отличии от группы. Команда требует высокого мотивационного фонда у сотрудников.
Команда – автономный, самостоятельный коллектив профессионалов, способных оперативно, эффективно и качественно решать поставленные перед ними задачи.
Эффективная работа команды достигается за счет:
неограниченная интенсификация труда
сокращение потерь рабочего времени. Путем достижения высокой степени организации труда внутри команды
использование корпоративных форм принятия решения
Командная работа является реальным средством в достижении конкурентных преимуществ.
В условиях сильнейшей конкуренции и появления новых технологий, невозможно быстро скопировать всего две вещи — интеллектуальный ресурс и эффективность взаимодействия между участниками бизнес-процессов.
В команде действует принцип синергии — при работе в команде эффективность каждого участника больше, чем в одиночку: 2+2=5 .
Организационные изменения являются нормой в современном бизнесе. Работа всей команды позволяет быстро адаптироваться к новым условиям и справиться с трудностями переходного периода.
Проектный характер деятельности характерен для современного бизнеса. В этих условиях сотрудники использующие навыки командной работы всегда быстрее достигают поставленных целей.
Снижение управленческих издержек — одно из преимуществ действенной командной работы. Управление командами более эффективно, чем административно-командная система.
Команда делает людей счастливыми, давая возможность получать удовольствие даже от рутинной работы, поскольку она становится условием пребывания в коллективе друзей и единомышленников.
Ненормированный рабочий график - команда работает быстрее и эффективнее.
Команда — носитель элементов корпоративной культуры.
