7.4. Метод групповой организации производства

Тип производства: серийное

Условия применения:

  • ограниченная номенклатура

  • конструктивно и технологически однородные изделия,

  • изготовление повторяющимися партиями.

Приемы организационного построения производственного процесса:

  • сосредоточение на участке различных видов технологического оборудования для обработки группы деталей по унифицированному технологическому процессу;

  • подетальная специализация производственных подразделений;

  • запуск деталей в производство партиями по специально разрабатываемым графикам;

  • параллельно-последовательное прохождение партий деталей по операциям;

  • выполнение на участках (в цехах) технологически завершенного комплекса работ.

Основные стадии организации группового производства.

1. Конструктивно-технологическая классификация деталей.

1.1. Выявление общих признаков деталей (конструктивных, размерных и технологических).

1.2. Группировка деталей (по признаку общности применяемого оборудования и технологического процесса, однотипности оснастки).

1.3. Окончательная группировка деталей (с учетом трудоемкости, объема выпуска и по показателю относительной трудоемкости Кд):

Кд = Ni * 1koi tшт ij / (60 * Fэ * Квj)

Ni – объем выпуска i-й детали в плановом периоде, шт.;

koi – число операций по технологическому процессу обработки 1-й детали;

tшт ij – штучное время обработки i-й детали по j-й операции, мин;

Квj - средний коэффициент выполнения норм времени.

Кд рассчитывается по каждой детали.

Рассчитываются суммарные показатели.

2. Определение потребности в оборудовании. (См. организация индивидуального производства)

Spj = Q / qi * Ксмj;

Или

Spj = hQ / Fэ j;

(Допускается 10%-ная перегрузка в расчете на один станок).

3. Рассчет средних коэффициентов загрузки оборудования по группам Кзj и участку в целом Кз.у:

Кзi = Spi / Sпринi

Кзу = 1h Spi / 1h Sпринi

Sпрj - принятое число станков;

h - число групп оборудования на участке.

Для обеспечения экономически целесообразной загрузки ее устанавливают с учетом внутриучастковой, а по уникальным и специальным станкам межучастковой кооперации - путем передачи некоторой части работ с недогруженных станков на станки смежных групп.

4. Определение числа производственных участков устанавливается в зависимости от нормы управляемости для мастеров.

При реорганизации действующих цехов

У = Чряв / (Ну * f)

Ну = 50 / (Р0,53разр * К0,046з.о

Ря – явочное число основных рабочих, чел.;

f – режим сменности работы;

Ну – норма управляемости для мастера, выражаемая числом обслуживаемых им рабочих мест;

Ср – средний разряд работ на участке;

Кз.о – среднее число операций, закрепленных за одним рабочим местом участка в течение месяца.

При проектировании новых цехов:

У = Sприн / Ну

Sприн – принятое число станков.

5. Определение степени замкнутости производственных участков (оценка эффективности группового производства)

5.1. Отбор и закрепление деталей за участками на основе анализа конструктивно-технологической классификации и показателей Кд.

5.2. Расчет коэффициентов замкнутости

Условия замкнутости участка,:

  • если на нем выполняются все операции по обработке групп деталей (технологическая замкнутость)

  • если станки не загружены выполнением работ по кооперации с других участков (производственная замкнутость).

Кт.з = Т - 1k Твi / Т

Кп.з = Т - 1k Твi / (Т - 1k Тni + 1m Тni)

Кт.з – коэффициент технологической замкнутости;

Т - трудоемкость изготовления деталей, закрепленных за участком, ч;

Твi – время обработки i-й детали за пределами участка, ч;

k – число деталей, цикл обработки которых не завершается на данном участке;

Кп.з – коэффициент производственной замкнутости;

Tni – время обработки i-й детали, изготовляемой на участке по кооперации;

m – количество деталей, переданных для обработки на данный участок по межучастковой кооперации.

Интегральный показатель степени замкнутости Кинт

Кинт = Кт.з * Кп.з

При Кинт = 1 применение группового производства наиболее эффективно.

6. Разработка маршрутной карты производственного процесса (графического изображения последовательности всех операций, включая перемещение материалов и их ожидание).

7. Разработка планировки цеха (участка).

Требования к планировке:

  • учет общего направления движения материалов по данным маршрутной карты ПП.

  • расстановка оборудования – по существующим нормативам с максимальным соблюдением прямоточности.

7.5. Метод организации синхронизированного производства (точно вовремя). Основан в 60-е годы в компании «Toyota». Метод интегрирует ряд традиционных функций организации ПП:

  • оперативного планирования,

  • контроля складских запасов,

  • управления качеством продукции.

Суть метода:

  • отказ от производства продукции крупными партиями

  • создание группового, непрерывно-поточного многопредметного производства,

  • на всех стадиях производственного цикла требуемый узел или деталь поставляется к месту последующей операции точно в необходимое время.

Основные правила организации ПП «точно вовремя»:

  • изготовление продукции мелкими партиями;

  • формирование серий деталей и применение групповой технологии в целях сокращения времени наладки оборудования;

  • преобразование кладовых материалов и полуфабрикатов в буферные склады;

  • переход от цеховой структуры производства к предметно-специализированным подразделениям;

  • передача функций управления непосредственно исполнителям;

  • план-график выпуска устанавливается только для сборочного участка, который определяет количество и порядок запуска деталей в производство;

  • ни одна деталь не изготавливается до того, как возникает потребность в ней на окончательной сборке.

Принципы правления ходом производственного процесса:

  • объем, номенклатура и сроки выполнения задания определяются участком (рабочим местом) последующей ступени производства;

  • ритм выпуска задается участком, замыкающим производственный процесс;

  • возобновление цикла изготовления на участке начинается лишь в том случае, если получен соответствующий заказ;

  • с учетом сроков сдачи деталей (сборочных единиц) рабочий заказывает такое количество заготовок (комплектующих), которое необходимо для выполнения полученного задания;

  • доставка комплектующих к рабочему месту осуществляется в сроки и в количествах, установленных в заявке;

  • комплектующие, узлы и детали подаются к моменту сборки,

  • отдельные детали подаются к моменту сборки узлов;

  • заготовки подаются к началу изготовления деталей;

  • за пределы участка передается только годная продукция.

  • функции оперативного управления ПП передаются непосредственным исполнителям.

  • в качестве средства передачи информации о потребностях в деталях используется карта «канбан».

  • детали и карты «канбан» между участками движутся в контейнерах.

Технология метода «точно в срок».

  1. Как только заканчивается обработка очередной партии деталей на специализированном участке (напр., шлифовальном), освободившийся контейнер с картой расхода поступает на промежуточный склад.

  2. На складе сопровождающая контейнер карта расхода снимается, помещается в специальный ящик - коллектор, а контейнер с прикрепленной к нему производственной картой подается на следующий участок (напр., сверления). Производственная карта служит сигналом к началу производства (выполняет роль наряда, на основе которого изготавливаются детали в необходимом количестве).

  3. Детали для каждого выполненного заказа загружают в пустой контейнер, к нему прикрепляется производственная карта, и полный контейнер отправляется к месту промежуточного хранения.

  4. С промежуточного склада контейнер с заготовками и картой расхода, которая прикрепляется вместо производственной карты, поступает на участок шлифовки.

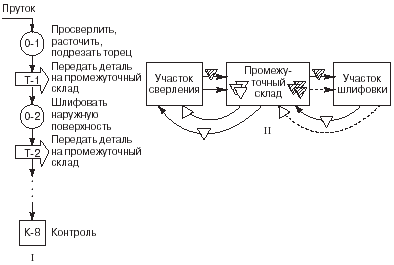

Рис. – Схема организации синхронизированного производства «точно в срок»:

I - маршрутная схема производственного процесса;

II - схема движения контейнеров с картами «канбан»

Правила использования карт «канбан»:

  • изготовление деталей начинается лишь в том случае, если получена производственная карта;

  • лучше допустить приостановку производства, чем изготавливать детали, в которых нет необходимости;

  • на каждый контейнер приходятся только одна транспортировочная и одна производственная карты;

  • число контейнеров по каждому типу деталей определяется в результате расчетов.

Принципы построения системы комплексного управления качеством:

  • задача обеспечения качества стоит на первом месте, а выполнение плана производства – на втором; для ликвидации дефектов и обеспечения качества допускается приостановка ПП.

  • контроль производственного процесса;

  • наглядность результатов измерения показателей качества;

  • соблюдение требований к качеству;

  • самостоятельное исправление брака;

  • проверка 100% изделий на всех этапах ПП, на каждом рабочем месте; (контролю подлежит каждое готовое изделие, а не выборка из партии, и там, где это возможно, - комплектующие узлы и детали).

  • постоянное повышение качества;

  • использование специальных стендов. (Они поясняют какие показатели качества проверяются, каковы текущие результаты проверки, какие мероприятия по повышению качества разрабатываются и находятся в процессе внедрения, кто получил премии за качество и т.д.).

  • ответственность за качество перераспределяется и становится всеобщей (каждое подразделение в пределах своей компетенции отвечает за обеспечение качества; главная ответственность ложится на самих изготовителей продукции).

  • брак исправляется рабочими или бригадой, которая его допустила.

  • поэтапное улучшение качества продукции (разработка и реализация проектов улучшения качества на каждом производственном участке силами всего персонала участка, включая специалистов отдельных служб).

  • обеспечение качества достигается за счет профилактического обслуживания оборудования (ежедневно рабочий-станочник совершает ряд операций по проверке своего оборудования: в начале смены – смазка, отладка станка, закрепление и заточка инструментов; в течение дня – поддержание порядка на рабочем месте – обязательное условие качественной работы).
