- •Глава 8. Информационные технологии и системы в логистике
- •Глоссарий
- •1. Роль и значение информации в логистике
- •1.1. Место информационных ресурсов в системе поточных процессов организации
- •1.2. Виды информационных ресурсов и типовые функции информационных процессов
- •1.3. Иерархия и состав информационных решений в логистике
- •1.4. Принципы формирования логистической информации
- •1.5. Понятие, цель и задачи информационной логистики
- •2. Информационные потоки в логистике
- •2.1. Понятие, особенности и варианты взаимодействия информационных потоков в логистике
- •2.2. Классификация логистических информационных потоков
- •2.3. Методы исследования логистических информационных потоков
- •2.4. Методика проектирования логистических информационных потоков
- •3. Логистические информационные системы (лис)
- •3.1. Понятие и методологический контур лис
- •3.2. Функциональность лис
- •4. Информационные технологии (ит) в логистике
- •4.1. Программно-технические средства ит в логистике
- •1. Модуль «Обработка запасов».
- •2. Модуль «Отчетность запасов».
- •3. Модуль «Управление партиями товаров».
- •1. Модуль «Управление ценообразованием».
- •2. Модуль «Управление продажами».
- •3. Модуль «Управление закупками».
- •4.2. Информационно-коммуникационные технологии
- •Вопросы для самопроверки и обсуждения
- •Практическая задача Разработка информационной модели логистического процесса
- •Задание

2.3. Методы исследования логистических информационных потоков
Наукой и практикой были выработаны различные методы анализа и проектирования информационных потоков с целью их совершенствования. Существующий в данной области научного исследования методический аппарат характеризуется чрезмерной сложностью, что в значительной степени затрудняет его практическую реализацию. Однако современные информационные технологии позволяют обрабатывать большие объемы информации за короткие промежутки времени, а в отдельных случаях — моделировать готовые управленческие решения. Это вызвало резкую активизацию использования методов графики и математического моделирования в управлении информационными процессами. Подход к исследованию логистических информационных потоков с учетом специфических черт последних требует первоначальной систематизации существующих методов анализа и проектирования информационных потоков с целью выработки решений по возможности использования их при исследовании именно логистических информационных потоков (табл. 8.3).
Возможности и ограничения данных методов применительно к логистическим информационным потокам приведены в табл. 8.4.
Следует признать, что сама специфика объекта исследования, а именно информационных потоков, делает неизбежным некоторое наличие субъективизма в их оценке, так как творческая составляющая управленческого труда слабо поддается формализации. Это не умаляет необходимости проведения такого рода работ. Задача состоит в подборе совокупности методе применительно к определенным условиям и построении на их основе стройной методики анализа и проектирования информационных потоков.
2.4. Методика проектирования логистических информационных потоков
Очевидно, что научно обоснованная методика проектирования логистических информационных потоков требует выработки и применения комплексного методического аппарата.
Структура процесса формирования логистических информационных потоков базируется на традиционном алгоритме процесса принятия управленческих решений, который включает организационную и эксплуатационную фазы. Подобная методика проектирования применительно к сбытовой логистике была рассмотрена нами выше (см. главу 4). В данном случае специфичной в смысле состава работ будет организационная фаза, которую мы рассмотрим подробнее.
Организационная фаза состоит из следующих этапов:
• проектирование;
• оценка проекта;
внедрение и тестирование проекта.
Перечисленные этапы, в свою очередь, делятся на подэтапы.
Этап проектирования разделяется на подэтапы:
1) анализ ситуации и постановка целей. На базе действующей информационной системы анализируются сильные и слабые стороны существующего информационного процесса, что создает основу для формулирования целей и последующей его реорганизации. Цели касаются прежде всего сроков, производительности, качества и издержек;
2) предварительный проект. Дается общее описание информационного процесса без учета специфики внедрения. При этом на первый план выдвигаются следующие вопросы:
• какие места обработки информации необходимо создать;
какая информация необходима для различных мест обработки (состав информации);
какие места обработки готовят затребованную информацию (источники информации);
что «производят» отдельные места обработки — документы, данные и т, д, (приемники информации).
В результате приблизительно моделируется организация процесса с упором на взаимодействие между местами обработки;
3) окончательный проект. Вводные данные уточняются и конкретизируются с учетом условий внедрения до тех пор, пока информационный поток и процедуры его обработки не будут отрегулированы во всех деталях Результаты окончательного проекта (в зависимости от инструментария заключаются, как правило, в следующем:
• детальном определении организации процесса (уровень процесса) - последовательность работ, участники, последовательные и параллельные процедуры, условия делегирования и замещения функций;
• увязке средств обработки (функциональный уровень) с процессом (например, обработка текстов, составление таблиц, графиков, программы для баз данных и т. п.). В идеальном случае инструментарий включается в работу непосредственно системой;
точном определении состава информационных потоков (уровень данных) — подлежат установлению источники и адресаты документов, контрольные данные и т. п. Поток данных организуется так, чтобы они в идеале автоматически поступали на соответствующий инструментарий обработки, а по завершении задачи следовали по заданному маршруту. Обработчик не должен более заниматься поиском и отправлением данных;
установлении сфер соприкосновения с внешней средой (уровень системного окружения).
Подобная проектная деятельность предполагает наличие соответствующей информационной структуры. Это прежде всего сети, оснащенные рабочими станциями и высокопроизводительными серверами (в основном серверами потока работ и банков данных).
Этап оценки заключается в анализе и собственно оценке вариантов состава и движения информационных потоков. Он состоит из двух подэтапов:
анализ вариантов информационного потока, который проводится рассмотренными выше методами:
оценка вариантов информационного потока на производительность, преимущества и недостатки, издержки и прибыль. Это может быть анализ размера прибыли или просто баланс аргументов «за» и «против». Если найден вариант, отвечающий поставленным целям, приступают к внедрению и тестированию процесса.
Этап внедрения и тестирования направлен на решение следующих задач:
создание необходимых технических и программных предпосылок системы;
включение решения по информационному потоку в систему сервера и отдельных рабочих станций;
тесты процесса, выявление технических и концептуальных ошибок.
В первом случае это проверка результатов внедрения (работает ли процесс действительно так, как он был задуман), во втором — поиск логических ошибок (соответствует ли в действительности общее решение спроектированной организации процесса).

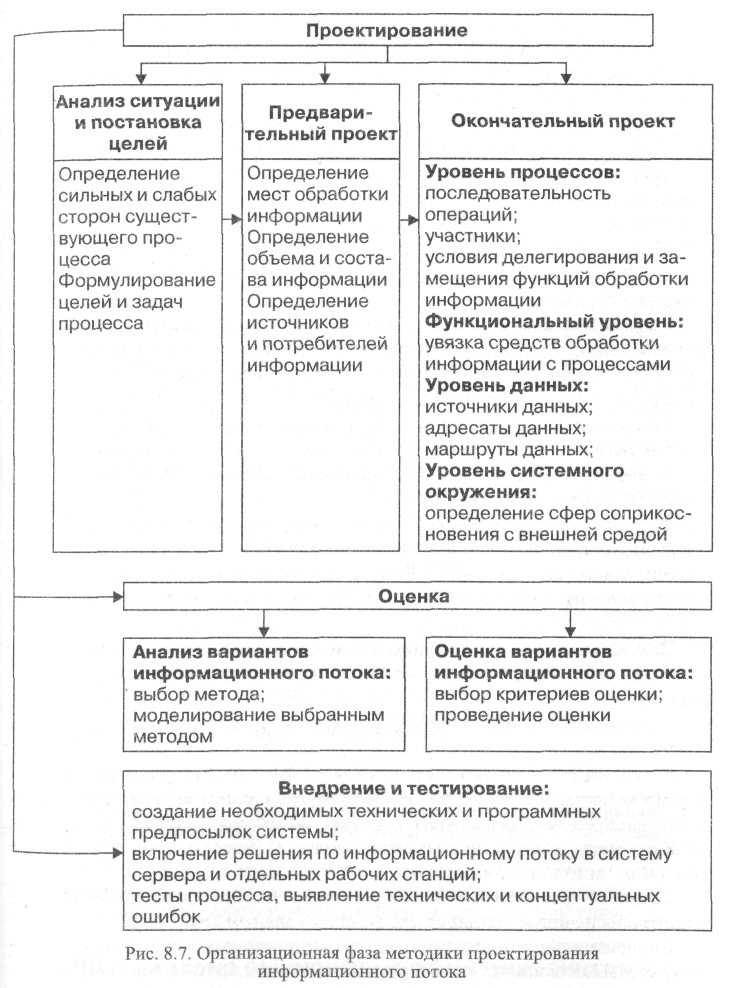

Схематично организационная фаза методики построения информационного обеспечения выглядит следующим образом (рис. 8.7).
Содержательность перечисленных выше этапов требует последовательного выполнения следующих действий:
определение информационных объектов и субъектов;
определение информационно-справочных данных;
определение источников и приемников информации;
определение документационных форм информации.
Схематично перечисленные действия демонстрируются на примере одного из ключевых процессов закупочной логистики (рис. 8.8.)
