- •1. Технічна характеристика меліоративної системи, термін служби споруд та деформації в процесі їх експлуатації
- •1.1. Технічна характеристика системи
- •1.2. Визначення нормативного терміну служби споруд меліоративної системи
- •1.3. Обстеження та оцінка технічного стану меліоративної системи
- •2. Визначення складу та обсягів ремонтних робіт на меліоративній системі а також термінів їх проведення
- •2.1. Види ремонтів на меліоративній системі та їх періодичність
- •Визначення дефектів меліоративної системи, складу та обсягів ремонтних робіт на спорудах і термінів їх проведення
- •Калькуляція витрат праці та заробітної плати на ремонт меліоративної системи
- •Приклад розрахунку
- •4. Організація проведення ремонтних робіт
- •Машини, механізми і обладнання для ремонту осушувально-зволожувальної (зрошувальної) системи
- •Склад механізованої ланки на ремонт осушувально-зволожувальної (зрошувальної) системи
- •Склад комплексної ланки на ремонт осушувально-зволожувальної (зрошувальної) системи
- •5. Календарний план проведення ремонтно-експлуатаційних робіт на меліоративній системі
- •Список літератури
2. Визначення складу та обсягів ремонтних робіт на меліоративній системі а також термінів їх проведення
2.1. Види ремонтів на меліоративній системі та їх періодичність
Ремонт – це комплекс операцій з відновлення стану об’єкта та збільшення його довговічності.
Довговічність – це властивість меліоративної системи, споруди тривалий час зберігати працездатний стан при встановленій системі технічного обслуговування і прийнятому порядку проведення ремонтів.
Ремонт систем і споруд є комплексом технічних заходів, спрямованих на підтримання чи відновлення початкових експлуатаційних якостей як системи або споруди в цілому, так і їх окремих елементів і частин.
Перелік основних робіт за видами ремонту, що виконуються на меліоративних системах та спорудах, у залежності від технічного стану поділяються на два види:
а) поточний ремонт ( за нормального і незадовільного стану);
б) капітальний ремонт ( за не придатної до нормальної експлуатації системи, споруди або окремих елементів (конструкцій).
До поточного ремонту належать роботи із систематичного і своєчасного захисту елементів систем споруд та інженерного обладнання від передчасного зношення шляхом проведення запобіжних заходів та усунення дрібних пошкоджень.
До капітального ремонту систем і споруд належать роботи, у процесі яких проводиться повне або часткове відновлення споруди або окремих її елементів, заміна зношених конструкцій споруд, трубопроводів, інженерного обладнання або заміна їх на більш міцні й економічні, кошторисна вартість яких становить не менше 20 відсотків від початкової балансової вартості об’єкта ремонту. При цьому вартість повного відновлення окремих споруд, які входять в об’єкт ремонту, може перевищувати їх початкову вартість.
Плани ремонтів складаються на підставі даних технічних оглядів меліоративних систем і споруд, описів робіт, складених у відповідності до опису робіт з поточного (капітального) ремонту і проектно-кошторисної документації на об’єкти у межах лімітів фінансування, передбачених у кошторисах бюджетних експлуатаційних водогосподарських організацій та виробничо-фінансових планах землекористувачів.
Визначення дефектів меліоративної системи, складу та обсягів ремонтних робіт на спорудах і термінів їх проведення
Дефект – це вада, недолік чи пошкодження споруди.
Дефекти споруд, склад і обсяги робіт визначаються в результаті обстеження споруд в процесі технічного нагляду за роботою меліоративної системи. Цю роботу виконують дільничний інженер-гідротехнік, оглядачі гідротехнічних об’єктів (ГТО), машиністи насосних станцій, бригади, ланки, які мають спеціальну підготовку і відповідають за технічно справний стан закріплених за ними споруд, агрегатів, елементів або системи в цілому.
При огляді споруд важливо правильно встановити обсяги ремонтних робіт на системі. Це досягається шляхом візуального огляду, обміру а також з допомогою геодезичних інструментів.

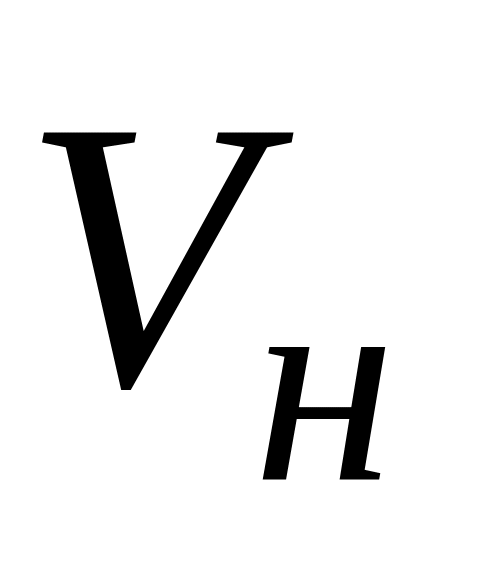

Об’єм очищення
осушувальних каналів від намулу (
,
м3)
визначається за даними таблиці 2.1 або
за формулою
,
(2.1)
де а – питомий показник об’єму намулу в м3/1 п. м каналу;
l – загальна довжина каналів, м.
Строки очищення осушувальних каналів встановлюють, виходячи з раціонального використання меліоративної техніки та умов, при яких неможливо підтримувати необхідну норму осушення для культур, що вирощують на осушуваних землях.
Очищення зрошувальних каналів від намулу, обвалів і сторонніх предметів складає основний обсяг експлуатаційних робіт на системах.
Скидні та колекторно-дренажні канали очищують щорічно при питомому об’ємі намулу 1,5…2,0 м3/1 п. м.
Об’єм
очищення зрошувальної міжгосподарської
мережі (
,
м3)
від

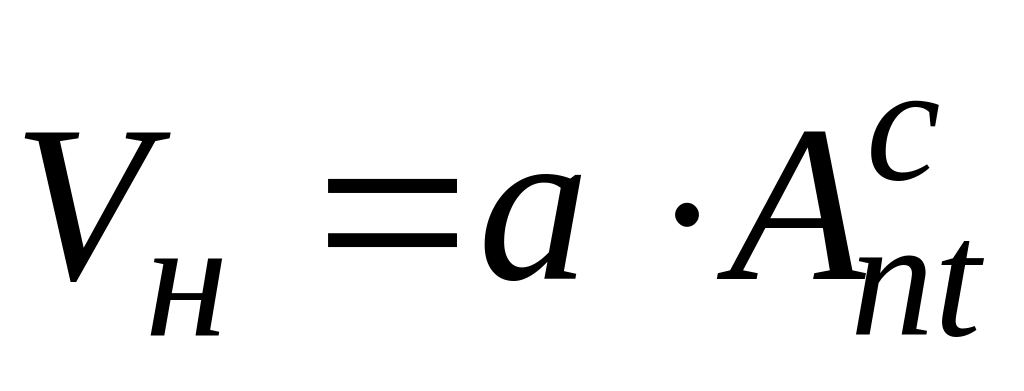

наносів розраховується за формулою
,
(2.3)

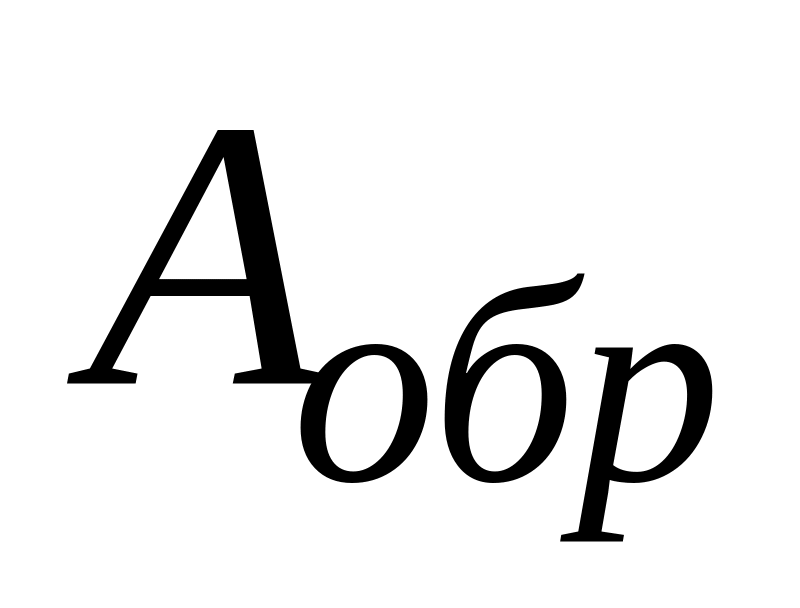

де Асnt – площа нетто зрошувальної системи, га; а – об’єм очищення каналів в м3/га зрошуваної площі нетто.
Розрахунковий об’єм замулення для різних типорозмірів каналів приймається в залежності від площі поперечного перерізу каналів.
Для попередження руйнування струмковою ерозією каналів осушувально-зволожувальної системи передбачається укріплення їх посівом трав (люцерною, костером безостим).

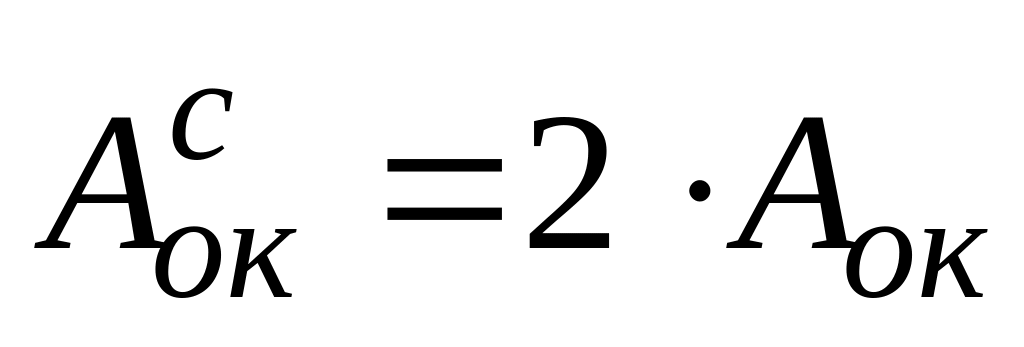

Площа обкошування каналів осушувальної мережі (га)
,
(2.4)
де
– довжина каналів в м;
– середньозважена пропускна здатність
каналів, м3/с;
– ширина охоронної смуги відводу землі,
приймається рівною ширині каналу
поверху, або шириною 1-3 м
з обох боків каналу глибиною до 3 м.
Разова площа
обкошування зрошувальних каналів від
рослинності (
,
м2)
може бути визначена за формулою
,

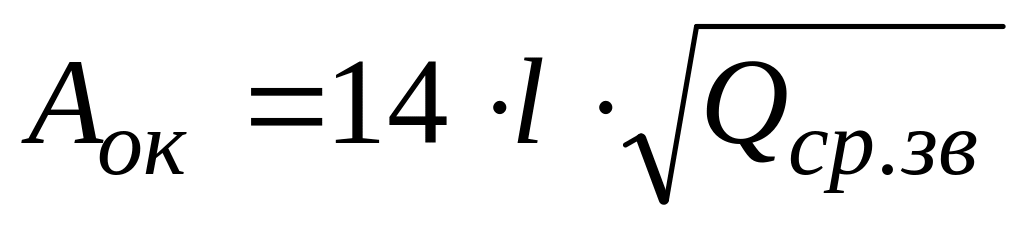

(2.5)
де
– середньозважена пропускна здатність
міжгосподарських каналів, м3/с;
l
– загальна
довжина міжгосподарських каналів, м.
,
(2.6)
де

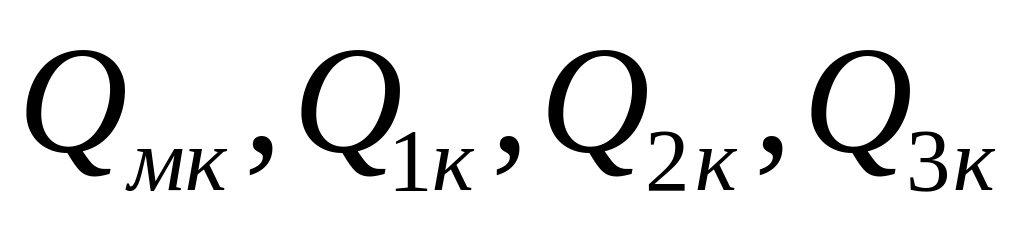

– пропускна здатність міжгосподарських
каналів, м3/с;

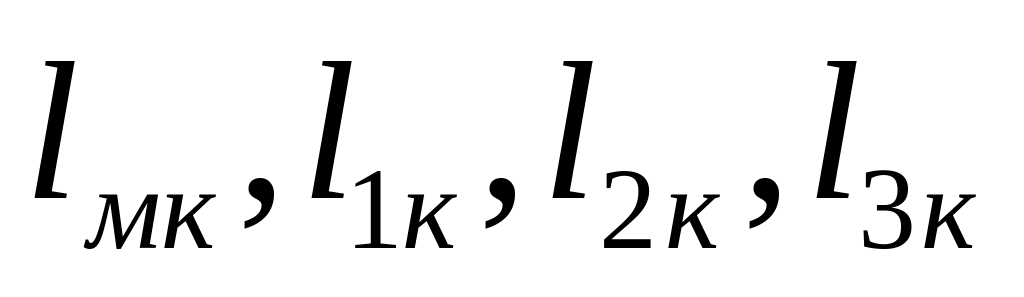

– довжина міжгосподарських каналів,
км.
Обкошування
каналів від рослинності необхідно
планувати 2 рази за вегетаційний період,
тобто загальна площа обкошування (
,
га)
становить
,
(2.7)
Для
міжгосподарської зрошувальної мережі
визначається щорічний об’єм робіт
щодо боротьби з фільтрацією води з
каналів. Площа щорічної обробки каналів
(
,
м2)
(штучний кольматаж, осолонцювання,
ущільнення ґрунту, ґрунтове покриття,
плівкові екрани) визначається за
формулою
,
(2.8)

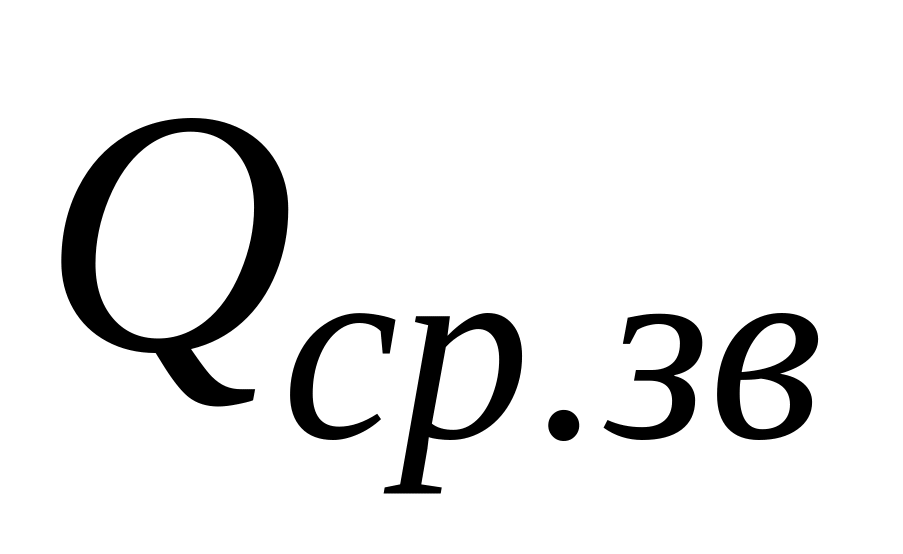

де t – термін дії в роках протифільтраційного заходу; l – загальна довжина міжгосподарських каналів в м; Qср.зв. – середньозважена пропускна здатність міжгосподарських каналів в м3с.
На основі «Відомості дефектів мережі і споруд зрошувальної (осушувальної) системи» (таблиця 2.4) складається «Акт обстеження технічного стану меліоративної мережі і споруд зрошувальної (осушувальної) системи» (таблиця 2.5).
Таблиця 2.4
Відомість дефектів споруд і каналів осушувально-зволожувальної системи
№ з/п |
Назва елементів меліоративної системи |
Місце розташування |
Опис дефектів, виявлених при обстеженні |
Комплекс необхідних робіт |
Одиниці виміру |
Кількість |
Категорія ремонту |
Час виконання робіт |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
1 |
Магістральний канал |
МК, МК-1 |
Замулення каналу |
1.Очищення каналу від намулу 2.Розрівнювання кавальєрів 3. Ремонт бетонного облицювання каналу 4.Обкошування каналів |
м3 м3 м2
га |
1056 1056 2640
16,37 |
поточний поточний поточний
поточний |
вересень жовтень жовтень
травень - вересень |
2 |
Провідні канали |
К-4, О-14, О-13 … |
Замулення каналів |
1.Очищення каналу від намулу 2.Розрівнювання кавальєрів 3.Укріплення укосів каналів посівом трав 4.Обкошування каналів |
м3 м3 м2
га |
2393,3 2393,3 3590
23,0 |
поточний поточний поточний
поточний |
вересень жовтень квітень - травень травень - вересень |
3 |
Дренаж |
на системі «Безодня» |
Замулення дренажу |
1.Промивання дренажу 2.Відновлення гирлових споруд 3.Обкошування оглядових колодязів 4.Ремонт колодязів |
км шт
га шт |
7,09 9
0,004 3 |
поточний поточний
поточний поточний |
вересень вересень травень – вересень жовтень |
4 |
Шлюзи-регулятори |
РШ-1 на МК, РШ-9 на МК-1 |
Розмита рисберма споруди |
1.Очищення укосів і дна від намулу і рослинності 2.Демонтаж пошкоджених плит кріплення 3.Відновлення щебеневої підготовки під з/б плити 4.Монтаж з/б плит кріплення |
1 споруда |
2 |
поточний
поточний
поточний поточний |
жовтень - листопад жовтень - листопад жовтень - листопад жовтень |
5 |
Трубчасті переїзди |
МК |
Просідання плит кріплення |
1. Очищення укосів і дна від намулу і рослинності 2.Замазування пошкоджених місць бетоном 3.Заливання стиків, швів і тріщин розчином 4.Засипання пазух, промоїн і місць осідання ґрунтом |
1 споруда |
1 |
поточний
поточний
поточний
поточний |
червень - липень червень – липень червень – липень червень - липень |
6 |
Експлуатаційні дороги |
Вздовж МК і провідних каналів |
Утворення вибоїн і колій на дорогах |
1.Розрівнювання піщано-гра-війної суміші ґрунтових доріг із зрізуванням, переміщенням та розрівнюванням ґрунту |
м2 |
16781 |
поточний |
травень |
Відомість склав інженер-гідротехнік _____________________________ (підпис)
