- •7. Календарное планирование. Расчет параметров и построение линейного календарного графика строительства объекта.
- •8. Пространственные и временные параметры строительного потока. Понятия и сущность ритмичного потока.
- •9. Расчет параметров ритмичного потока. Привести пример и построить циклограмму.
- •10. Неритмичные потоки. Методы расчета временных параметров неритмичного потока. (пример)
- •11. Сетевые модели, их преимущества, элементы и расчетные параметры.
- •12. Понятие критического пути и резервов времени. Оптимизация сетевого графика.
- •13. Методы расчета сетевого графика. Их сравнительный анализ.
- •Часть 1 таблицы
- •Часть 2 таблицы
- •14. Бригадная форма организации труда. Виды бригад и принцип их формирования.
- •15. Определение количественного и профессионально-квалификационного состава бригад.
- •16. Мастер и бригадир в системе строительного производства. Их права и обязанности.
- •17. Сущность, основные задачи и направления нот в строительстве.
- •18. Организация материально-технического обеспечения строек. Понятие комплекта и комплектации объекта.
- •19. Доставка строительных грузов на строительную площадку. Виды транспорта и их выбор. Маршрутизация перевозок
- •20. Определение количества транспортных единиц для перевозки строительных грузов.
- •21. Организация эксплуатации землеройных и грузоподъемных строительных машин. Форма учета и расчетов за выполненную работу.
- •22. Организация строительной площадки. Виды стройгенпланов. Исходные данные и порядок проектирования объектного стройгенплана.
- •23. Расчет площадей временных Приобъектный складов. Их проектирование и размещение. Организация подъездных путей.
- •24. Определение потребности в санитарно-бытовых и административно-хозяйственных помещениях на строительной площадке. Правила их компоновки и размещения.
- •25. Организация системы временного энергоснабжения строительной площадки. Расчет мощности трансформатора и проектирование схемы электрических сетей.
- •26. Организация системы временного водоснабжения строительной площадки. Расчет потребности в воде и диаметра временной водопроводной сети.
- •27. Аренда и лизинг строительной техники. Организация и виды ремонта.
- •28. Расчет сетевого графика табличным методом (привести пример).
- •29. Расчет сетевого графика секторным методом (привести пример).
- •30. Определение состояния готовности строительного объекта с расчетом сетевого графика по методу «потенциалов».
- •31. Сущность процесса управления. Цель и процесс достижения цели с помощью управленческих воздействий. Основные функции управления.
- •32. Понятие системы управления. Общие характеристики методов, органов и средств управления.
- •33. Особенности управленческого труда. Характеристика предмета и средств управленческого труда.
- •34. Технология разработки, оформления и принятия управленческих решений.
- •35. Построение и совершенствование организационных структур управления в строительстве. Разновидности организационных структур управления строительным участком.
- •36. Методы управления и их взаимосвязь. Разновидность стилей управления.
- •37. Планирование - как основная функция управления. Виды и взаимосвязь основных этапов планирования. Стратегическое планирование.
- •38. Тактическое (текущее) планирование. Состав и содержание основных разделов годового плана строительно-монтажной организации.
- •39. Понятие и сущность расчета производственной мощности строительно-монтажной организации.
- •40. Формирование программы работы строительной организации с учетом загрузки производственной мощности, соблюдения норм, задела и продолжительности возведения объектов.
- •41. Оперативно-производственное планирование. Назначение и содержание месячных оперативных планов.
- •42. Недельно (декадно) - суточное планирование в строительстве. Основные документы и взаимосвязь с системой диспетчерского контроля.
- •43. Контроль и учет в строительстве. Виды и направления учета. Учет расходов на производство смр.
- •44. Понятие и сущность качества смр. Основные системы контроля качества в строительстве. Мероприятия по повышению качества строительной продукции.
- •45. Анализ производственно-хозяйственной деятельности строительной организации. Основные направления и объекты анализа.
- •46. Организация сдачи объектов в эксплуатацию
- •47. Взаимодействие строительных организаций с внешними контролирующими ведомствами.
- •48. Определение трудоемкости и продолжительности работ при подготовке контрактов, и согласовании графиков строительства.
- •49. Определение необходимого количества рабочих при заданных сроках выполнения работ.
- •50. Расчет резервов времени сетевого графика, их особенности и использование в практической деятельности строительных организаций.
- •51. Совершенствование системы контроля качества строительной продукции. Внедрение международных стандартов качества iso-9000.
- •52. Планирование мероприятий по снжению себестоимости строительной продукции.
- •53. Информационная модель управления. Понятие поток информации и документооборота.
- •54. Повышение эффективности управленческого труда. Сущность арм и их техническое оснащение.
- •55. Система управления персоналом в строительной организации. Оценка, аттестация и отбор персонала.
- •56. Типовая организационная структура строительного треста (оао).
- •57. Типовая организационная структура первичного строительного предприятия (су, сму, дп).
- •58. Сущность и содержание экономических методов управления.
- •59. Сущность и содержание административных методов управления.
- •60. Сущность и содержание социально-психологических методов управления.
9. Расчет параметров ритмичного потока. Привести пример и построить циклограмму.
Для расчета параметров потока и построения циклограммы необходимо прежде всего определить ритмы работы бригад на каждой захватке. Расчет производится по формуле:
где
– расчетная трудоемкость работ на
объекте
– расчетная численность рабочих в
бригаде
– принятый режим сменности
– количество захваток
– коэффициент перевыполнения норм
выработки
Количество звеньев на объекте в одну смену определяется по фронту работ:
где
- фронт
работ на объекте
– фронт
работ звена
- коэффициент
запаса
Численность рабочих на объекте в одну смену определяется умножением количества звеньев на число рабочих в звене:
где
– количество рабочих в звене
Для ритмичного потока шаг потока равен ритму работы бригад, на основе чего по приведенной формуле определяют общее время выполнения работ на объекте:
Пример
Рассчитать ритмы работы звеньев монтажников и каменщиков и построить циклограмму ритмичного потока при сооружении наземной части 6-ти этажного каркасно-кирпичного здания. Проверить, не превышает ли общее время выполнения работ на этаже 10 дней.
Исходные данные:
Монтаж каркаса: трудоемкость - 247
фронт работ на объекте - 35
фронт работ звена - 17
сменность работ - 3
количество рабочих в звене - 5
коэффициент перевыполнения - 1,2
коэффициент запаса – 1,5
Кирпичная кладка: трудоемкость - 255
фронт работ на объекте - 45
фронт работ звена - 6
сменность работ - 2
количество рабочих в звене - 2
коэффициент перевыполнения - 1,2
коэффициент запаса – 1,3
Число захваток – 2.
Для расчета параметров потока и построения циклограммы необходимо прежде всего определить ритмы работы бригад на каждой захватке. Расчет производится по формуле:
где – расчетная трудоемкость работ на объекте
– расчетная численность рабочих в бригаде
– принятый режим сменности
– количество захваток
– коэффициент перевыполнения норм выработки
Монтаж
каркаса:
Кладочные
работы:
Количество звеньев на объекте в одну смену определяется по фронту работ:
где - фронт работ на объекте
– фронт работ звена
- коэффициент запаса
Монтаж
каркаса:
Кладочные
работы:
Численность рабочих на объекте в одну смену определяется умножением количества звеньев на число рабочих в звене:
где – количество рабочих в звене
Монтаж
каркаса:
Кладочные
работы:
Таким
образом, определяем требуемое число
звеньев на выполнение работы:
монтаж каркаса –
кладочные
работы –
Для ритмичного потока шаг потока равен ритму работы бригад, на основе чего по приведенной формуле определяют общее время выполнения работ на объекте:
Монтаж
каркаса:
Кладочные
работы:
ня
По результатам расчета построим циклограмму ритмичных потоков.

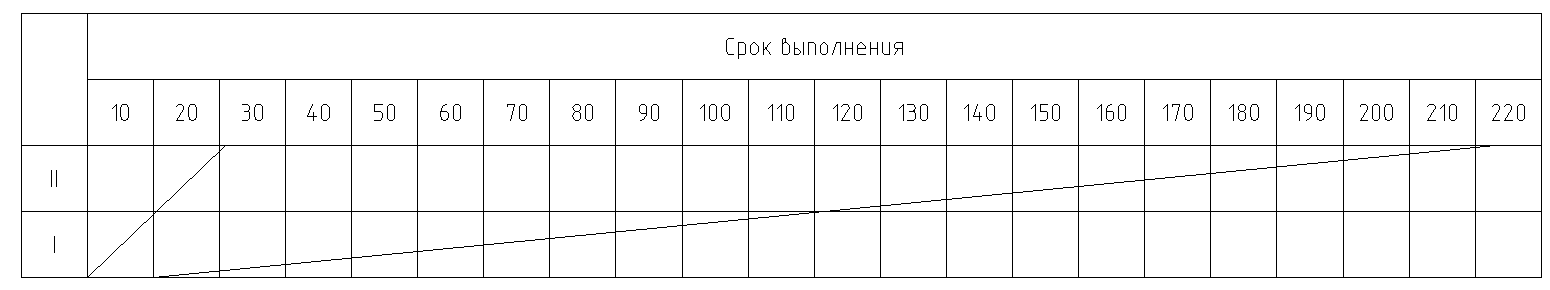

Рисунок 2. Циклограмма ритмичного потока с неоднородным изменением ритмов.
10. Неритмичные потоки. Методы расчета временных параметров неритмичного потока. (пример)
При неритмичных потоках продолжительность выполнения работ каждой отдельной бригадой на захватке неодинакова. Неритмичные потоки подразделяются на неритмичные с однородным изменением ритма и неритмичные с неоднородным изменением ритма.
Для неритмичного с однородным изменением ритма характерны такие сроки начала работ всех бригад, при которых несколько бригад не могли бы одновременно работать на одной и той же захватке, и в то же время исключался бы разрыв во времени между началами работ последующих бригад.
Расчет параметров таких потоков может быть выполнен графическим или аналитическим способом.
Наиболее детальный метод предусматривает расчленение всего процесса расчета на три этапа.
На первом этапе вычерчивается исходная матрица с условным началом всех процессов на 1-й захватке с нулевой точки. Это необходимо для определения величины смещения начала последующих работ при условии непрерывности работы бригад.
На втором этапе определяется для каждой захватки возможность начала на ней последующего процесса с учетом окончания предыдущего. Расчет ведем построчно, а результат записываем в кружок на стыке двух процессов. Затем по каждому столбцу внизу выписываем максимальную величину сдвига работ данной захватки, исходя из условия непрерывности работы бригад.
На третьем этапе заполняется окончательная матрица в которой начало каждого технологического процесса сдвигается на величину, равную сумме предшествующих ему сдвигов, а также определяются полные характеристики потока:
Величина общего сдвига начала потока
Начало процессов
Окончание процессов
Суммарная продолжительность процессов
Общая продолжительность поточного выполнения работ
Простои подготовленного фронта работ по захваткам
Суммарная величина простоя фронта работ
Коэффициент плотности графика выполнения работ
ПРИМЕР
Рассчитать параметры неритмичного потока матричным методом и построить циклограмму выполнения работ на объекте.
Исходные данные: Продолжительность выполнения процесса по захваткам:
Земляные работы: I - 12
II - 4
III - 3
IV - 5
V - 18
Монтаж фундаментов: I - 12
II - 4
III - 3
IV - 5
V - 18
Монтаж каркаса и стен: I - 12
II - 4
III - 3
IV - 5
V - 18
Устройство кровли: I - 12
II - 4
III - 3
IV - 5
V - 18
Таблица 1. Расчет неритмичного потока (первый этап)

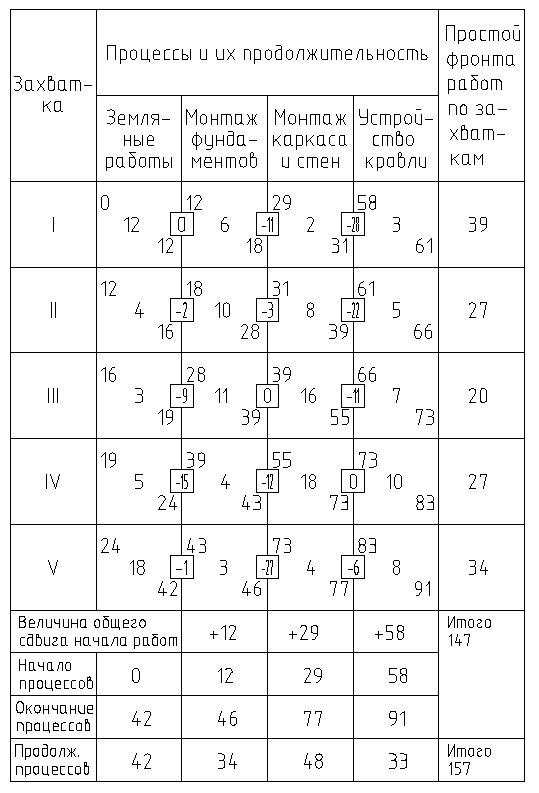

Таблица 2. Расчет неритмичного потока (второй и третий этапы)
По полученным расчетным параметрам строится циклограмма неритмичного потока:

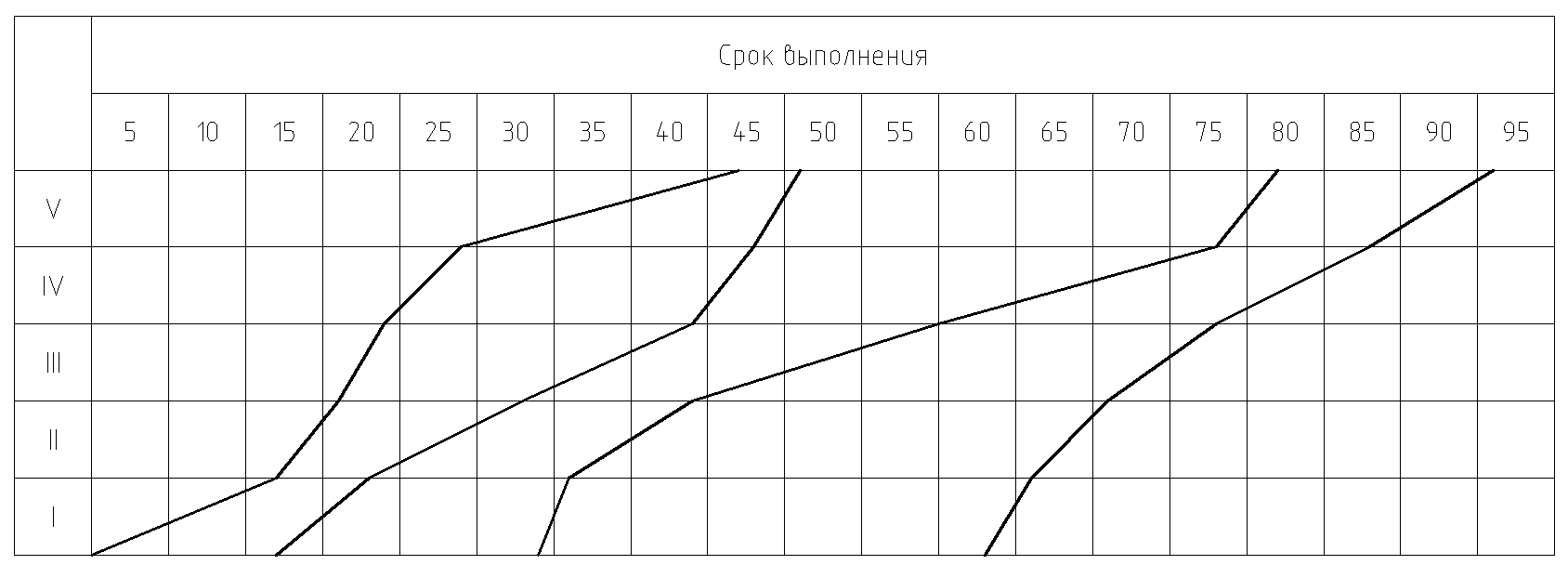

Рисунок 3. Циклограмма неритмичного потока
