- •10. Разработка схем механизации и определение показателей перегрузочного процесса
- •10.1. Анализ исходных данных и формирование требований к показателям работы перегрузочного комплекса и параметрам его технологических элементов.
- •Расчетная вместимость склада (открытого хранения).
- •Транспортные средства, их характеристики и режим грузовой обработки.
- •Расчетная интенсивность грузовой обработки транспортных средств.
- •10.2. Разработка базового I варианта схемы перегрузочного комплекса
- •Выбор оборудования и компоновки схемы перегрузочного комплекса.
- •10.3. Определение производительности перегрузочного оборудования для базовой схемы.
- •10.4 Определение количества единиц перегрузочного оборудования схемы механизации по линиям обработки транспортных средств и на складе.
- •10.5. Расчет эксплуатационных показателей перегрузочного процесса
- •10.6. Разработка второго варианта схемы перегрузочного комплекса
- •Выбор оборудования и компоновки схемы перегрузочного комплекса.
- •10.7. Определение производительности перегрузочного оборудования перегрузочного комплекса.
- •10.8. Определение количества единиц перегрузочного оборудования схемы механизации причала по фронтам обработки транспортных средств и на складе.
- •10.9. Расчет эксплуатационных показателей перегрузочного процесса
- •10.10. Экономическое обоснование схем механизации и выбор оптимального варианта.
- •Отчисления на амортизацию и текущий ремонт.
- •4.4 Распределяемые расходы, относимые на перегрузочные работы
- •10.11 Расчетные показатели сравниваемых вариантов механовооруженности комплекса
10. Разработка схем механизации и определение показателей перегрузочного процесса
Расчет будет производится из условия потребности завода, используемом в производстве, груза – металлопроката. Период времени отгрузки металлопроката на склад завода примем круглогодичную.
10.1. Анализ исходных данных и формирование требований к показателям работы перегрузочного комплекса и параметрам его технологических элементов.
Количество груза проходимого через склад.

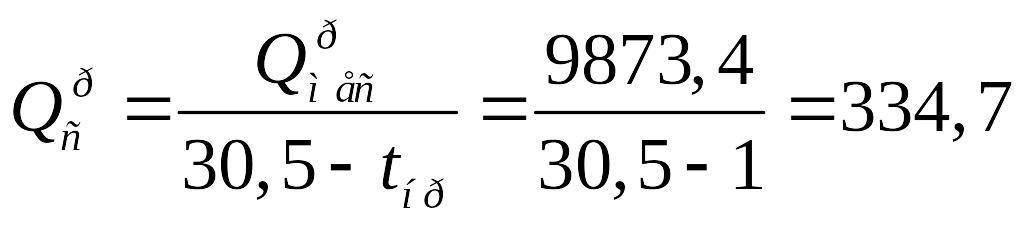

т;

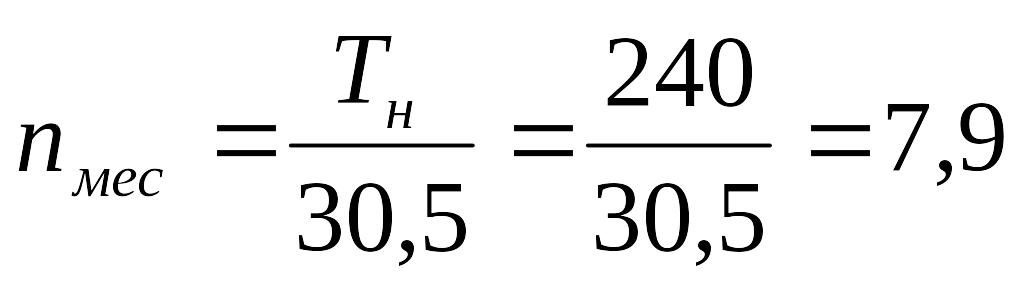

где 30,5 – средняя продолжительность месяца, сут;
- количество
нерабочих дней по метеоусловиям в
наиболее напряженный месяц, сут;
принимается для грузов открытого
хранения
=
1 сут;

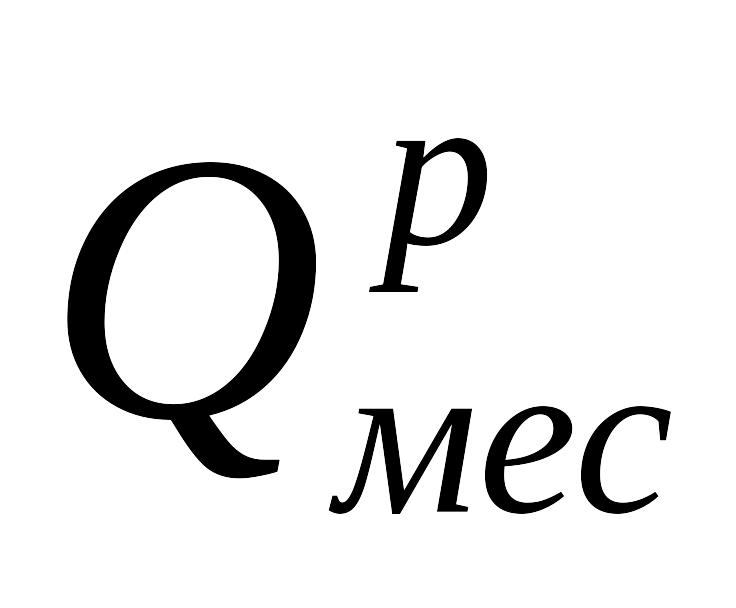

- месячный

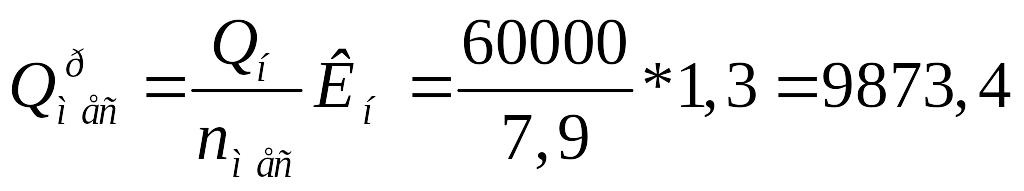

расчетный грузооборот склада; принимается
равным максимальному грузообороту в
наиболее напряженный месяц
т;
;
;
где
- длительность навигации;

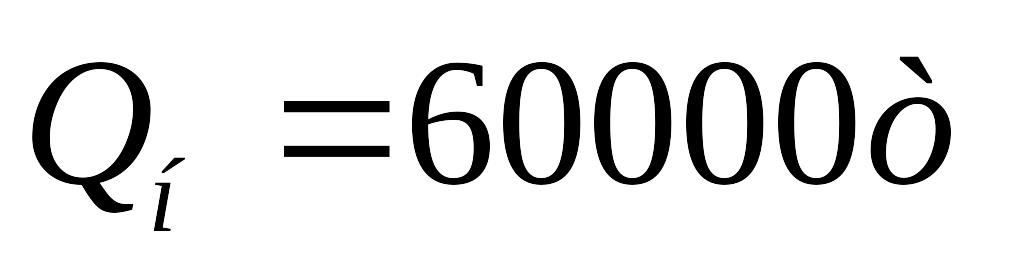

- грузооборот за
год.
Расчетная вместимость склада (открытого хранения).
Вместимость оперативного склада на причале, необходимого для сглаживания последствий неравномерности движения взаимодействующих транспортных средств и технологического оборудования, а также условия потребности завода для поддержания производственных мощностей, устанавливается из рассмотрения ряда условий и принимается соответствующей максимальному значению из неравенства
т;
где
-
нормативная вместимость склада в
процентах от круглогодичного грузооборота;
-

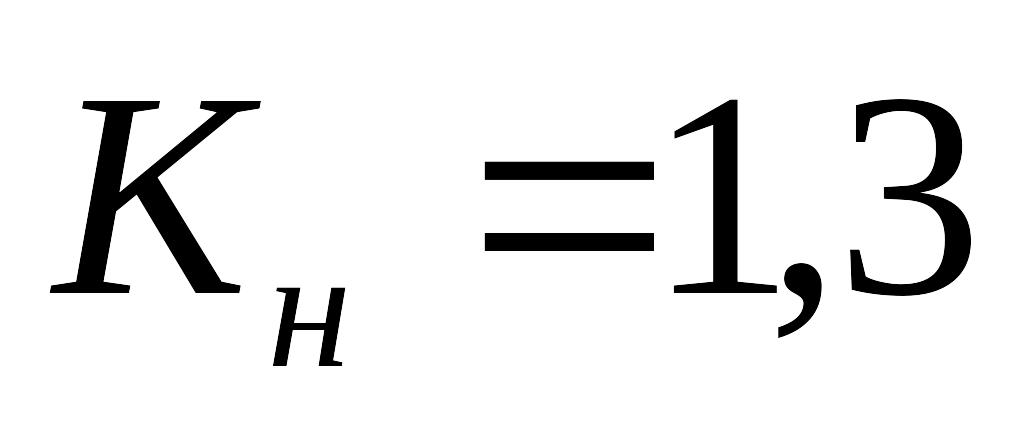

коэф. неравномерности грузопотока;
- коэффициент
кратности;
- норма времени
хранения груза на складе.
Основная площадь территории под складирование груза на площадке может быть определена ориентировочно по укрупненным показателям
;
где q=6 т/м
– средняя масса груза, укладываемая на

1 м
склада;
Ки=0,55 – коэффициент использования основной площади склада.
№ п/п |
Наименование груза |
Класс |
Вес 1 места, тонны |
Доля в грузообороте, % |
Вместимость, Е |
Кол-во мест |
F места, м2, при q=6т/м2 |
F, м2 |
1 |
Сталь в рулонах на поддонах |
ММ-РН-7 |
6 |
10% |
1338 |
223 |
1 |
223 |
2 |
Прокат металлический в связках |
ММ-Д-8 |
5 |
10% |
1338 |
267 |
0,8 |
214 |
3 |
Сталь в рулонах |
ММ-РН-15 |
15 |
30% |
4014 |
267 |
2,5 |
670 |
4 |
Сталь тонколистная в пачках |
ММ-15 |
18 |
20% |
2676 |
150 |
3 |
450 |
5 |
Сталь слябы |
ММ-Т |
25 |
30% |
4014 |
160 |
4 |
640 |
|
|
|
|
|
|
|
Σ= |
2197 |
При Ки=0,55 – коэффициент использования основной площади склада.
,
