- •1. Определение расчетных показателей работы причала.
- •1.1. Расчетный грузооборот причала:
- •1.3 Нормативы продолжительности грузовой обработки транспортных средств в порту.
- •1.4. Расчетная вместимость склада.
- •1.5. Интенсивность грузовой обработки транспортных средств.
- •2. Разработка схемы механизации и определение генеральных размеров причала.
- •3. Определение производительности перегрузочного оборудования причала.
- •4. Определение количества единиц перегрузочного оборудования. Схемы механизации причала по фронтам обработки транспортных средств и на складе.
- •5. Составление рабочей технологической карты.
- •Рабочая технологическая карта
- •Описание технологического процесса по операциям
- •6. Расчет эксплуатационных показателей перегрузочного процесса.
1. Определение расчетных показателей работы причала.
Цель работы: на основе анализа исходных данных о величине планового навигационного грузооборота по заданному виду груза, режима перевозок, типе транспортных средств, участвующих в перевозках, условиях и правилах их грузовой обработки в порту необходимо установить основные показатели причала, служащие расчетной базой при проектировании схемы механизации.
Исходные данные устанавливаются заданием на работу и включают:
род груза, класс по ЕКНВиВ, краткая характеристика, условия хранения: Лес круглый пакетированный, ЛК-6 размер пакета С*В*Н (6*2.8*1.4), складирование в 7 ярусов, масса пакета до 9 т. Величина навигационного грузооборота Qн=400000 т., прибытие (вид транспорта) – суда, отправление (вид транспорта) – Ж/Д, коэффициент неравномерности
=1,3, длительность навигации
=220 суток, коэффициент прохождения груза через склад αск=0,8;
требования к складированию груза:
Вместимость
склада в % от /
, eн
=
4,5%;
Расчетная нагрузка в т/м2 склада q =3-4т/м2;
Коэффициент
использования площади склада
=0,8
транспортные средства:
Тип и грузоподъемность судна. Проект №1565 «Волго-Дон» , грузоподъемностью D= 5000 т.;
Коэффициент использования грузоподъемности судна ψc=0,8
Время вспомогательных операций: Твсп=5,5 ч.;
Тип вагона – п/вагон, грузоподъемность G=65 т.;
Техническая норма загрузки вагона Gв=65 т.;
Количество вагонов в подаче nв/п=7;

Нормативное время грузовой обработки подачи: [τв]=4 ч.

Колебание уровней воды:
(от отметки территории порта).
В составе работы производится определение основных расчетных показателей причала и требований к перегрузочному процессу по освоению грузопотока заданного вида груза.
1.1. Расчетный грузооборот причала:
т.
где 30,5 - средняя продолжительность месяца, сут.;
-
количество нерабочих дней по метеоусловиям
в наиболее напряженный месяц, сут.;
принимается для грузов открытого
хранения
=1
сут, для грузов влагобоящихся
=
3
сут;
-

месячный
расчетный грузооборот причала; принимается
равным максимальному грузообороту в
наиболее напряженный месяц или
рассчитывается с учетом месячной
неравномерности грузопотока Кн
:

=( /nмес)* Кн=(400000/7,21)*1,3=72122 т.
где - длительность навигации, сут.;
- навигационный грузооборот, т.
1.2. Режим поступления в порт под обработку транспортных средств.
Для заданного типа расчетного судна необходимо установить основные конструктивные характеристики: габаритную длину судна Lc,м; габаритную ширину Вс , м; грузоподъемность судна D, т; длину трюма Lтр м; ширину трюма Втр , м; количество трюмов nтр; осадку в грузу hгр , м; осадку порожнем h0, м.
Необходимо также определить класс грузовых трюмов, порядок погрузки-разгрузки судна и основные ограничения в процессе выполнения перегрузочных работ.
Установить фактическую загрузку судна заданным родом груза в соответствии с рекомендациями технических норм загрузки судов:

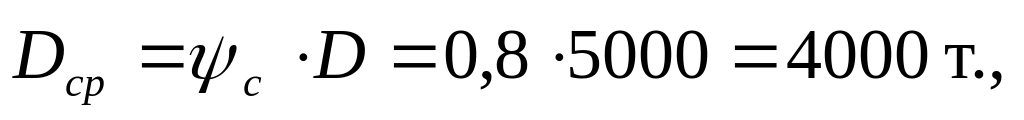

где ψc - коэффициент использования грузоподъемности судна;
D - грузоподъемность судна, т.
Средний интервал времени поступления в порт судов под обработку:
где Кн - коэффициент месячной неравномерности грузопотока.
Для сухопутных транспортных средств фактическая загрузка вагона или автомобиля
Gвф= ψc *Gв 65 *0,73=48
Число вагонов, подаваемых на причал под обработку в течение суток:
Так как вагоны под обработку поступают группами (подачами), то средний интервал между подачами:
ч.
где nв/п - число вагонов в подаче.
