59. Технология возведения конструкций из монолитного бетона способом «стена в грунте».

Сущность в том, что в грунте сначала возводят из монолитного бетона (железобетона) или сборных железобетонных элементов конструкции ограждающих стен подземного сооружения, а затем под их защитой разрабатывают грунтовое ядро, устраивают днище и строят внутренние конструкции.

Обычно ограждающие стены выполняют роль и фундамента (опоры) подземного сооружения.

В отечественной практике применяют два типа стен, возводимых способом «стена в грунте»: свайные — образуемые из сплошного ряда вертикальных буронабивных свай и траншейные — образуемые сплошной стеной из монолитного бетона (железобетона) или сборных железобетонных панелей.

В зависимости от свойств грунта и его влажности применяют два вида возведения стен способом «стена в грунте» — мокрый и сухой.

Мокрым способом возводят стены подземных сооружений в водонасыщенных неустойчивых грунтах, обычно требующих закрепления стенок траншеи от обрушения грунта в процессе его разработки, а также при укладке бетонной смеси. Траншею в процессе ее разработки и возведения стен заполняют глинистым раствором, предотвращающим обрушение грунта. При возведении стен в маловлажных устойчивых грунтах применяют сухой способ, при котором не требуется глинистый раствор.

Свайные стены возводят последовательным бурением и бетонированием свай. При этом работы ведут насухо в малоувлажненных устойчивых грунтах или с применением глинистого раствора в водонасыщенных неустойчивых грунтах.

Монолитные железобетонные стены при их возведении разбивают на захватки длиной 3...6 м, которые отделяют друг от друга железобетонными сваями или инвентарной перегородкой. Затем грунт извлекают из этой захватки траншеи под слоем глинистого раствора, устанавливают арматурные каркасы и укладывают бетонную смесь методом ВПТ по аналогии с сооружением буронабивных свай. При бетонировании соблюдают очередность: сначала бетонируют четные, а затем нечетные захватки траншей, которые стыкуют между собой.

Для разработки траншей под защитой глинистого раствора применяют штанговые экскаваторы с грейферным ковшом, двухчелюстные экскаваторы с грейферным ковшом на канатной подвеске.

Панели устанавливают в открытую траншею, соединяют их между собой и заполняют пазухи и полости под подошвой панели в направлении снизу вверх методом ВПТ тампонажными растворами, имеющими хорошую подвижность.

60) технология выполнения каменной кладки

К аменная кладка слагается из следующих операций: установки порядовок и натягивания причалки; подготовки постели, подачи и разравнивания раствора; укладки камней на постель с образованием швов; проверки правильности кладки; расшивки швов (при кладке под расшивку). Порядовки устанавливают в углах кладки, в местах пересечения стен и на прямых участках стен не реже чем через 12 м. Причалку натягивают между порядовками, во избежание ее провисания через каждые 4...5 м под нее укладывают на растворе маячные камни или деревянные бруски соответствующих размеров так, чтобы они выступали за плоскость стены на 2...3 см. Причалку сверху прижимают камнем, уложенным насухо на маяк. Причалка служит направляющей при укладке наружных и внутренних верст, причем на наружных верстках причалку устанавливают для каждого ряда кладки, а на внутренних — через 3, 4 ряда. Подготовка постели заключается в очистке ее и раскладке на ней кирпича. Для кладки наружной версты кирпич раскладывают на внутренней половине стены, а для кладки внутренней версты — на наружной половине. Раствор на постель подают, как правило, ковшовыми лопатами, а разравнивают его с помощью кельмы. Кирпич укладывают тремя способами: вприсык, вприсык с подрезкой и вприжим. Раствор расстилают грядкой толщиной 2...25 см не доходя до края стены на 2...3 см. Способом вприсык кирпич укладывают без кельмы. Каменщик, держа кирпич в руке под углом к постели, двигает его к ранее уложенному кирпичу, захватывая часть раствора. Захватывать раствор начинают на расстоянии 6...7 см от ранее уложенного кирпича. Укладываемый кирпич осаживают нажимом руки. Способом вприсык с подрезкой ведут кладку при необходимости полного заполнения швов раствором с расшивкой. В этом случае раствор расстилают, отступая от края стены на 1 см. Кирпич укладывают так же, как и при укладке способом вприсык, а раствор, выжатый из шва на лицевую поверхность стены, подрезают кельмой. При возведении стен и столбов, воспринимающих значительные нагрузки и требующих полного заполнения швов раствором, кладку ведут способом вприжим. При укладке кирпича каменщик срезает кельмой с постели часть раствора, наносит его на грань ранее уложенного кирпича и зажимает укладываемым кирпичом, постепенно поднимая кельму. Равномерное обжатие горизонтальной постели достигают осаживанием кирпича до уровня причального шнура. Выжатый раствор срезают кельмой. При этом горизонтальные и вертикальные швы полностью заполняются раствором.

61)Технология распалубки.

Как только бетон достигнет прочности, при которой может быть обеспечена при распалубке сохранность поверхностей и граней конструкции, распалубливают боковые элементы опалубки. Элементы опалубки, воспринимающие вес бетона, распалубливают при достижении бетоном прочности, % к проектной:для плит и сводов пролетом до 8 м-50, для балок и прогонов пролетом до 8 м-70, для несущих конструкций пролетом свыше 8м-100. С сооружений, возводимых в сейсмических районах, несущую опалубку снимают в сроки, указанные в проекте. Загружение всех конструкций полной расчетной нагрузкой допускается лишь после достижения бетоном проектной прочности. При распалубках железобетонных конструкций необходимо плавно демонтировать опалубку, предварительно ослабляя клинья или винты под стойками и сохраняя для дальнейшего использования элементы инвентарной опалубки. Распалубку каркасных конструкций многоэтажных зданий ведут поэтажно, при этом стойки, находящиеся непосредственно под бетонируемым перекрытием, оставляют полностью, а стойки перекрытия, расположенного ниже, оставляют под всеми балками и прогонами, имеющими пролет более 4 м, на расстоянии до 3 м друг от друга. Опалубку удаляют полностью, если бетон в нижерасположенных перекрытиях достиг проектной прочности. Распалубку пространственных конструкций — сводов, арок, складчатых покрытий, а также линейных конструкций пролетом более 8м — следует выполнять плавно, без перекосов. При бетонировании оболочек с применением инвентарных катучих форм распалубку ведут путем ослабления домкратов, плавного отрыва формы по всей плоскости соприкасания с бетоном и последующего опускания на необходимый уровень. При использовании обычной инвентарной опалубки раскружаливание (т. е. постепенный отрыв формы от бетонной поверхности) производят путем ослабления клиньев под стойками, винтов в домкратах или выпускания песка из опорных песочниц. Раскружаливание сводов оболочек начинают от продольной оси свода к опорам. При наличии в сводах или арках металлических затяжек последние подтягивают, а натяжение проверяют приборами.

62) Типы Опалубка-форма для образования конструкции. Состоит из непосредственно опалубки и крепжно-выверочной оснастки.

Классификция:

-по применимости: инвентарные(многоразовые), стационарные(несъемные)

-по материалу: метал., деревянная, ж\б, армоцементная, комбинированная, пневматическая.

-по констр. особенностям: сборно-разборные, блок-формы, объемно-переставная, скользящая,катучая.

Сборно-разборная – м.б. мелкощитовая и крупнощитовая. Применяется для бетонирования любых констр. элементов зд-ий

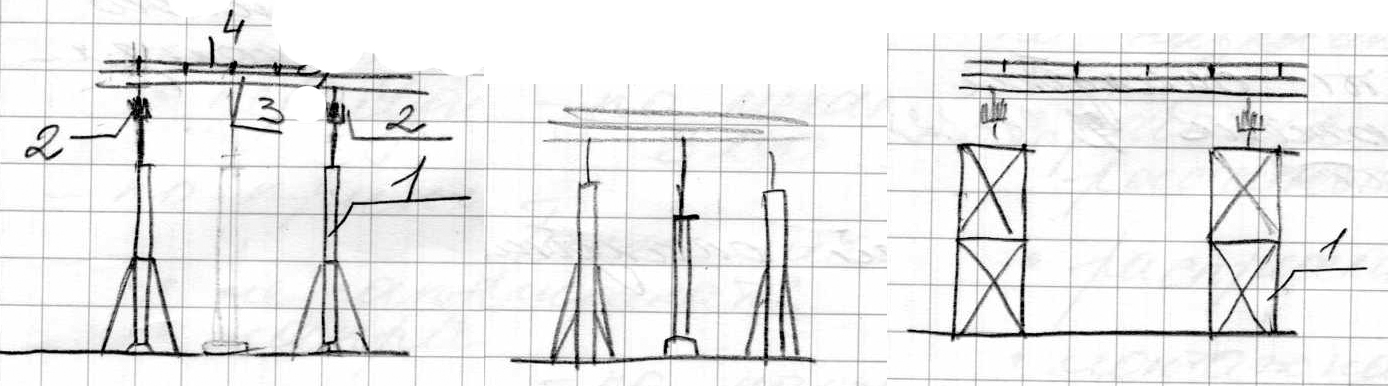

Стоечно-балочные опалубочные системы(наиболее распространенные) 1-стойка,2-основная балка,-второстепенная балка-палуба(щиты)

Стоечно-балочная опорно-ригельная башенно-ригельная

О сновные или второстепенные балки м.б. деревянные, клеедеревянные, прямоугольные, двутавровые, сплошного, трубчатого и решетчетого сечения.

Катучая опалубка используется для возведения линейно-протяженных элементов постоянного поперечного сечения

1-внутренние щиты на рельсах

2-наружные щиты

Для возведения высотных сооружений постоянного поперечного сечения м.б. применена скользящая опалубка

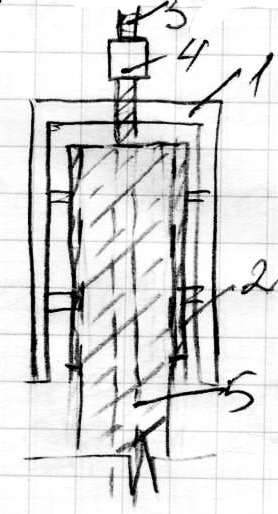

Контсруктивные элементы скользящей опалубки: 1)П-образная рама, 2)наружные щиты опалубки, 3)домкратный стержень, 4)гидравлический домкрат, 5)бетонируемая стена

При бетонировании высотных сооружений переменного поперечн. сечения использ. подъемно-переставная опалубка из прямоугольных или трапециевидных щитов.

65) формы организации и оплаты труда в строительстве

Звенная организация труда. Звено- группа людей(рабочих), объединенных профессией и специальностью, но разной квалификации от 2 до 5 человек.

Наиболее распространенной и эффективной является бригадная форма организации труда. Большее кол-во людей называется бригадой, чаще всего бригады формируются из нескольких звеньев и насчитывают до 50(60) человек. Звенья и бригады могут быть комплексными и специализированными(выполняют один вид работ). Если рабочие обладают несколькими специальностями, то звенья или бригады комплексные.

Формы оплаты труда:

-почасовая – оплачивается время, затраченное на производство продукции, самая распространенная.

-прямая сдельная форма оплаты труда – выплачивается без начисления премий по расценкам и выполненным объемам работ. До начала работ выписывается наряд (производственное задание), в котором определяются объемы и их стоимость по существующи расценкам.

-аккордная – заработная плата начисляется по укрупненным показателям(аккордной расценке) полученным при калькуляции

-аккордно-премиальная – отличается от аккордной тем, что возможна премия или при калькуляции возможен расчет надбавок.

-повременно-премиальная – премия за высокое качество

-безнарядная – заработную плату начисляют, в зависимости от стоимости выполненных работ по договору.

63) Устройство рабочих швов. Рабочие швы являются технологическими. Они представляют собой плоскость стыка между ранее уложенным затвердевшим бетоном и свежеуложенным.При возведении железобетонных конструкций рекомендуется там, где это возможно, непрерывно укладывать бетонную смесь. Однако в большинстве случаев при сооружении обычных железобетонных конструкций по организационным и технологическим причинам перерывы в бетонировании неизбежны и, следовательно, неизбежно устройство рабочих швов.В рабочих швах в отличие от деформационных должны быть исключены перемещения стыкуемых поверхностей относительно друг друга. Следует также отметить, что плоскость стыка между старым и новым участками стыкуемой конструкции является как бы границей изменения направлений усадочных деформации. Поэтому здесь возникают растягивающие усилия, ослабляющие зону стыка. Все это определяет повышенные требования к размещению стыков в конструкции, их конструктивному оформлению и технологии их выполнения. Рабочие швы в вертикальных элементах (колонны, пилоны) устраивают горизонтально, строго перпендикулярно граням элемента. В балках, прогонах и плитах рабочий шов располагают вертикально, так как наклонный шов (в плоскости действия скалывающих напряжений) ослабляет конструкцию. Шов обычно образуется путем установки щита из деревянных реек или досок с прорезями для арматуры. Бетонирование может быть возобновлено после незначительного перерыва в работе, когда уложенный бетон еще находится в ранней стадии твердения и сохраняет некоторую подвижность или когда он уже приобрел начальную прочность. В первом случае, чтобы не повредить нарождающуюся кристаллизационную структуру ранее уложенного бетона и не нарушить его сцепления с арматурой при укладке свежего бетона, необходимо избегать сотрясений опалубки и на расстоянии до 1 м от стыка не применять вибраторов. Во втором случае, если бетон уже достиг некоторой прочности (не менее 1...1,2 МПа), поверхность, непосредственно примыкающую к стыку, бетонируют обычным способом. Для лучшего сцепления ранее уложенного бетона со свежим с плоскости стыка удаляют карбонатную пленку толщиной до 3 мк,. Затем бетон насекают, тщательно промывают или продувают сжатым воздухом и покрывают слоем цементного раствора толщиной 1,5...2 мм.

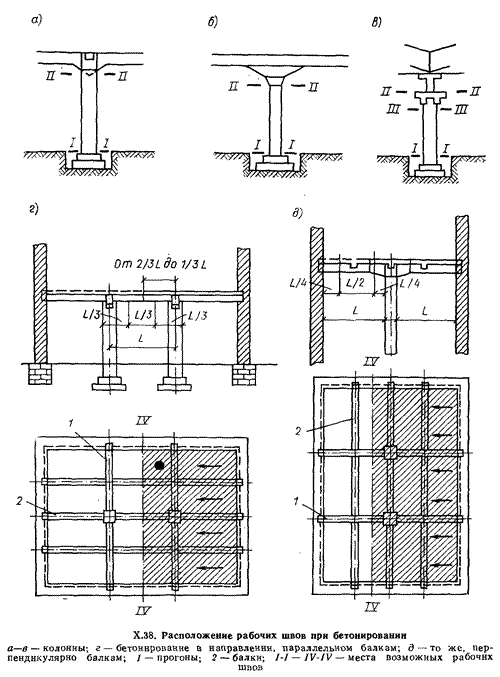

1-3 швы в колоннах, 4-|| балкам, 5-перпендикулярно

64)Уход за бетоном в различных климатических условиях

Уход за бетоном должен обеспечить:

температурно-влажностный режим, исключающий интенсивное высыхание бетона и связанные с этим температурно-усадочные деформации; условия, исключающие механические повреждения свежеуложенного бетона, нарушение прочности и устойчивости забетонированной конструкции. Условия выдерживания бетона и сроки распалубки определяют на основании требований, установленных действующими строительными нормами и правилами. При летней температуре наружного воздуха, характерной для большинства западных, центральных и восточных регионов страны, более открытые поверхности бетона (например, плоскости перекрытия) защищают от прямого воздействия солнечных лучей и ветра рогожей, мокрыми опилками, полимерными пленками. Бетон на портландцементе поливают в течение 7 суток, на глиноземистых цементах — в течение 3 суток и на прочих цементах — 14 суток. При температуре воздуха выше 15°С бетон первые 3 суток поливают с интервалом в 3 ч. В последующие дни полив может быть сокращен до 3 раз в сутки. Производство бетонных работ в условиях сухого жаркого климата. Важной технологической задачей является предохранение бетона от обезвоживания после его укладки в опалубку. Поэтому для предохранения от обезвоживания свежеуложенный бетон рекомендуется защищать пленочными покрытиями, битумами, лаками или другими полимеризующимися материалами. Это уменьшает потерю воды в бетоне на 80...90%. При строительстве сооружений с незначительными площадями открытых поверхностей, например фундаментов, водопотери свежеуложенного бетона могут быть уменьшены за счет покрытия горизонтальных поверхностей слоем 3...5 см воды (метод «водяного бассейна»). Свежеуложенный бетон покрывают светопроницаемыми пленками, которые пропускают лучистую энергию и вместе с тем предотвращают потери воды, создавая условия, близкие к твердению бетона в пропарочных камерах. обезвоживание бетона может быть сведено к минимуму и за счет сокращения времени его выдерживания путем интенсификации процесса твердения. Для этого применяют высокоактивные, но малоусадочные цементы, химические добавки — ускорители твердения, а также методы тепловой обработки.
