- •Буронабивные сваи. Разновидность приёмов их изготовления
- •Виды арматурных изделий, технология их изготовления, транспортирования, установки в опалубку
- •Виды земляных работ и способы их производства
- •Виды каменной кладки, её элементы и правила разрезки
- •Виды кирпичной кладки и система перевязки
- •Виды технологических карт и их содержание
- •Возведение подземных сооружений методом опускных колодцев
- •9) Действующие показатели производительности труда в строительстве и их взаимосвязь.
- •10) Закрытые способы производства земляных работ. Сущность, технические средства и область применения.
- •11) Инструменты и приспособления, леса и подмости для каменных работ.
- •12) Контроль качества возведения монолитных конструкций.
- •13) Контроль качества и приемка свайных фундаментов.
- •14) Контроль качества каменной кладки и охрана труда при производстве работ.
- •15) Место и роль технологии строительного производства при возведении зданий и сооружений.
- •16.Методы возведения каменной кладки в зимних условиях.
- •17.Методы рыхления, оттаивания и предохранения от промерзания грунтов.
- •20.Определение сменной производительности и необходимого количества транспортных средств для перевозки грузов.
- •22.Организация охраны труда в строительстве
- •21.Организация контроля качества смр при возведении объекта
- •23.Организация рабочего места и труда каменщиков(звена,бригады)
- •24.Основные нормативные технологические документы в строительстве
- •25. Приготовление бетонной смеси
- •27.Основные стадии(циклы) возведения зданий и входящие в них работы
- •29.Особенности и применяемые методы разработки грунтов в зимних условиях.
- •26. Уплотнение бетонной смеси.
- •18.Назначение и класификация свай, их конструктивные особенности
- •30, Особенности производства бетонных работ при отрицательных температурах.
- •34. Разработка грунтов взрывом. Материалы и оборудование для производства взрыва
- •31. Приемы и средства механизации погрузочно-разгрузочных работ в строительстве.
- •32. Производительность труда. Основы технического и тарифного нормирования.
- •35. Состав и содержание инженерной подготовки строительной площадки.

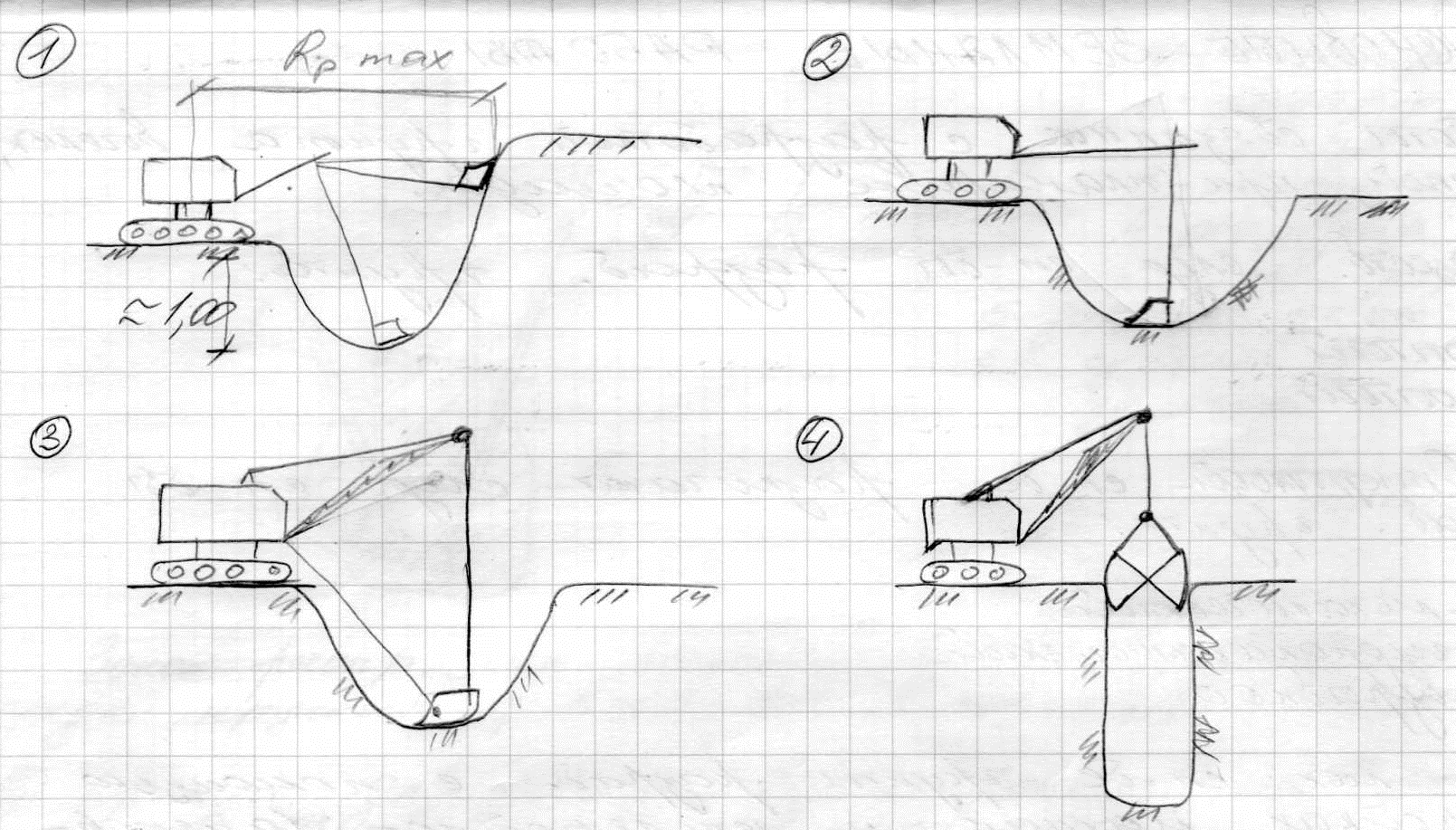

- •33.Разработка грунта одноковшовыми экскаваторами с различным рабочим оборудованием.
- •36. Состав и содержание комплексного процесса возведения монолитных ж/бетонных конструкций.
- •37. Состав и содержание подготовительных и вспомогательных работ при производстве земляных работ
- •38. Состав и содержание проекта организации строительства(пос).
- •39. Состав и содержание проекта производства работ(ппр)
- •40. Состав и содержание типовой технологической карты.
- •41. Состав технологической документации на возводимый объект и ее сущность
- •42. Специальные способы бетонирования. Сущность, технические средства и область применения.
- •43. Способы возведения подземных сооружений.
- •45. Существующие методы водоотлива и водопонижения. Сущность, технические средства и область применения
- •46. Существующие методы искусственного закрепления грунтов. Сущность, технические средства и область применения
- •47. Существующие методы крепления стенок выемок
- •48. Существующие методы погружения заранее изготовленных свай.
- •49. Существующие способы закрепления на местности основных осей здания (сооружения)
- •50. Сущность вариантного проектирования технологии производства и применяемые при этом оценочные тэп
- •51. Сущность и область применения термосного выдерживания бетона
- •52. Сущность и характерные признаки комплексной механизации и поточной организации строительных работ
- •53. Технологические особенности бетонирования конструкций способом впт.
- •54. Технологические особенности бетонирования конструкций способом bp.
- •56. Технологические особенности разработки грунтов бульдозерами.
- •57. Технологические особенности разработки грунтов скреперами.
- •58. Технология возведения бутовой и бутобетонной кладки.
- •59. Технология возведения конструкций из монолитного бетона способом «стена в грунте».
32. Производительность труда. Основы технического и тарифного нормирования.
Производи́тельность
труда́-мера эффективности труда.
Производительность труда измеряется
количеством продукции, выпущенной
работником за какое-то время. Обратная
величина - трудоемкость - измеряется
количеством времени, затрачиваемым на
единицу продукции.
или через выработку:
.
Выработка
– кол-во строит продукции, получаемое
за единицу времени. Явл. ТЭП любого
строительного проекта. Тарифное
нормирование
заключается в установлении норм оплаты
труда за единицу произведенной продукции
рабочими разной квалификации. Тарифная
сетка
– утвержденная шкала, устанавливающая
соотношение уровней заработных платы
между рабочими разной квалификации.
Она определяет размер заработной платы
рабочего в соответствии с установленными
нормами, в соответствии с присвоенным
разрядом. Чем выше разряд, тем выше
тарифная сетка. Техническое
нормирование -
система исследований и установления
норм технически обоснованных расходов
различных производственных ресурсов
(рабочего и машинного времени, материалов,
энергоносителей и т.д.). Нормы
расходов труда выражаются
в виде норм времени и норм выработки.
Норма
времени
– кол-во времени, необходимое для
изготовления единицы продукции
надлежащего качества одним рабочим.
Норма
выработки
– кол-во продукции, получаемой за
единицу времени, при условиях принятых
для установленных норм времени.
35. Состав и содержание инженерной подготовки строительной площадки.
Цель инженерной подготовки создать нормальные условия для эффективного выполнения строительно-монтажных работ при возведении зданий и сооружений. В состав этих процессов в общем случае входят расчистка территории площадки, отвод поверхностных и грунтовых вод, создание геодезической разбивочной основы.
При расчистке территории пересаживают зеленые насаждения, если их используют в дальнейшем, защищают их от повреждений, корчуют пни, очищают площадку от кустарника, сносят или разбирают ненужные строения, снимают плодородный слой почвы.
Зеленые насаждения, не подлежащие вырубке или пересадке, обносят общей оградой.
Свои поверхностные воды отводят приданием соответствующего уклона при вертикальной планировке площадки и устройством сети открытого или закрытого водостока.
Территория площадки должна быть защищена от поступления «чужих» поверхностных вод, для чего их перехватывают и отводят за пределы площадки. Для перехвата вод делают нагорные водоотводные канавы или обваловывание вдоль границ строительной площадки в повышенной ее части. Водоотводные канавы должны обеспечивать пропуск ливневых и талых вод определенных расходов. Их устраивают глубиной не менее 0,5 м, шириной 0,5... 0,6 м, с высотой бровки над расчетным уровнем воды не менее чем на 0,1...0,2 м.
1- бассейн стока воды, 2- нагорная канава, 3- строительная площадка.
При сильном обводнении площадки грунтовыми водами с высоким уровнем горизонта осушение осуществляют дренажными системами. Дренажные системы бывают открытого и закрытого типов. Открытый дренаж применяют при грунтах с малым коэффициентом фильтрации, при необходимости понижения уровня грунтовых вод на небольшую глубину - 0,3...0,4 м. Их устраивают в виде канав глубиной 0,5...0,7 м, на дно которых укладывают слой крупнозернистого песка, гравия или щебня толщиной 10... 15 см. Закрытый дренаж - это обычно траншеи с уклонами в сторону сброса воды, заполняемые дренирующим материалом (щебень, гравий, крупный песок). Закрытый дренаж: 1- местный грунт, 2- мелкий песок, 3- песок средней крупности, 4- крупный песок, 5- гравий, 6- дренажные трубы, 7- уплотнительный слой.
Деревья валят с помощью механических или электрических пил, тракторами. Тракторами с треловочно-корчевальными лебедками или бульдозерами с высоко поднятыми отвалами валят деревья с корнями и корчуют пни. Отдельные пни, не поддающиеся корчевке, расщепляют взрывом. Кусторезами расчищают территорию от кустарника. Для этой же операции применяют бульдозеры с зубьями-рыхлителями на отвале, корчеватели-собиратели. Деревянные, каменные и бетонные строения сносят посредством разламывания и обрушения или сжигания деревянных строений на месте.
Перед обрушением вертикальных частей строения снимают верхние покровные элементы. Вертикальные части строения для предотвращения разброса обломков по площади следует обрушать внутрь. Для обрушения строений применяют автокраны или краны-экскаваторы, оборудованные в качестве ударного элемента металлическим шаром, масса которого не превышает половины грузоподъемности механизма при наибольшем вылете крюка.
Деревянные разборные строения разбирают, отбраковывая сборные элементы для последующего их использования. При разборке каждый отделяемый сборный элемент должен предварительно раскрепляться и занимать устойчивое положение.
Монолитные железобетонные и металлические строения разбирают по специально разработанной схеме сноса, обеспечивающей устойчивость строения в целом. Членение на блоки разборки начинают со вскрытия арматуры. Затем блок закрепляют, после чего режут арматуру и обламывают блок. Металлические элементы срезают после раскрепления.
Плодородный слой почвы, подлежащий снятию с застраиваемых площадей, срезают и перемещают в специально выделенные места, где складируют для последующего использования. Иногда его отвозят на другие площадки для озеленения. При работе с плодородным слоем следует предохрянять его от смешивания с нижележащим слоем, от загрязнения, размыва и выветривания.
Геодезическую разбивочную основу для определения положения объектов строительства в плане создают преимущественно в виде: строительной сетки, продольных и поперечных осей, определяющих положение на местности основных зданий и сооружений и их габаритов, для строительства предприятий и групп зданий и сооружений; красных линий (или других линий регулирования застройки), продольных и поперечных осей, определяющих положение на местности и габариты здания, для строительства отдельных зданий в городах и поселках.
Строительную сетку выполняют в виде квадратов и прямоугольников, которые подразделяют на основные и дополнительные. Длина сторон основных фигур сетки 100...200 м, а дополнительных - 20... 40 м. (1- грунтовый, 2- государственный, 3- красная линия)
Вынос на местность основных осей здания и их закрепление: На всей площадке разбивают строительную сетку и закрепляют ее в местах пересечений постоянными знаками с плановой точкой. Знаки делают из забетонированных обрезков труб, рельсов и т. п. Основание знака (низ знака, опора знака) должно располагаться ниже границы промерзания грунта минимум на 1 м.
. (1- пластина, 2- трубчатый анкер, 3- бетон С10/12, 4- песчаная подсыпка, 5- фиксация оси на пластинке).
После закрепления основных разбивочных осей вокруг будущего котлована на расстоянии 2-3 м от его бровки параллельно основным разбивочным осям устанавливают обноску, которая состоит из инвентарных металлических стоек или деревянных столбов и прикрепленных к ним обрезных досок. Верхняя грань досок устанавливается на высоте до 1,2 м и по возможности на уровне нулевой отметки или на одинаковом расстоянии от нее. На обноску переносят основные разбивочные оси и, начиная от них, размечают остальные оси. Все оси закрепляют на обноске гвоздями или пропилами и нумеруют.
Строительная площадка должна быть ограждена либо обозначена соответствующими знаками и надписями.
