5.2.3 Определение степени нарастания технической готовности темы и удельного веса каждого этапа

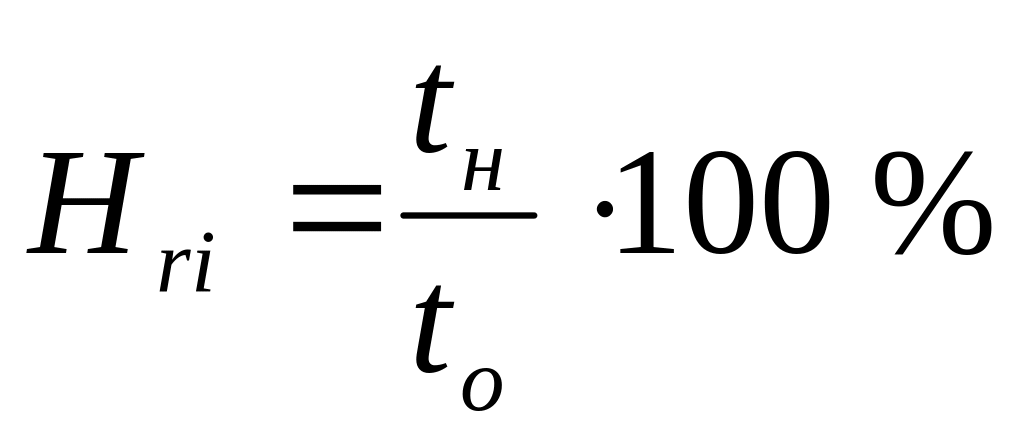

Величина нарастания технической готовности работы, которая рассчитывается для удобства осуществления контроля за выполнением работ, показывает, насколько процентов выполнена данная работа на каждом определенном этапе. Степень нарастания технической готовности определяется по следующей формуле (5.6):

(5.6)

где tн – нарастающая трудоемкость с момента начала разработки темы, чел–дни;

tо – общая трудоемкость работы, чел–дни.

Общая трудоемкость работы вычисляется по формуле (5.7) :

(5.7)

Удельный вес каждого подэтапа вычисляют по формуле (5.8):

(5.8)

где tожi – ожидаемая трудоемкость i – го подэтапа, чел.-дни;

to – общая трудоемкость работы, чел..-дни.

Результаты расчетов степени нарастания технической готовности и удельного веса каждого подэтапа выполнения дипломного проекта представлены в таблице 29.

Таблица 29 – Расчет нарастания технической готовности и удельного веса каждого подэтапа работы

Этапы

Подготовительный

Основной

Заключительный

Подэтапы

1

2

3

1

2

3

4

1

2

3

, ч-дн.

1,4

12,2

4,6

7,8

7,2

11,6

18,6

4,4

11,6

5,8

tн, дн.

1,4

13,6

18.2

26

33,2

44,8

63,4

67,8

79,4

85,2

Нri, %

1,6

16

21,4

30,5

39

52,6

74,4

79,6

93,2

100

IПЭ, %

1,6

14,3

5,4

9,2

8,5

13,6

21,8

5,2

13,6

6,8

5.2.4 Построение линейного графика

Линейный график наглядно отражает весь процесс во времени, участников каждого этапа и месяц, в котором должен выполняться тот или иной этап. Применение линейного графика целесообразно тогда, когда не планируется проведение параллельных работ или их немного.

В таблице 30 приведены длительность этапов работ и число исполнителей, занятых на каждом этапе проектирования.

5.3 Расчет себестоимости нир

Планирование и учет себестоимости научно – исследовательской разработки (НИР) осуществляется по калькуляционным статьям и экономическим элементам с целью экономически обоснованного определения величины затрат на выполнение данной НИР. Классификация по статьям калькуляции позволяет определить себестоимость отдельной работы. Исходными данными для расчета затрат является план работ и перечень требуемой аппаратуры, оборудования, сырья и материалов.

Затраты на НИР рассчитываются по следующим статьям расходов с последующим суммированием:

– статья 1 – расходы на материалы и комплектующие изделия;

– статья 2 – заработная плата;

– статья 3 – уплата единого социального налога (ЕСН);

– статья 4 – спецоборудование для научных и экспериментальных работ;

– статья 5 – накладные расходы;

– статья 6 – прибыль.

Этапы

Подэтапы

Наименование

Исполнители

Ткд,

дни

Нi,

%

Календарное время в декадах

Февраль

Март

Апрель

1

2

3

1

2

3

1

2

3

1

1

1 Получение задания

И,Р

1

1,6

2

2 Сбор, изучение и анализ технической документации рентгеновских аппаратов

И

11

16

3

3 Обзор, изучение и анализ литературы

И

4

21,4

2

1

1 Изучение характеристик рентгеновских аппаратов

И

7

30,5

2

2 Разработка методики просвечивания сварных соединений с использованием беспленочной технологии

И

6

39

3

3 Проведение ряда числа экспериментов и анализ расчетов

И

10

52,6

4

4 Анализ и расчеты производственной и экологической безопасности, технико-экономического обоснования НИР

И

16

74,4

3

1

1 Обсуждение полученных результатов

И,Р

4

79,6

2

2 Написание пояснительной записки

И

10

93,2

3

3 Оформление графического материала

И

5

100

Таблица 30 - Календарный план-график проведения НИР

– работа инженера, – работа руководителя

По линейному графику видно, что НИР будет завершена к концу апреля.
