    1. Расчет потребности строительства в основных дорожно-строительных материалах.

Подсчёт потребности в основных дорожно-строительных материалах (асфальтобетон мелкозернистый, черный щебень, горелая порода, песок, битум жидкий) производится отдельно по конструктивным слоям, а также в целом для всей дорожной одежды на протяжённость автомобильной дороги.

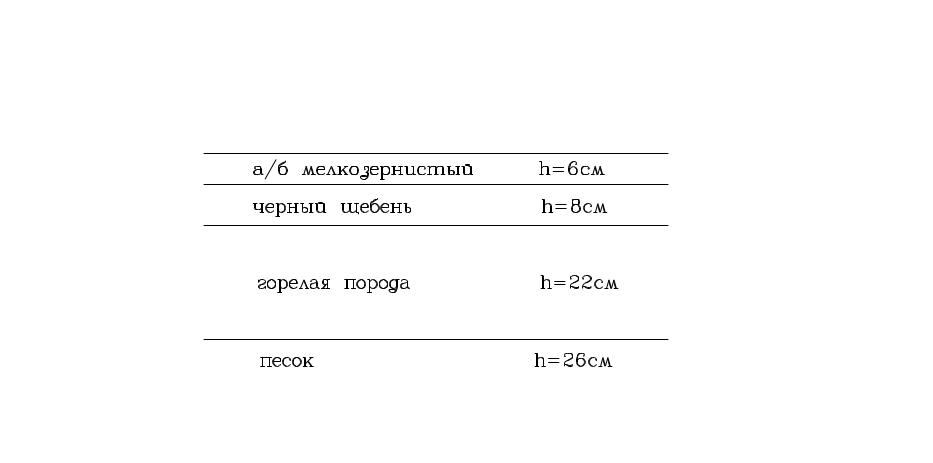

Рис. 1.4. Конструкция дорожной одежды

Подсчёт количество гравия для устройства основания производят по формуле:

, 1.7)

где b – средняя ширина слоя, м

h - проектная толщина слоя в плотном состоянии, м

- коэффициент уплотнения,

- коэффициент потерь, равный 1,03-1,08

L - длина участка, м

γ - объемный вес (т/м3) соответствующего материала в насыпном состоянии.

Таблица 1.4

Расход строительных материалов в тоннах на 1 км дороги.

Наименование

материала



А/б мелко

зернистый



Черный щебень

Горелая порода

Песок

Мине-

ральный

порошок

Битум

жидкий



Битум вязкий

Щебень



А/б мелко

зернистый

1016,73





343,07

62,12



62,12

  515,62

Черный щебень



1267,76









38,77

1228,89

Горелая порода



3172,4











Песок







3018,1







Битум

жидкий











4,2







Всего на

1 км дороги

1016,73

1267,76

3172,4

3361,17

62,12

 4,2

 100,89

1744,51

1.4 Строительство искусственных сооружений.

Строительству искусственных сооружений предшествуют подготовительные работы: восстановление и закрепление трассы, очистка полосы отвода от леса, пней и кустарника, устройство подъездных путей и ряд других работ.

Весь монтаж труб, включая укрепление русел, производится одновременно. Укрепление откосов земляного полотна около труб выполняется силами отряда после возведения насыпей.

Необходимо определить количество смен по устройству искусственных сооружений определяется по формуле:

Количество рабочих смен по устройству искусственных сооружений определяется по формуле:

Трс=l*n1+n2+n3, (1.8)

где

l – длина труб;

n1 – количество отрядо-смен на 1 м трубы;

n2 – количество отрядо-смен на 2 оголовка;

n3 – количество отрядо-смен на укрепление русел и откосов;

Исходные данные и результаты расчета представлены в таблице

Таблица 1.5

Количество смен на сооружение искусственных сооружений

ПК+

Диаметр, м

Длина, м

Количество отрядо-смен

На 2 оголовка

На укрепительные работы

На 1 м трубы

Всего

1

17+00

1,5

19

5,5

6,3

0,27

14

2

36+00

1,5

26

5,5

6,3

0,27

16

3

66+00

1,5

33

5,5

6,3

0,27

18

4

89+00

1,5

30

5,5

6,3

0,27

17

5

115+00

1,5*2

32

7,7

8,7

0,55

26

6

142+00

1,5

24

5,5

6,3

0,27

16

Итого: 107 смен
