7.2 Сооружение ростверков

      1. Сооружение низких ростверков

Для этой цели можно приме­нять способы возведения фундаментов на естественном основании.

Если работы ведут с поверхности грунта или островка, то для крепления стен котлована в зависимости от положения уровня под­земных или поверхностных вод и принятого способа осушения ис­пользуют один из нескольких типов креплений

Для осушения котлована применяют открытый водоотлив или глубинное водопонижение. Сваи и оболочки можно погружать до разработки котлована и водоотлива или после выполнения земляных работ и осушения котлована.

При близком залегании уровня подземных вод от поверхности, большом подпоре вод и значительной водопроницаемости грунтов ниже дна котлована, когда шпунт не доходит до водоупора, целе­сообразна подводная разработка грунта и укладка слоя подводно­го бетона, который дает возможность после его твердения провести водоотлив и насухо забетонировать ростверк и нижнюю часть тела опоры.

Для сооружения низких ростверков на водотоках устраивают перемычки, последовательность выполнения работ с устройством однорядной перемычки из метал­лического шпунта. Распорными конструкциями могут служить на­правляющие каркасы, предназначенные для погружения свай и оболочек. Если сваи и оболочки погружают копром без направля­ющих каркасов или применяют съемные направляющие для погру­жения части свай, то устраивают специальные распорные рамы в один или несколько ярусов, которые устанавливают по мере пони­жения уровня воды при водоотливе.

      1. Сооружение высоких ростверков

Высокие ростверки сооружают такими же методами, что и низкие, когда работы по погружению свай или оболочек ведут с поверхности грунта или островка. Высо­кие ростверки на местности, покрытой водой, можно сооружать одним из рассматриваемых ниже основных методов.

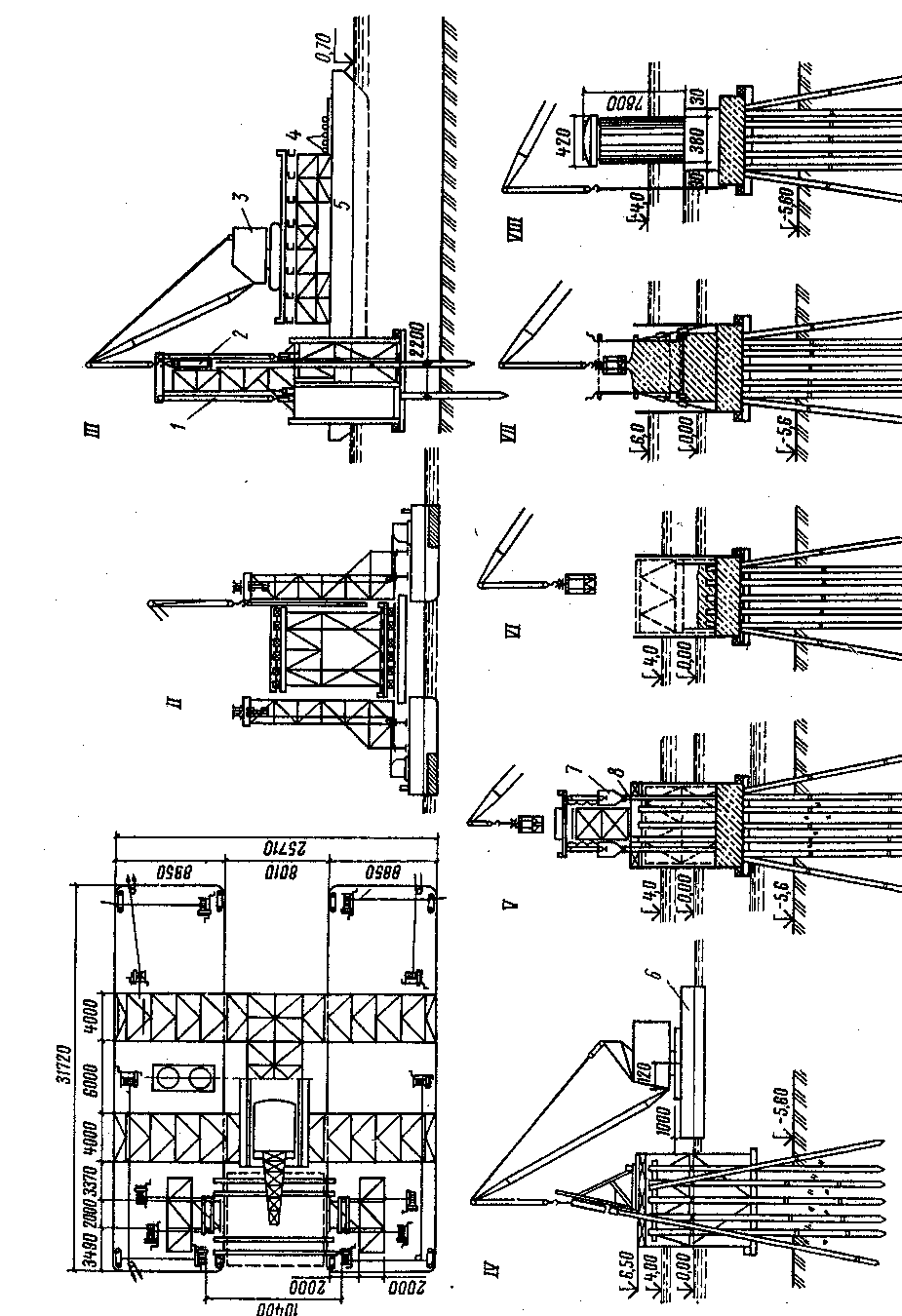

Рисунок 23 - Последовательность сооружения низкого ростверка в металлическом шпунтовом ограждении:

I – установка каркасов и его закрепление; II – погружение сваи; III – забивка шпунта; IV – разработка котлованов до проектной отметки и заполнение оболочек; V – укладка подводного бетона, водоотлив, удаление верхних концов оболочек; VI – бетонирование ростверка и опоры; VII – удаление шпунта; 1 – каркас; 2 – кружальная обвязка; 3 – маячная свая; 4 – свая; 5 – шпунт металлический; 6 – подводный бетон.

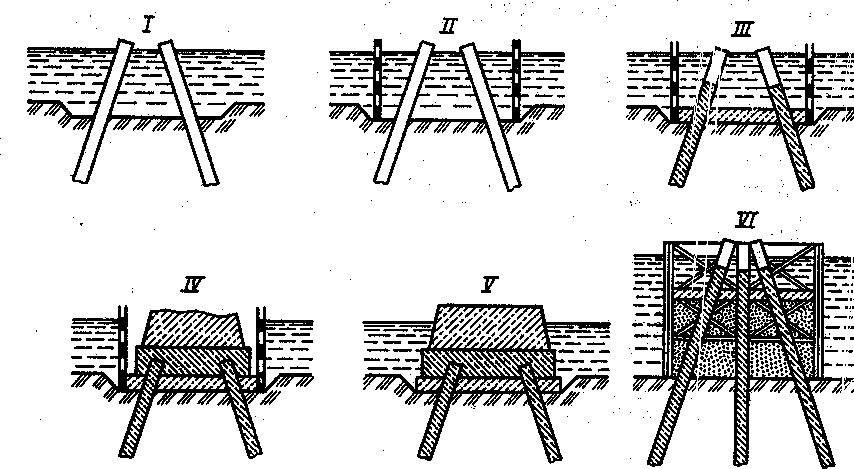

Рисунок 24 - Последовательность сооружения ростверка с использованием бездонного ящика:

I – разработка грунта и погружение свай; II – установка бездонного ящика; III- укладка подводного бетона и заполнение оболочек бетоном; IV – водоотлив, бетонирование ростверка и тела опоры; V – разборка и удаление бездонного ящика; VI – устройство песчаной подсыпки и укладка подводного бетона при значительной глубине воды

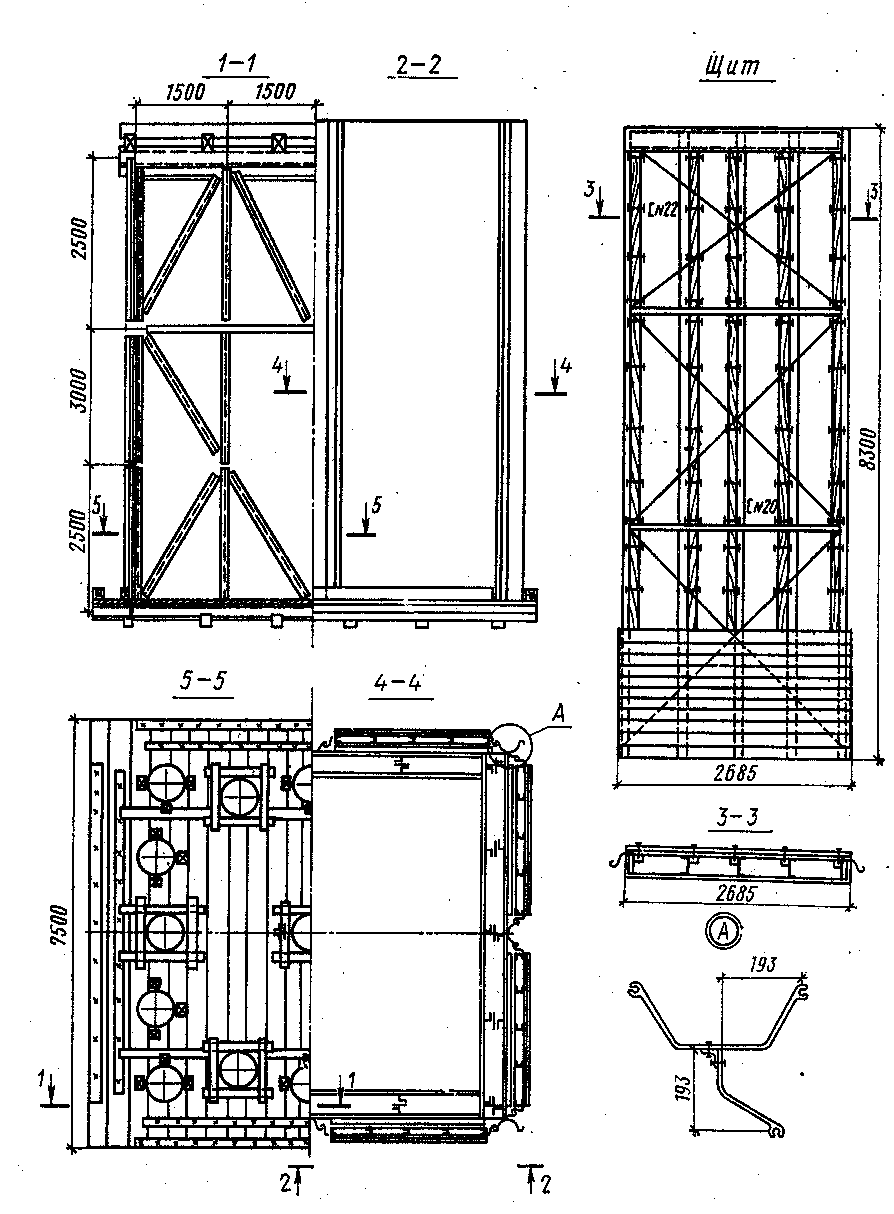

Рисунок 25 - Сборный ящик-каркас для погружения свай и устройства ростверка

Рисунок 26 –Сооружение ящиков с помощью бездонных ящиков
