1.7.2 Определение количества вспомогательных машин

Для скреперных работ:

Продолжительность цикла рассчитано по формуле:

где Vн, Vг.х., Vр, Vп.х. – скорости передвижения землеройно-транспортных машин, м / с, соответственно при наборе, груженом ходе, разгрузке и порожнем ходе;

tп – время на переключение передач, tп = 6 сек;

tпов – время на один поворот, tпов = 15 сек;

Тц – продолжительность цикла машины.

Vн = 0,525 м/с ; Vр = 1,145 м/с; Vг.х. 1,145 м/с; Vп.х. = 1,46 м/с;

Тч=21/0,525+88/1,145+183/1,46+7,4/1,145+6+2*15=343 с;

Сменная эксплуатационная производительность (м3 / смену) рассчитана по формуле:

Пс = 8  Пч,

где 8 – продолжительность рабочей смены, ч;

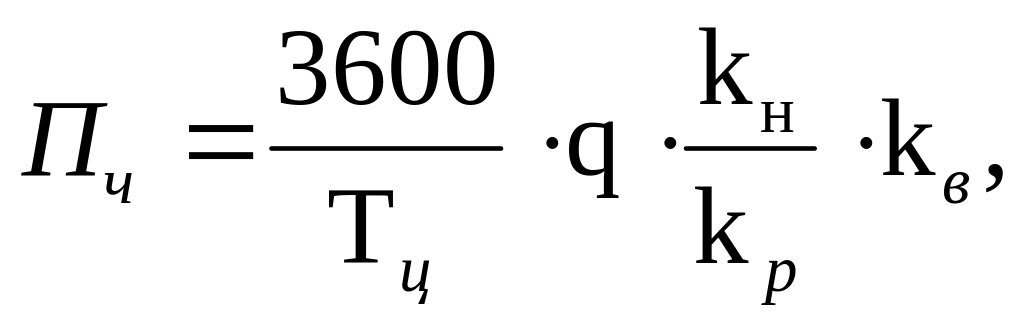

Пч – часовая эксплуатационная производительность машины, м3 / ч:

где q – количество грунта в плотном теле, перемещаемое машиной к месту разгрузки за один цикл, м3. q = 6 м3;

kн – коэффициент наполнения ковша скрепера грунтом, kн = 1,1;

kр – коэффициент, учитывающий потери при образовании призм волочения, kп = 1,3;

kв – коэффициент пользования рабочего времени, kв = 0,8;

Пч=3600/Тц*qКн/Кр*Кв=3600/343*10*1,2/1,18*0,8=85 м3

Пс = 8  Пч = 8  85 = 680 м3 / смену.

Выполним аналогичные расчеты для экскаватора.

Для экскаваторных работ ( экскаватор марки Э-255 обратная лопата).

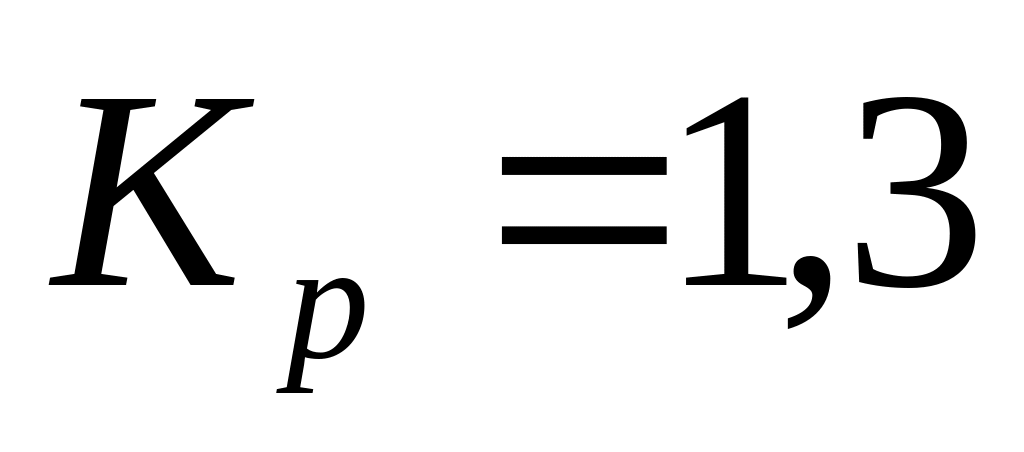

Тц =32 с, kн = 1,1, kр = 1,3, kв = 0,69, q = 0,25 м3;

Пс = 8  П4 = 8  24 = 192 м3 / смену.

Для бульдозерных работ:

c.

м3

м3

Пс = 8  Пч = 8  46,2 = 370 м3 / смену

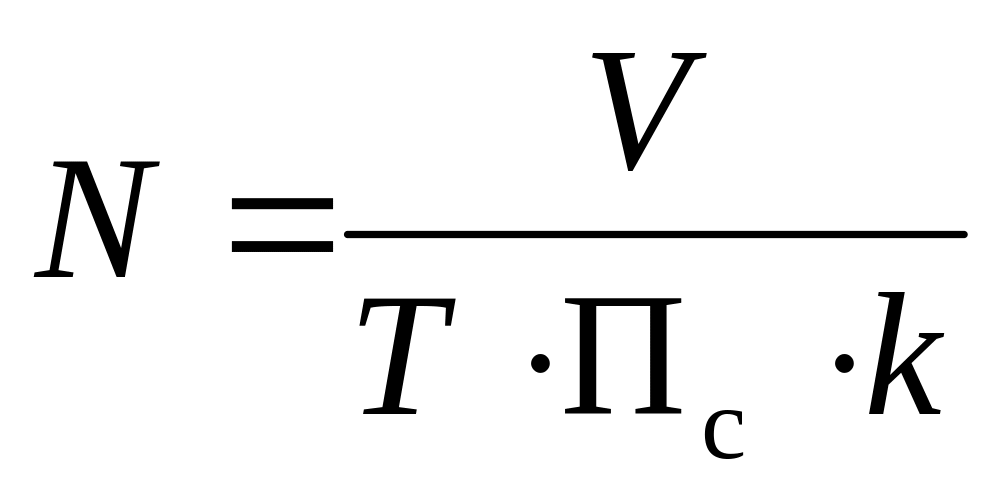

По известным объемам V, срокам производства работ на строительной площадке Т, а также сменной производительности Пс и сменности k, землеройно-транспортных машин определяется их необходимое количество в комплексе N по формуле:

, причем сроки производства работ первоначально задаются приблизительно. После округления количества машин до целых значений уточняется срок производства земляных работ решением формулы относительно Т.

Получаем:

Скреперные работы :

Vк = 1808 м3, k = 2 смены, Пс = 680 м3 / смену;

Экскаваторные работы:

V = 193 м3, k = 2 смены, Пс = 192 м3 / смену;

Бульдозерные работы:

Vк = 1518 м3, k = 2 смены, Пс = 370 м3 / смену

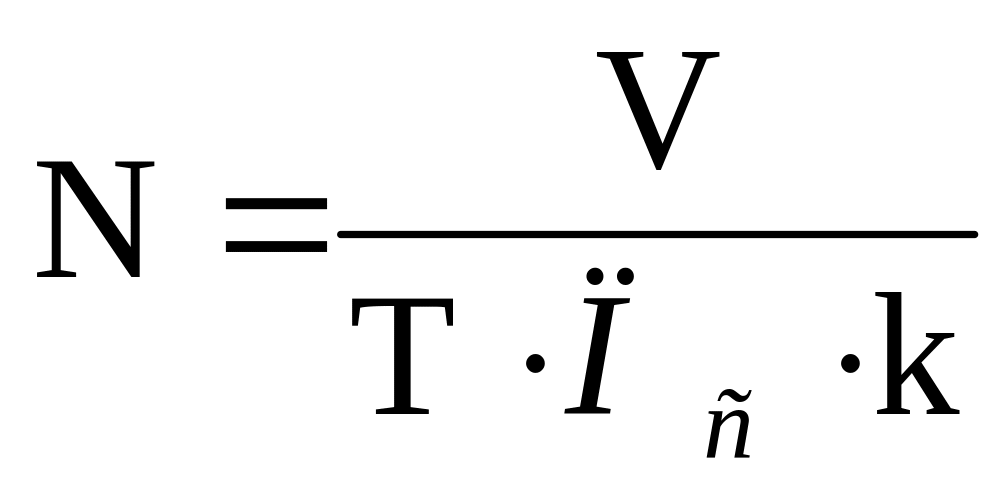

Допустим, что срок производства земляных работ Т задан 10 суток и допускается одновременная работа всех машин, тогда необходимое их количество в комплексах составит:

Скреперный комплекс –

Экскаваторный комплекс –

Бульдозерный комплекс-

Уточненный срок производства работ комплектами механизмов составит:

Скреперный комплекс –

Экскаваторный комплекс –

Бульдозерный комплекс-

1.7.3 Расчет числа автосамосвалов для обслуживания экскаватора

Обычно при разработке грунтов скреперами в состав комплекса машин вводятся рыхлитель и трактор-толкач. [1]

В качестве рыхлителя используется бульдозер Д-671С на базе трактора Т-180 с навесными зубьями.

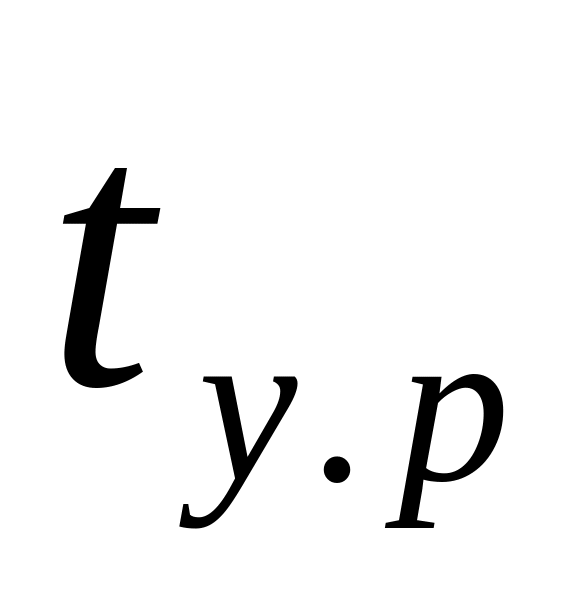

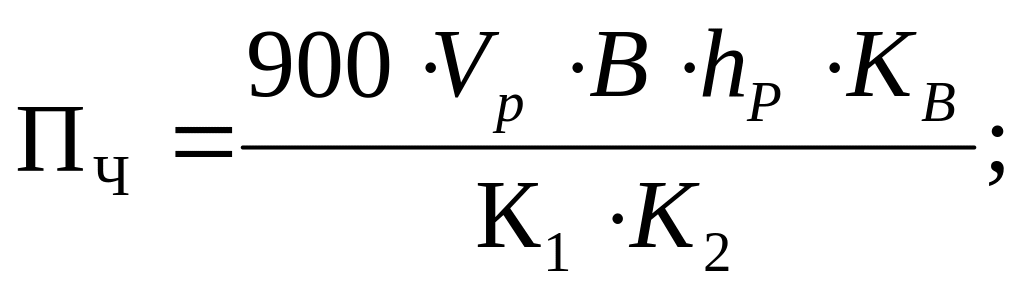

где VP – расчетная скорость движения рыхлителя;

VP = 0.8*V1 = 0.8*2.36 =1.89 км/ч;

V1 – скорость тягача рыхлителя на первой передаче;

В – ширина захвата рыхлителя;

hр – расчетная глубина рыхления, м;

КВ – коэффициент использования рабочего времени рыхлителя;

К1 – коэффициент, учитывающий характер проходов;

К2 – число проходов по одному и тому же резу.

Пс = 8*45 = 360 м3/смену

Толкачом для скрепера ДЗ-213А с емкостью ковша 6 м3 применяем трактор Т-180

где Vо.х – скорость обратного хода толкача, Vо.х = 0,675 м/с;

tм – время, затрачиваемое на маневр и ожидание скрепера (равно 15-25 сек.);

lн – длинна пути набора грунта, lн = 21 м;

tп – время на переключение передач, tп = 6 сек;

Vн - скорость передвижения землеройно-транспортных машин при наборе грунта, Vн = 0,8 м/с.

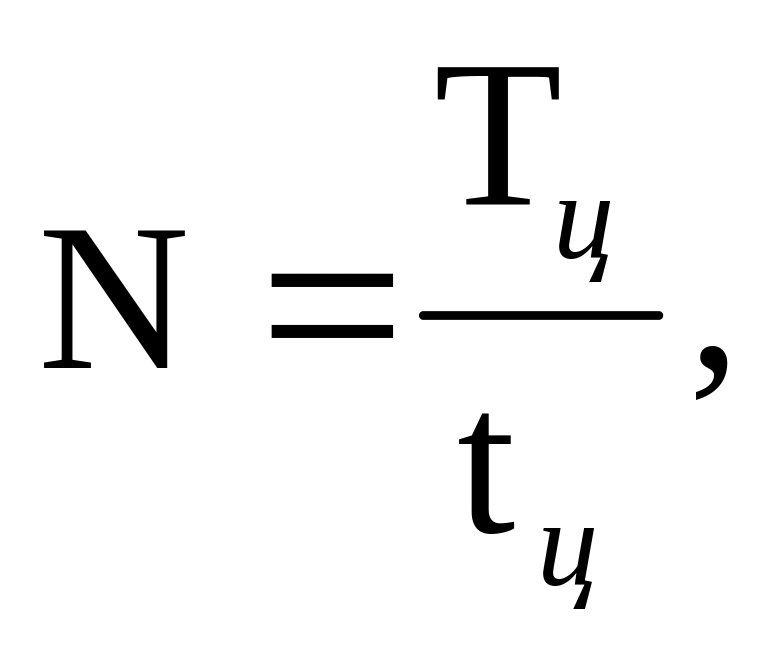

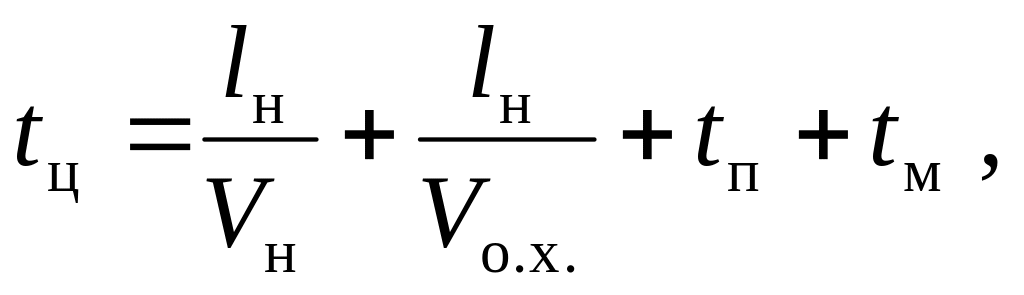

Количество скреперов N, обслуживаемых одним толкачом, определяется по формуле:

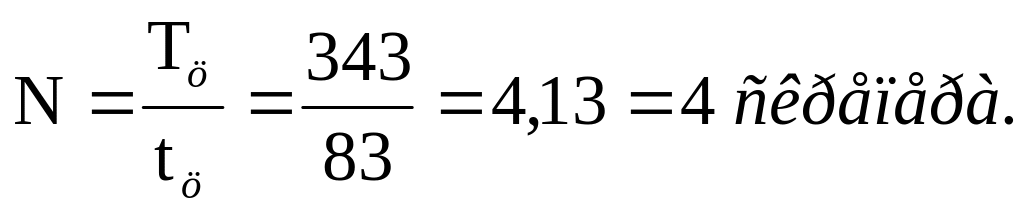

где Тц и tц – продолжительность цикла скрепера и толкача соответственно, сек.

Тц = 343 сек.

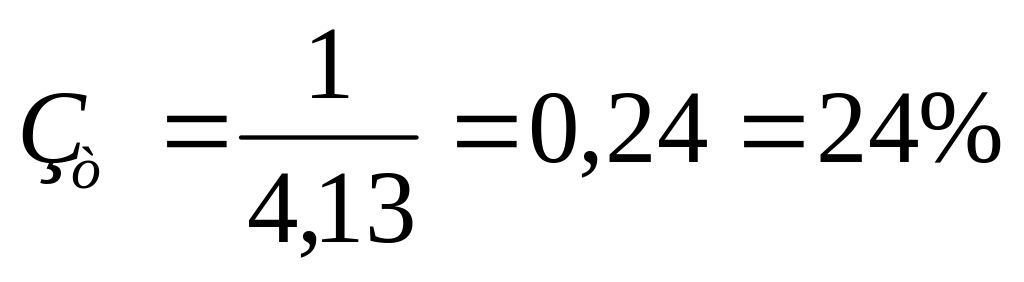

Занятость толкача при обслуживании комплекса из 1 скрепера:

.

Для принятого экскаватора Э-255 с емкостью ковша 0,65 м3 требуемая минимальная грузоподъемность автосамосвала:

где р – минимальное количество ковшей, вмещаемых в кузов автосамосвала;

р = 3;

0 – объемная масса грунта, т/м3, 0 = 1.95/м3.

т.

Принят автосамосвал МАЗ-503Б грузоподъемностью 7 т.

Необходимое количество автосамосвалов (N) для работы в комплексе с одним экскаватором определяется из уровня непрерывной нагрузки грунта по формуле

,

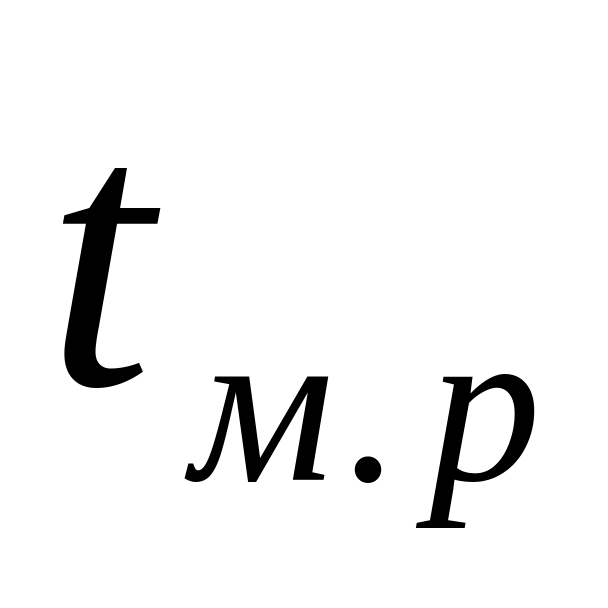

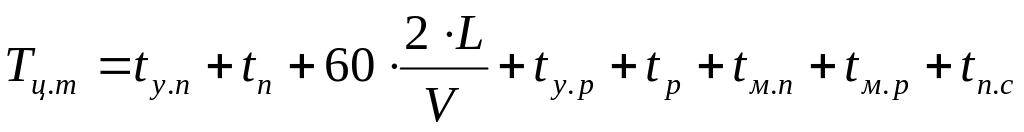

где - продолжительность цикла работы (мин) транспортной единицы;

,

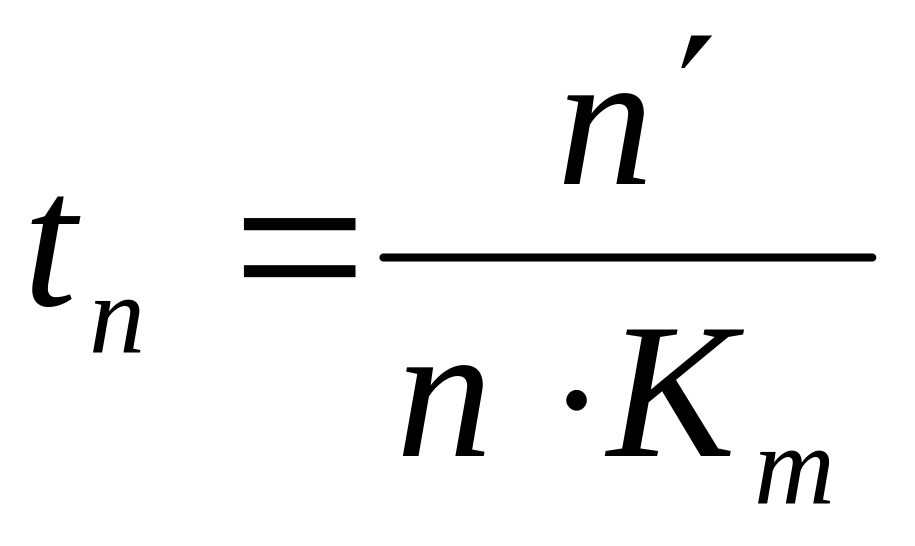

где - продолжительность погрузки, мин;

Lсреднее расстояние транспортирования грунта, км;

V – средняя расчетная скорость движения автосамосвала, км/ч;

, - соответственно расчетная продолжительность установки автосамосвала под погрузку и разгрузку, мин;

, - соответственно продолжительность маневров автосамосвала на погрузке и разгрузке, мин;

- время на пропускание встречного автосамосвала, мин.

,

где - количество ковшей грунта, загружаемого в кузов транспортной единицы,

;

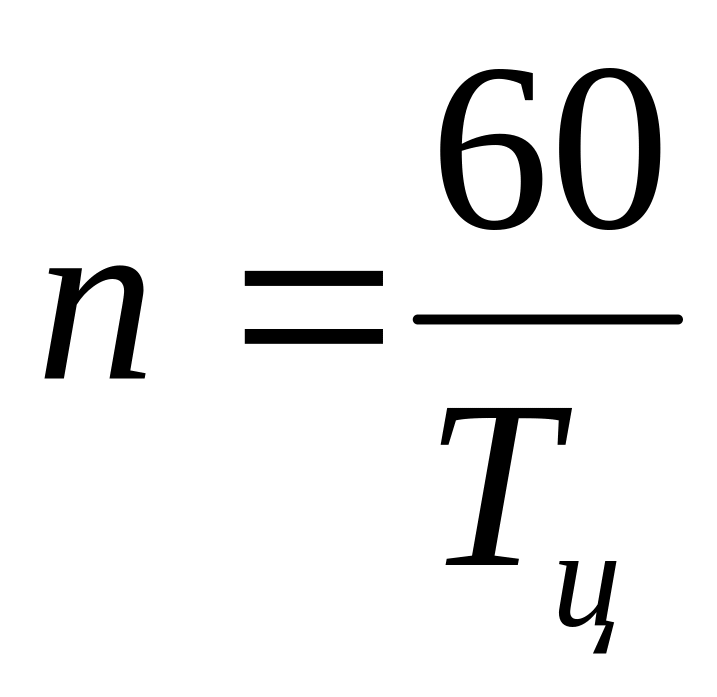

nколичество циклов в 1 мин,

;

- коэффициент транспорта;

- продолжительность одного цикла работы экскаватора, мин.

Значение округляется таким образом, чтобы перегруз самосвала не превысил 5%, а недогруз – 10%.

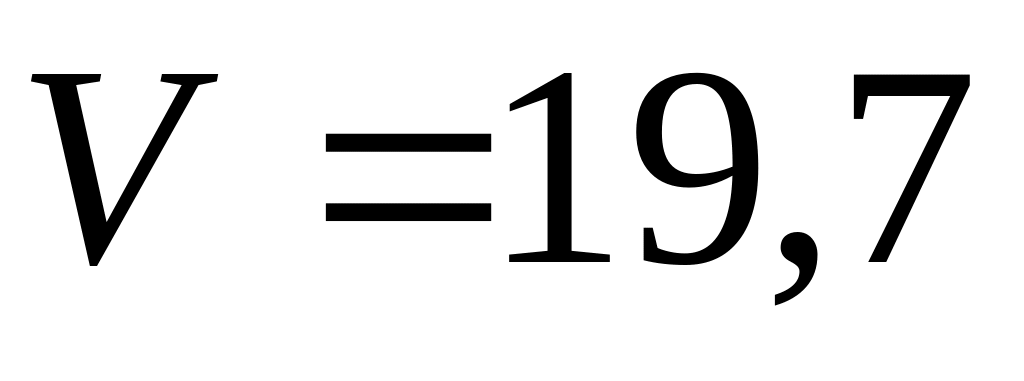

Для определения количества автосамосвалов N принято среднее расстояние транспортирования грунта 0.6 км при двустороннем движении транспорта.

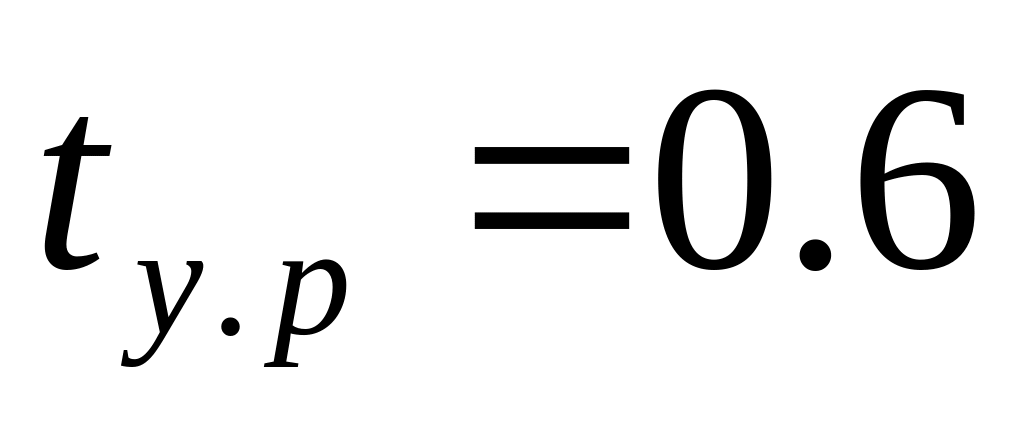

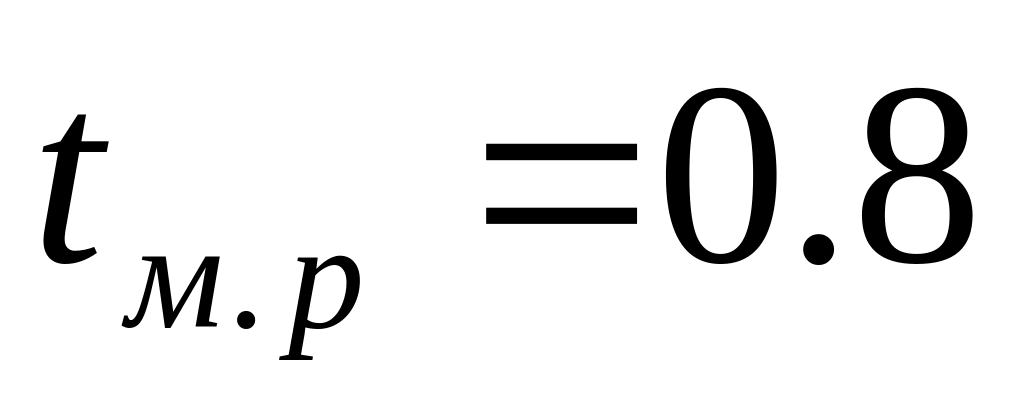

км; км/ч; мин; мин; ; мин;

мин; мин; .

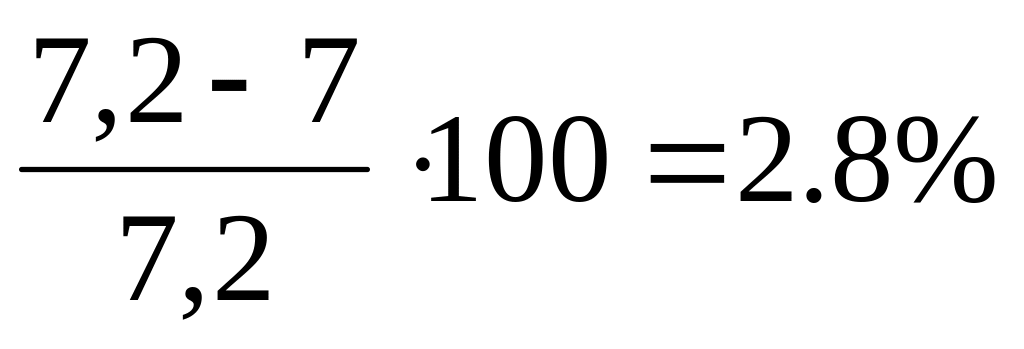

; принято 7 ковшей, а перегрузка .

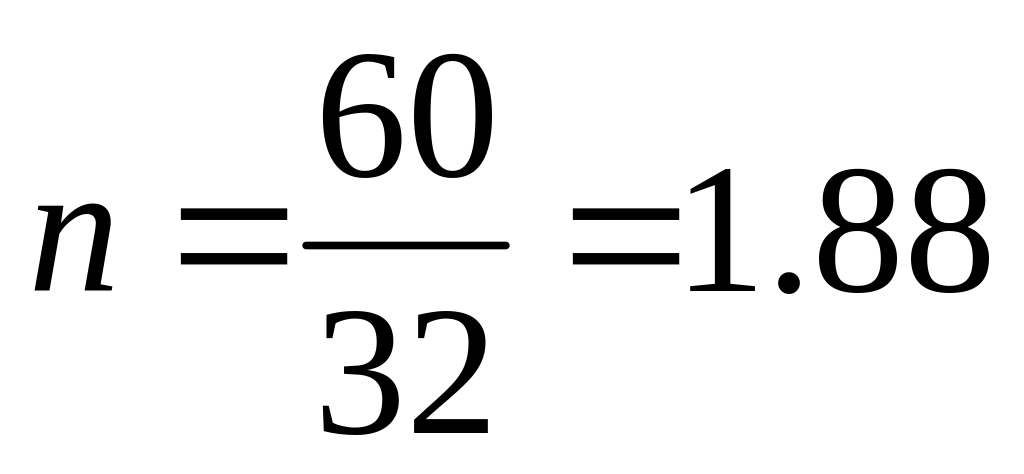

Количество циклов экскаватора в 1 мин. .

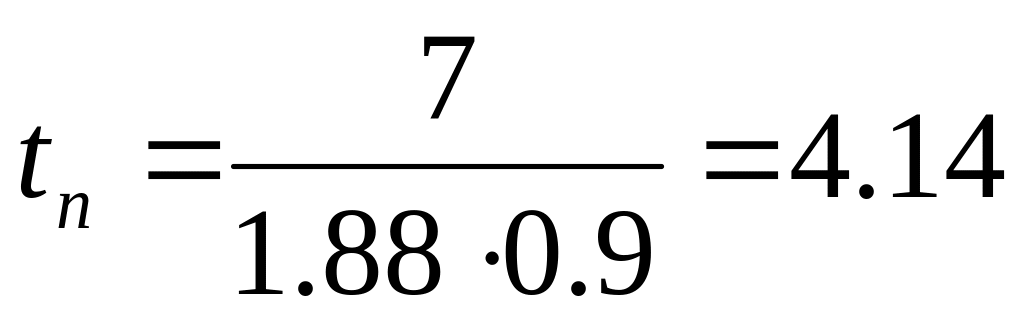

Приняв , определяем продолжительность погрузки автосамосвала

мин.

Следовательно продолжительность цикла работы автосамосвала МАЗ-503Б и их количество составляют:

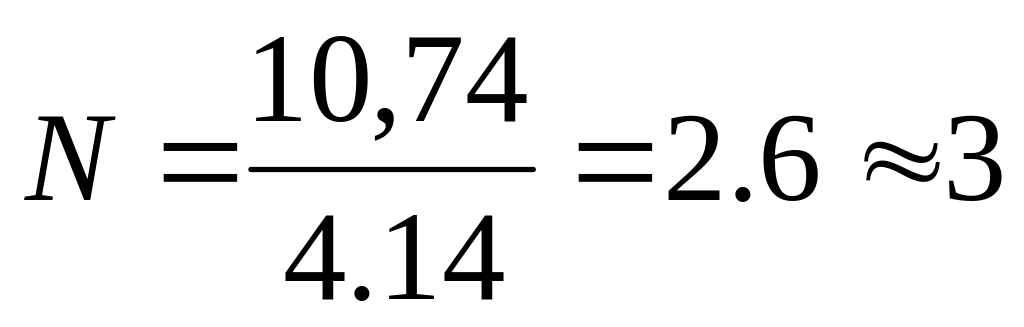

мин.

.

Принимаем 3 автосамосвала, т.е. для обслуживания одного работающего экскаватора количество автосамосвалов составит 3 штуки.

Таблица 6 - Состав машин и количество людей в комплектах при планировке площадки

Машины

Люди

Наименование

комплекта

Наименование

Кол-во

Профессия

Разряд

Кол-во

На машине

Скреперный

Скрепер Д-671С

1

Машинист

4

1

скрепера

Рыхлитель ДЗ-213А

1

Тракторист

6

1

Передвижная эл. станция ЖЭС-4

1

Машинист - телефонист

4

1

Итого

3

Экскаваторный

Экскаватор Э-652Б

1

Машинист

6

1

экскаватора

Помощник

5

1

маш. экск.

Автосамосвал

3

Шофер

1

МАЗ-205

Итого

4

Бульдозерный

бульдозер ДЗ-9

1

Машинист

4

1

Итого

4
