- •Организация производства и менеджмент
- •150201 – Машины и технология обработки металлов давлением
- •150404 – Металлургические машины и оборудование
- •Содержание
- •Введение
- •Программа курса
- •Раздел 1 введение
- •Раздел 2 основы организации производственного процесса
- •Тема 2.1 Системные основы организации производства
- •Тема 2.2 Организация производственного процесса во времени и в пространстве
- •Тема 2.3 Организация поточного производства
- •Тема 2.4 Комплексная автоматизация производства
- •Тема 2.5 Основы производственной логистики
- •Тема 2.6 Системы управления качеством
- •Раздел 3 организация, нормирование и оплата труда
- •Тема 3.1 Принципы организации труда
- •Тема 3.2 Основы нормированного труда
- •Тема 3.3 Оплата и стимулирование труда
- •Раздел 5 организация обслуживания производства
- •Тема 5.1 Организация ремонтного хозяйства
- •Тема 7.2 Формирование и виды организационных структур управления
- •Тема 7.3 Методы и технология управления предприятием
- •Порядок выполнения работы:
- •Общие методические указания
- •1 Расчет инвестиций на реализацию проектного мероприятия
- •1.1 Расчет стоимости работ по модернизации оборудования
- •1.2 Расчет затрат, связанных с остановкой оборудования
- •1.3 Расчет инвестиций в оборотные средства
- •1.4 Расчет общей величины инвестиций
- •2 Расчет увеличения выпуска продукции после мероприятия
- •3 Расчет трудоемкости ремонта
- •4 Расчет сметы затрат на ремонт оборудования
- •4.1 Расчет затрат на заработную плату за работу, выполняемую работниками ремонтной бригады за время ремонта
- •Затраты на оборудование
- •5 Экономия затрат на ремонтах за год при увеличении ремонтного цикла или межремонтного периода Количество капитальных ремонтов (n) в год по базовому и проектному вариантам
- •Количество текущих ремонтов (m) в год по базовому и проектному вариантам
- •Сокращение числа капитальных ремонтов
- •Сокращение числа текущих ремонтов
- •6 Расчет себестоимости продукции по базовому и проектному вариантам
- •8 Методика расчета экономии эксплуатационных затрат по проектному варианту за год
- •9 Расчет показателей эффективности инвестиций
- •10 Финансирование инвестиций
- •Заключение (пример)
- •Часть 2 менеджмент Практическое занятие №1
- •Тема 1: Введение в менеджмент
- •Тема 2: Эволюция менеджмента
- •Практическое занятие №2
- •Практическое занятие №3
- •Темы и методические указания к выполнению письменной самостоятельной работы
- •Перечень вопросов для Самостоятельной работы
- •Список литературы
- •Приложение а варианты расчета инвестиций
- •1 Вариант – ввод нового оборудования
- •Расчет стоимости вводимого оборудования:
- •1.2 Расчет остаточной стоимости ликвидируемого оборудования:
- •1.3 Расчет инвестиций в основные фонды:
- •1.4 Расчет инвестиций в оборотные средства
- •1.5 Расчет общей величины инвестиций
- •2 Вариант – модернизация оборудования (без дополнительных работ)
- •Расчет инвестиций в основные фонды
- •1.1 Исходные данные
- •1.2 Расчет стоимости работ по модернизации оборудования
- •Расчет инвестиций в оборотные средства
- •1.4 Общая сумма инвестиций
- •3 Вариант – модернизация оборудования (дополнительные работы)
- •1 Расчет инвестиций в основные фонды
- •1.1 Расчет стоимости гидропривода
- •Расчет стоимости вводимого оборудования
- •1.3 Расчет стоимости работ по модернизации оборудования
- •1.3.1 Расчет трудоемкости модернизации
- •1.3.2 Расчет сметы затрат на модернизацию оборудования
- •1.4 Расчет инвестиций в оборотные средства
- •1.5 Общая сумма инвестиций
- •Приложение б состав заработной платы
- •Рабочее время
- •Основные принципы организации рабочего времени
- •Режим рабочего времени
- •Приложение в титульный лист
4 Расчет сметы затрат на ремонт оборудования
4.1 Расчет затрат на заработную плату за работу, выполняемую работниками ремонтной бригады за время ремонта
Исходными данными являются: трудоемкость ремонта, численность ремонтной бригады по цеховым данным; разряды рабочих по цеховым данным; тарифные ставки согласно штатному расписанию работников цеха.
Заработная плата рабочего включает элементы согласно положению об оплате труда рабочих различных специальностей. Например, для рабочего, занятого ремонтными работами, заработная плата может включать следующие элементы:
– прямая заработная плата (оплата по тарифу) рассчитывается на фонд рабочего времени (трудозатраты) за время ремонта;
– доплата за условия труда начисляется в размере 18 % к прямой заработной плате;
у – номер варианта
– надбавка «профессиональное мастерство» начисляется в размере n% к прямой заработной плате;
– доплата за работу в вечернее время начисляется в размере 20 % за каждый час вечерней работы;
– доплата за работу в ночное время начисляется в размере 40 % за каждый час ночной работы (ночными часами считается время работы с 22 до 6 ч утра);
– премия начисляется в размере 40 % от суммы: прямой заработной платы, доплат за условия труда и надбавки «профессиональное мастерство»;
– региональные выплаты рассчитываются в размере 30 % к выше начисленной сумме элементов заработной платы;
– дополнительная заработная плата рассчитываются в размере 12 % к выше начисленной сумме элементов заработной платы.
При повременной системе затраты на заработную плату ремонтной бригады ЗПпр, руб., определяются в соответствии с средневзвешенной часовой тарифной ставкой бригады ТСср.час, руб./ч и трудоемкостью ремонта (ремонтной операции) Т, чел-ч, по формуле
Таблица 7 – Состав ремонтной бригады
Профессия |
Разряд |
Тарифная ставка, руб./ч |
Слесарь-ремонтник |
6 |
20,0+у |
Слесарь-ремонтник |
6 |
20,0+у |
Сварщик |
4 |
15,0+у |
у – номер варианта
Продолжительность ремонтов, Т, чел./ч (данные таблицы 4 – 6).

При повременной системе затраты на заработную плату ремонтной бригады определяем:
(46)

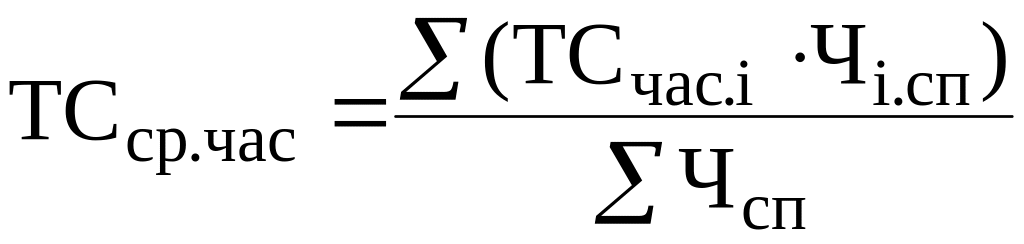

Средневзвешенная часовая тарифная ставка ТС ср.час, руб./ч, определяется по формуле:
,
(47)
где ТС час.i – часовая тарифная ставка i-го разряда, руб./ч;
Ч i.сп – списочная численность рабочих i-го разряда, занятых на ремонтных работах, чел;
(48)
где Чi – численность рабочих i-го разряда, занятых на ремонтных работах, чел;
ксп – коэффициент списочности, можно принять 1,167;
∑Чсп – списочная численность рабочих ремонтной бригады, чел, рассчитывается путем суммирования списочной численности рабочих бригады по всем разрядам.
Для расчета численности ремонтных рабочих по проекту используем формулу:
,
(49)
где Чi – численность ремонтных рабочих в сутки, чел.;
Q – объем работ, натуральные единицы, например т, по цеховым данным;
Нвр – норматив времени на ремонт или замену механического оборудования (единицу ремонтной работы), чел-ч, по цеховым данным;
tр – продолжительность ремонта, ч.
Аналогично рассчитывается и численность рабочих по отдельным участкам и видам работ на этих участках, в т.ч. и сменный расстановочный штат рабочих.
Численность дежурного и ремонтного персонала Чр, чел., можно рассчитать в процентах от численности основного персонала Чосн, чел., по формуле:
(50)
Определим ТСср.час:
Доплата за условия труда Ду.т., руб., рассчитывается по формуле:
(51)

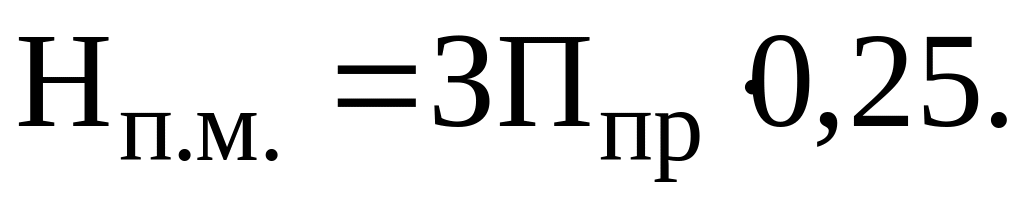

Надбавка за «профессиональное мастерство» Нп.м., руб., рассчитывается по формуле:
(52)
Премия ЗПпрем., руб., рассчитывается следующим образом:
(53)
где р – размер премии, в %, за выполнение установленных показателей и условий премирования, принимаем равной 50+у, %.
Основная заработная плата ЗПосн, руб., рассчитывается по формуле:
(54)
где кр.к. – районный коэффициент, кр.к. = 1,3., ЗПвеч., ЗПноч=0.
Дополнительная заработная плата ЗПдоп, руб., рассчитывается по формуле:
(55)
Общая величина заработной платы ЗПобщ, руб., рассчитывается по формуле:
(56)
Начисления на заработную плату рассчитываются по формуле:
(57)
