- •Объемно-планировочное и конструктивное решение
- •Ведомость объёмов работ.
- •Подсчёт объёма каменной кладки.
- •Ведомость объёмов работ. Надземная часть.
- •Выбор основных методов производства работ
- •Ведомость трудозатрат и затрат машинного времени.
- •Описание технологии и организации производства работ и техники безопасности по технологической карте Описание календарного плана
- •Расчет площадей открытых складов
- •Расчет временных зданий и сооружений
- •Расчет диаметра временного водопровода
- •Расчет мощности временного электроснабжения
- •Расчет тэп строй генплана
- •Охрана окружающей среды
- •Литература
Выбор основных методов производства работ
Земляные работы. В состав земляных работ входят: планировка бульдозером ДЗ 18 на базе трактора Т 100, разработка грунта экскаваторомЭО – 3322 с ёмкостью ковша Vк = 0,4 м3 в транспорт и отвал, разработка грунта в ручную на глубину 0,1 м, обратная засыпка пазух бульдозером, а также уплотнение пазух пневмо трамбовками.
Кладка стен и перегородок. Кладка стен и перегородок ведется из обычного керамического кирпича. Кладка наружных и внутренних стен трех рядная без расшивки швов по натянутой шнуровке, способ укладки кирпича вприсык с подрезкой. Перегородки армируют через три ряда металлической лентой. Кладку ведут звенья «тройка», каменщик ведет кладку, а подсобник укладывает раствор, и второй подает кирпич и раствор.
Монтажные работы.Монтажные работы ведутся по цементному раствору М100. Ведется по способу: Строповка – Подъем и установка – Временное закрепление – Выверка – Растроповка – Окончательное закрепление. Несущие перемычки монтируются краном, а рядовые вручную с соответствующим операнием на стены. Многопустотные плиты монтирую краном, пустоты заделывают легким или тяжелым бетоном на глубину 120 мм, а швы заделываются раствором. Монтаж лестничных маршей и площадок ведется по ходу кирпичной кладки. Во время строительства устанавливаются временные перила из арматуры. Все монтируемые конструкции проверяют на соответствие размеров.
Устройство крыши и кровли.После завершения монтажа плит верхнего этажа, их очищают от пыли и грязи. Затем устраивают цементно-песчаную стяжку толщиной 20мм. Затем расстилают пароизоляцию из полиэтиленовой пленки. После этого раскладываются минераловатные плиты, теплоизоляционный слой составляет 200мм. По верху утеплителя вновь устраивается цементно-песчаная стяжка. Крыша состоит из наслонных стропил, прогонов, мауэрлатов, подкосов, лежень и стояк. Кровля из оцинкованной стали по обрешетки из досок.
Установка окон и дверей.Деревянные дверные заполнения устанавливают в процессе или после возведения стеновых ограждений. Коробки прикрепляют к антисептированным пробкам в кладке с помощью шурупов или заостренных ершей. Вместо конопачения щелей между коробкой и стеной их заполняют монтажной пеной – макрофлекс.
Водная окраска.Водная окраска ведется водоэмульсионным составом. Перед окраской выполняется подготовка поверхности состоящая из: Очистка поверхности – Грунтовка очищенной поверхности – Заполнение трещин и раковин – Очистка и обеспыливание поверхности – Окрашивание. Окраску выполняют валиками и кистями.
Масляная окраска.Масляная окраска ведется эмалью. Перед окраской выполняется подготовка поверхности состоящая из: Очистка поверхности – Сглаживание поверхности – Расшивка или заполнение трещин – Проолифливание – Частичное подмазывание – Шлифовка подмазанных мест – Проолифливание подмазанных мест – Первое окрашивание – Второе окрашивание. Окраску выполняют валиками и кистями.
Полы. Перед устройством полов на первом этаже укладывается утеплитель и цементно-песчаной стяжки, а в сантехнических узлах пароизоляция. Керамический пол: керамические плитки укладывают на прослойку из цементно-песчаного раствора толщиной 10мм. Основание очищают - смачивают водой - размечают положение рядов – устанавливают маячные плитки – между ними укладывают маячные ряды – укладывают плитки всей полосы. Через 2 – 3 дня швы заливают раствором и для удаления его остатков поверхность пола протирают влажными опилками. Линолеумные полы: настилают на поверхность с неровностями не превышающие 2мм, основание высушивается – шлифуют – грунтуют – нанесение клея – приклеивание. Бетонные полы укладывают полосами с уплотнением.
Отмостка.Отмостка устраивается из асфальтобетона по основанию из уплотненного гравия.
Выбор
крана.
1. Определяем требуемую грузоподъемность крана по формуле:
Q= mгр +mэ+moc, где
Q= 7+0+0,1=7,1
2
.
Требуемая
высота подъёма крюка башенного крана
определяется по формуле:
,

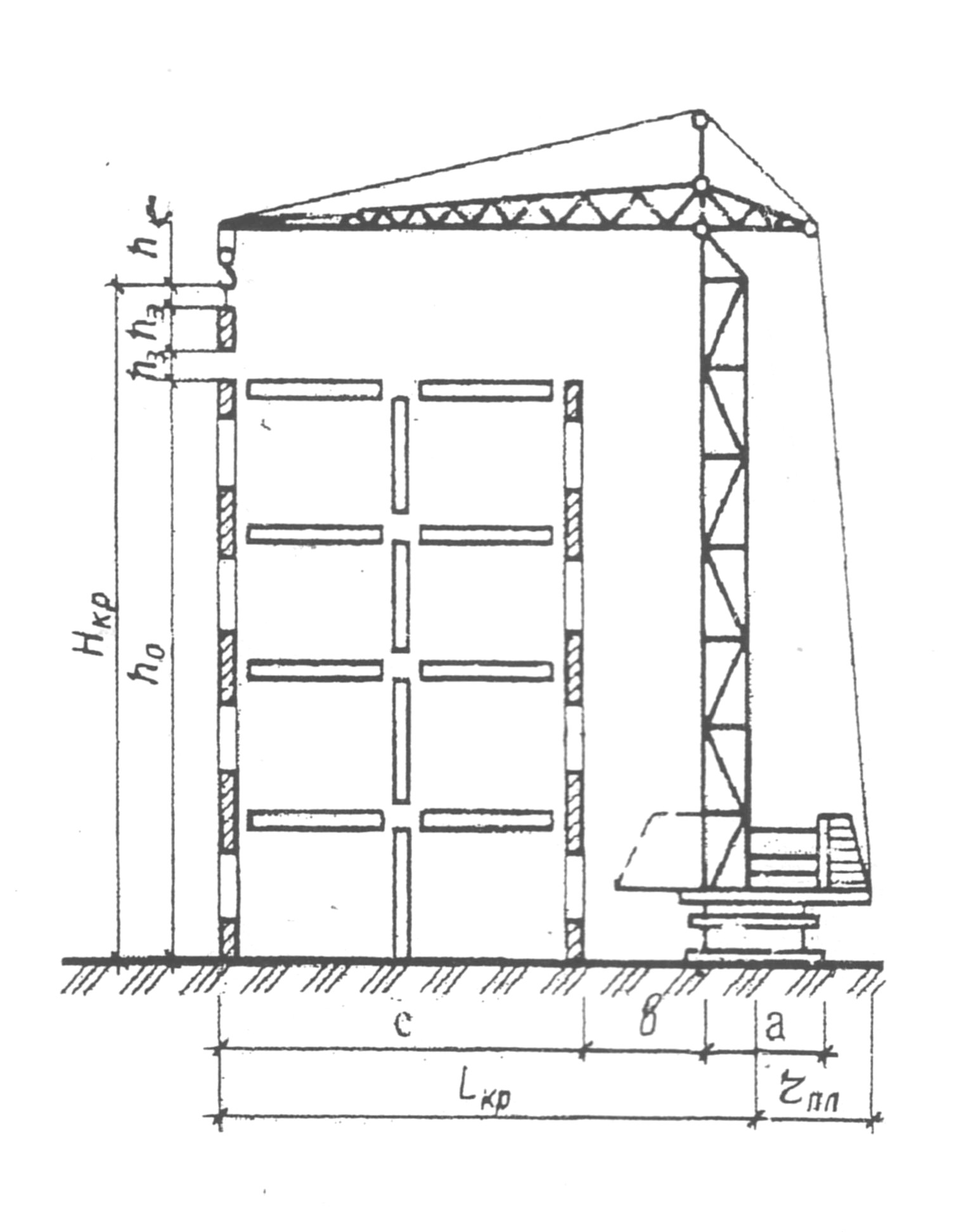

где; h0-проектная высота опор монтируемого
элемента над уровнем стоянки крана.(м)
hз – запас по высоте требующийся по
условиям монтажа (не менее 0,5-1м.)
hэ - высота элемента в монтируемом
положении(м)
hс – высота строповки (м)
Нкр = 6,4 + 1 + 0,3 + 2,5 =10,2м
Требуемый вылет крюка определяется по формуле:
,
где
а – ширина кранового пути;
b – расстояние от крайнего пути до ближайшей выступающей части здания( не менее 1 м)
с – расстояние от центра тяжести наиболее удалено от крана элемента до выступающей части здания со стороны крана;

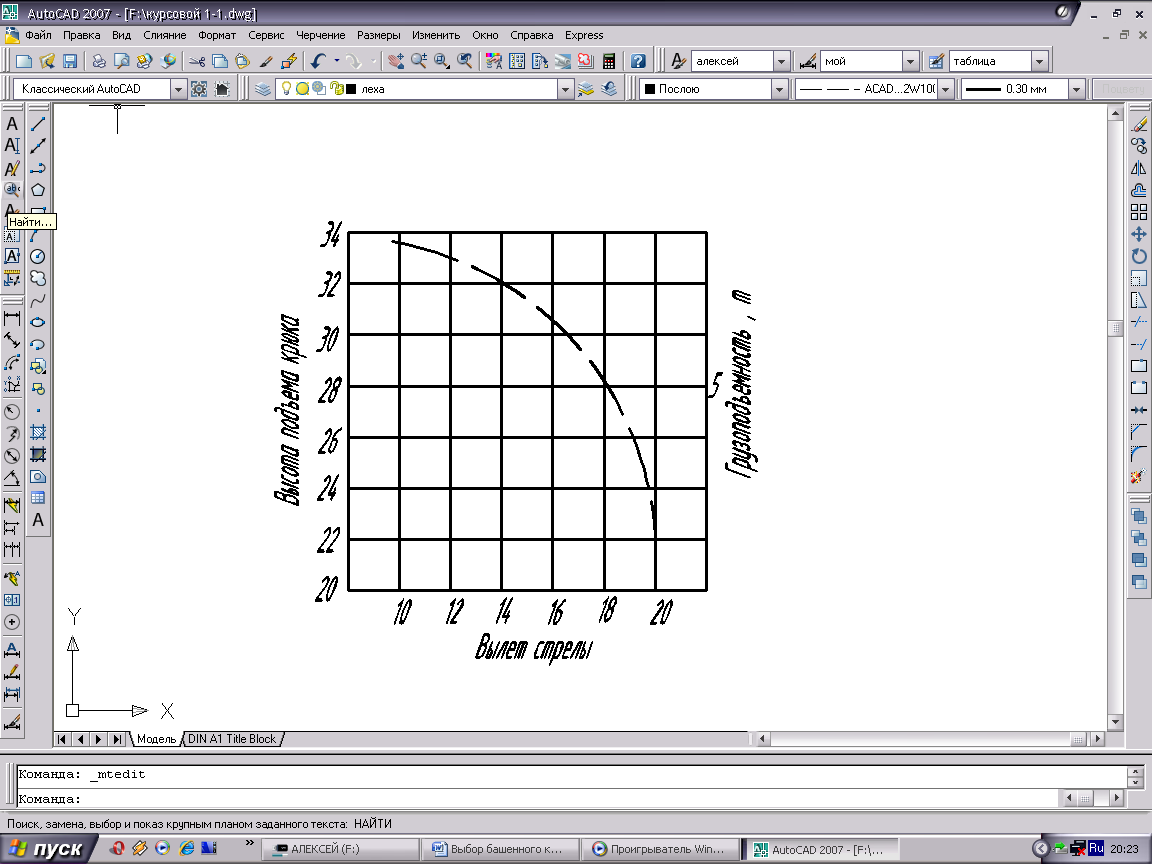

Выбираем башенный кран КБ-503, длина стрелы – 25 метров
Выбор
экскаваторов с ТЭО.
Для производства работ по технологическим параметрам предложено 2 экскаватора обратная лопата.
Группа грунта -I , Vгр.=965,86 м3
Подбираем по ЕНиР №2 для разработки грунта в котловане два экскаватора:
Одноковшовый экскаватор с обратной лопатой ЭО-5051 с гидравлическим приводом Vк = 0,5 м3.
Одноковшовый экскаватор с обратной лопатой ЭО-3322 с гидравлическим приводом Vк = 0,4 м3.
ЭО - 5051 Vк = 0,5 м3
ЭО - 3322 Vк = 0,4 м3
Определяем сменную производительность работы экскаватора с погрузкой в автотранспорт:
2) Определяем сменную производительность экскаватора при работе на вымет:
Определяем время разработки котлована экскаватором:
Определяем эксплуатационную себестоимость работы экскаватора:
Вывод: принимаем экскаватор ЭО – 3322 с ёмкостью ковша Vк = 0,4 м3, т. к. его эксплуатация дешевле.
