6 Расчёт параметров и показателей буровзрывных работ

Для ведения взрывных работ принимаем ВВ – Аммонит №6ЖВ, так как породы крепкие и условие работы благоприятные, обводнённость выроботки не значительна.

Таблица 3 - Характеристика ВВ

Наименование

ВВ

Коэф.

крепости

Работоспособ- ность, см3

Плотность

заряжания, г/см3

Параметры патрона ВВ

Диаметр

патрона, мм

Масса

патрона, г

Длина

патрона, мм

Плотность ВВ в патронах, г/см3

Аммонит №6ЖВ

6-10

380

1,2

36

200

200

1-1,2

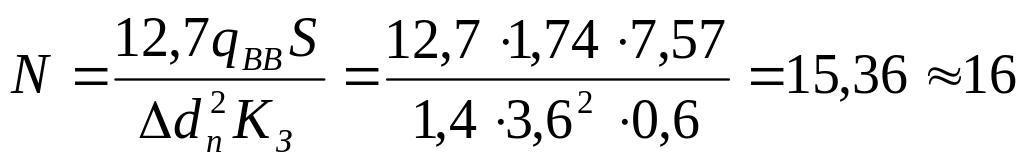

Общее число шпуров в забое, шт;

принимаем 16 шт.

Где: qВВ – удельный расход ВВ обуренной породы, кг/м3;

dП - диаметр патрона ВВ, см;

S – сечение выработки в проходке, м2;

∆ - плотность ВВ, г/см3,

КЗ – коэффициент заполнения шпуров, доли ед.

,кг/м3

где: f – коэффициент крепости угля по шкале проф. Протодьяконова;

f0 – коэффициент структуры породы (табл. 4.3, [2]);

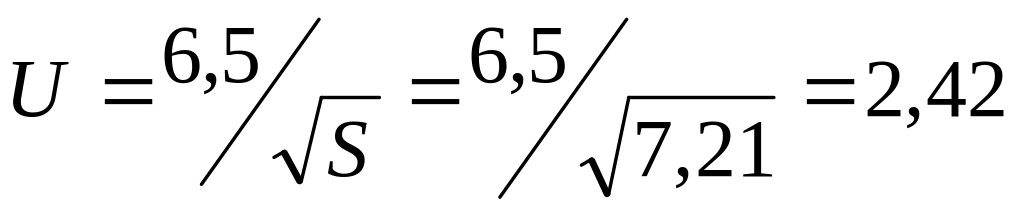

U – коэффициент зажима учитывающий величину площади забоя выработки и число обнаженных плоскостей;

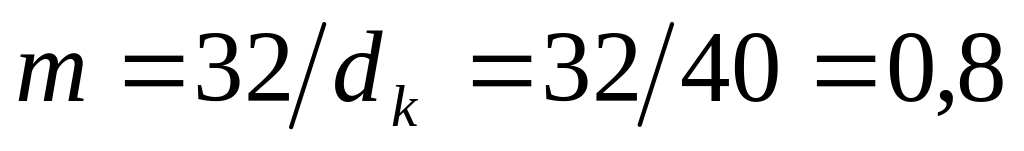

m – коэффициент учитывающий диаметр коронки;

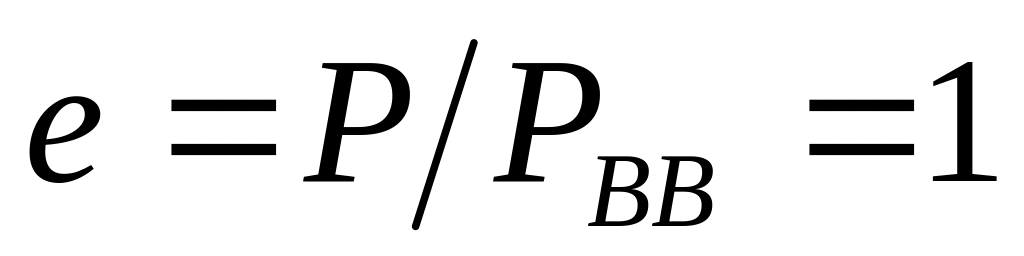

е – коэффициент работоспособности ВВ, равный отношению работоспособности 62%-го динамита и работоспособности применяемого ВВ.

Принимаем вертикальный клиновой вруб.

Число врубовых шпуров, шт;

принимаем 6.

где: а=0,7 м – расстояние между парами сходящихся шпуров;

hк – высота клинового вруба, м.

Высота вруба определяется по формуле:

Расстояние между оконтуривающими шпурами, м

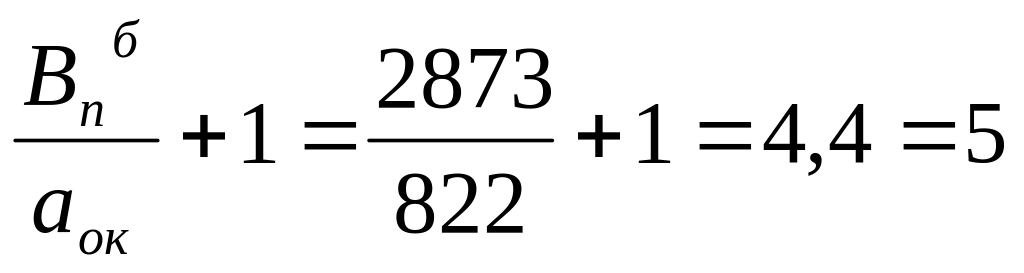

Расчет числа оконтуривающих шпуров по почве, шт

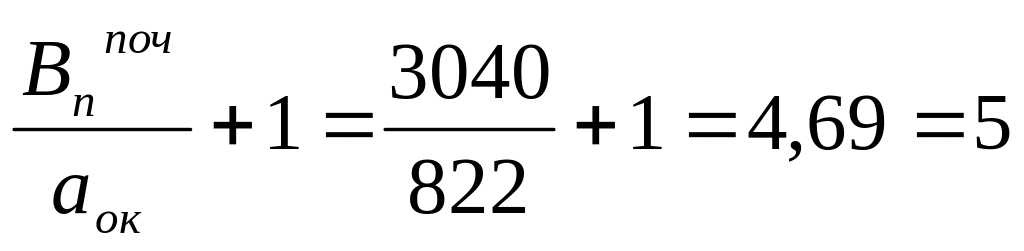

Nп =

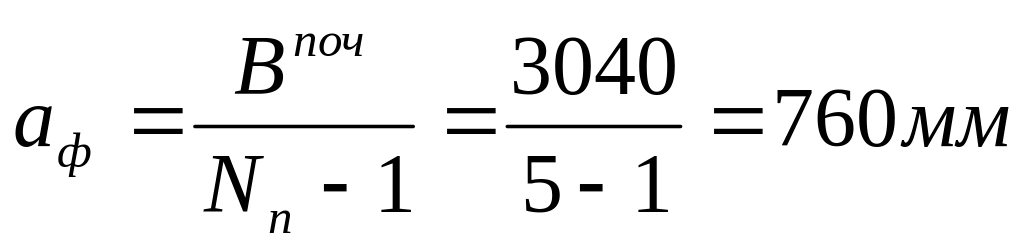

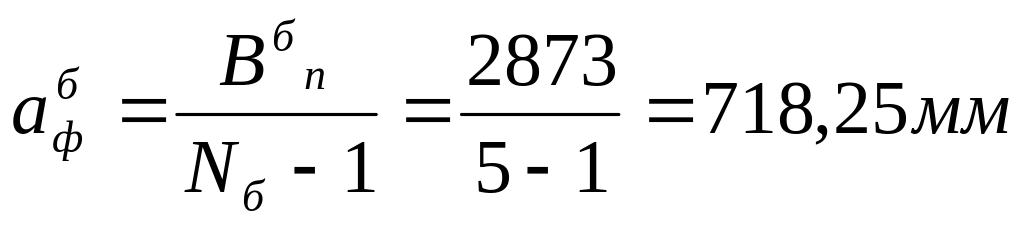

Фактическое расстояние между шпурами по почве

Число шпуров по кровле, шт

Nк =

Фактическое расстояние между шпурами по кровле

Расчет числа оконтуривающих шпуров по бортам, шт

Nб =

Фактическое расстояние между шпурами по бортам

Расчёт вспомогательных отбойных шпуров.

Расстояние между рядами вспомогательных шпуров принимаем по

[2, Табл 4.6]

ЛНС=0,6=600мм

Проверяем расчетное количество шпуров графическим построением

(Приложение Х)

7 Определение комплексной нормы выработки, длины уходки и длины шпуров. Построение паспорта бвр.

7.1 Расчёт комплексной нормы времени. Определение длины уходки.

Нормы времени на производство работ при проведении скреперного орта берём из справочника «Нормы ПГР» [6, табл 21, 66]

Таблица 4 - Расчет комплексной нормы времени

Наименование процесса

Норма времени, (чел.час/ед., маш.час./ед.)

Объём работ на 1м выработки, Vi

Трудозатраты по процессу, чел. час./1п.м

табличная, Нт

коэффициент сложности, k

установленная, Ну

Бурение, м

чел.час./10пм

1

Заряжание, м

чел.час./10пм

*1,4;*1,2

Погрузка, м3

маш.час./1м3

/0,85

Крепление, шт.

чел. час/1 раму

/1,18

Итого:

Принимаем продолжительность цикла в одну смену.

Выбираем схему организации проходческих работ.

СХЕМА 1. В неё будет входить приведение рабочего места в безопасное состояние, бурение шпуров, погрузка и заряжание и взрывание.

Общее время на процессы составляет:

Т1=Тб+Тзв+Тп+Ткр=2,74+0,97+1,5+1,0=6,21 час. (21)

Длина уходки:

lц=Тсм/Т1=6,0/6,21=0,97 м (22)

СХЕМА 2. В неё будет входить приведение рабочего места в безопасное состояние, бурение шпуров и погрузка. Заряжание и взрывание осуществляется в межсменный перерыв.

Общее время на процессы составляет:

Т2=Тб+Тп+Ткр=2,74+1,5+1,0=5,24 час. (23)

Длина уходки:

lц=Тсм/Т2=6,0/5,24=1,14 м (24)

СХЕМА 3. В неё будет входить приведение рабочего места в безопасное состояние, бурение шпуров и погрузка. Нормы на эти процессы снижаются на 10%. Заряжание и взрывание осуществляется в межсменный перерыв.

Общее время на процессы составляет:

Т3=Тб+Тп+Ткр=2,74*0,9+1,5*0,9+1,0*0,9=4,71 час. (25)

Длина уходки:

lц=Тсм/Т3=6,0/4,71=1,27 м (26)

Окончательно принимаем организацию проходческих работ по схеме 3, lц=1,27м

Принимаем на предприятии следующий режим работы:

время смены Тсм= 6 часов;

количество смен nсм= 3

количество рабочих дней nр.дн.= 25

После определения длины уходки и средней длины шпуров вычерчивают схему расположения шпуров в трех проекциях (рис. 4). Длину врубовых шпуров принимаем больше на 10см, а отбойных и оконтуривающих на 5см.

7.2 Уточнение параметров БВР

Общий расход ВВ на цикл:

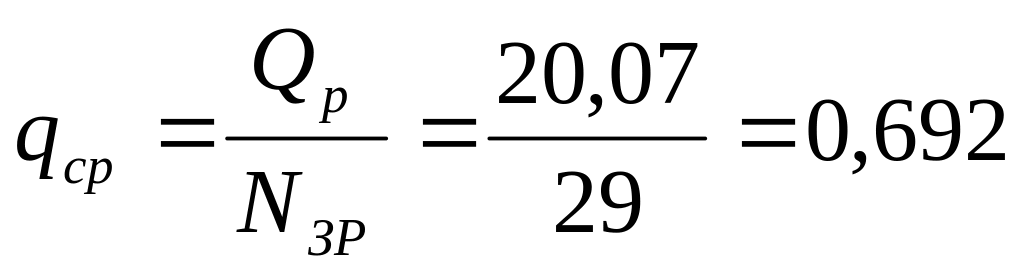

Средняя величина заряда в шпуре:

кг;

где: Nзр- число заряжаемых шпуров в комплекте

Величина заряда в отдельных шпурах уточняется с учётом их назначения и глубины. Для врубовых шпуров её принимают на 15-20% больше средней величины заряда, для вспомогательных на 15-20% меньше, а для оконтуривающих около средней величины заряда. При этом необходимо иметь в виду, что в каждом шпуре размещается целое число патронов ВВ. Принимаю количество патронов ВВ во врубовых шпурах равное трем, в вспомогательном равное четырем, в оконтуривающих шпурах равное трем патронам.

Для ведения взрывных работ принимаем патронированное ВВ с массой патрона 200 грамм.

Количество патронов во врубовых шпурах:

В отбойных шпурах:

В оконтуривающих шпурах:

Длина заряда в шпуре:

- во врубовом

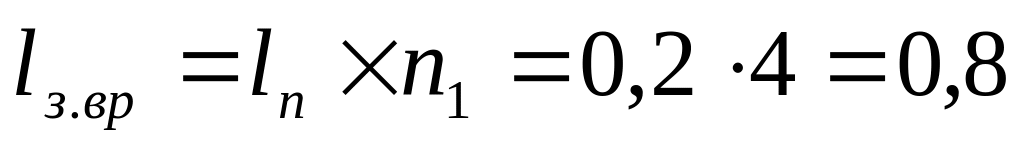

м;

- в вспомогательном

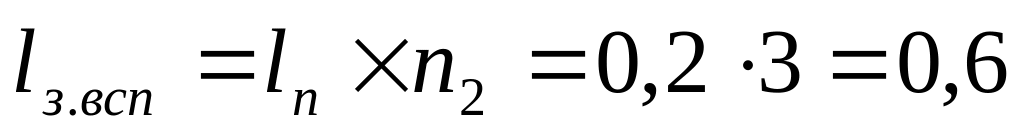

м;

- в оконтуривающем

м;

где: lп- длина стандартного патрона ВВ, м;

п1, п2, п3- число патронов ВВ во врубовом, вспомогательном и оконтуривающем шпурах.

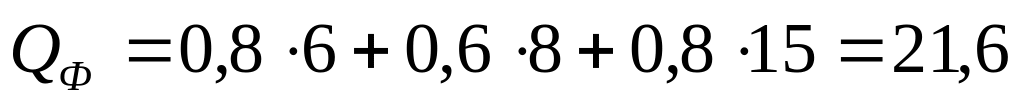

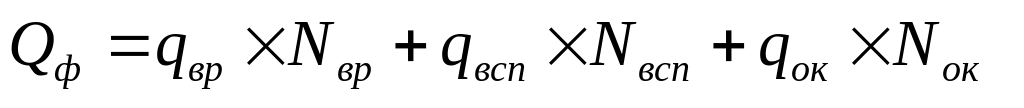

Уточнённый общий расход ВВ на цикл должен быть в пределах рассчитанного и составлять:

кг;

где: qвр, qвсп, qок – величина заряда соответственно во врубовом, вспомогательном, и оконтуривающем шпурах, кг.

Основные параметры врубовых, оконтуривающих и вспомогательных шпуров представлены в таблице 6

Таблица 6 - Очередность взрывания

.№ шпуров

Наименование шпуров

Глубина шпуров, м

Угол наклона шпуров, град

Величина заряда в шпуре, кг

Длина заряда, м

Длина забойки, м

Очерёдность

взрывания

1-6

Врубовые

1,74

80

0,8

0,8

0,94

I

7-14

Отбойные

1,65

90

0,6

0,6

1,05

II

15-29

Оконтуривающие

1,66

83

0,8

0,8

0,86

III
