3.4 Расчет временных зданий.

Производится по максимальной численности рабочих на строительной площадки и нормативные площади на 1 человека, пользующего данными помещениями числа работающих, определяется по формуле:

- общая численность работающих на строительной площадке

- численность рабочих

- численность инженерно-технических работников

- численность служащих

- численность младшего обслуживающего персонала и охрана

- коэффициент, учитывающий отпуска и болезни (1,5-1,6)

Численность работающих определяется по таблице:

«Соотношение категорий работающих, %»

Вид строительства

Рабочие

ИТР

Служащие

МОП и охрана

Жилищно-гражданское

85%

8%

5%

2%

По календарному плану строительства жилого дома, максимальное количество рабочих составляет 24 человек. Таким образом, численность работающих составит:

N=22*100%/85%=28(чел) следовательно, 1%=0,26

Тогда Nитр=8*0,26=2,07=2(чел)

Nслуж=5*0,26=1,29=1(чел)

Nмоп=2*0,26=0,52=1(чел)

Nобщ=(22+2+1+1)*1,05=27.3=27чел)

Расчет площадей временных зданий осуществляется в табличной форме:

Временные здания

Кол-во

раб-щих

Кол-во пользующихся помеще нием,%

площадь

Тип временного здания

Размеры здания, м

на 1

всего

гардеробная,

сушилка

27

70

40

0,9

0,2

17.01

Контейнерное метал. «комфорт»

9*3

2.16

умывальная, туалет

27

50

100

0,05

0,07

0.675

Сборно-разборное деревянное «модуль»

2,8*2,4

1.89

душевая

27

50

0,43

5.805

Контейнерное метал. «универсал»

2,8*2,4

Помещение для согрева ния, отдыха и приема пищи

27

50

1

13.5

Контейнерное метал. «комфорт»

6*3

прорабская

2

100

4,8

9.6

Контейнерное метал. «контур»

6*3

проходная

-

-

-

6-9

Сборно-разборное деревянное «модуль»

2,8*2.4

3.5 Расчет потребностей строительства в воде.

Общая потребность в воде определяется по формуле:

(л/с) Вобщ=0,222+0,0406+0,1926+10=10,455 (л)

- расход воды на производственные нужды

- расход воды на хозяйственно-питьевые нужды

- расход воды на душевые установки

Нормы расхода воды на производственные нужды сведены в таблицу:

Процессы и потребители

Единица

измерен.

Удельный расход, л

Длительность потребления, ч

Расчет

Кол-во

смен

Расчет В1мах

поливка кирпича

тыс.шт.

200

8

288.44

6.41

1281.96

45

Приготовление

раствора

м3

300

8

174.81

3.88

1165.40

45

Штукатурные работы

м2

8

8

2525.64

210.47

1683.76

12

Малярные работы

м2

1

8

1050.7

131.34

131.34

8

Итого:

4262.45

1. Находим секундный расход воды на производственные нужды.

=4262.45*1,5/8*3600=0,222(л/с)

-максимальный расход воды на производственные нужды(по таблице)

- коэффициент неравномерности потребления воды (1,5)

- количество часов работы (8ч)

3600 – количество секунд в часе

2. Находим секундный расход воды на хозяйственно-питьевые нужды:

=390*3/8*3600=0,0406(л/с)

ΣВ2МАХ =Nработающих*q ΣВ2МАХ =26*15=390(л)

–максимальный расход воды в смену на хозяйственно-питьевые нужды

– коэффициент неравномерности потребления воды (=3)

–количество часов работы (=8ч)

3600 – количество секунд в часе

Nработающих – количество работающих

q – расход воды на 1 работающего

3. Находим секундный расход воды на душевые установки

=520*1/0,75*3600=0,192(л/с)

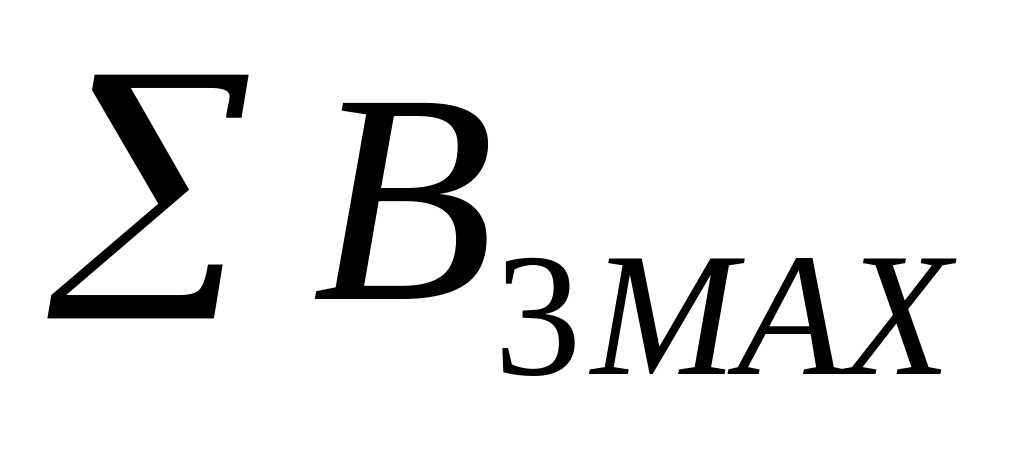

ΣВ3МАХ = Nработающих*q ΣВ3МАХ =13*40=520(л)

Nработающих – кол-во работающих, пользующихся душем (50%)

q - расход воды на 1 работающего, пользующегося душем.

- максимальный расход воды в смену на душевые установки

- коэффициент неравномерности потребления воды (1)

- продолжительность работы душевой установки (0,75ч)

3600 – количество секунд в часе

4.Диаметр временного водопровода рассчитывается по формуле:

(мм), где - скорость воды

Вывод: в соответствии с ГОСТ принимаем диаметр трубы, равный 100 мм, с наружным диаметром 114
