Срок окупаемости

Срок окупаемости проекта представляет собой расчетную дату, начиная с которой накопленный чистый дисконтированный доход, т.е. чистая текущая стоимость (ЧТС) принимает устойчивое положительное значение.

t- – последний период реализации проекта, при котором разность накопленного дисконтированного дохода и дисконтированных затрат принимает отрицательное значение;

ЧТС(t-) – последняя отрицательная разность накопленного дисконтированного дохода и дисконтированных затрат;

ЧТС(t+) – первая положительная разность накопленного дисконтированного дохода и дисконтированных затрат.

Критерием экономической эффективности инновационного проекта является значение срока окупаемости, не превышающее срок реализации проекта.

Ток = 1+(|-104767,8|)/(36925,54+|-104767,8|)=3,8 квартала

Ток =3,8 квартала - это меньше срока реализации проекта, следовательно, проект эффективен.

Расчет внутренней нормы доходности (внд)

Внутренняя норма доходности – это такое значение дисконта, при котором ЧДД принимает значение, равное 0.

Для расчета этого показателя проводится ряд вычислений накопленного ЧДД (ЧТС) с постепенным увеличением дисконта по тех пор, пока накопленный ЧДД (ЧТС) не станет отрицательным. И затем рассчитывается приближенное значение ВНД по формуле:

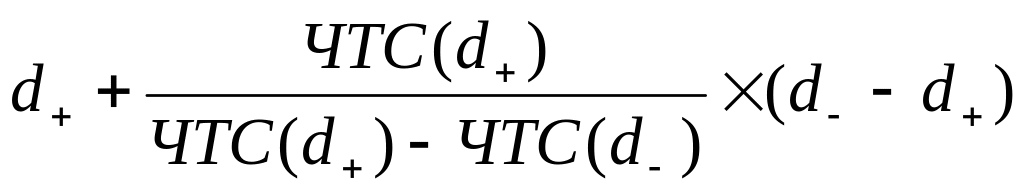

ВНД = ;

d+ – последнее (из ряда проведенных расчетов) значение дисконта, при котором ЧДД (ЧТС) принимал положительное значение;

d- – первое (из ряда проведенных расчетов) значение дисконта, при котором ЧДД (ЧТС) принимал отрицательное значение;

ЧТС(d-); ЧТС(d+)  – значения ЧТС при дисконтах, равных, соответственно, d- и d+.

Критерием экономической эффективности инновационного проекта является значение внутренней нормы доходности, превышающее значение дисконта, принятого при обосновании эффективности проект.

Таблица 8.3

Расчет ЧДД при d= 50%

50%

I

II

III

IV

Всего

Коэффициент дисконтирования

1

0,66

0,44

0,29

Дисконтированный доход

-54660

35006,4

88127,6

79587,6

148062

Дисконтированные единовременные затраты

61466

27115,44

18076,96

11914,4

118573

ЧДД

-116126

7890,96

70050,64

67673,2

29488,8

ЧТС

-116126

-108235,04

-38184,4

29488,8



Таблица 8.3

Расчет ЧДД при d= 100%

100%

I

II

III

IV

Всего

Коэффициент дисконтирования

1

0,5

0,25

0,13

Дисконтированный доход

-54660

26520

50072,5

35677,2

57609,7

Дисконтированные единовременные затраты

61466

20542

10271

5340,92

97619,9

ЧДД

-116126

5978

39801,5

30336,3

-40010,2

ЧТС

-116126

-110148

-70346,5

-40010,2



Таблица 8.4

Зависимость ЧТС от уровня дисконта

5,74%

50%

100%

ЧТС

235278

29488,8

-40010,2

Представим зависимость ЧТС от уровня дисконта графически (рис. )

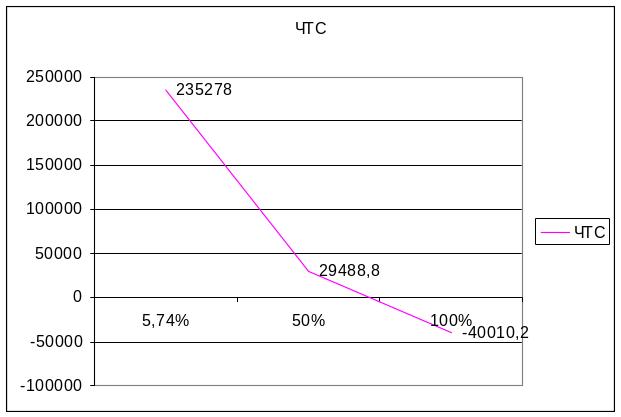

Рис. 8.3. ВНД проектного мероприятия

ВНД=50+(29488,8/(29488,80-(-40010,2)))*(100-50)= 84,32%

ВНД = 84,32% > дисконта, следовательно, проект эффективен.
