2.5. Проверка расчетного числа рабочих насосов по прочности корпуса и прочности трубопровода
Количество рабочих насосов на НС определяется специально только для основных станций МТ по формуле
,
где
Hн – напор, развиваемый основным насосом для перекачиваемой жидкости при подаче Qmax.
Напор Нн определяется по Q-H характеристике предварительно выбранного насоса.
НМ 2500-230

n=642,5/237=2,7 => 3 насоса
Проверка расчетного числа насосов на выполнение условий сохранения:

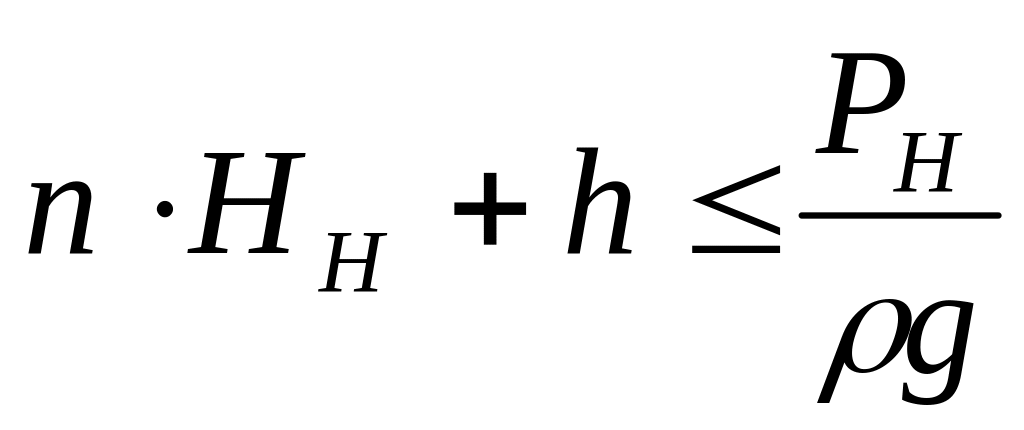

прочности корпуса насоса для основных насосов ГНПС:
;

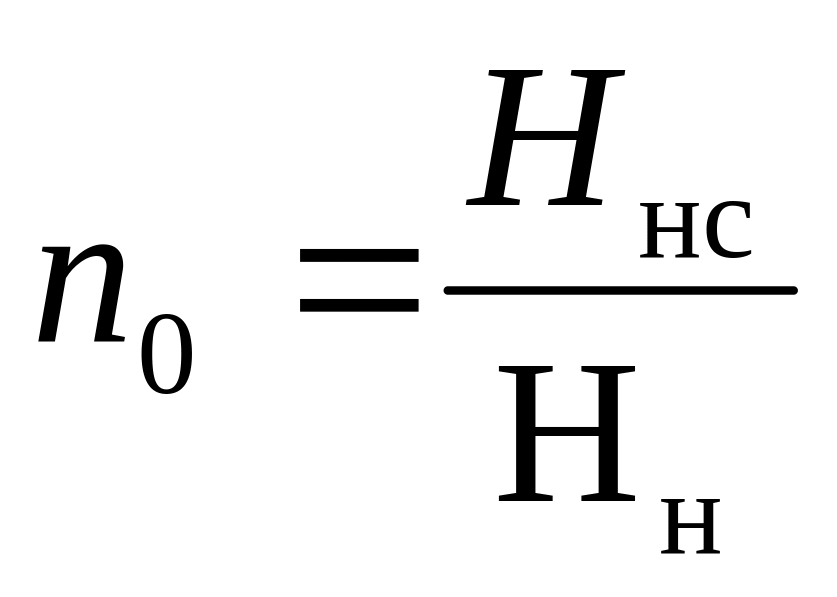

n – число насосов, округленное до целого значения n0;
НН – напор одного насоса при Q, м;

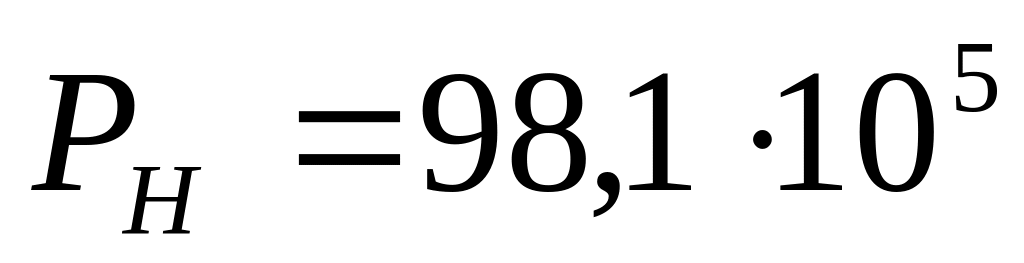

РН – допустимое рабочее давление корпуса насоса (для магистральных насосов НМ с подачей больше 360 м3/ч РН = 73,5 105 Н/м2 [1], Па;

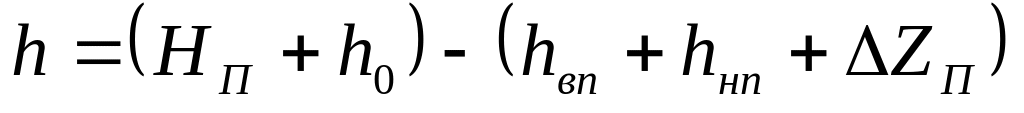

h – подпор основных насосов равный:
h = (85+1) – (5+5+8) = 68 м
НМ 2500-230

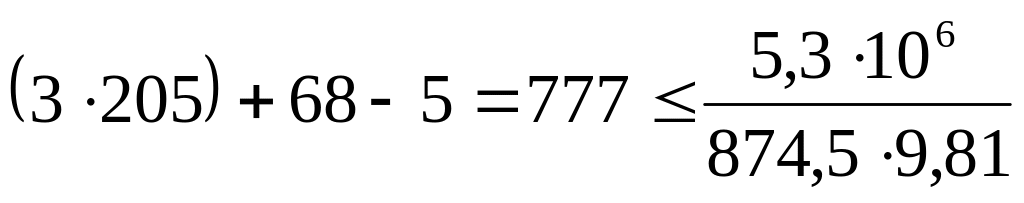

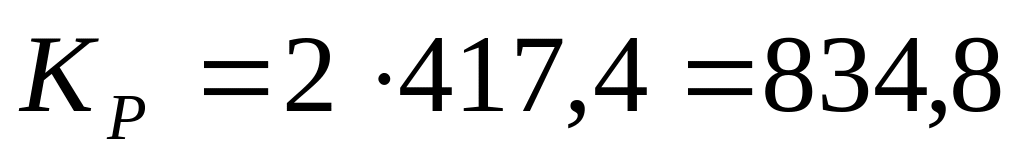

779<856;
Проверка выполняется.
прочности трубопровода для основных насосов ГНПС:
,
где
n – округленное до целого значения n0;
PН – допустимое
рабочее давление корпуса насоса; для
магистральных насосов НМ с подачей до
360 м3/ч,
Н/м2;
с большей подачей
Н/м2,
согласно (9,стр.14);
h – подпор основных насосов равный:
h = 68м

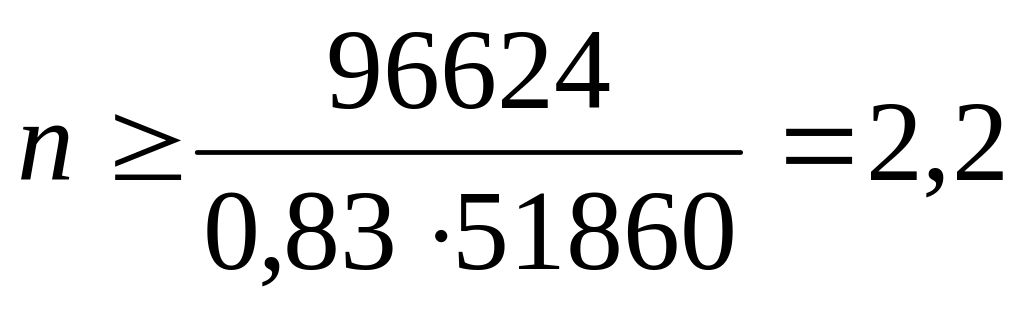

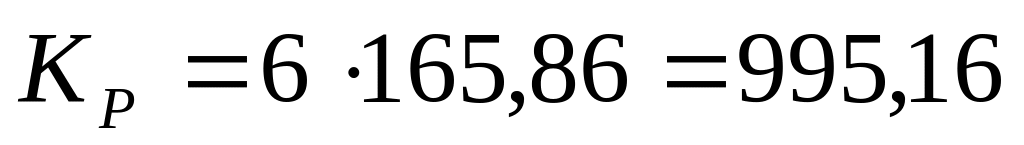

77>617,8;
Проверка не выполняется, требуется усилить несущую способность.
3. Проект резервуарного парка гнпс
Резервуарные парки на ГНПС служат аварийной ёмкостью для обеспечения ритмичной и бесперебойной работы трубопровода при авариях на промыслах или НПЗ, на отдельных участках магистрали и у потребителей нефти и нефтепродуктов, а также для гидравлического разобщения протяжённых трубопроводов ( более 600 км) на отдельные участки (эксплуатационные) с целью локализации возможных возмущений в потоке и облегчения управлением перекачки.
Ёмкость резервуарного парка ГНПС принимается в размере 2÷3 суточной подачи станции, а ГНПС эксплуатационного участка 0,3÷0,5 суточной подачи.
Для сокращения потерь нефти и светлых нефтепродуктов от испарения рекомендуется применять резервуары с плавающими крышами или с понтоном.
В целях защиты резервуаров от перелива в составе РП выделяется не менее двух резервуаров, в которые должен предусматриваться сброс нефти по специальному трубопроводу от предохранительных устройств. Объём должен равняться двухчасовой производительности станции.
Схемы технологических трубопроводов резервуарных парков должны предусматривать опорожнение резервуаров подпорными насосами и технологических трубопроводов – зачистным насосом, а также закачку подпорными насосами жидкости из магистрали в резервуары при аварии на магистрали.
Количество резервуаров для каждого варианта находится по формуле
,где
VП – емкость резервуарного парка, м3;
KЕ – коэффициент использования емкости;
VР – геометрическая емкость резервуара, м3.
,
где
24 – число часов в сутках;
Q – часовая производительность станции, м3/ч.
а)
РВС – 5000 с понтоном:
,

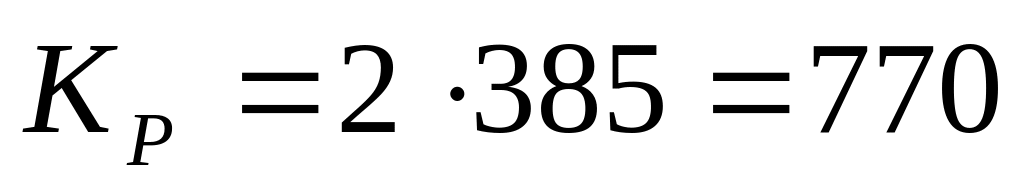

принимаем n = 28
резервуара,
определим затраты на строительство резервуаров:
,
где SР – сметная стоимость резервуаров (6, стр.140-141), тыс. руб.,
тыс.руб.;
б) РВС – 10000 с понтоном:
,
принимаем n = 12
резервуара,
определим затраты на строительство резервуаров:
тыс.руб.;
в) РВС – 15000 с понтоном:
,
принимаем n = 10
резервуаров,
определим затраты на строительство резервуаров:
тыс.руб.;
г) РВС – 20000 с понтоном:
,
принимаем n = 6
резервуаров,
определим затраты на строительство резервуаров:
тыс.руб.;
д) РВС – 30000 с понтоном:
,
принимаем n = 4
резервуаров,
определим затраты на строительство резервуаров:
тыс.руб.;
ж) РВС – 50000 с понтоном:
,
принимаем n = 2
резервуаров,
определим затраты на строительство резервуаров:
тыс.руб.;
з) РВС – 50000 с плавающей крышкой:
,
принимаем n = 2
резервуаров,
определим затраты на строительство резервуаров:
тыс.руб.;
Наиболее
экономически выгодным по всем затратам
является РВСК 50000 с
плавающей крышей, так как при выборе
данного варианта требуется наименьшее
число резервуаров, меньше затрат на
капитало- и металловложения.
