І організаційна частина

В кожній частині перед початком розрахунків слід провести аналіз вихідних даних, наприклад, вибрати по виробничій програмі тип виробництва, уточнити фонд робочого часу у відповідності з примірним виробничим календарем, зробити баланс робочого часу для одного робітника, уточнити режим роботи проектованої дільниці.

    1. Вибір типу виробництва і розрахунок виробничої програми по місяцях і кварталах

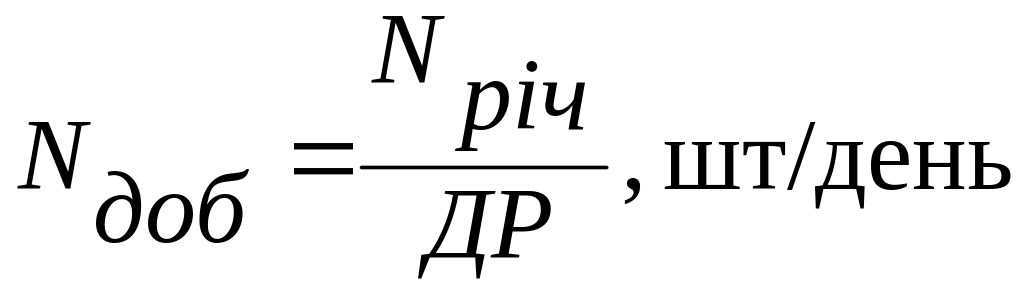

Розбивку виробничої програми по місяцях і кварталах робимо в табл. 1.1., використовуючи примірний виробничий календар. Визначаємо добовий випуск продукції:

(1)

де: - річна виробнича програма випуску;

- кількість робочих днів в році.

Річна програма випуску становить 92000 шт, а в році 262 робочих дні, тоді:

(2)

Таблиця 1.1

п/п

Місяці

Дні роботи

Програма

1.

січень

20

7020

2.

лютий

21

7371

3.

березень

22

7722

І квартал

63

22113

4.

квітень

22

7722

5.

травень

23

8073

6.

червень

21

7371

ІІ квартал

66

23166

7.

липень

23

8073

8.

серпень

21

7371

9.

вересень

21

7371

ІІІ квартал

65

22815

10.

жовтень

24

8424

11.

листопад

21

7371

12.

грудень

23

8073

IV квартал

68

23906

Всього:

262

92000

2. Розрахунок основних параметрів потокової лінії

Потокові лінії класифікуються по семи признаках.

1. По характеру технологічних процесів, що виконуються потокові лінії бувають: заготівельні, механічної обробки, лінії покриття та складальні.

2. По степені автоматизації потокові лінії бувають: ручні, механізовані та автоматизовані.

3. По структурі потокові лінії бувають: постійно - потокові (однономенклатурні) і переміно - потокові (багатономенклатурні).

4. По степені неперервності потокові лінії бувають: неперервно - потокові і перервно - потокові.

5. По характеру ритму потокові лінії бувають: з вимушеним ритмом і з вільно регульованим ритмом.

6. По положенню об’єкта виробництва потокові лінії бувають: рухливопотокові і потоковостаціонарні.

7. По характеру руху транспортних засобів потокові лінії бувають: з перервно – руховим предметом праці і з періодично рухомим предметом праці (пульсуючі конвеєри).

Лінії з неперервно руховим предметом праці в свою чергу діляться на робочі і розподільні.

2.1 Визначаємо такт потокової лінії за формулою:

(3)

- корисний фонд робочого часу:

= (дні календарні - дні вихідні - дні святкові)

(4)

= 2 - кількість змін

- коефіцієнт планових витрат робочого часу

2.2 Визначаємо кількість робочих місць на конвеєрі за формулою:

чол. (5)

= хв - трудомісткість виробу

= %- коефіцієнт виконання норм.

2.3 Визначаємо робочу довжину потокової лінії:

(6)

де = м - крок конвеєра.

Загальна довжина потокової лінії довша від на 3-4 м, які враховують розташування привідного і натяжного барабанів.

L = + 4 м = + = м (7)

2.4 Визначаємо основну площу дільниці за формулою:

м2 (8)

де = м - ширина конвеєрної стрічки,

= м - ширина проходів по обидві сторони конвеєра.

2.4.1 Визначаємо додаткову площу дільниці:

м2 (9)

2.4.2 Визначаємо загальну площу дільниці:

м2 (10)

2.5 Визначаємо об’єм дільниці за формулою:

м3 (11)

де м - стандартна висота виробничих приміщень.

2.6 Визначаємо темп потоку за формулою:

шт./год. (12)

2.7 Визначаємо швидкість конвеєра за формулою:

м/хв. (13)

2.8 Визначаємо вартість конвеєра за формулою:

грн. (14)

де =5000 грн - ціна одного погонного метра конвеєра.
