5. Определение норм выработки (сменной производительности) оборудования на основных работах

Нормы выработки и нормы времени принимаются по нормативно-справочной литературе [15].

Если по принятому конкретному оборудованию нормы выработки в указанной литературе не указаны, то следует определить сменную производительность этого оборудования.

Сменная производительность определяется по формуле:

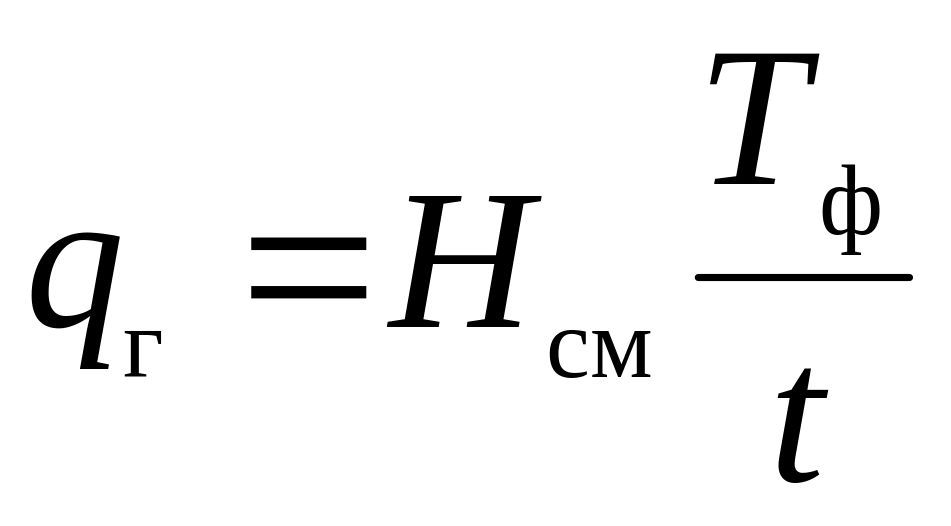

(1)

где – часовая производительность оборудования, м3/ч;

– продолжительность смены, ч;

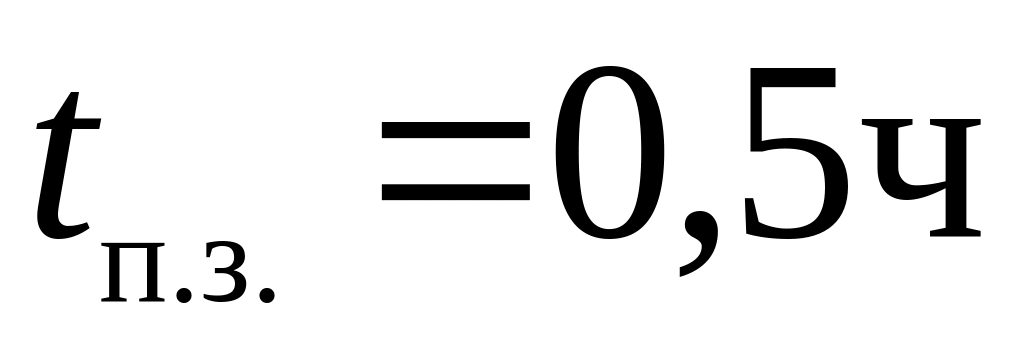

– подготовительно-заключительное время, ч, .

Часовая производительность оборудования цикличного действия (раскряжевочные установки с продольным перемещением хлыстов, краны и т.д.) рассчитывается по формуле:

(2)

где Q – средний объём предмета труда (хлыста – для раскряжевочной установки, пачки хлыстов или сортиментов – для крана и т.д.), м3;

– коэффициент использования рабочего времени (0,8…0,9);

Tц – продолжительность цикла, с.

Нормы выработки на штабелевке сортиментов с использованием консольно-козловых и башенных кранов принимаются по сборнику норм [15], а на погрузке к этим нормам применяется коэффициент 0,85.

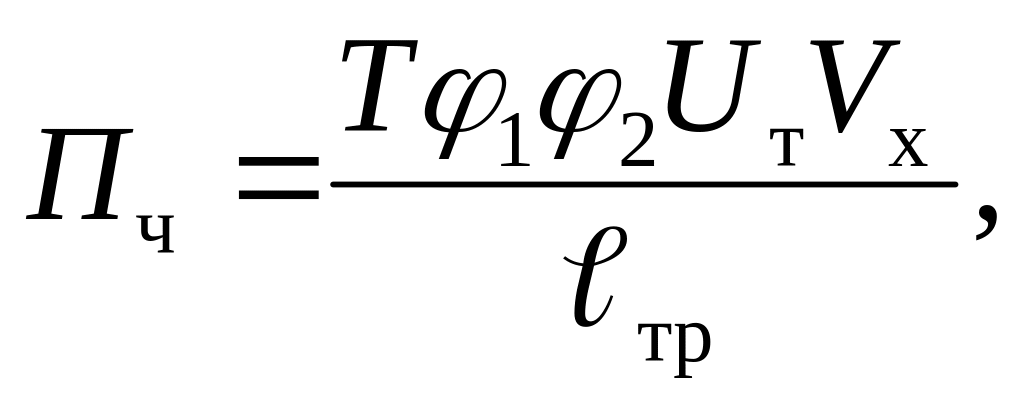

Часовая производительность раскряжевочной установки с поперечным перемещением хлыстов, например, ЛО-117, определяется по формуле:

(3)

где – коэффициент загрузки крюков поперечного транспортера, (0,6…0,7);

– скорость движения поперечного подающего транспортера (из характеристики ЛО-117) – 0,2 м/с;

– средний объём хлыста (в соответствии с заданием), м3;

– расстояние между крюками поперечного подающего транспортера, .

Для раскряжёвочных установок с продольным перемещением хлыстов, например, ЛО-15С, ЛО-15А, нормы выработки приводятся для деловых сортиментов, специальных сортиментов и дров. Поэтому необходимо определить средневзвешенную норму выработки (Нр, м3/см) по формуле

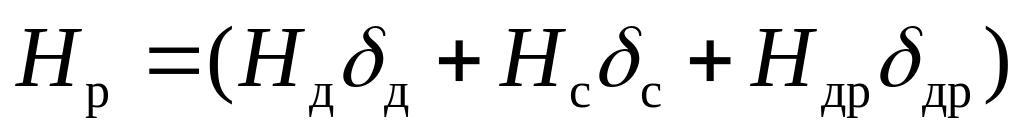

, (4)

где , , – норма выработки, соответственно, деловых сортиментов, спецсортиментов (короткомерных кряжей – фанерного, спичечного и др.) и дров, м3/см. [9];

, , – доля деловых сортиментов, спецсортиментов и дров (принимаются в соответствии с сортиментным планом).

В технологическом плане между раскряжевкой и сортировкой сортиментов существует жесткая связь. По производительности один сортировочный лесотранспортёр не будет сдерживать выработку одной раскряжевочной установки с продольным перемещением хлыстов. Однако работа одного сортировочного лесотранспортёра будет недостаточна для нормальной бесперебойной работы раскряжевочной установки с поперечным перемещением хлыстов.

Поэтому каждую раскряжевочную установку с продольным перемещением хлыстов обслуживает один сортировочный лесотранспортер, а раскряжевочную установку с поперечным перемещением хлыстов – два лесотранспортёра. Норма выработки на сортировке сортиментов принимается равной норме выработки раскряжевочной установки ЛО-15А, ЛО-15С или 0,5 от нормы выработки раскряжёвочной установки ЛО-117.

6. Определение потребного количества оборудования и рабочих на основных работах

Основные технологические операции на нижнем лесоскладе (раскряжевка, сортировка сортиментов) в течение года выполняются равномерно. Поэтому определение потребного количества оборудования и рабочих производится в целом за год.

Количество оборудования, шт.

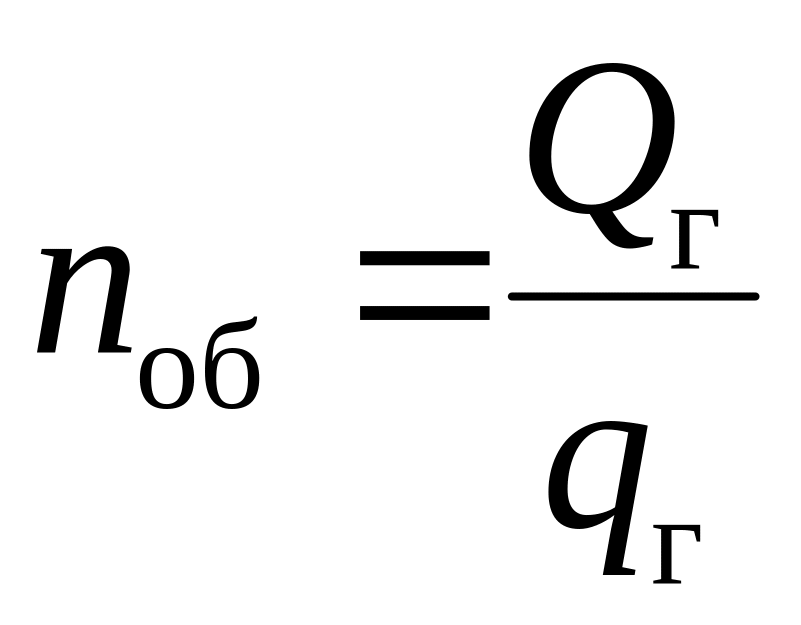

, (5)

где – годовая выработка единицы оборудования, тыс.м3

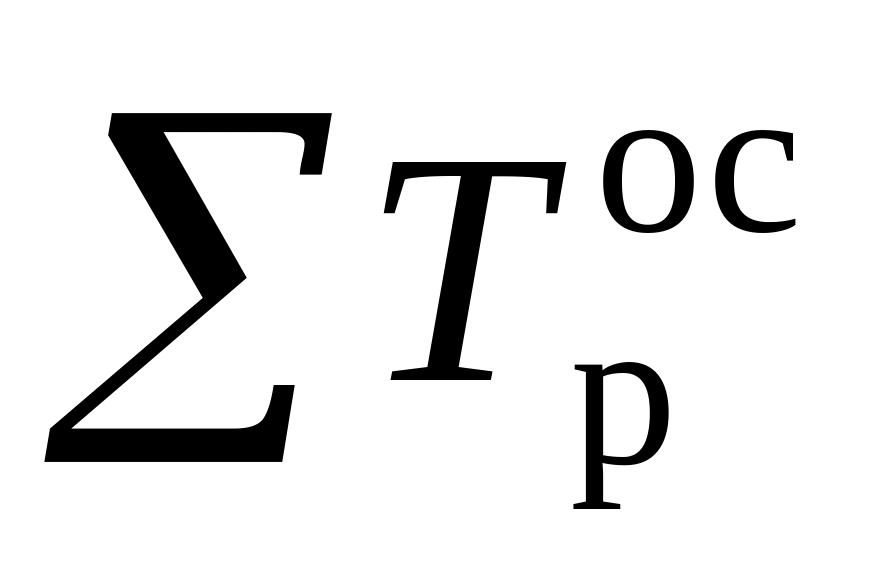

, (6)

где – норма выработки (сменная производительность), м3/маш-см;

– годовой эффективный фонд времени работы оборудования при двухсменной работе, ч. (для кранов, разгрузочно-разделительных устройств 3770 ч., для раскряжевочных установок, сортировочных лесотранспортёров 3600 ч.)

Результаты расчётов сводят в табл. 5.

Таблица 5.

Определение потребного количества оборудования и рабочих на основных работах

Вид работ

Годовой (сезонный) объем работ тыс.м3

Марка оборудования

Количество обслуживающих рабочих

Количество рабочих дней в год (сезон)

Количество смен

в сутки

Норма

выработки

Выработка за год (сезон) одной машиной, тыс.м3

Количество

машин

Количество рабочих

Трудозатраты,

чел-дн.

___м3__

маш.-см

___м3__

чел.-дн

расчетное

принятое

Выгрузка хлыстов

Раскряжевка хлыстов

Сортировка сортиментов

Штабелёвка сортиментов

Отгрузка сортиментов

Итого

Примечание: норму выработки сортировочного лесотранспортера принимать равную норме раскряжёвочной установки.

Трудозатраты определяются делением годового (сезонного) объема работ на норму выработки на чел-день.
