- •Глава VI. Технология возведения зданий из сборных конструкций
- •6.1. Общие сведения о возведении зданий и сборных конструкций
- •6.1.1. Классификация зданий и сооружений, требования к ним
- •6.1.2. Методы и способы монтажа
- •6.1.3. Монтажные краны и грузозахватные устройства
- •6.1.4. Привязка монтажных кранов
- •6.1.5. Установка монтажных и опасных зон
- •6.2. Технология возведения жилых и гражданских зданий
- •6.2.1. Классификация методов возведения зданий, особенности технологических процессов и общие положения
- •6.2.2. Возведение кирпичных зданий
- •6.2.2. Монтаж крупнопанельных зданий
- •Несущими стенами:
- •Жилого дома:
- •6.2.3. Монтаж каркасно-панельных зданий
- •Подземной части дома
- •Одиночных кондукторов:
- •Монтажа сборных элементов
- •Монтажа элементов
- •6. 4. 2 Монтаж крупноблочных зданий
- •6.2.5. Монтаж зданий из объемных элементов
- •6.2.6. Монтаж зданий методами подъема перекрытий и этажей
- •6.2.7. Теплоэффективные ограждающие конструкции жилых и гражданских зданий
- •(Фирма "enka", Турция)
- •Панельного здания:
- •Материалов
- •Конструкциях теплозащитных стен
- •6.2.8 Отделочные работы
- •6.3.2 Монтаж объектов с покрытиями в виде оболочек
- •6.3.3. Монтаж объектов с арочными и купольными покрытиями
- •6.3.4. Монтаж объектов с вантовыми и мембранными покрытиями
- •6.3.5. Монтаж объектов с перекрестно-стрежневыми покрытиями
- •6.3.6. Монтаж объектов с каркасом рамного типа
- •Покрытия
- •6.4. Технология строительства промышленных объектов
- •6.4.1. Монтаж одноэтажных промышленных зданий
- •6.4.2 Монтаж многоэтажных промышленных зданий
- •6.4.2. Монтаж зданий со смешанным каркасом
6.2.8 Отделочные работы
Отделочные работы выполняют на завершающем этапе строительства. Их назначение — придать зданию или сооружению законченный вид, отвечающий заданным утилитарным и эстетическим требованиям.
К отделочным процессам относят остекление, оштукатуривание, отделку сопряжений, облицовку, установку столярных изделий и деталей, малярные процессы, устройство покрытий полов, а также декоративную отделку с окончательной доводкой всех поверхностей и деталей перед сдачей объекта в эксплуатацию.
Современной организацией отделочных процессов предусматривается:
поступление на объект санитарно-технических кабин, кухонных узлов, оконных и дверных блоков, панелей стен и многих других изделий, полностью отделанными либо, с максимальной степенью готовности;
крепление насухо с помощью различных крепежных деталей или на специальных клеях и мастиках изделий и деталей из пластмасс, древесно- и бумажно-слоистых пластиков, алюминия, нержавеющей стали, стекла, камня и других эффективных материалов;
изготовление малярных и других составов и полуфабрикатов на заводах и установках и поставка их на объекты в удобной таре, контейнерах и пакетах в готовом для применения виде;
выполнение отделочных процессов поточным методом с применением технологических комплектов средств комплексной механизации, использованием передвижных установок и методов научной организации труда.
При отделке зданий из кирпича, мелких блоков и других местных материалов нельзя обойтись без «мокрых» процессов (оштукатуривание стен и перегородок, устройство подготовок под полы и др.), очень трудоемких и длительных. Например, отделка кирпичного здания занимает около 40 % времени, отведенного на его строительство, а трудоемкость составляет до 35 % общей.
Последовательность выполнения отделочных работ и их совмещение с монтажными и другими общестроительными процессами устанавливают в зависимости от особенностей конструкции и технологии возведения здания или сооружения.
Жилые здания средней этажности возводят по графику, предусматривающему, что ко времени окончания кровли внутренние общестроительные работы и прокладка инженерных сетей также будут закончены. Организация, производящая отделочные работы, приняв здание по акту, приступает к отделке, начиная с верхних этажей, и ведет ее обычно в два или три этапа. На первом этапе выполняют подготовку поверхностей к отделке и чистовую отделку потолков; на втором и третьем заканчивают работы по устройству покрытий полов, отделке стен, установке сантехнических и электротехнических приборов и оборудования и т.п.
При возведении высотных зданий отделочные работы ведут снизу вверх. Для защиты от атмосферных осадков на перекрытиях (например, на 6м затем на 11 м этажах и т.д.) укладывают изоляционный ковер из рубероида и обеспечивают отвод воды. Работы выполняют под защитой не менее двух смонтированных перекрытий.
6.3. ТЕХНОЛОГИЯ МОНТАЖА БОЛЬШЕПРОЛЕТНЫХ
КОНСРУКЦИЙ ЗДАНИЙ И СООРУЖЕНИЙ
6.3.1. Особенности конструктивных решений элементов
большепролетных зданий и сооружений и их монтажа
Технологические и функциональные требования обусловливают постоянное увеличение пролетов конструктивных элементов зданий и сооружений. Поэтому в последние годы все чаще встречаются примеры монтажа производственных зданий и сооружений пролетами до 96 м и более, спортивных сооружений пролетами до 224 м, зданий рынков пролетами до 100 м и более широкого применения неразрезных длинномерных подкрановых и подкраново-подстропильных балок и ферм.
В качестве элементов покрытия большепролетных зданий и сооружений применяют: металлические балочные и ферменные системы (иногда предварительно напряженные с затяжками); блочно-балочные конструкции с тонколистовыми предварительно напряженными обшивками (блочные конструкции представляют собой пространственный каркас, на который натянуты обшивки только сверху или сверху и снизу; панельно-блочные конструкции состоят из верхней и нижней панелей, соединенных в пространственный блок вертикальной решеткой и поперечными связями); перекрестно-стержневые системы типа структур; рамные конструкции; висячие покрытия (мембранные тонколистовые одно- и двухпоясные: с жесткими нитями — висячими фермами и балками, подвесные — плоскостные и пространственные (рис. 6.76), арочные и купольные системы; железобетонные пространственные покрытия (купола, своды, оболочки, складки, арки).
Вследствие больших габаритов и масс конструктивных элементов большепролетных зданий и сооружений их не всегда возможно монтировать в цельно-собранном виде традиционными методами с применением единичных грузоподъемных средств (крана или мачты). Поэтому нередко монтаж таких элементов выполняют из отдельных частей с использованием временных опор. При предварительном укрупнении элементов и для их монтажа в проектное положение применяют одновременно несколько кранов (мачт), производят монтаж надвижкой (накаткой) укрупненных блоков или выполняют вертикальный подъем с использованием мощных домкратных систем.
Известны примеры монтажа большепролетных покрытий с применением козловых кранов большой грузоподъемности (до 100 т) и крупными блоками (массой до 1200 т) с использованием гидроподъемников и самоходных подмостей-установщиков.

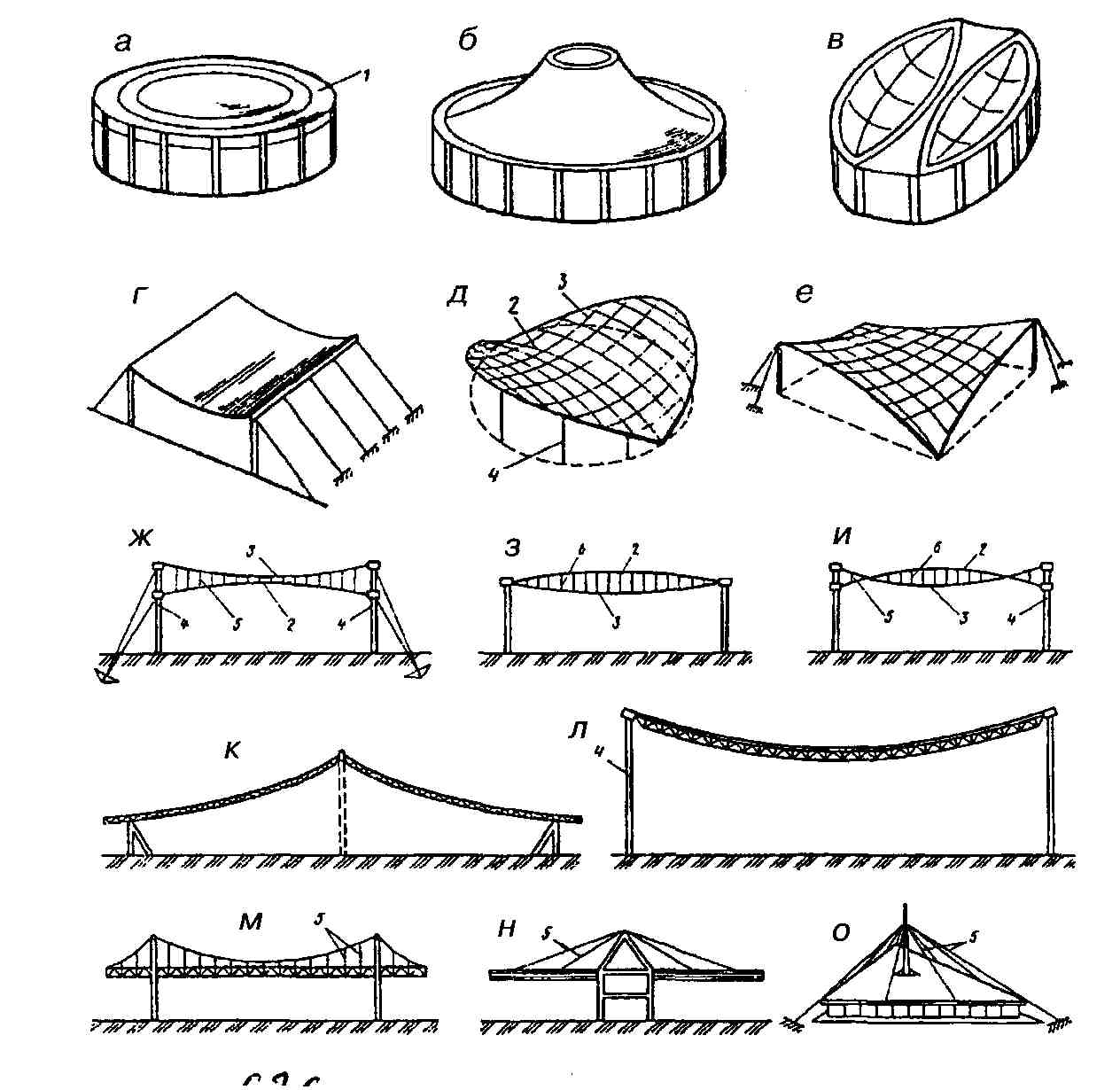

Рис. 6.76. Схемы несущих систем висячих покрытий:
а-е — однопоясных; ж-и — двухпоясных; к, л — с висячими фермами; м-о — подвесных (консольных и пространственных); 1 — тонколистовая мембрана; 2 — стабилизирующие ванты; 3 — несущие ванты; 4 — колонны или оттяжки; 5 — подвески; 6 — распорки
