Хронометраж операций

Хронометраж – измерение и изучение отдельных приемов циклически повторяющихся операций.

Впервые хронометраж при исследовании трудовых процессов был применен на предприятиях мелкосерийного производства в США в 1890 году. Фредерик Тейлор – основоположник в изучении трудовых вопросов, организации производства и управления.

В России в 1840 – 1850 гг. были проведены исследования по вопросам организации труда. В 1860 года в Вене состоялась всемирная конференция, на которой русский метод получил медаль.

1. Подготовка к хронометражу.

1. Содержание хронометража: в зависимости от целей исследования выбирается объект для наблюдения (рабочий).

Нвр – норма времени разрабатывается на циклически выполняющуюся операцию. Объект выбирается на основе отчетных данных отдела труда об уровне выполнения норм каждым рабочим. По всей группе рабочих определяется средний уровень выполнения норм. Далее рассчитывается квалификационный уровень рабочего. Берется уровень передовика и средний уровень по участку, снова определяется средний уровень.

Пример: 124%, 120%, 117%, 115%, 109%, 100% - берем, 87% - нет.

Средний уровень=(124+120+117+115+109+100)/6=114,1% - квалификационный уровень по выполнению норм.

Ср. ур.=(124+114)/2=119,1 %.

2. Хронометраж с целью отбора передовых методов и приемов труда(рационализация операций). Берется передовик и средний рабочий. Изучаемая операция состоит из определенного числа приемов, между ними есть фиксажные точки.

Операция

Передовик

Рядовой

Рационализированная операция

1

3 сек

4 сек

3 сек

2

7 сек

6 сек

6 сек

3

11 сек

12 сек

11 сек

4

10 сек

11 сек

10 сек

5

8 сек

13 сек

8 сек

Итого

39 сек

46 сек

38 сек

3. Хронометраж могут организовать с целью выявления причин невыполнения норм отдельными рабочими. Рабочий, который перевыполняет норму, и тот, который не выполняет нормы, сравнивают с существующими нормами.

2. Определение количества замеров.

В содержание подготовительного этапа входит и этот вопрос при хронометраже. «n» - количество замеров.

Период врабатываемости – первый час после начала работы.

На величину количества замеров влияют:

- коэффициент устойчивости хроноряда (нормативный), Ку норм.

- величина допустимой ошибки в результатах наблюдений, С

- коэффициент устойчивости хроноряда (фактический), Ку факт

Куф= t max/t min

Нормативный коэффициент устойчивости хроноряда

Серийность

Машинные работы

Машинно - ручные

Ручные

Массовые операции

До 10 сек

От 10 сек и выше

1,2

1,1

1,5

1,2

2,0

1,5

Серийное производство

До 10 сек

От 10 сек и выше

1,2

1,1

2,0

1,6

2,5

2,3

Единичный выпуск

1,2

2,0

3,0

Величина допустимой ошибки

Массовое производство – 3-5% (если повторялось 3 различных операции в течение месяца).

Крупносерийное производство – 6-8% (4 различных операции в месяц).

Серийная операция – 9-10% (10-20 различных операций).

мелкосерийная операция – 11-20% (свыше 25 различных операций).

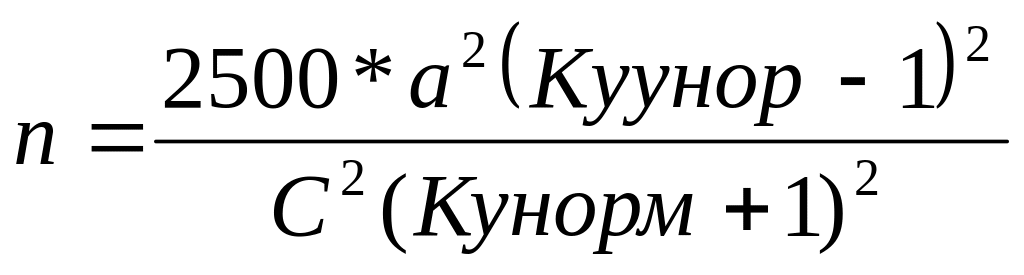

Итак, количество замеров:

, где а – коэффициент доверительной вероятности.
