- •, Т/смену;
- •5.Определить число смен полезной работы за расчетный период. Рассчитать скорость потока для каждого конструктивного слоя, если:
- •Ед.Изм/смену,
- •8. Определить трудоемкость и необходимое количество материалов для устройства 800 м3 дорожного покрытия из сборных железобетонных плит площадью до 3 м2.
- •9. Рассчитать скорость потока для каждого конструктивного слоя. Определить общую потребность в материалах на строительство каждого конструктивного слоя, если:
- •, Т/смену;
Ед.Изм/смену,
гдеQ0-объщая потребность в материале на строительство конструктивного слоя дорожной одежды;
L-длина участка дороги;
Vn-скорость потока.
Наименование конструктивных слоев дорожной одежды |
Наименование материалов |
Единица измерения |
Количество материала на скорость потока |
1.Песчаный подстилающий слой толщиной 0,30м. |

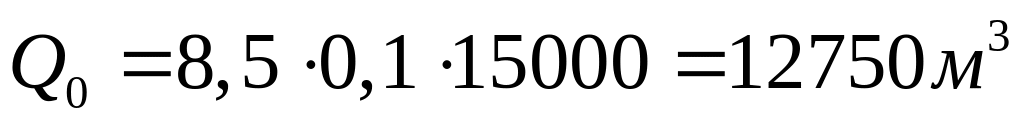

песок |
м3/смену |
568 |
2.Основание из фракционированного щебня по способу заклинки 0,20м. |

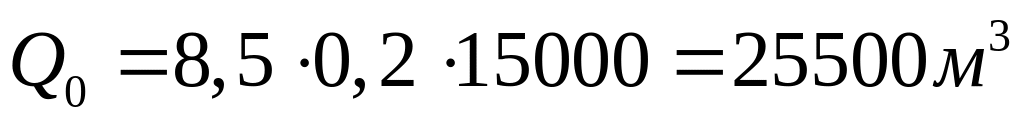

щебень |
м3/смену |

374 |
3.Слой покрытия из асфальтобетона-0,10м. |

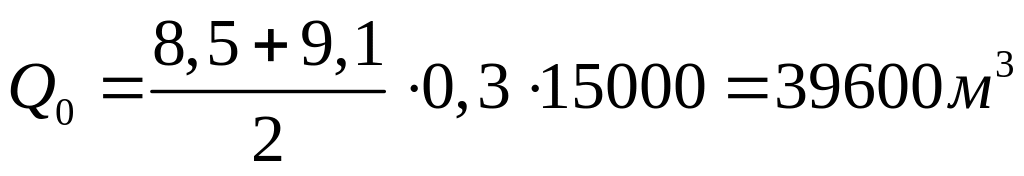

асфальтобетонная смесь |
т/смену |

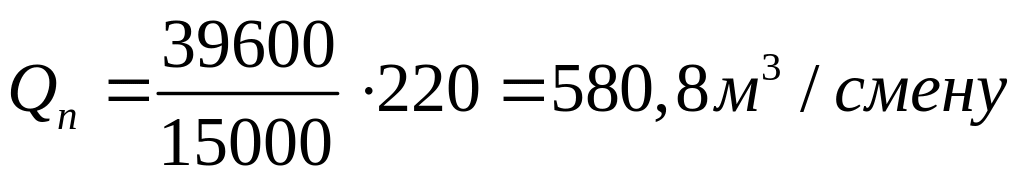

187 |
1.
2.
3.
7. Определить трудоемкость для земляных работ. Задачу решить в табличной форме.
Исходные данные:
Предварительная планировка строительной площадки бульдозером 1700 м2
Срезка растительного слоя грунта на глубину 0,1 м 170 м3
Ведомость потребности в ресурсах на устройство тротуарной плитки.
отПК до ПК |
Наименование работ |
Ед. изм. |
Объем |
Наименование ресурса |
Ед. изм. |
Норма на ед.изм. |
Потребность на весь объем |
Обоснование норм |
Продолжительность |
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
|
СРЕЗКА НЕДОБОРА ГРУНТА В ВЫЕМКАХ, ГРУНТ 1 ГРУППЫ |
1000м3
|
170 |
Р |
чел-ч |
630,7 |
107,22 |
Е1-38-1 |
1,34 |
|
М |
чел-ч
|
78,98 |
13,43 |
|
||||||
Э |
маш-ч
|
63,07 |
10,72 |
|
||||||
Б |
маш-ч |
15,91 |
2,71 |
|
||||||
|
ПЛАНИРОВКА ПЛОЩАДЕЙ БУЛЬДОЗЕРАМИ МОЩНОСТЬЮ 79 (108) КВТ (Л.С) |
1000м2
|
1700 |
М |
чел-ч
|
0,39 |
0,66 |
Е1-30-2 |
0,08 |
|
Б |
маш-ч
|
0,39 |
0,66 |
Сводная ведомость потребности в ресурсах на устройство тротуарной плитки.
Наименование ресурса |
ед.изм. |
общая потребность |
1.ЗАТРАТЫ ТРУДА РАБОЧИХ-СТРОИТЕЛЕЙ |
чел-ч |
107,22 |
2.ЗАТРАТЫ ТРУДА МАШИНИСТОВ |
чел-ч |
14,08 |
8. Определить трудоемкость и необходимое количество материалов для устройства 800 м3 дорожного покрытия из сборных железобетонных плит площадью до 3 м2.
Ведомость потребности в ресурсах на устройство тротуарной плитки.
отПК до ПК |
Наименование работ |
Ед. изм. |
Объем |
Наименование ресурса |
Ед. изм. |
Норма на ед.изм. |
Потребность на весь объем |
Обоснование норм |
Продолжительность |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
УСТРОЙСТВО ДОРОЖНЫХ ПОКРЫТИЙ ИЗ СБОРНЫХ ЖЕЛЕЗОБЕТОННЫХ ПРЯМОУГОЛЬНЫХ ПЛИТ ПЛОЩАДЬЮ ДО 3 М2 |
100м3
|
800 |
Р |
чел-ч |
149,15 |
1193,2 |
Е27-36-2 |
43,67 |
М |
чел-ч
|
43,67 |
349,36 |
||||||
Кр |
маш-ч
|
43,67 |
349,36 |
Сводная ведомость потребности в ресурсах на устройство тротуарной плитки.
Наименование ресурса |
ед.изм. |
общая потребность |
1.ЗАТРАТЫ ТРУДА РАБОЧИХ-СТРОИТЕЛЕЙ |
чел-ч |
1193,2 |
2.ЗАТРАТЫ ТРУДА МАШИНИСТОВ |
чел-ч |
349,36 |
3.КРАНЫ НА АВТОМОБИЛЬНОМ ХОДУ 10 Т |
маш.-ч |
349,36 |
4.МАСТИКА БИТУМНО-ПОЛИМЕРНАЯ |
т |
2,88 |
5.БЕТОННАЯ СМЕСЬ ТЯЖЕЛАЯ С КРУПНОСТЬЮ ЗАПОЛНИТЕЛЯ 20-40 ММ, КЛАССА С22/27,5 (В27,5) |
м3 |
2,64 |
6.РАСТВОРНАЯ СМЕСЬ ОТДЕЛОЧНАЯ ЦЕМЕНТНАЯ, ПРИГОТОВЛЕННАЯ В ПОСТРОЕЧНЫХ УСЛОВИЯХ СОСТАВ 1:3 |
м3 |
4,56 |
7.СБОРНЫЕ ЖЕЛЕЗОБЕТОННЫЕ КОНСТРУКЦИИ (МАРКА ПО ПРОЕКТУ) |
м3 |
800 |
