- •Архитектурно-конструктивный раздел
- •Генеральный план
- •Конструктивная характеристика основных элементов здания
- •1.3.1 Фундаменты
- •1.3.2 Стены
- •1.3.3 Перекрытия
- •1.3.4 Полы
- •1.3.5 Покрытия и кровля
- •1.3.6 Перегородки
- •1.3.7 Лестницы
- •1.4 Окна и двери
- •Архитектурное оформление
- •1.5.1 Наружная отделка здания
- •1.5.2 Внутренняя отделка
- •1.6 Инженерно-техническое оборудование здания
- •Спецификация элементов сборных конструкций
- •1.8 Экспликация помещений
- •Технологическая карта на производство кровельных работ
- •2.1.1. Область - применения
- •2.1.3. Выбор метода производства работ, машин и механизмов.
- •2.1.4 Определение номенклатуры и подсчет объемов работ
- •2.1.6 Материалы, конструкции детали.
- •2.1.6 Машины, оборудования, инструменты, приспособления.
- •2.1.7. Расчет тэп тех, карта.
- •2.2 Календарный план производства работ.
- •2.2.1 Ведомость номенклатуры и подсчёта объёмов работ.
- •2.2.4 Выбор методов производства работ (таб. Подбор крана).
- •2.2.6 Указания к производству работ, контроль качества, особенностям в зимнее время и техники безопасности (3 вида)
- •3.Указания к производству кровельных работ
- •2.2.7 Расчет тэп календарного плана.
- •2.3 Строительный генеральный план
- •2.3.1 Расчет временных зданий и сооружений
- •2.3.2 Расчет временного водоснабжения
- •2.3.3 Расчет временного электроснабжения
- •2.3.4 Расчет тэп стройгенплана
- •2.3.5 Указания по охране труда и противопожарной безопасности, охрана окружающей
- •4 Список используемой литературы
2.2.7 Расчет тэп календарного плана.
Продолжительность строительства
Тпр = 129 дней
Тнорм = 138 дней
Общая трудоёмкость
Ннорм = 1780.3 чел/дн
Нпр = 1483.64чел/дн.
Трудоёмкость 1 м3 здания
Vн =1780.3/3465=0,51
Vпр = 1247/3465=0,35
Производительность труда
Ппр = Ннорм/ Нпр*100% = 106 %
Коэффициент неравномерности движения рабочих
kн=Nmax/Nср;
Nmax=28; Nср=Qпр/Т; Qпр=1247 ; Т=87;
Nср=14,3; kн=1,6;
Коэффициент сменности работ
Kсм=(6+2+2+7+3+1+3+1+2+12+10+20+3+1+14+8+10+7+4+1+3+1+2+6+5+6+9+12+10+7+3+2+1+5+6)/(6+1+1+7+1.5+1+3+1+2+6+5+10+3+1+7+4+5+7+2+1+3+1+2+6+5+6+9+4+12+10+7+3+2+1+5+6)=199/156.5=1.27
Коэффициент совмещённости работ
Kсовм=Тпосл/Тпр=199/99=2,21
2.3 Строительный генеральный план
2.3.1 Расчет временных зданий и сооружений
Временные бытовые здания чаще принимаются типовыми передвижного типа. Количество их принимается исходя из числа работающих на объекте.
Определение числа работающих на строительной площадке:
No6щ=(Noп+Nнп+Nитр+Nмон)-K, (2)
где Non=15 чел. - максимальное количество рабочих на объекте; Nнп =0,2×15=3 чел; Nитр =0,08×(Noп+Nнп)=2 чел; Nмон =0,04×(Noп+Nнп)=1 чел.; К=1,05 - коэффициент, учитывающий отпуска, болезни, выполнение общественных работ.
Nобщ=(15+3+2+1)×1,05=23 чел
Таблица 10 – Расчет временных зданий и сооружений
№ п/п |
Наименование временных зданий |
Кол-во работающих |
% пользующихся данным помещением |
Площадь помещений, м2 |
Тип временного здания |
Размер здания |
|
На 1 раб. |
общая |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
1 |
Прорабская |
2 |
100 |
1 |
2 |
Передвиж. |
7,3x3 м. |
2 |
Гардероб с умывальней |
23 |
70 |
0,5 |
8,05 |
Передвиж. |
7,3x3 м. |
3 |
Помещение для приема пищи |
23 |
60 |
1 |
13,8 |
Передвиж. |
10,3x2,9 м. |
4 |
Помещение для сушки одежды |
23 |
40 |
0,2 |
1,84 |
Передвиж. |
7,8x2,6 м. |
5 |
Душевая |
23 |
40 |
0,2 |
1,84 |
Передвиж. |
7,8x2,6 м. |
6 |
Уборные выгребные |
23 |
100 |
0,1 |
2,3 |
Инвент. щитовая на 3 очка |
4x1 м. |
2.3.2 Расчет временного водоснабжения
Временное водоснабжение на строительной площадке предназначено для обеспечения производственных, хозяйственно-бытовых и противопожарных нужд.
При строительстве в летнее время временный водопровод можно прокладывать на поверхности земли, заглубляя его в местах большого потока транспорта на 20-30 см в грунт в гильзу, либо размещать на столбах.
Проектирование временного водопровода выполняется в следующей последовательности:
намечают потребителей и определяют расчетную потребность в воде;
рассчитывают диаметр трубопровода;
выбирают и согласуют источники водоснабжения
чертят трассу водоснабжения с привязкой источника на строительном генеральном плане, указывают пожарные гидранты на постоянной сети, которыми можно воспользоваться на случай пожара, или емкость с водой на противопожарные нужды.
Таблица 12 – График потребности в воде на производственные нужды
№ п/п |
Наименование потребителей воды |
Единиц. изм |
Количество в смен |
Норма расход вод |
Общий расход вод |
Месяцы |
||||||
сентябрь |
октябрь |
ноябрь |
декабрь |
январь |
февраль |
март |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
||||||
1 |
Работа экскаватора |
маш*ч |
3.809 |
10 |
38.09 |
38.09 |
|
|
|
|
|
|
2 |
Заправка экскаватора |
1 маш |
1 |
80 |
80 |
80 |
|
|
|
|
|
|
4 |
Уплотнение грунта |
м3 |
216 |
150 |
32400 |
|
32400 |
|
|
|
|
|
5 |
Малярные работы |
м2 |
1850 |
1 |
1850 |
|
|
|
|
1850 |
|
|
6 |
Устройство бетонного пола |
м3 |
50.8 |
300 |
15240 |
|
15240 |
|
|
|
|
|
|
Итого |
|
|
|
|
118.09 |
47640 |
|
|
1850 |
|
|
(6)
Вхоз - расход воды на хозяйственно-питьевые нужды
(7)

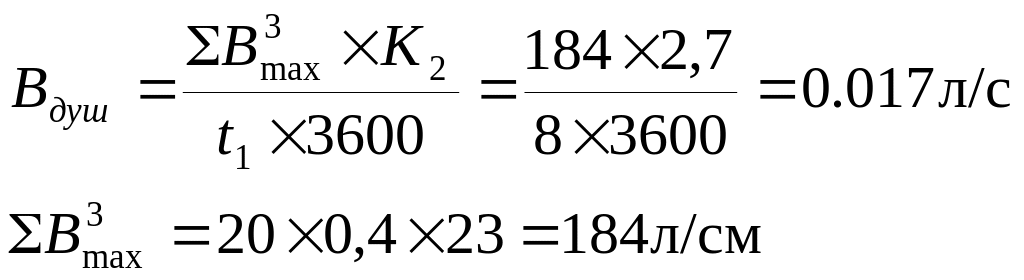

Вдуш-
секундный расход воды на душевые
установки
(8)
ВПож=10 л/с - расход воды на пожаротушение Вобщ=0,5×(2,481+0,032+0,017)+10=11,265л/с
Определяем диаметр временного водопровода:
(9)
Принимаем диаметр стальной водопроводной трубы равным 100 мм.
Схема временного водоснабжения является кольцевой.
Колодцы с пожарными гидрантами размещаются на расстоянии не более 2,5 м от дороги с учетом прокладки рукавов от них до места тушения пожара и на расстоянии не ближе 5 м и не дальше 50 м от здания, на расстоянии между собой не более 100 м.
