- •Учебный вопрос 1. Общая схема Управления стоимостью проекта
- •Учебный вопрос 2. Стоимостная оценка
- •Стоимостная оценка :входы
- •Стоимостная оценка: инструменты и методы
- •Оценка «снизу вверх».
- •Стоимостная оценка: выходы
- •Учебный вопрос 3. Разработка бюджета проекта (бюджета расходов).
- •Разработка бюджета расходов: входы
- •Разработка бюджета расходов: инструменты и методы
- •Разработка бюджета расходов: выходы
- •Учебный вопрос 4. Управление стоимостью
- •Управление стоимостью: инструменты и методы
Разработка бюджета расходов: входы
.1 Описание содержания проекта
Формальные периодические ограничения на расходование средств,
предусмотренных в проекте, могут быть изложены в Уставе проекта (раздел
4.1.3.1) или в контракте. Эти ограничения по расходованию средств отражаются
в описании содержания проекта и в рамках сметы расходов могут быть
предметом ежегодного подтверждения со стороны организации-покупателя или
иных структур, например, правительственных органов.
.2 Иерархическая структура работ
.3 Словарь ИСР
.4 Оценка стоимости операции
Стоимостная оценка каждого пакета работ состоит из суммы оценок стоимости
каждой плановой операции , входящей в пакет работ.
.6 Расписание проекта
Расписание проекта включает в себя плановые даты начала и
окончания плановых операций, контрольных событий расписания, пакетов
работ, планируемых пакетов работ и контрольных счетов проекта. Данная
информация используется для суммирования затрат за календарные периоды
при выставлении счетов за эти расходы.
.7 Календари ресурсов
.8 Контракт
При разработке бюджета учитывается контрактная информация, касающаяся того, какие товары, услуги или иные результаты
были приобретены и за какую цену.
Разработка бюджета расходов: инструменты и методы
.1 Анализ резервов
Управленческие резервы на непредвиденные обстоятельства представляют
собой бюджет, зарезервированный на случай незапланированных, но
потенциально возможных изменений содержания и стоимости проекта.
Управленческие резервы на непредвиденные обстоятельства не входят в
базовый план по стоимости проекта, а включаются в бюджет проекта. Они не
распределяются по проекту, как бюджет, и поэтому не учитываются при расчете
освоенного объема.
.2 Параметрическая оценка
Метод параметрической оценки предполагает использование характеристик
(параметров) проекта в математической модели для прогнозирования общей
стоимости проекта. Например, сооружение
жилого дома обойдется в определенное количество долларов за квадратный
метр жилой площади.
.3 Согласование объемов финансирования
Обычно большие колебания объемов периодических расходов нежелательны
для операционной деятельности организаций. Поэтому возникает
необходимость в согласовании объемов расходуемых средств по проекту с
объемами финансирования, установленными заказчиком или исполняющей
организацией. Для согласования расходов потребуется, чтобы расписание
выполнения работ и порядок выплат были составлены так, чтобы они носили
плавный характер, без резких колебаний, то есть, чтобы выплаты
производились по требуемым датам, которым в расписании проекта
соответствуют выполнение определенных пакетов работ, контрольные события
расписания или элементы ИСР. Изменение расписания может повлиять на
порядок распределения ресурсов.
Разработка бюджета расходов: выходы
.1 Базовый план по стоимости
Базовый план по стоимости представляет собой распределенный по времени
бюджет, по которому производится сверка, мониторинг и контроль
использования денежных средств всего проекта. Он разрабатывается путем
суммирования оценок стоимости по периодам времени и обычно отображается
в виде S-кривой.
Большинство проектов, особенно большие проекты, имеют несколько
базовых планов стоимости или ресурсов.
Например, для управления проектом может потребоваться, чтобы менеджер
проекта вел учет внутренних расходов (затраты на рабочую силу) отдельно от
внешних расходов (затраты на подрядную организацию и строительные
материалы) или отдельно от общего количества рабочего времени проекта.

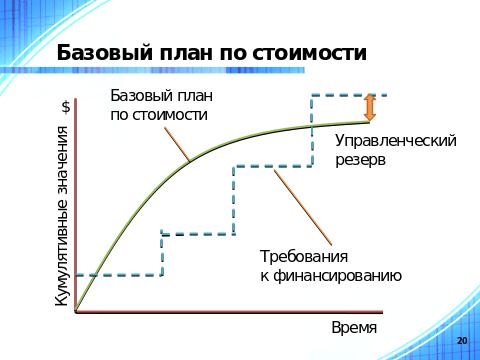

.2 Требования к финансированию проекта
Обычно финансирование представляет собой инкрементные суммы, нарастание которых
происходит не постоянно, поэтому на рис. ниже они представлены в виде
ступенчатой функции. Общее количество требуемых средств – это сумма
средств, указанных в базовом плане по стоимости, и резерва на непредвиденные
обстоятельства.
Результатом является согласованный базовый план по стоимости и требования к финансированию проекта. Если вы используете некоторые программные средства автоматизации расчета стоимости проекта, например как Microsoft Project, то имея оценки базовых операций стоимость проекта определяется быстро. А вот требования к финансированию зачастую приходиться согласовывать достаточно долго. Т.к. здесь возникает вечна проблема покупатель хочет дешево и качественно, Мы, как люди которые производят продукт, хотим за него много. Здесь процесс согласования как правило выглядит итеративно, на каждой итерации Руководителю проекта перед заказчиками приходится последовательно разъяснять значение тех или иных работ. Наша основная задача заключается не в отстаивании тех или иных работ, а в том что бы предложить заказчику некоторое меню из которого он сам выберет, то за что он готов заплатить. Часто на этом этапе заказчик понимает что часть из того что он хочет ему не так сильно нужна, или другими словами он не готов за это платить. Я обычно советую составлять первый вариант план максимально полный по количеству работ и оценки их стоимости, потому что лучше отказать, чем не знать, что это можно было сделать. На мой взгляд процесс согласования очень похож на заказ бизнес-ланча в ресторане с возможностью менять некоторые блюда, вы пришли, ваша задача быстро поесть, вам предлагают готовый комплекты блюд, Вы выбираете один комплект, это наш проект и после чего вы можете от чего-то отказаться или чего-то попросить побольше, или вообще заменить исходя из своих внутренних мотиваций, нет денег, вам не нравятся оливки, или вам нельзя есть острое… На практике так как часто согласуются разносторонние интересы этот процесс может может быть очень тяжелым. Часто меня спрашивают что делать с рисками, как же их согласовывать с заказчикам, часто (но далеко не всегда) показывать заказчику что мы просим денег на то, на что тратиться, возможно, не придется, я советую включить их в стоимость отдельных работ и размазать по всему проекту. Эффект хороший, у заказчика нет чувства что он заплатил лишнее, и если у вас случатся проблемы у вас будут средства и вы сможете их преодолеть, Вас еще и похвалят, какая хорошая команда, были сложности, они с ними справились и не потребовали дополнительных ресурсов!
Часто говорят: ну а зачем заказчика нагружать нашими проблемами, ему нужна только конечная стоимость проекта и описание полученного продукта.
Пример с урезанием тестирования
