5.2 Разработка графика выполнения процессов
5.2.1 Выполненные расчеты и решения позволяют разработать график выполнения процессов. Реальное расположение грунтовых масс на площадках и различия в рабочих отметках по выемкам и насыпям не позволяют зачастую выполнять процессы вертикальной планировки с постоянными уровнями производительности машин. Поэтому при построении графиков выполнения процессов целесообразно ориентироваться на усредненные уровни производительности машин по всем фронтам работ, где карты являются захватками, а слои – ярусами.
5.2.2 Число ярусов также можно принять усредненными по максимальным рабочим отметкам (hmax) и по толщинам слоев разработки и отсыпки грунта (δ) в метрах. В рассматриваемом примере на площадке №I число ярусов (я) составит:
- по выемке (индекс
«в»)
= 1,90/0,2 = 9,5 ярусов;
- по насыпи (индекс
«н»)
= 1,10/0,3 = 3,7 ярусов.
Среднее число ярусов составит: яср = (9,5+3,7)2 = 6,6. Принимаем в расчет 6 ярусов вместо возможных 7, так как последнее не позволило получить величину модуля цикличности потока кратным 1 смене.
5.2.3 При делении площадки на две пары карт (исключая карту
(К-Н), отсыпаемую грунтом из котлована), число ярусозахваток (рисунок 5.1)
по выемке и по насыпи составит по 12 (6 ярусов•2 захватки (карты)). При оговоренном в п. 5.1.6 сроке выполнения каждого процесса шесть суток при двух рабочих сменах в сутки, расчетное число рабочих смен по ярусозахватке – т. е. модуль цикличности (ритм потока) составит
mц=(6 суток•2 смены в сутки)/12 ярусозахваток=1смена/ярусозахватку.
5.2.4 Для обеспечения непрерывного выполнения всех процессов предусматриваем 3 частных потока, объединив в один относительно небольшие по машиноемкости процессы разравнивания и уплотнения грунта. График выполнения процессов с боковиком сокращенной формы по расчетным результатам приведен на рисунке 5.2 (с вариантами а,б,в).
Из приведенных вариантов планирования рыхления «б» и «в» исключают его выполнение одновременно с разработкой и перемещением грунта на любой карте.
5.2.5 На основе принятого рационального варианта графика выполнения процессов и варианта технологии, установленного на основе ТЭП (подраздел 5.3) следует разработать календарный план по форме таблицы 5.3, изображаемый на чертеже, дополняемый процессами по разработке котлована и другими, описываемыми в разделе 6.
5.3Технико-экономическое обоснование варианта технологии
5.3.1 Для обоснования применения приведенного комплекта машин, его необходимо сравнить с другим по ТЭП:
- стоимости переработки 1 м3 грунта - Се, руб/м3;
- трудоемкости переработки 1 м3 грунта – ТЕ, чел.-смен/м3;
- удельным приведенным затратам – Пуд, руб/м3.
5.3.2 Стоимость переработки 1 м3 грунта отражает сумму стоимостей машиносмен всех машин, планируемых в комплексе процессов
Рисунок 5.1 – Схемы деления площадки №I на карты
Рисунок 5.2 – Примерный график выполнения процессов вертикальной планировки
вертикальной планировки, и определяют по формуле
,

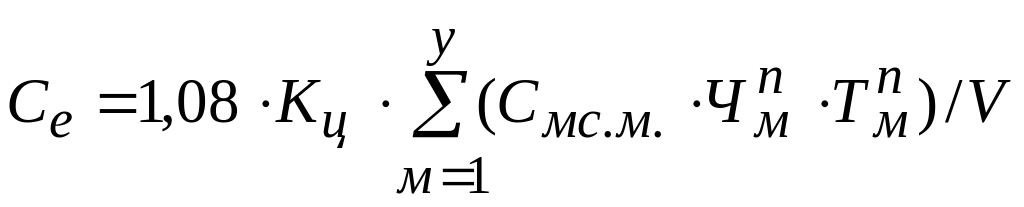

(5.2)
где 1,08 – коэффициент, учитывающий накладные расходы;
Кц – коэффициент к ценам 1984 г.;
Смс. м – стоимость машиносмены м-ой машины, руб., принимаемая по приложению Б;
– число машин м-ой
разновидности;
– проектируемая
продолжительность работы м-ой машины,
смен;
V – объем грунта планировочной выемки.
Величины
и
получают расчетами по студенческому
варианту (см. таблицу 5.2).
Таблица 5.3 – Календарный план производства работ (с примером записи)
Наименование работ, процессов (номера карт, сооружений) |
Объем работ |
Наиме- нование машин, марки |
По ЕНиР трудоемкость, чел.-смен (машино-емкость, маш.-смен) |
Про- |
||
Изме-ритель |
Коли-чество |
число рабо- чих (ма-шин) |
время про- цес- са, смен |
|||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
1 Рыхление грунта (карты Iв, IIв) |
100 м3 |
108,47 |
Бульдозер- рыхлитель, ДП-14 |
5,69 (5,69) |
1 (1) |
6 |
2 Разработка… |
100 м3 |
108,47 |
… |
… |
… |
… |
Продолжение таблицы 5.3
ектируемые |
Производи- тельность в измерителях в смену |
Составы звеньев: специаль-ность, раз- ряд – чис- ло рабочих |
Рабочие дни |
||||||||||||||
трудо- емкость (маши- ноем- кость) |
уровень производи- тельности труда (ма- шин),% |
1 |
2 |
3 |
|||||||||||||
смены |
|||||||||||||||||
по ЕНиР |
проекти- руемая |
1 |
2 |
1 |
2 |
1 |
|||||||||||
|
|
|
|
|
|
|
|
|
|||||||||
8 |
9 |
10 |
11 |
12 |
|
|
|
|
|
|
|
|
|
||||
|
94,8 (94,8)
|
19,04
|
18,08
|
Машинист 6 разр. – 1
|
|
|
|
|
|
|
|
|
|
||||
|
|
|
|
|
|||||||||||||
… |
… |
… |
… |
… |
|
|
|
|
|
|
|
|
|
Расчеты стоимостей машиносмен рекомендуем свести в таблицу (таблица 5.4 с примером по площадке №I размером 200×200 м). По примеру при Кц=80, определим Се.
Таблица 5.4 – Определение стоимости машиносмен при вертикальной планировке площадки
Наименование процессов по грунту |
Наименование машин |
Машино-емкость, маш.-смен |
Стоимость машино-смен, руб |
|
одной |
всех |
|||
Рыхление |
Рыхлитель ДП-14 на тракторе Т-100 |
6 |
23,31 (по бульдозеру ДЗ-17А) |
139,86 |
Разработка и перемещение |
Скрепер ДЗ-30 Трактор ДТ-75 |
36 |
19,02 16,35 |
1273,32 |
Разравнивание |
Бульдозер ДЗ-54С |
9 |
29,05 |
271,45 |
Уплотнение |
Виброкаток Д-480 Трактор ДТ-75 |
9 |
7,9 16,35 |
218,25 |
Итого |
1902,88 |
Се = 1,08 • 80 • 1902,88/10847 = 15,15 руб/м3
5.3.3 Трудоемкость переработки 1 м3 грунта определяют делением общей трудоемкости процессов на объем перерабатываемого грунта (по калькуляции затрат труда и машиноемкости). По площадке №I трудоемкость переработки 1 м3 грунта составит
ТЕ = 69,83/10847 = 0,0064 чел.-смен/м3.
5.3.4 Удельные приведенные затраты включают стоимость переработки 1 м3 грунта и долю затрат, компенсирующих износ машин
Пуд=Се+Ен•Куд, (5.3)
где Ен – нормативный коэффициент экономической эффективности капитальных вложений, могущий приниматься в КП равным 0,12;
Куд – удельные капитальные вложения, руб.
,

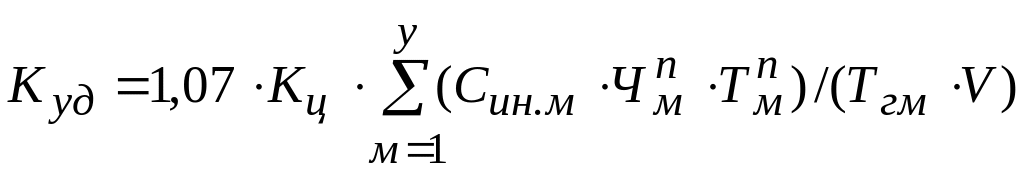

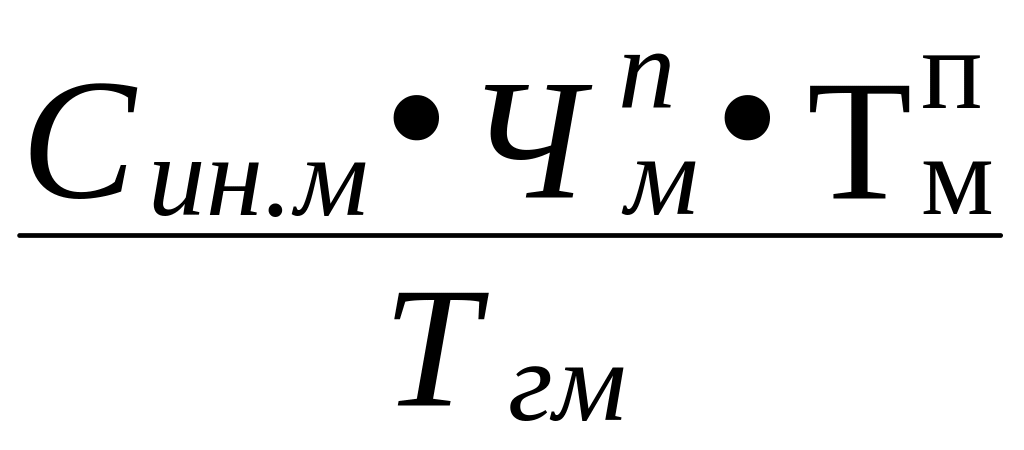

(5.4)
где 1,07 – коэффициент, учитывающий транспортные расходы;
Син.м – инвентарно-расчетная стоимость м-ой машины, руб., принимаемая по приложению Б;
Кц – коэффициент к ценам 1984 г (см. п. 5.3.2);
Тгм – нормативное число смен работы м-ой машины в году, принимаемое по приложению Б;
и – принимают по выполненным расчетам.
Основную часть расчетов удельных приведенных затрат рекомендуем свести в таблицу 5.5 (с примером для площадки № I).
Таблица 5.5 – Расчет по основной части формулы (5.4)
Наименование машин |
Инвентарно-расчетная стоимость машин, руб, Син.м |
Маши-но- емкость, маш.-смен,
|
Норма-тивное число смен работы машин в году, Тгм |
руб |
Рыхлитель ДП-14 на тракторе Т-100 |
6140 (по бульдозеру ДЗ-17А) |
6 |
322 |
114,4 |
Скрепер ДЗ-30 |
4960 |
36 |
236 |
756,6 |
Трактор ДТ-75 |
3470 |
225 |
555,2 |
|
Бульдозер ДЗ-54С |
6380 |
9 |
322 |
178,3 |
Виброкаток Д-480 |
2050 |
9 |
322 |
57,3 |
Трактор ДТ-75 |
3470 |
225 |
138,8 |
|
Итого |
1800,6 |
Пуд = 15,15 + 0,12•1,07•80•1800,6/10847 = 15,32 руб/м3
5.3.5 Вариант с меньшими затратами труда и средств принимают для дальнейшего проектирования. В графической части КП полученные результаты сравнения вариантов технологий отражают в форме таблицы 5.6 (с примером по площадке №I).
Таблица 5.6 – ТЭП вариантов комплектов машин, планируемых применением при вертикальной планировке площадки
Ведущие машины и (или) особенности комплектов |
Трудоемкость, чел.-смен/м3 |
Показатели, руб/м3 |
|
Стоимость переработки грунта |
Удельные приведенные затраты |
||
1.Скрепер ДЗ-30 |
0,064 |
15,15 |
15,32 |
2. …. |
… |
… |
… |
