Практическая работа № 15 технико-экономическое сравнение механизмов и материалов
1. Общие положения
Одним из методов снижения затрат на производство строительных работ является подбор экономичного комплекта механизмов, который зависит от двух групп факторов:
технических, определяющих возможность производства работ данными механизмами (соответствие вылета стрелы пролету здания, грузоподъемности крана – максимальному весу конструкции и т.д.);
экономических, направленных на формирование наиболее низкого уровня суммарных затрат на производство запланированных работ.
Для выполнения технико-экономического сравнения вариантов предварительно заполняется ведомость сравнения вариантов в форме таблицы 1, в которой приводятся по каждому i-ому процессу:
затраты труда, чел. дн.:

(1)
где Тмi – затраты машинного времени по i-ому процессу, маш. см.;
Npi – количество рабочих в звене (бригаде) с учетом машиниста при выполнении i-ого процесса (если процесс механизированный), чел.;
Нврi – норма времени для выполнения i-ого процесса, чел. ч./нат. ед. изм.;
Pi – объем работ по i-ому процессу, нат. ед. изм.;
tсм – продолжительность смены, ч.;
затраты машинного времени Тмi, маш. см.:
(2)
где Пэсмi – эксплуатационная сменная производительность машин при выполнении i-ого процесса, нат. ед. изм./см.;
Нмврi – норма машинного времени для выполнения i-ого процесса, маш. ч./нат. ед. изм.;
заработная плата Зрi, руб., за работы, выполняемые вручную или не учтенные в стоимости машино-смены:
(3)
где Расцi – расценка за выполнение i-ого процесса, руб.;
Ззвi – заработная плата звена (бригады) рабочих, выполняющих i-ый процесс, руб./см.:

(4)
здесь Чi – часовая тарифная ставка рабочего i-ого разряда;
Ni – количество рабочих i-ого разряда в звене (бригаде), чел.
Экономическая целесообразность применения того или иного варианта механизации строительно-монтажных работ, внедрения прогрессивных средств комплексной механизации, отдельных машин и приспособлений определяется по приведенным ниже показателям.
Продолжительность выполнения работ (Т, см):
(5)
где Ti – продолжительность выполнения i-ого процесса, см.;
Cn – коэффициент совмещения процессов;
Тз – заданный срок производства работ, см.
Продолжительность выполнения i-ого процесса Ti рассчитывается по выражению:
(6)
где Кn = 1…1,2 – коэффициент выполнения норм;
nзвi – принятое количество звеньев (машин), шт.;
– продолжительность выполнения вспомогательных работ, см.:
(7)
здесь Тмкi – продолжительность монтажа и пробного пуска машин (при совмещении с другими процессами принимается равным нулю), см.;
Tn – время необходимых технологических перерывов, см.
Трудоемкость единицы объема работ (Qe, чел. см./ нат. ед. изм.):
(8)
где Qi – затраты труда по i-ому процессу, чел. см.;
Ро – общий объем работ, нат. ед. изм.

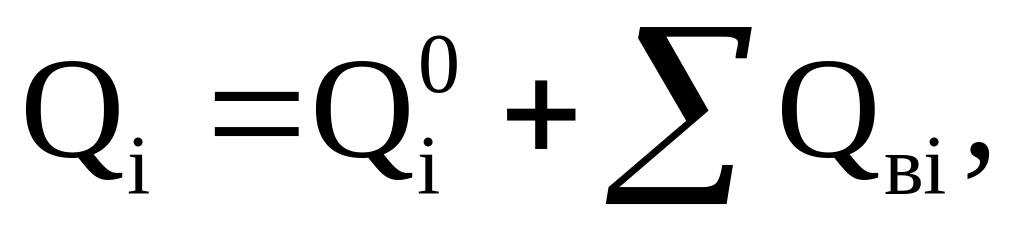

(9)
где – затраты труда, связанные с обслуживанием машин и механизмов, чел. см.
Себестоимость работ (Ссеб, руб.):
(10)
где Смсмi – стоимость машино-смены i-ой машины, руб.;
Нохпрi – нормы общехозяйственных и общепроизводственных расходов для соответствующего вида работ, %;
Змi – заработная плата машинистов при эксплуатации i-ой машины, руб.:
(11)
здесь Ззв.мi – заработная плата звена машинистов в смену, руб./см., которая рассчитывается аналогично величине Ззвi;
Зед – единовременные затраты, не учтенные в стоимости машино-смены машин комплекта, руб., включающие затраты на транспортировку машин, их монтаж и демонтаж, устройство подкрановых путей башенных кранов и т.д.
Слагаемое представляет собой эксплуатационные затраты для машин, входящих в комплект.
Капитальные вложения в основные производственные фонды (К, руб.):
(12)
где Синвi – инвентарно-расчетная стоимость i-ой машины в базисном уровне цен, руб.:
(13)
Сопт – оптовая цена завода-изготовителя для i-ой машины, руб., дополнительные затраты в размере 11,2% связаны с приобретением и доставкой машины;
Тгодi – нормативное количество работы машины в году, ч.
Приведенные затраты (З, руб.):
(14)
где Ен – нормативный коэффициент эффективности капитальных вложений, в случае капиталовложений для внедрений новых технологий принимается равным 0,15.
Полученные значения технико-экономических показателей сводятся в таблицу 2.
В качестве лучшего принимают вариант, обеспечивающий минимальные приведенные затраты. Если разница между приведенными затратами в обоих вариантах незначительная (менее 5%), за основу принимают вариант с меньшей продолжительностью и трудоемкостью выполнения работ.
Таблица 2
Технико-экономические показатели по вариантам
Наименование показателей |
Единица измерения |
Вариант |
|
I |
II |
||
Продолжительность выполнения работ |
см. |
|
|
Трудоемкость единицы работ |
чел.см./нат. ед. изм. |
|
|
Себестоимость |
руб. |
|
|
Капитальные вложения в основные производственные фонды |
руб. |
|
|
Приведенные затраты |
руб. |
|
|
