Практическая работа №4 формирование и эффективность использования оборотных средств строительной организации
1. Общие положения
Оборотные средства строительной организации – совокупность денежных средств, вложенных в оборотные фонды и фонды обращения.
Оборотные производственные фонды – материально-вещественные элементы, участвующие в одном производственном цикле, и полностью переносящие свою стоимость на создаваемую продукцию. Оборотные фонды группируются по следующим статьям:
производственные запасы – основные материалы, изделия, конструкции, малоценные, быстроизнашиваемые предметы, хозяйственный инвентарь, топливо;
незавершенное производство – продукция в процессе производства, не оплаченная заказчиком и находящаяся на балансе строительной организации;
расходы будущих периодов – единовременные затраты на временное строительное хозяйство, на подготовку территории, монтаж машин и механизмов и т.д., отдача от которых ожидается только в будущие периоды.
Оборотные производственные фонды функционируют в сфере производства. По завершению производственного цикла оборотные фонды из сферы производства переходят в виде готовой строительной продукции в сферу обращения. Стоимость готовой продукции, находящейся в процессе реализации, а также имеющиеся в распоряжении строительных организаций деньги образуют фонды обращения. Фонды обращения группируются по статьям:
готовая продукция;
средства в расчетах между заказчиком и подрядчиком;
денежные средства на расчетном счете в банке и в кассе организации, дебиторская задолженность.
1.1 Показатели использования оборотных средств
Эффективность использования оборотных средств характеризуется показателями:

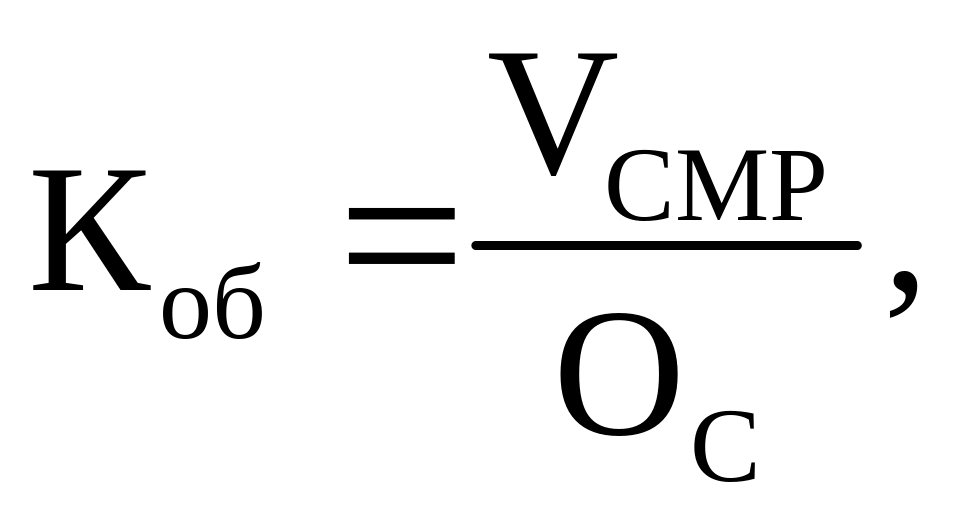

коэффициентом оборачиваемости – количество оборотов оборотных средств за расчетный период (год, полугодие, квартал) – Коб., об/ед. времени:
где VСМР – объем выполненных и оплаченных заказчиком строительно-монтажных работ или реализованной продукции, руб.;
ОС – средний остаток (стоимость) оборотных средств, руб.:
здесь ОНГ – стоимость оборотных средств на начало расчетного периода (года), руб.;
ОКГ – стоимость оборотных средств на конец расчетного периода (года), руб.

коэффициент загрузки средств в обороте – фондоемкость строительной продукции по оборотным средствам – Кзагр, руб./руб. СМР:

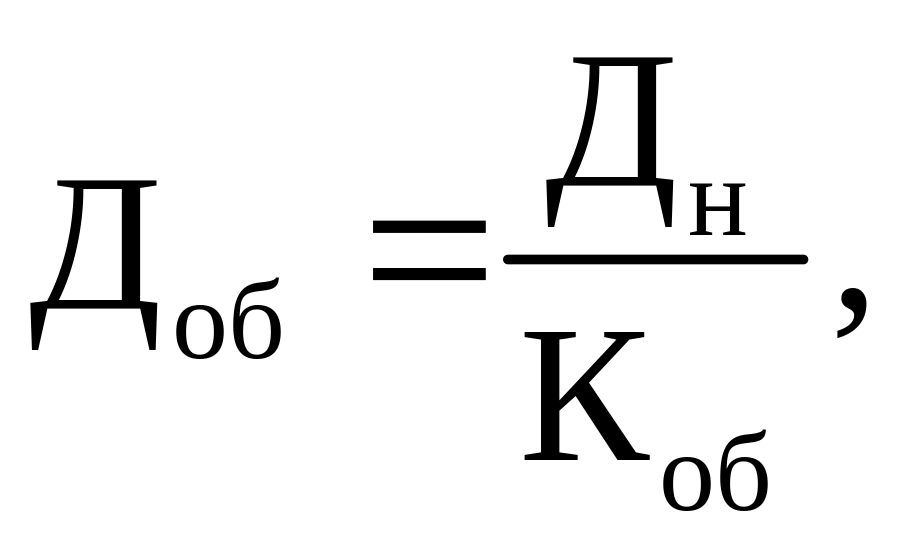

длительность одного оборота – продолжительностью полного кругооборота, совершаемого в среднем каждым рублем оборотных средств от первой фазы (приобретение материалов) до последней фазы (реализация готовой продукции) – Доб, дней:
где Дн – длительность периода, за который определяется эффективность использования оборотных средств (360, 180, 90, 30 дней);

длительность стадии оборота – , дней:
где У – удельный вес стадии оборота в %;
– стоимость стадии оборота, руб.
ПРИМЕР 1. Определить время пребывания оборотных средств на стадии незавершенного строительства при годовом объеме строительно-монтажных работ, равном 150 млн. руб. и сумме среднегодового остатка оборотных средств 50 млн. руб. при следующей структуре оборотных средств:
производственные запасы – 25%;
незавершенное строительство – 60%;
средства в обращении – 15%.
Решение

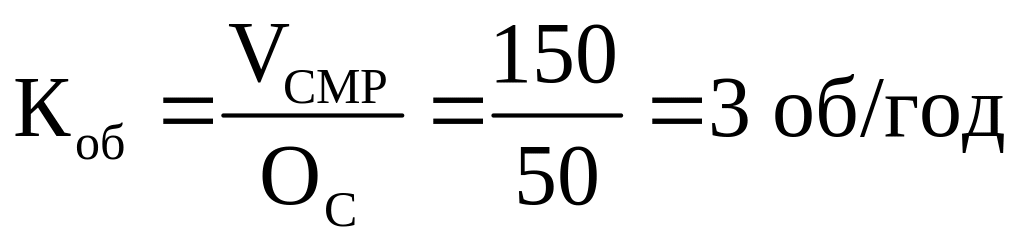

– коэффициент оборачиваемости;
– длительность одного оборота;

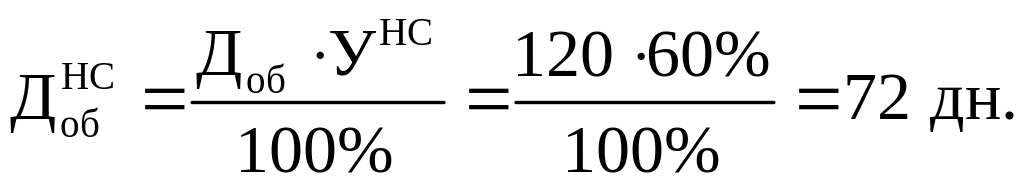

– длительность оборота на стадии незавершенного строительства.
