- •Введение
- •1. Область применения
- •2. Технология и организация работ
- •2.1 Определение объемов работ
- •2.1.1 Определение объемов земляных работ при вертикальной планировке площадки
- •2.1.2 Определение объемов работ при разработке котлована
- •2.1.3 Определение объемов работ при устройстве фундаментов
- •2.2 Определение среднего расстояния перемещения грунта
- •2.3. Выбор комплектов машин и механизмов для производства работ
- •2.3.1. Выбор комплектов машин и механизмов при вертикальной планировке
- •2.3.2. Выбор комплектов машин и механизмов при разработке котлована
- •2.3.3. Выбор комплектов машин и механизмов для устройства монолитных и сборных фундаментов
- •2.3.4. Выбор комплектов машин и механизмов для устройства свайных фундаментов
- •2.3.5. Выбор вспомогательных машин и механизмов
- •2.4 Указания по производству работ
- •2.4.1 Вертикальная планировка площадки
- •2.4.2 Разработка котлована
- •2.4.3 Устройство фундаментов
- •3. Требования к качеству и приемке работ
- •4. Калькуляция трудовых затрат, машинного времени, заработной платы
- •5. Календарный план производства работ
- •6. Материально-технические ресурсы
- •7. Охрана труда при производстве работ
- •8. Технико-экономические показатели
- •8.5 Выработка на 1 чел. - день; м3/ч-дн.
- •Литература
- •Приложения
2.3.5. Выбор вспомогательных машин и механизмов
Выбор вспомогательных машин и механизмов для рыхления грунта в летнее и зимнее время, срезки растительного слоя, зачистки дна котлована, обратной засыпки и уплотнения грунта, бурения скважин, и т.д. осуществляется после определения ведущих машин в комплектах исходя из конкретных условий производства работ (вида грунта, размеров сооружений, глубины, объемов работ зимнего и летного времени), /1, 2, 3, 9, 11, 12, 13, 14, 15, 16/.
Выбор машины или механизма (марка и тип) необходимо производить так, чтобы можно было обеспечить выполнение нескольких видов работ. Например, бульдозер одного типа и марки должен выполнять работы по срезке растительного слоя, окончательной планировке, зачистке дна выемки, обратной засыпке пазух.
2.4 Указания по производству работ
2.4.1 Вертикальная планировка площадки
Срезка растительного слоя. Приводятся указания по производству работ по срезке растительного слоя, исходя из /1, 2, 3, 16/.
Предварительное рыхление немерзлого грунта в зоне выемки.
Учитывается, что предварительное рыхление обязательно:
-для грунтов 2 группы для скреперов;
-для грунтов 3 группы для бульдозеров.
Указывается толщина разрыхляемого слоя, схема движения механизма и т.д., /1, 2, 16/.
Разработка и перемещение грунта скреперами.
Длина пути наполнения ковша скрепера рассчитывается по формуле:
, (21)
где q – емкость ковша скрепера в м3;
b – ширина срезаемого слоя (ширина ковша), м3;
h1 – толщина срезаемого слоя, м;
KH – коэффициент наполнения ковша /7/, стр. 76 сборника 1 (зависит от вида грунта) KHпеска=1.15 – 1.25, KHглины=1 - 1.4.
KР – коэффициент первоначального разрыхления, зависит от вида грунта, определяется по /3, стр. 206/ или /7, стр. 86/.
Длина пути разгрузки скрепера:
, (22)
где h2 – толщина отсыпаемого слоя, м.
Выбирается схема движения скрепера (“по эллипсу”, ”по спирали”, ”по восьмерке”) в зависимости от соотношения lH и Lср .. Выбор схемы движения обосновывается, /1, 2, 12/.
Выбирается и обосновывается также схема работы скрепера (“полоса рядом с полосой”, ”через полосу”, ”ребристо-шахматную” /12, стр. 19-22/).
Выбирается и обосновывается профиль стружки (постоянного сечения, клиновидного, гребенчатый).
Описывается цикл работы скрепера.
Обосновывается применение трактора-толкача, /3/. Число скреперов, обслуживаемых одним трактором толкачем (минимально рекомендуемое) приведено в таблице 10.
Таблица 10
Число скреперов, обслуживаемых одним трактором-толкачем
Расстояние перемещения грунта, м |
Объем ковша скреперов, м3 |
|||
прицепных |
самоходных |
|||
до 6 |
8 - 10 |
8 - 10 |
15 |
|
100 250 500 750 1000 и более |
2 4 5 - - |
2 3 4 6 - |
- 2 3 4 6 |
- - 4 – 5 7 – 8 9 - 12 |
Уплотнение грунта в зоне насыпи
Обосновывается выбор основной строительной машины – катка.
Приводятся указания по производству работ на основе, /2, 3, 12, 16/.
Разработка и перемещение грунта при вертикальной планировке бульдозером.
Выбирается схема движения бульдозера, профиль стружки, описывается технология работ, /2, 3, 12, 16/.
При резании грунта отвалом длина пути набора бульдозера рассчитывается по формуле:

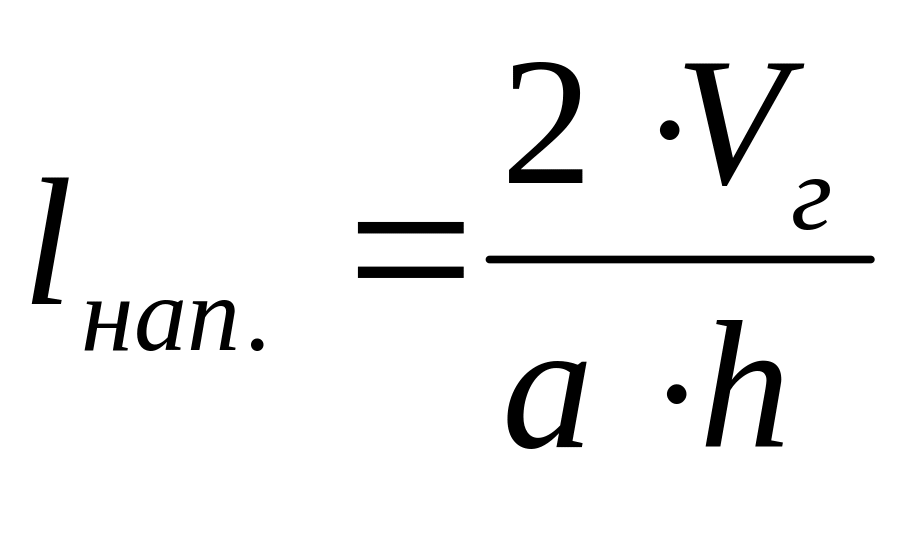

, (23)
где Vг – объем грунта в плотном теле, срезаемого отвалом в м3;
а – длина отвала (определяется из технических характеристик бульдозера), м;
h – толщина стружки, срезаемой ножом бульдозера (принимается в среднем 0.2м), м;
Объем грунта (в плотном теле), срезаемого отвалом, м3:

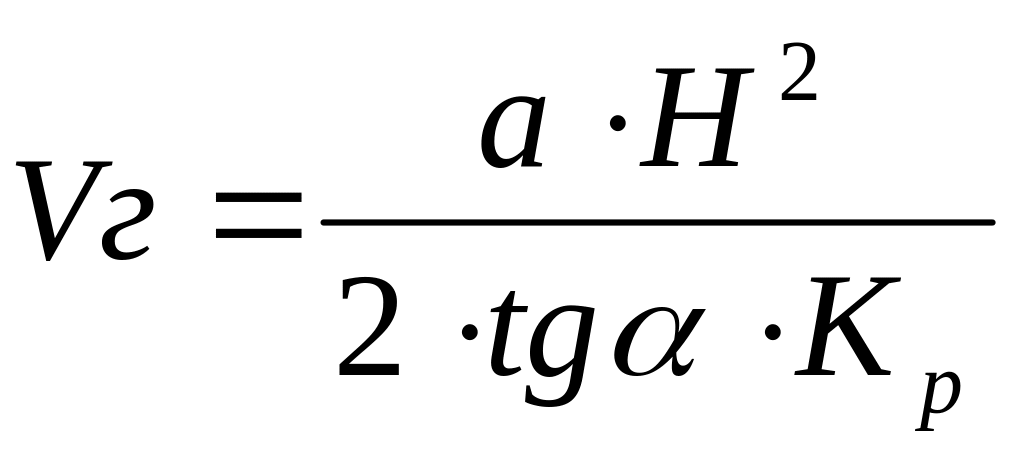

, (24)
где а – длина отвала, (определяется из технических характеристик бульдозера), м;
Н – высота отвала, (определяется из технических характеристик бульдозера), м;
Кр – коэффициент первоначального разрыхления грунта, зависит от вида грунта, определяется по /3, стр. 206/ или /7, стр. 86/.
- угол естественного откоса.
Выбирается схема движения бульдозера. Выбор схемы движения обосновывается, /1, 2, 12/.
Выбирается и обосновывается также схема работы бульдозера, /12, стр. 19-22/.
Выбирается и обосновывается профиль стружки. Описывается цикл работы бульдозера.
