Приклад оформлення титульного аркуша

Додаток 2.

форма 3

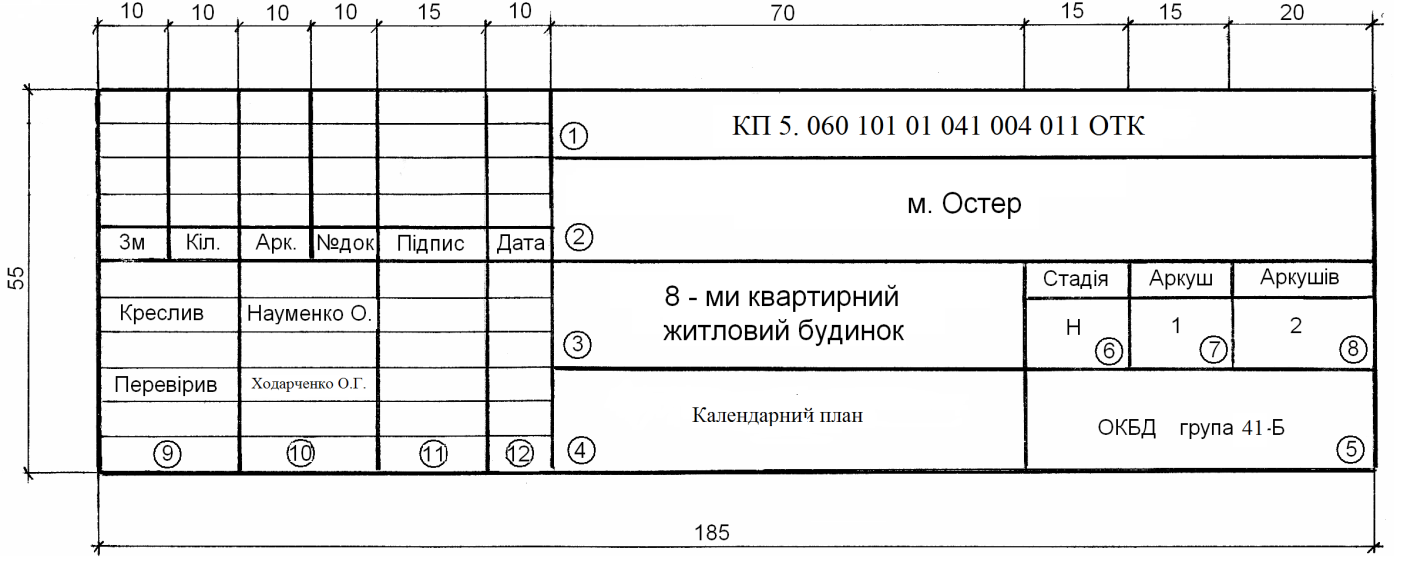

Основний напис на листах технологічної частини до курсового та дипломного проектів

форма 5 Основний напис для текстових документів

(на першому аркуші текстового документа)

Додаток 3.1.

Приклад взаємоув’язку між собою робіт: для будівель зі стрічковими фундаментами

Найменування

робіт

Робочі дні

Підготовчі роботи

9

Розробка грунту екска-

ватором в траншеях

1

Підчистка дна вручну

2

Монтаж фундаментів

3

Зворотня засипка пазух

фундаметнів

1

Додаток 3.2. Для будівель з підвалом

Найменування

робіт

Робочі дні

Підготовчі роботи

10

Розробка котловану

екскаватором

1

Підчистка дна

3

Монтаж фундаментних

подушок, фундаментних блоків

4

Монтаж сходових маршів, площадок, плит перекриття над підвалом

4

Вертикальна і горизонтальна гідроізоляція

2

Зворотня засипка

1

Додаток 3.3.

Для будівель з фундаментами стаканного типу.

Найменування

робіт

Робочі дні

Підготовчі роботи

10

Розробка грунту в

траншеях або ямах

1

Підчистка дна

2

Монтаж фундаментів

4

Зворотня засипка

1

Додаток 3.4. Для будівель з фундаментами стрічковими та стаканного типу (будівлі з неповним каркасом).

Найменування

робіт

Робочі дні

Підготовчі роботи

10

Розробка грунту в

траншеях та ямах

1

Підчистка дна

2

Влаштування стрічкових

фундаментів монолітних

8

Монтаж фундаментів

стаканного типу

4

Влаштування горизонта-

льної гідроізоляції

2

Зворотня засипка пазух

1

Примітка: Роботи нульового циклу можна починати після закінчення підготовчих робіт.
