4.5 Расчет экскаваторного забоя.
Устанавливаем размеры кавальеров.
Требуемая площадь кавальеров:
F трков = F трmax · Kр· Vобр / (Vобр + Vотв), м2 (4.19)
где: Fтрmax – максимальная площадь траншеи для участка траншеи с откосами, м2;
Кр – коэффициент, учитывающий первоначальное разрыхление грунта (см. [3], прил 2, Kр=1,3);
Vобр и Vотв – объемы обратной засыпки и отвозимого грунта, соответственно м3.
F трmax = ( bтр0 + m · hmax ) · hmax. (4.20)
где: hmax – максимальная рабочая отметка на участке траншеи с откосами, м;
F трmax = (1,22 + 1 · 4,9) · 4,9 = 29,99 м2;
F трков = 29,99 · 1,3 · 44476,5 / (44476,5 + 2705,17) = 36,75 м2.
В случае треугольной формы кавальеров, высота кавальеров при условии односторонней отсыпки:

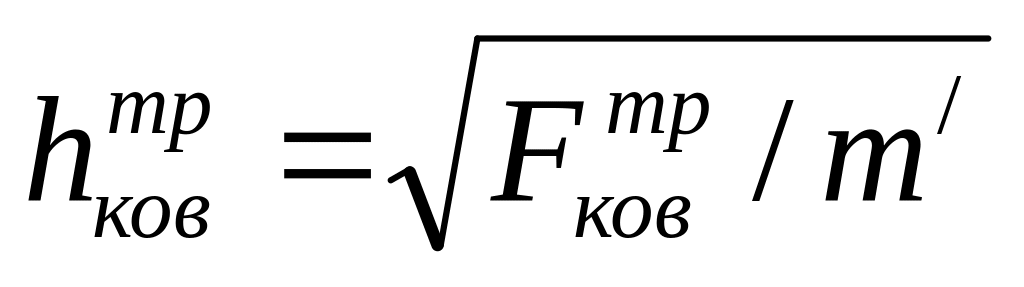

(4.21)
где: m – коэффициент откоса для временных насыпей (m = 1,5 для влажного песка ).
м
Обратная лопата:
hтрков > Нв +0,5, (4,95 м < 5,0 + 0,5 м);
Драглайн:
hтрков > Нв +0,5, (4,95 м < 6,5 + 0,5 м).
где: Нв - высота выгрузки грунта при работе навымет, м.
Принимаем треугольную форму кавальера.
Определяем ширину кавальеров:
bтрков = 2 · m · hтрков (4.21)
bтрков = 2 · 1,5 · 4,9 = 14,7 м.
Устанавливаем длину передвижки ln экскаватора.
– обратная лопата по таб.14
длина передвижки ln = 1,4 м;
– драглайн из условий передвижки за один раз на длину, не превышающую 1/5 длины стрелы (lстрелы=12,5м)
длина передвижки ln = 2,0 м < 2,5 м.
Способ разработки грунта экскаваторами показан на рис. 4.3, 4.5. план и разрез на рис. 4.4, 4.6, соответственно драглайна и обратной лопаты. Разработка траншеи в случае одноковшовых экскаваторов – драглайн и обратная лопата осуществляется при движении экскаватора по ее оси.
5. Разработка мероприятий по защите траншеи от подземных вод.
Приток воды к иглофильтровым установкам, смонтированным вдоль траншей, определяется из выражения:
Q100 = · k · S (5.1)
где: Q100- приток воды, м3 /ч, на 100 м траншеи с 1-ой стороны;
- коэффициент принимаемый равным от 1 до 3.
X
= 7,17м
2,1м S = 0,52м
УГВ
0,5м
Рис. 5.1. Двухсторонняя схема расположения иглофильтров.
Q100 = 2 · 15 · 1,2 = 36 м3 /ч.
Число необходимых иглофильтров определяется исходя из пропускной способности иглофильтра q, которую находят по рис.13 [6],
(следовательно, q = 0,0016 м3 /ч).
n = Q / q (5.2)
n = 36 / 1,5 = 24 шт.
Расстояние между иглофильтрами:
L = 100 / n (5.3)
L = 100 / 24 = 4,17 м.
Иглофильтры располагают в два ряда с двух сторон траншеи.
На расстоянии 0,5 м от бровки траншеи.
