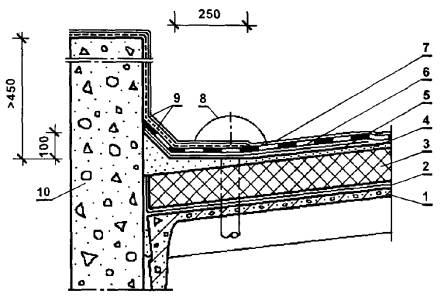

Примыкание кровли к парапету высотой более 450 мм

1 - сборная железобетонная плита покрытия; 2 - пароизоляция (по расчету); 3 - теплоизоляция; 4 - выравнивающая стяжка; 5 - грунтовочный слой (праймер); 6 - основной кровельный ковер; 7 - окрасочный защитный слой; 8 - воронка внутреннего водостока; 9 - дополнительный слой кровельного ковра; 10 - стена.

В местах примыкания кровли к парапетам высотой до 450 мм и более слои дополнительного ковра заводят на верхнюю грань парапета.

При пониженном расположении парапетных стеновых панелей (при высоте парапета не более 200 мм) переходный бортик устраивают из бетона до верха панелей.

Конек кровли (при уклоне кровли 3 % и более) усиливают на ширину 150 - 250 мм с каждой стороны, а ендову - на ширину 500 - 750 мм (от линии перегиба) дополнительным армированным ковром.

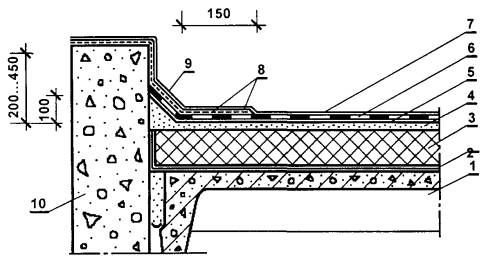

Примыкание кровли к парапету высотой до 450 мм

1 - сборная железобетонная плита покрытия; 2 - пароизоляция (по расчету); 3 - теплоизоляция; 4 - выравнивающая стяжка; 5 - грунтовка (праймер); 6 - основной кровельный ковер; 7 - защитный слой; 8 - дополнительные слои кровельного ковра; 9 - крепежные элементы (дюбели и др.); 10 - костыли из стальных полос 400×40 мм через 600 мм; 11 - покрытие парапета из оцинкованной стали; 12 - стена.

Места пропуска через кровлю труб выполняют с применением стальных патрубков с фланцами (или железобетонных стаканов) и герметизацией кровли в этом месте. Места пропуска анкеров также усиливают герметизирующей мастикой. Для этого устанавливают рамку из уголков (которые ограничивают растекание мастики), а пространство между рамкой и патрубком или анкером заполняют мастикой.

Перед устройством кровельного ковра на компенсатор в деформационном шве с металлическим компенсатором наклеивают сжимаемый утеплитель из минеральной ваты и на него укладывают выкружку из оцинкованной кровельной стали, кромки которой опираются на бетонные бортики, затем на выкружку насухо укладывают стеклоткань и рубероид.

В местах пропуска через покрытие воронки внутреннего водостока слои кровельного ковра должны заходить на водоприемную чашу, которую крепят к плитам перекрытия хомутом с уплотнителем из резины.

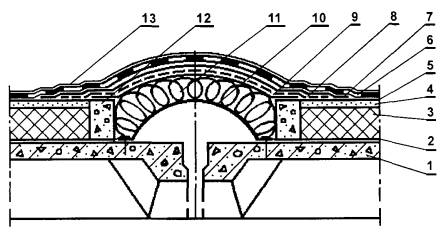

Деформационный шов в покрытии

1 - сборная железобетонная плита покрытия; 2 - пароизоляция (по расчету); 3 - теплоизоляция; 4 - выравнивающая стяжка; 5 - грунтовка (праймер); 6 - основной кровельный ковер; 7 - рулонный кровельный материал, уложенный насухо (рубероид); 8 - стеклоткань; 9 - выкружка из оцинкованной кровельной стали; 10 - компенсатор; 11 - несгораемый минераловатный утеплитель; 12 - бортик из легкого бетона; 13 - защитный слой.

При выполнении гидроизоляционных слоев на вертикальных и наклонных (более 25 %) поверхностях при условии армирования покрытия применяют полотнища стеклоосновы длиной 1,5 - 2 м. При значительной высоте изолируемой конструкции устройство мастичного слоя производят ярусами, начиная с нижнего.

При необходимости закрепления армирующего слоя на каждом ярусе предусматривают установку деревянных антисептированных реек по высоте рабочих захваток.

Для защиты мастичного кровельного ковра применяют окрасочные защитные покрытия.

Нанесение окрасочного покрытия на основание, выполненное из мастики «Вента-У», может производиться только после высыхания мастики (до отлипа), но не ранее, чем через 12 часов.

Перед нанесением защитного окрасочного покрытия поверхность основания (покрытие из мастики «Вента-У») должна быть сухой и чистой. На ней не должно быть пыли, грязи, мусора.

При подготовке поверхности в зимнее время с нее предварительно удаляют снег и наледь, протирают ветошью и просушивают до требуемой влажности.

Нанесение защитного покрытия на основание может производиться кистью, шпателем, валиками с обкладкой из меха или механизированным способом - методом окрасочной технологии.

В случае некачественного нанесения или повреждения покрытия после окраски допускается дополнительная подкраска непокрытых (дефектных) мест.

Устройство окрасочных покрытий рекомендуется осуществлять захватками, а начинать с пониженных участков кровель (карнизных свесов, ендов) и мест примыканий кровель к стенам.

В процессе работ необходимо предохранять ранее нанесенные защитные слои от повреждений. Для этого работы по нанесению окрасочных покрытий должны выполняться «на себя».

Защитный слой с применением окрасочных покрытий должен иметь равномерную окраску по всей изолируемой поверхности. Толщина защитного слоя должна быть не менее 0,1 мм.

Для предохранения покрытия на горизонтальных поверхностях от механических повреждений при эксплуатации необходимо выполнять следующие требования:

- ходить по покрытию в обуви с мягкой, гладкой подошвой;

- очистку покрытий от снега производить сжатым воздухом или деревянными лопатами с оставлением слоя снега толщиной 3 - 5 см;

- при ремонте и обслуживании различных коммуникационных линий и оборудования, расположенных на крыше, во избежание повреждений кровельного ковра в рабочей зоне необходимо укладывать защитные покрытия (трапы, коврики, щиты, маты).

При повреждении покрытия, выполненного из мастики «Вента-У», ремонт должен быть произведен в следующей последовательности:

- участок покрытия, требующий ремонта, вырезается острым ножом, очищается от пыли и грязи;

- прилегающая неповрежденная пленка покрытия на расстоянии 3 - 5 см по периметру протирается бензином;

- на подготовленную поверхность наносится мастика по обычной окрасочной технологии.
