Сущность возведения зданий методом подъема этажей и перекрытий. Достоинства.

Метод подъема перекрытий и этажей используют для возведения жилых, общественных и производственных зданий.

Сущность метода подъема перекрытий заключается в изготовлении на уровне земли пакета перекрытий, которые с помощью подъемников последовательно поднимают по колоннам и ядрам жесткости и затем закрепляют в проектном положении. Подъем этажей отличается тем, что после изготовле­ния пакета перекрытий все или почти все конструкции каждого этажа монти­руют на земле и потом готовый этаж в сборе поднимают на проектную от­метку. При возведении зданий методом подъема перекрытий все работы по обустройству этажей ведут на проектных отметках, а при методе подъема этажей - на уровне земли.

Подъем перекрытий целесообразен для зданий свыше 9 этажей, подъем этажей, наоборот, для зданий этажностью от 5 до 9 этажей.

Основные преимущества метода:

• в районах со слаборазвитой базой стройиндустрии можно организовать строительство жилья без применения башенных кранов;

• здания можно возводить в стесненных условиях строительной площадки, на застроенных территориях, при реконструкции предприятий, когда разме­ры строительной площадки незначительно превышают площадь застройки;

• применим в сейсмических зонах, при сложных инженерно-геологических условиях площадки;

• позволяет использовать гибкую планировку этажей, осуществлять необ­ходимую компоновку объема сооружения, применять нетиповые конструк­тивные и планировочные решения здания, иметь более широкую гамму ар­хитектурных решений.

Рис. 14.2. Этапы устройства перекрытий:

а — бетонирование плит, подъем плит, наращивание колонн; б —установка воротников бетонирование первой плиты; 1 — пакет забетонированных плит; 2 — плиты верхних этажей, поднятые в промежуточное положение; 3 — ядро жесткости; 4 — монтаж­ные подмости; 5 — крышевой кран; б — домкраты для подъема плит; 7 — колонны вто­рого яруса; 8 — монтажный механизм для бетонирования пакета плит; 9 — комплект воротников на колонне; 10 — колонна первого яруса

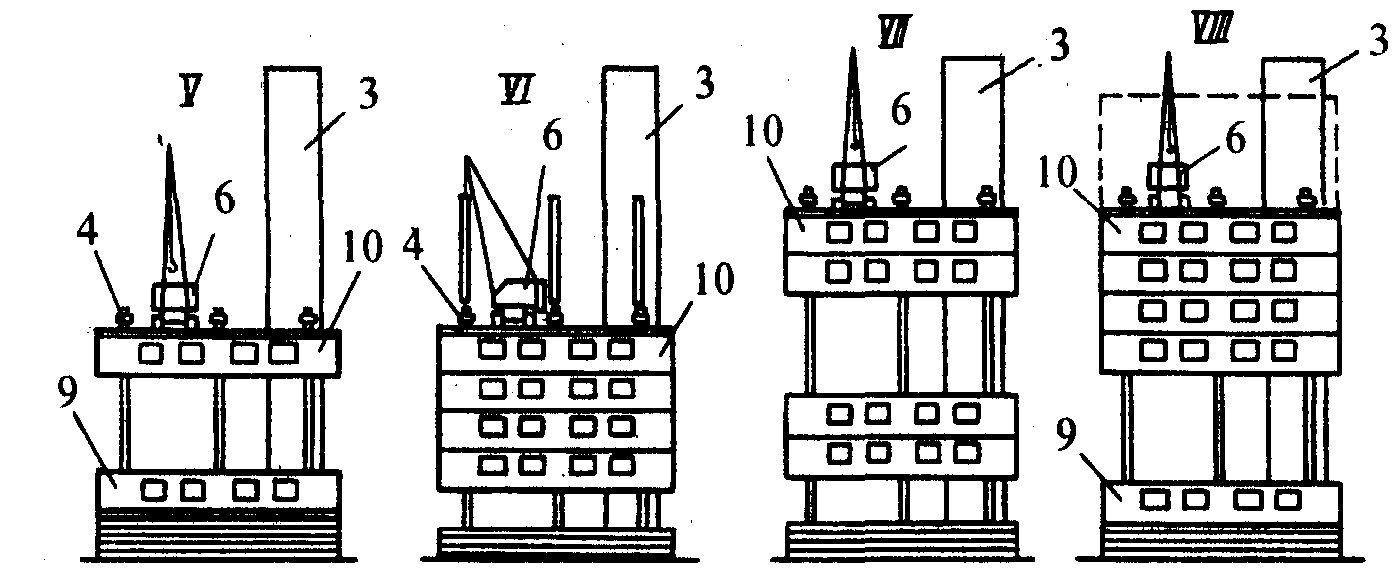

Рис. 14.5. Последовательность возведения здания методом подъема этажей:

/... V111 — этапы работ; 1 — колонны первого яруса; 2 — «ременные монтажные связи:

3 — ядро жесткости; 4 — гидравлический подъемник; 5 — пикет забетонированных междуэтажных плит; 6 — крышевой кран; 7 — верхний этаж здания в период монта­жа конструкций; ft — кран для монтажа конструкций этажей: 9 — смонтированный этаж, подготовленный к подъему; 10 — этажи здания, поднятые с помощью подъемни­ков в промежуточное положение

22

Особенности организации работ по методу пЭиП. Состав работ.

I ) Особенность возводимых зданий в том, что они часто имеют точечное очертание в плане, одно ядро жесткости, расположенное в центре здания, ко­лонны вокруг ядра жесткости. Размеры таких зданий в плане от 30х30 до 40х40 м. Методом подъема перекрытий можно возводить здания разнооб­разной формы в плане - от простой до сложной, с различными выступами, лоджиями, балконами, конфигурация плит перекрытий на разных этажах может быть различной, высота зданий достигать 30 этажей.

Методом подъема могут возводиться и жилые многосекционные здания при двух обязательных требованиях - разбивка на захватки по площади сек­ции и наличие дополнительных, кроме ядер жесткости, продольных и попе­речных элементов жесткости.

Последовательность работ начального периода возведения здания:

1. Фундаменты под ядро жесткости делают в виде цельной монолитной пли­ты, фундаменты под колонны - столбчатые, стаканного типа; ближайшие к ядру жесткости колонны можно устанавливать на фундаменте ядра жесткости.

2. После фундаментов возводят ядро жесткости, которое может быть со­оружено сразу на всю высоту здания, либо опережать возведение каркаса на несколько этажей.

3. Монтируют первый ярус колонн.

4. После устройства перекрытия над подвалом его выравнивают.

5. Устраивают бетонную подготовку или цементную стяжку, покрывают раз­делительным слоем для исключения сцепления плит с основанием.

6. Последовательно бетонируют весь пакет плит перекрытий. Плиты бетони­руют поочередно, начиная с плиты первого этажа, бетонирование последующей начинается только после набора достаточной прочности бетоном предыдущей. Верхнюю поверхность каждой плиты выравнивают и покрывают разделитель­ным слоем.

7. Только после этого на колонны устанавливается подъемное оборудова­ние, его подключают, к пульту и налаживают.

II ) При использовании метода ПЭиП бетонную смесь выгоднее и надежнее готовить на месте. Для этого устанавливается бетонно – растворный узел и отделение лаборатории для контроля.

Арматура, сталь доставляется на площадку по транспортным графикам. Щебень, песок – доставка с колес или оборудуют склады.

23
