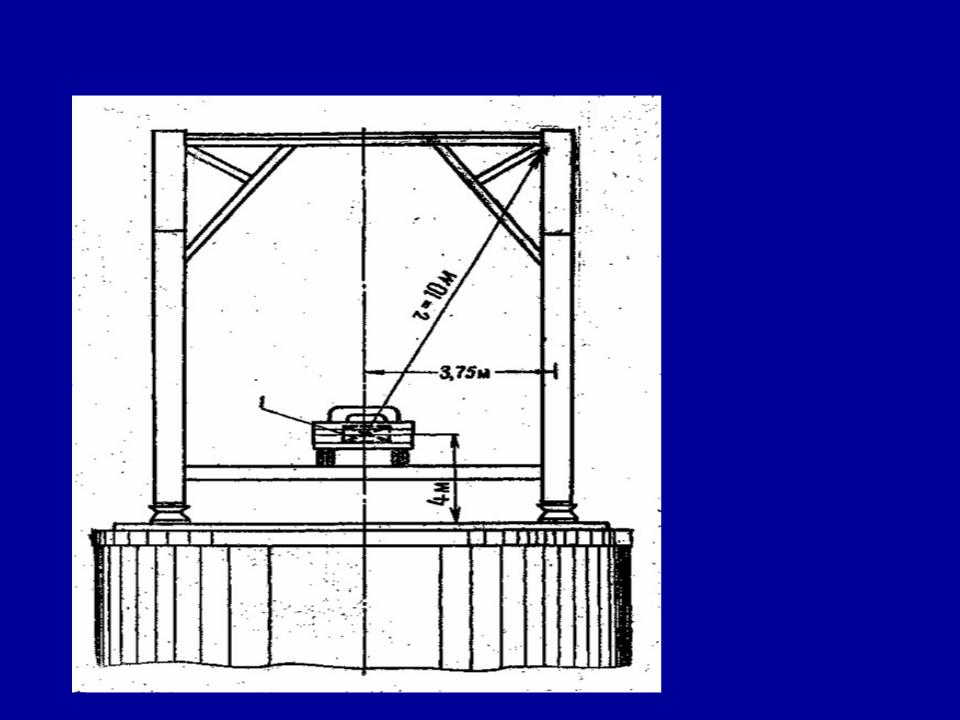

Рис.3. Схема расположения резервного заряда на

подрываемом металлическом мосту:

1 – заряд в кузове автомобиля

Распределение работ

Первому отделению изготовить и заложить заряды в трубы всех пяти опор моста, после чего быть готовыми к оказанию помощи третьему отделению по зарывке магистральных проводов в грунт.

Второму отделению устроить восемь люлек, изготовить и укрепить на местах 16 зарядов для подрывания пролетного строения моста, после чего быть готовым к оказанию помощи третьему отделению по зарывке проводов в грунт.

Третьему отделению изготовить 16 пог.м. веревочных лестниц, связать и проложить две электровзрывных сети с отдельными магистралями от подрывной станции, которую оборудовать в укрытии на расстоянии 300 м от моста (указывается место расположения подрывной станции).

Расчет ВВ и средств взрывания

Наименование

Схемы

Расчет зарядов

Кол

зар

подрываемых

расположения



ичес

ядо

элементов моста

зарядов на



тво

в по



подрываемых



заря

рис.



элементах



дов.

2







шт.

1 и

А. Опоры

C1 = 1,3 ABR³ =

17

2

Устои и быки

1,3×1,35×1,15×1,3³ = 4,5 кг

4

3

Б. Полетное

F = (100×1)6 + (11 + 12) 1×4+

4

4

строение

(104×1) 2 = 900 см²

1



Нижние пояса

C2 = 10 h F = 10×2,5×900 =





ферм в средних

22500 г = 22,5 кг





пролетах

Заряд размещается не





Верхние пояса

перекрывая всего сечения, и





ферм в крайних

увеличивается вдвое т.е.





пролетах

принимается равным 45,0 кг







F = 60×1+(50×1)2+(20+19)×



×1,6×4 = 410 см²

C3 = 10 h F = 10×2,6×410 = = 10600 г = 10,6 кг заряд размещается сосредоточенно и

увеличивается вдвое т.е. до 21,2 кг ИТОГО:

ЗАПАС 25% ВСЕГО НА МОСТ С ЗАПАСОМ ВЫДАТЬ :

I отделение

II отделение

III отделение Резервный заряд

Всего

необходим

о

ВВ,кг

Элек

.

трод



етон



атор



ы,



шт.

76,5

25

180

6

84,8

6

341,

37

3

13

84

50

425

50

100

заж

325

ига

300

тел

0

ьны

х

тру

бок

3

Расчет времени

Наименование работ

Количес

Расчет

Количес



тво

времени

тво



работ



человек







о-часов

Изготовление зарядов для подрывания

17 шт

0,15×17

2,55

опор

8 шт

0,20×8

1,6

Изготовление зарядов для подрывания

17 шт

1,0×17

17

пролетного строения

8 шт

0,50×8

4

Закладка зарядов в опоры

2×25 шт

(0,16×2

8

Подвязывание зарядов к пролетному

2×300 м

5)2

1,5

строению

8 шт

0,0025×

24

Изготовление и прокладка

16 м

×600

8

электровзрывных сетей

1 шт

3×8

12

Прокладка магистралей



0,5×16



Изготовление люлек для подвязывания



12×1



зарядов на нижних поясах ферм средних







пролетов







Изготовление веревочных лестниц для







подвязывания зарядов на верхних поясах







ферм крайних пролетов







Оборудование подрывной станции







Итого





78,65

Саперный взвод в составе трех отделений (по 7 человек в каждом) выполнит работы по подготовке моста к подрыванию в течении 4 часов.

Расчет материалов и инструмента

% п/п

Наименование материалов и

количес

Кому сколько выдать



инструментов

тво



1

Подрывные машинки КПМ-1 шт

2

3 отделение

2

Линейные мосты ЛМ-48 шт

1

«»

3

Омметры малые М-57 шт

1

«»

4

Саперный провод двужильный м

600

«»

5

Саперный провод одножильный

1300

«»

6

м

0,5

«»

7

Изоляционная лента кг

6

всем по 2 шт

8

Ножи монтерские шт

5

3 отделение

9

Обжимы шт

4

всем командирам

10

Метры складные шт

4

«»

11

Электрофонари карманные шт

250

3 отделение

12

Веревки для устройства лестниц

2

2 и 3 отделение

13

м

5

«»

14

Доски для устройства люлек м3

150

2 отделение

15

Гвозди кг

30

«»

16

Ткань для обертывания м

5

хранить на складе



Проволока вязальная кг







Зажигательные трубки шт





Конец занятия

Благодарю за внимание

Задание на самоподготовку:

Законспектировать расчетные формулы для определения массы заряда при подрывании элементов мостов.

(Разрушение железных дорог. Учебное пособие. – М.: Воениздат, 1972.

стр. 83-84. Приложение 1.)
