  1. Децентрализованный вариант организации перевозок

Определяется суммарное количество ездок всех автомобилей на маршруте, необходимое для перевозки заявленного количества груза:

,

где Qсут – объем перевозок груза (по заявке); q - грузоподъемность автомобиля.

Далее определяется время оборота одного автомобиля:

Тоб. = 2t езд + t пог./раз.

Время ездки составляет:

Определятся время на выполнение нулевых пробегов: первый нулевой пробег согласно заявке от АТП до склада, второй нулевой пробег от строительного объекта до АТП.

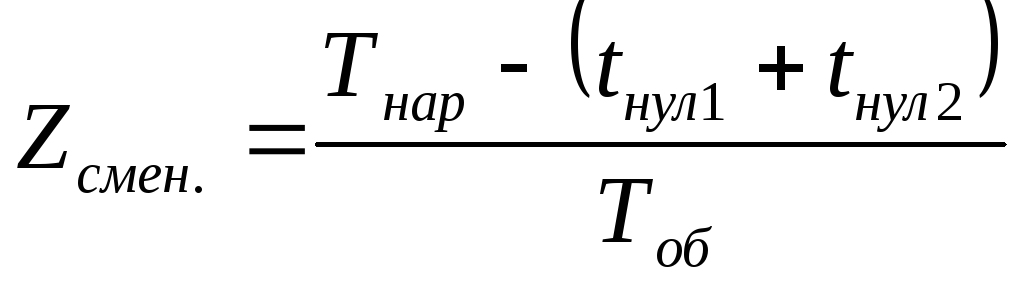

Далее определяется количество ездок выполненных за смену:

Определяется необходимое количество автомобилей для перевозки груза по заявке:

Определяется пробег всех автомобилей с грузом:

Lгр = Lезд. * Zсмен. * А

Пробег всех автомобилей без груза составляет:

Lпор. = (Lезд. * (Zсмен. – 1) + Lнул.1 + Lнул.2) * А

Коэффициент использования пробега:

Время работы на маршруте определяется:

Траб. = Тоб. * Zсмен. + tнул1 + tнул2 - t хол

Остаток времени в наряде:

Тост. = Тнар.- Траб.

Склад 1 – Объект 6

Zмарш = 300/5,7=52,63 = 53

Тоб = 2*0,44+0,1+0,05 = 1,03 ч

Tнул1 = 10,1/30 = 0,33 ч

Тнул2 = 3,1/30 = 0,1 ч

Zсмен = (9-(0,33+0,1))/1,03 = 8,3=8

А = 53/8 = 7

6 автомобилей совершают по 8 ездок.

Траб = 1,03*8+0,33+0,1-0,44 = 8,24 ч

Тост = 9-8,24 = 0,76 ч

7 автомобиль совершает 5 ездок.

Траб = 1,03*5+0,33+0,1-0,44 = 5,15 ч

Тост = 9-5,15 = 3,75 ч

Lгр = 13,2*8*6+13,2*5*1 = 699,6 км

Lпор = (13,2*(8-1)+10,1+3,1)*6 + (13,2(5-1)+10,1+3,1)*1= 699,6 км

в = 699,6/(699,6+699,6) = 0,5

6 автомобилей совершают по 8 ездок. 7-й автомобиль совершает 5 ездок и перекидывается на третий маршрут.

Склад 1 – Объект 11

Zмарш = 160/5,7 = 28,07=28

Тоб = 2*0,67+0,1+0,05 = 1,5 ч

Tнул1 = 10,1/30 = 0,33 ч

Тнул2 = 10,2/30 = 0,34 ч

Zсмен = (9-(0,33+0,34))/1,5 = 5,54 = 6

А = 28/6 = 5

4 автомобиля совершают 6 ездок.

Траб = 1,5*6+0,33+0,34-0,67 = 9 ч

Тост = 9-9 = 0 ч

5 автомобиль совершает 4 ездки.

Траб = 4*1,5+0,33+0,34-0,67 = 6 ч

Тост = 9-6 = 3 ч

Lгр = 20,3*6*4+20,3*4*1 = 568,4 км

Lпор = (20,3*(6-1)+10,1+10,2)*4 + (20,3*(4-1)+10,1+10,2)*1 = 568,4 км

в = 568,4/(568,4+568,4) = 0,5

Склад 1 – Объект 10

Zмарш = 180/5,7 = 31,57 = 32

Тоб = 2*0,64+0,1+0,05 = 1,43 ч

Tнул1 = 10,1/30 = 0,33 ч

Тнул2 = 10/30 = 0,33 ч

Zсмен = (9-(0,33+0,33))/1,43 = 5,8 = 6

А = 32/6 = 6

5 автомобилей совершает 6 ездок.

Траб = 1,43*6+0,33+0,33-0,64 = 8,61 ч

Тост = 9-8,61 = 0,39 ч

6-й автомобиль, переброшенный с первого маршрута, совершает 2 ездки.

Траб = 1,43*2+0,33+0,33-0,64 = 2,88 ч (также прибавляется его Траб с первого маршрута).

Траб = 2,88+5,15=8,03 ч

Тост = 9-8,03 = 0,97 ч

Lгр = 19,2*6*6 + 19,2*2*1= 729,6 км

Lпор = (19,2*(6-1)+10,1+10)*6 + (19,2*1+10,1+10)*1 = 735,9 км

в = 729,6/(729,6+735,9) = 0,49

Склад 9 – Объект 12

Zмарш = 40/5,7 = 7,01 = 7

Тоб = 2*0,26+0,1+0,05 = 0,67 ч

Tнул1 = 6,5/30 = 0,21 ч

Тнул2 = 14,3/30 = 0,47 ч

Zсмен = (9-(0,21+0,47))/0,67 = 7

А = 7/7 = 1

1 а/м совершает 7 ездок.

Траб = 0,67*7+0,21+0,47-0,26 = 5,12 ч

Тост = 9-5,12 = 3,87 ч

Lгр = 7,8*7*1 = 54,6 км

Lпор = (7,8*(7-1)+6,5+14,3)*1 = 67,6 км

в = 54,6/(54,6+67,6) = 0,44
