- •Министерство образования и науки российской федерации фгаоу во «Крымский федеральный университет имени в. И. Вернадского» академия строительства и архитектуры
- •О главление
- •1. Общие положения
- •2. Состав и содержание проекта
- •3. Исходные данные по объекту
- •3.1. Характеристика основных конструктивных элементов здания
- •3.2. Краткая характеристика района и площадки строительства
- •Сила ветра по сторонам света (м/с)
- •3.3. Нормативный срок строительства объекта
- •4. Календарное планирование строительства объекта
- •4.1. Ведомость объемов основных строительно-монтажных работ
- •Подсчет объемов работ
- •4.2. Правила исчисления объемов работ
- •Спецификация сборных элементов
- •4.3.2. Выбор крана для возведения надземной части здания
- •Ведомость монтажной оснастки и инструмента
- •Использование механизмов по основным видам работ
- •4.4. Составление карточки-определителя работ сетевого графика или таблицы технологических расчетов календарного плана возведение объекта
- •4.4.1. Сетевой график
- •Карточка-определитель работ и ресурсов по строительству объекта
- •4.4.2. Календарный план
- •Технологические расчеты календарного планирования возведения объекта
- •Календарный план производства работ по объекту
- •4.5. График движения рабочих
- •4.6. График завоза и расхода материалов и конструкций
- •4.7. График работы основных машин и механизмов
- •4.8. Технико-экономические показатели календарного планирования
- •5. Проектирование объектного стройгенплана
- •5.1. Расстановка строительных машин и механизмов на строительной площадке
- •Величина предельно возможного отлета груза
- •5.2. Расчет складов строительных материалов и конструкций
- •Расчет площадей складов
- •5.3. Расчет временных административно-бытовых зданий
- •Номенклатура временных зданий бытовых городков различной вместимости
- •Соотношения категорий работающих по отраслям, регионам и видом строительства
- •Категории работающих, учитываемых для расчета помещений различного назначения
- •5.4. Расчет временного энергоснабжения
- •Потребная мощность в электроэнергии стройплощадки
- •Значения коэффициента спроса Кс и мощности
- •Характеристика комплектных трансформаторных подстанций
- •5.5. Расчет временного водоснабжения
- •Удельный расход воды на производственные нужды
- •Потребление воды на хозяйственно-бытовые нужды
- •5.6. Компоновка стройгенплана
- •5.7. Охрана труда и окружающей среды
- •5.8. Технико-экономические показатели стройгенплана
- •Литература Нормативная
- •Справочная
- •Приложения
- •Ориентировочная номенклатура работ по возведению многоэтажного жилого дома
- •Ориентировочная номенклатура работ по возведению одноэтажного промышленного здания
- •Перечень федеральных единичных расценок
- •График завоза и расхода материалов
- •График работы основных машин и механизмов
- •Показатели для определения площадей временных зданий
- •Перечень и характеристики мобильных (инвентарных) вспомогательных зданий заводского изготовления
- •Удельные показатели мощности силовых потребителей
- •Расход электроэнергии на технологические нужды
- •Удельные показатели мощности на наружное освещение
- •Удельные показатели мощности на внутреннее освещение
Удельный расход воды на производственные нужды
№ п/п |
Наименование агрегата |
Единица измерения |
Удельный расход воды в л |
1 |
2 |
3 |
4 |
1 |
Экскаватор с двигателями внутреннего сгорания |
Маш. час |
10-15 |
2 |
Поливка насыпи (доувлажнение грунта) |
1м3 насыпи |
130-160 |
3 |
Приготовление бетона в бетономешалках |
1м3 бетона |
210-400 |
4 |
Поливка бетона и железобетона |
1м3 в сутки |
200-400 |
5 |
Оштукатуривание поверхности при готовом растворе |
1м2 поверхности |
2-8 |
6 |
Двигатели внутреннего сгорания |
1л.с. час |
25-50 |
7 |
Компрессорные станции |
1м3 воздуха |
5-10 |
8 |
Легковые автомобили |
1 машина в сутки |
300-400 |
9 |
Грузовые автомобили |
1 машина в сутки |
500-600 |
10 |
Автобусы |
1 машина в сутки |
1500 |
11 |
Тракторы (из расчета работы в две смены) |
1 трактор в сутки |
300-600 |
12 |
Автокраны |
1 машина |
12,5-15 |

Для удовлетворения нужд строительных и транспортных машин максимальный часовой расход воды (л/ч) :
,
(29)

где: М – количество строительных и транспортных машин;
– норма расхода
воды на 1 машину ( табл.18);
– коэффициент
часовой неравномерности потребления
воды (
).

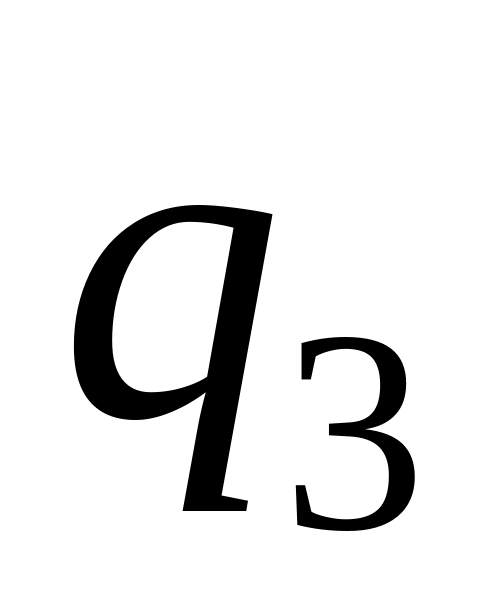

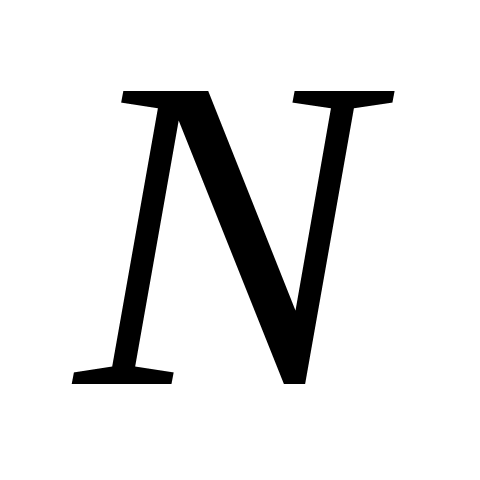

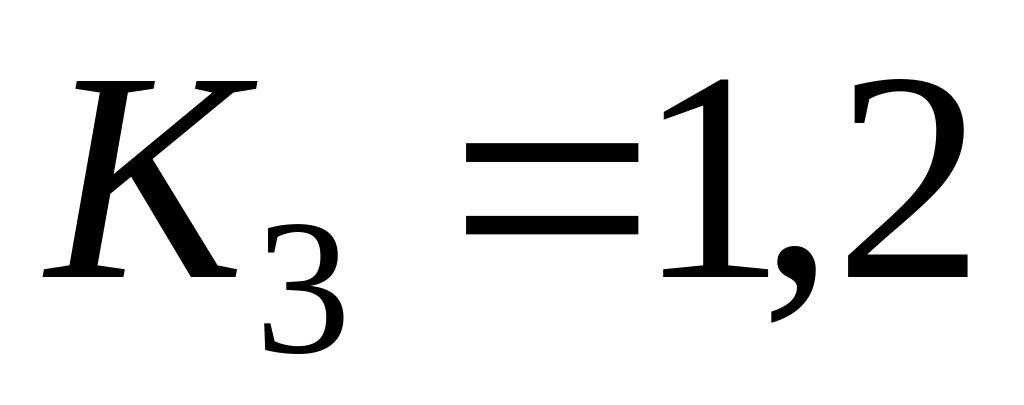

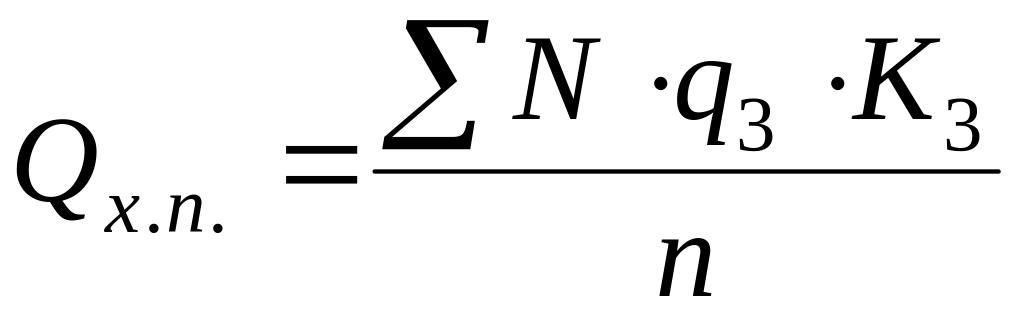

Для удовлетворения хозяйственно-питьевых нужд максимальный часовой расход воды:
,
(30)
где:
– максимальное количество работающих
в смену, чел.;
– норма расхода
воды на одного работающего в смену
(табл. 19);
– коэффициент
часовой неравномерности потребления
воды (
)
Таблица 19
Потребление воды на хозяйственно-бытовые нужды
№ п/п |
Наименование потребителей |
Единица измерения |
Норма расхода воды в л |
1 |
2 |
3 |
4 |
1 |
На строительных площадках при отсутствии канализации |
На 1 работающего в смену |
15 |
2 |
То же, при наличии канализации |
То же |
25 |
3 |
Душ |
На 1-го пользующего |
25-30 |
4 |
Столовая |
На 1-го обедающего |
10-15 |

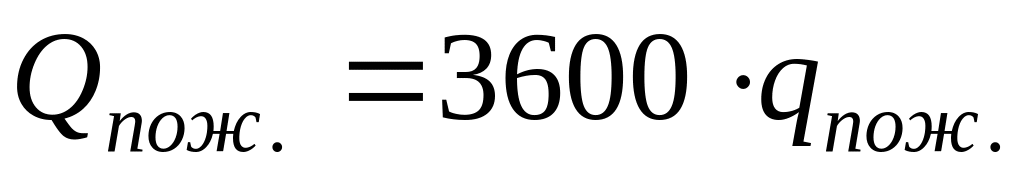

Расход воды на пожаротушение
,
(31)
где:
– норма расхода воды на тушение одного
пожара, (л/с) (принимают 10л/с при площади
участка до 30га).

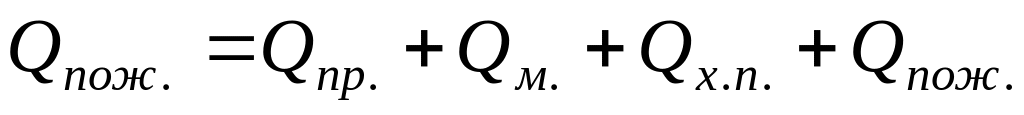

Общий часовой расход воды на стройплощадке определяют суммирование всех расходов:
,
(32)

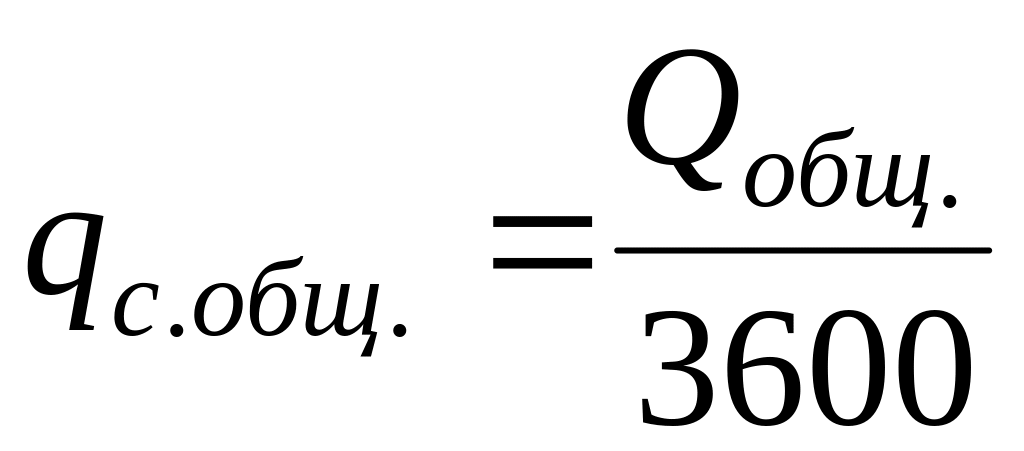

Секундный расход воды на стройплощадке:
,
(33)

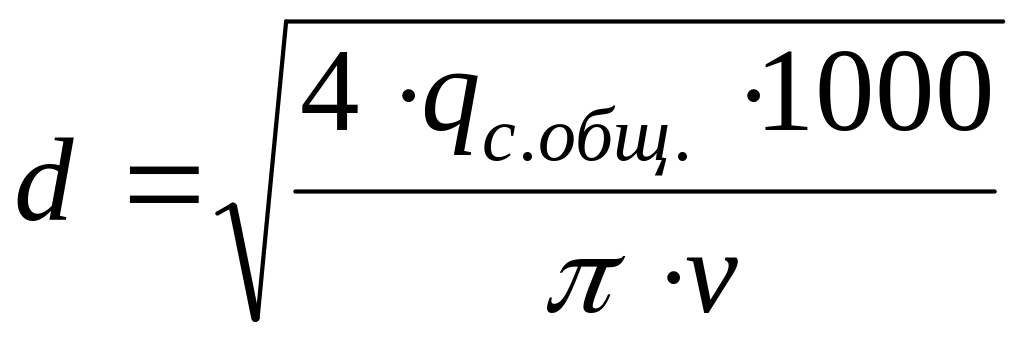

Диаметр временного водопровода определяем по формуле:
,
(34)
где:

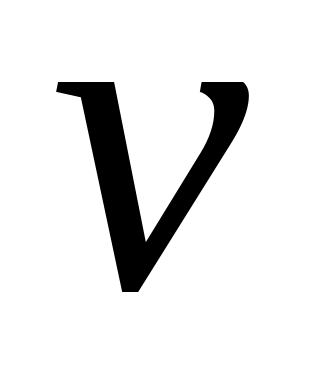

– скорость движения воды в трубах
(1,5-2м/с).
Полученное значение округляем до ближайшего значения по ГОСТ. Однако диаметр временного водопровода с учетом расхода воды на пожаротушение не может быть менее 100мм.
Источниками временного водоснабжения могут быть:
- существующие водопроводы;
- проектируемые водопроводы при условии их ввода в эксплуатацию по временной схеме к началу основного периода строительства;
- артезианские скважины.
Привязка временной водопроводной сети на стройгенплане включает указание мест подключения к источнику водоснабжения, вводов к потребителю, пожарных гидрантов.
Пожарные гидранты устанавливают не менее двух, через каждые 100-150 метров на расстоянии от дороги 2-3м и от здания 5-50 метров.
Питьевые фонтанчики располагают на расстоянии 75 метров от места строительства. Водой для бытовых нужд должны быть обеспечены туалеты, душевые, умывальники. Принципиальная схема сети временного водопровода в бытовом городке решается как кольцевая (предпочтительно), тупиковая или смешанная.
Канализация разрабатывается для обслуживания столовых, душевых и туалетов. Если число работающих в наиболее многочисленную смену не превышает 25 человек, ограничиваются устройством водонепроницаемых выгребов для уборных и столовых. В настоящее время часто применяются биотуалеты.
На строительстве, имеющем фекальную сеть, следует применять канализированные инвентарные теплые санузлы передвижного или контейнерного типа, располагая их около канализационного колодца.
Сети временного водоснабжения и канализации проектируют после того, как на стройгенплане размещены все потребители воды и известны источники образования сточных вод.
