1.6.Определение стоимости строительных работ

Вариант 1.

Важной характеристикой трудности строительства линии является средний покилометровый объем земляных работ по главному пути, тыс. м3/км:

,

где Qз.р.(г.п.) - объем земляных работ по главному пути, тыс. м3 ;

L – протяженность участка железной дороги, км.

Qз.р.(г.п.) = 1087.9+143.1 = 1231 тыс. м3 .

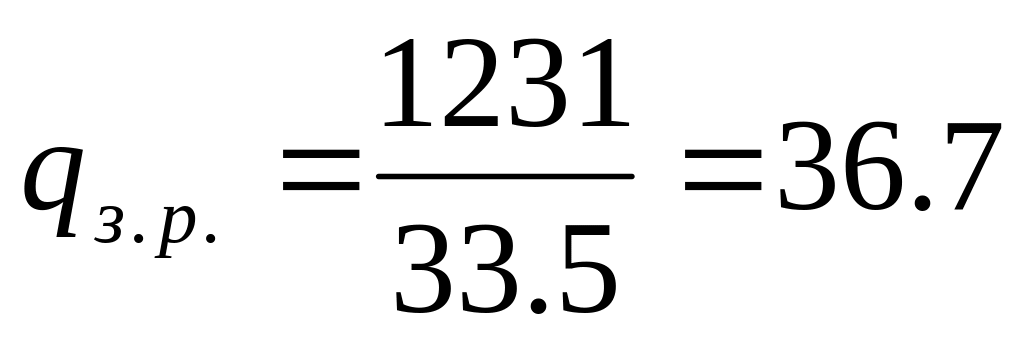

м3/км.

По табл. 2.3 [2] принимаем категорию трудности строительства – III.

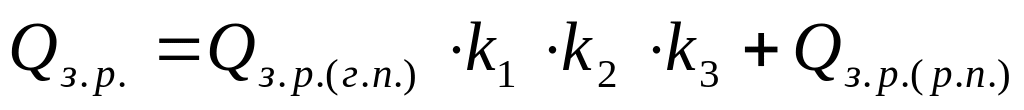

Общий объем земляных работ с учетом косогорности местности определяется по формуле:

,

где k1 – поправка на увеличение объемов земляных работ, учитывающая микрорельеф реальной местности. По табл. 2.4 [2] принимаем равным 1.1.

k2 – поправка, учитывающая поперечное очертание земляного полотна и его уширение в кривых. По табл. 2.4 [2] принимаем равным 1.04.

k3 – поправка, учитывающая дополнительные укрепительные земляные работы. По табл. 2.5 [2] принимаем равным 1.13.

Qз.р.(р.п.) - объем земляных работ по сооружению дополнительных станционных путей, тыс. м3.

Объем земляных работ по сооружению дополнительных станционных путей определяется по формуле:

,

где a – расстояние между осями смежных путей на раздельных пунктах, м. Обычно принимают а = 5.3м;

n - количество путей на раздельных пунктах. Примем n =2;

k – число отдельных массивов земляного полотна в пределах данного раздельного пункта;

hср(i) - средняя рабочая отметка в пределах i-го массива, м;

li – длина i-го массива, м.

тыс. м3.

Вычислим общий объем земляных работ:

тыс. м3.

По табл. 2.6 [2] принимаем стоимость разработки 1 м3 грунта равной 38 руб.

Стоимость строительства ИССО для варианта 1

Для определения стоимости водопропускных труб определим их длину, в зависимости от высоты насыпи по формулам:

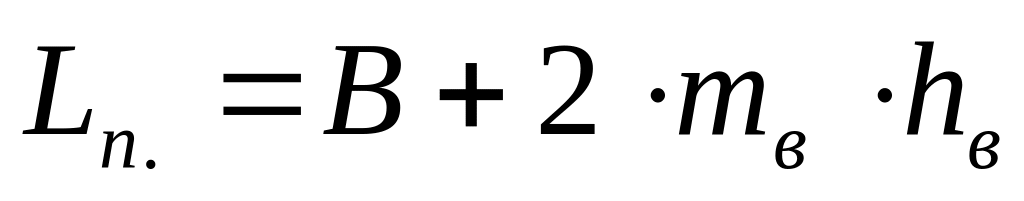

- при высоте насыпи до 6м:

,

- при высоте насыпи более 6м:

,

где В – ширина основной площадки земляного полотна – для линий II кат. равна 7.6м;

mн, mв – показатели крутизны соответственно нижней и верхней части насыпи. Принимаем mн = 1.75 mв =1.5.

hв – высота насыпи по оси сооружения, м.

Стоимость 1 метра трубы определим по табл. 4, 5 [3, прил.]. Стоимость строительства мостов определим по рис.1 [3, прил.].

Расчет стоимости труб и мостов сведем в табл. 10:

Таблица 10 Стоимость строительства ИССО (вар.1)

Номер сооружения

Высота насыпей по оси сооружения, м

Тип сооружения

Размер отверстия сооружения, м

Длина трубы, м

Стоимость 1 пог. метра, тыс. руб.

Стоимость сооружения, тыс. руб.

1

4

ПЖБТ

2

19,6

23,328

457,229

2

6,8

ПЖБТ

3

28,4

29,889

848,848

3

6

ПЖБТ

3

25,6

31,59

808,704

4

10

ММ

97.2

150

79,8

11970,00

5

6,4

ПЖБТ

2х2.5

27

43,983

1187,541

6

3,3

ПЖБТ

3

17,5

31,59

552,825

7

11,2

ПЖБТ

2

43,8

22,256

974,813

8

3,5

ПЖБТ

2

18,1

23,328

422,237

9

6,7

ПЖБТ

2

28,05

22,256

624,281

10

3,2

ПЖБТ

2

17,2

23,328

401,242

11

11,5

ММ

64.8

120

79,8

9576,00

12

5,2

ПЖБТ

2х2.5

23,2

45,441

1054,231

Труб:

7331,951

Мостов:

21546,00

Итого:

28877,951

Вариант 2.

Для варианта 2 проведем аналогичные вычисления как для варианта 1:

Qз.р.(г.п.) = 1396.9+191.1= 1588 тыс. м3 .

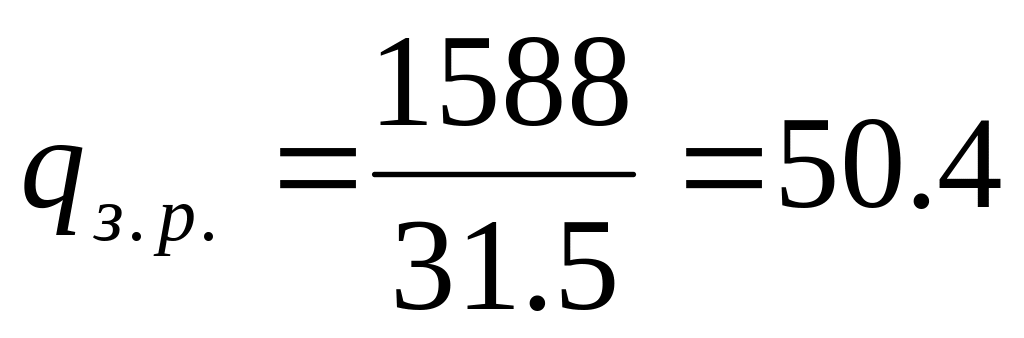

м3/км.

По табл. 2.3 [2] принимаем категорию трудности строительства – IV.

тыс. м3.

Вычислим общий объем земляных работ:

Для IV категории трудности строительства – k1 =1.15, k2 = 1.04, k3 = 1.14.

тыс. м3.

По табл. 2.6 [2] принимаем стоимость разработки 1 м3 грунта равной 42 руб.

Стоимость строительства ИССО для варианта 2

Расчет стоимости труб и мостов сведем в табл. 11:

Таблица 11 Стоимость строительства ИССО (вар.2)

Номер сооружения

Местоположение оси сооружения, ПК+…

Высота насыпей по оси сооружения, м

Тип сооружения

Размер отверстия сооружения, м

Длина трубы, м

Стоимость 1 пог. метра, тыс. руб.

Стоимость сооружения, тыс. руб.

1

ПК10+00.00

4

ПЖБТ

2

19,6

23,328

457,229

2

ПК51+75.00

6,8

ПЖБТ

3

28,4

29,889

848,848

3

ПК69+25.00

6

ПЖБТ

3

25,6

31,59

808,704

4

ПК116+37.00

10

ММ

97,2

150

79,8

11970,00

5

ПК132+50.00

15

ПЖБТ

2х2.5

57,1

50,303

2872,301

6

ПК150+00.00

7,5

ПЖБТ

3

30,85

29,889

922,076

7

ПК205+00.00

4,2

ПЖБТ

2

20,2

23,328

471,226

8

ПК216+50.00

3,2

ПЖБТ

2

17,2

23,328

401,242

9

ПК264+75.00

11,5

ММ

64,8

120

79,8

9576,00

10

ПК297+50.00

5,2

ПЖБТ

2х2.5

23,2

45,441

1054,231

Труб:

7835,857

Мостов:

21546,00

Итого:

29381,857

Составим сводную ведомость строительства новой железной дороги для двух разработанных вариантов:

Таблица 12 Сводная ведомость стоимости строительства

Главы сметы

Наименование объектов работ и затрат

Единица измерения

Единичная стоимость, тыс. руб.

Показатели

Объем

Стоимость

I

II

I

II

1

Подготовка территории строительства

км

169,9

33,5

31,5

5691,65

5351,85

2

Земляное полотно

тыс. м3

38

1231

1588

46778

60344,00

3

Искусственные сооружения:

-

малые

шт.

-

10

8

7331,951

7835,857

средние

пог. м моста

-

-

-

21546,00

21546,00

тоннели

пог. м тоннеля

-

-

-

-

-

4

Верхнее строение железнодорожного пути

км

2455,1

33,5

31,5

82245,85

77335,65

5

Устройства СЦБ и связи

км

673,4

33,5

31,5

22558,9

21212,10

6

Здания и сооружения производственные и служебные

км

1256,3

33,5

31,5

42086,05

39573,45

7

Энергетическое хозяйство

км

146,9

33,5

31,5

4921,15

4627,35

8

Водоснабжение, канализация, теплофикация и газоснабжение

км

81,9

33,5

31,5

2743,65

2579,85

9

Эксплуатационный инвентарь, инструмент общего назначения

км

15,9

33,5

31,5

532,65

500,85

10

Временные здания и сооружения

% от ∑1-9

-

8,5

8,5

20097,047

20477,091

11

Прочие работы и затраты

% от ∑1-10

-

14

14

35914,606

36593,767

12

Содержание дирекции строящегося предприятия

% от ∑1-11

-

0,5

0,5

1462,238

1489,889

13

Проектные и изыскательские работы, авторский надзор

% от ∑1-12

-

5

5

14695,487

14973,385

14

Непредвиденные работы и затраты

% от ∑1-13

-

3

3

9258,157

9433,233

Итого

317863,386

323874,322

Стоимость с учетом районного коэффициента Кр=1

317863,386

323874,322

Средняя стоимость 1 км

9488,459

10281,725
