9 Техніко-економічний розрахунок
9.1 Загальні положення
У теперешній час у зв’язку з кризовим станом фінансів в енергетиці Україны, велика увага надається питанням реконструкції і модернизації теплоєнергетичного обладнання на ТЕС країни, зокрема, котлів.
Першеступеневе значення надається эфективності капіталовкладень, отриманню максимальних результатів виробництва при мінімальних витратах трудових і матеріальних ресурсів, а також грошових коштів.
У даному дипломному проекті приведений техніко-економічний розрахунок, основною метою якого є обгрунтування ухвалених в проекті технічних рішень.
Основні початкові дані для розрахунку приведені в таблиці 9.1
Таблиця 9.1 - Основні початкові дані
Найменування показника |
Базове значення |
Після реконструкції |
Витрати води D, т/год |
1235 |
900 |
Число годин використання Tуст , год |
6000 |
6000 |
Витрата палива, Вр: Природного газу, тнм3/ч Коксового газу, тнм3/ч |
13100
|
14960 |
Ціна природного газу Цт, грн/тнм3 |
686 |
|
Ціна коксового газу, Цт , грн/т |
|
170 |
9.2 Розрахунок собівартості теплової енергії котла до реконструкції
Витрати на паливо, грн/рік:
Sт = ТгВр Цт, (9.1)
де Тг - число годин роботи котельної установки в рік, год/рік;
Вр - річна витрата палива, тнм3/год;
Цт - ціна палива, грн/тнм3;
Sт = 6000·13,100·686 =53919600.
Витрати на воду, грн/рік:
Sв = 20,4·Тг·D·kБПВ, (9.2)
де kБПВ – коефіцієнт, що враховує безповоротні втрати конденсату;
Sв = 20,4600012350,1 = 15116400.
Витрати на електроенергію, що витрачається на власні потреби, грн/рік:
Sэл = Nуст.м.ТЦэл.эн., (9.3)
де Nуст.м встановлена потужність живильних насосів, димососов, вентиляторів, кВт;
Т число годин роботи котла в рік, год;
Цэл.эн. собівартість електроенергії;
Цэл.эн. = 0,387 грн/кВт;
Sэл = 912,560000,387 = 2118825.
Основна заробітна платня, грн/рік:
(9.4)
де
кількість
змін;
кількість
людей в зміну;
середньорічна
заробітна платня одного робітника;
=
41012000
=480000.
Додаткова заробітна платня, грн/рік:
Приймаємо
(9.5)
=0,23480000
= 110400.
Відрахування на соціальне страхування, пенсійний фонд, фонд зайнятості, грн/рік:
Приймаємо
(9.6)
=
0,375·
(240000+55200)
= 110700.
Витрати на утримання і експлуатацію устаткування, грн/рік:
(9.7)
де
коефіцієнт
рівний 1,15 - 1,35;
витрати
на амортизацію приймаються у розмірі
24 % від вартості виробничого устаткування,
8 % від вартості будівельної частини;
Вартість котельної установки з котлом ПТВМ-100 - 1751089 грн.;
Вартість устаткування -1007992грн.;
Вартість будівельної частини - 743097 грн.;
=
=301366,56;
=
= 406844,9 .
Цехові витрати, грн/рік:
(9.8)
=
0,27406844,9=
109848 .
Загальностанційні витрати, грн/рік:
(9.9)
де
середньорічна
заробітна платня з нарахуваннями одного
працівника адміністративно-управлінського
персоналу;
чисельність
цього персоналу;
=
= 213004.
Щорічні витрати виробництва тепла, грн/рік:
Sсум=Sт+Sв+S+S
+S
+Sобор+Sцех
+Sобщ+Sэл;
(9.10)
=53919600+15116400+2118825+480000+110400+110700+301366+
+109848+213004=72480143
.
Собівартість теплової енергії до реконструкції, грн/Гкал:
(9.11)
.
9.3 Розрахунок собівартості теплової енергії котла після реконструкції
Витрати на паливо по (9.1), грн/рік:
Sт = 6000·14,960·170 =15259200.
Витрати на воду по (9.2), грн/рік:
Sв = 20,4·6000·900·0,1= 11016000.
Витрати на електроенергію на власні потреби по (9.3), грн/рік:
Sэл=912,560000,387 =2118825.
Основна і додаткова заробітна платня, а також відрахування на соціальне страхування залишилися ті ж самі.
Витрати на утримання і експлуатацію устаткування пысля реконструкції по 9.7, грн/рік
де
коефіцієнт
рівний 1,15 - 1,35;
витрати
на амортизацію приймаються у розмірі
24 % від вартості виробничого устаткування,
8 % від вартості будівельної частини;
Вартість котельної установки з котлом ПТВМ-100 після реконструкції-3114801грн;
Вартість устаткування -1928064грн.;
Вартість будівельної частини - 1216422 грн.;
Вартість реконструкції-1393712грн;
Вартість котла;
=
=560049,2;
=
= 756066,4.
Цехові витрати по (9.8), грн/рік
=
0,27756066,4
= 204137,9.
Загальностанційні витрати по (9.9) , грн/рік:
=
= 292836,8.
Щорічні витрати виробництва тепла по (9.10), грн/рік.
=15259200+11016000+2118825+480000+110400+110700+756066,4+
+204137,9+292836=30348164.
Собівартість теплової енергії після реконструкції по (9.11), грн/Гкал:
.
Річний економічний ефект, грн/рік
Туст
– Е Крек; (9.12)
де
- коефіцієнт ефективності капіталовкладень;
- витрати на
реконструкцію;
=
1393712 грн;
=
(66,54-37,97)0,1489006000-0,151393712
= 22624088.
Зведені дані представлені в таблиці 9.2
Таблиця 9.2 - Техніко-економічні показники дипломного проекту
Найменування показника |
Базовый вариант |
Проектируемый вариант |
Витрати води, т/год |
1235 |
900 |
Коефіцієнт корисної дії, % |
85,4 |
88,81 |
Число годин використання Туст , год |
6000 |
6000 |
Витрата палива Вр, т/год |
13100 |
14960 |
Річні експлуатаційні витрати |
||
Загальні, 106 грн/рік |
72,48 |
30,35 |
Витрати на утримання і експлуатацію устаткування, 106 грн/рік |
0,406 |
0,406 |
Витрати на паливо, 106 грн/рік |
53,92 |
15,25 |
Продовження таблиці 9.2 |
||
Загальностанційні витрати, 106 грн/ рік |
0,213 |
0,213 |
Витрати на заробітню платню, 106 грн/ рік |
0,48 |
0,48 |
Капіталовкладення на реконструкцію, 106 грн |
— |
1,39 |
Собівартість теплової енергії, грн/Гкал, |
66,54 |
37,97 |
Річний економічний ефект, 105 грн/ рік |
— |
22,62 |
9.4 Розрахунок мережевого графіка “Заміна пальникових пристроїв”
У дипломному проекті вироблений розрахунок мережевого графіка заміни пальникових пристроїв. Перелік робіт, їх код і тривалість, а також сам розрахунок мережевого графіка представлений в додатку 1.
Як основні розрахункові формули були прийняті наступні:
Ранній і пізній терміни почала і закінчення робіт мережевого графіка:
=
0 — початок початкової роботи;
;
(9.13)
;
(9.14)
;
(9.15)
;
(9.16)
;
(9.17)
Пізні терміни почала і закінчення робіт мережевого графіка розраховуються по зворотному мережевому графіку, тобто від кінцевої роботи до початкової.

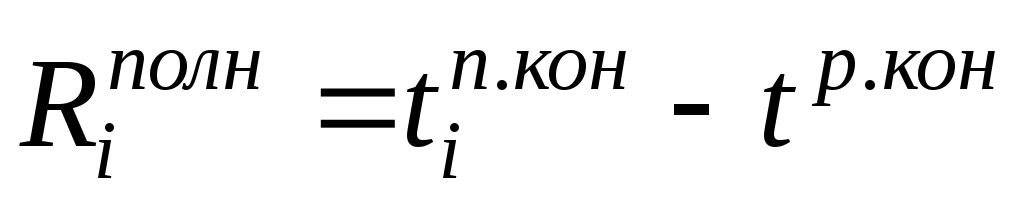

Повний резерв часу:
.
(9.18)
Вільний резерв часу:
.
(9.19)
кінцевої роботи
завжди дорівнює
нулю.
