  1. Разработка сетевого графика строительства моста

Для выбранного варианта производства работ составим сетевой график. Но, так как, работы на объекте ведутся двумя независимыми друг от друга бригадами (левый и правый берега) и работы ведется параллельно, график будем составлять только для одной половины моста (от опоры № 9 до середины пролета 4-5).

Для другой половины график будет аналогичным. Строительная площадка проектируется также на половину объемов работ, поэтому и подготовительные и заключительные работы учтены в половинном размере.

Сетевой график выгодно отличается от линейного тем, что на нем наглядно виден критический путь, что позволяет существенно облегчить управление ходом строительства.

График строится графоаналитическим способом. На схеме расшифрованы показатели строительства:

где

i, j – номера событий;

ТiР, ТjР – раннее свершение соответственно i-го и j-го событий;

ТiП, ТjП –позднее свершение соответственно i-го и j-го событий;

Пi, Пj – потенциал i-го и j-го событий;

ti-j – продолжительность работы;

Ai-j – требуемое количество рабочих;

Ri-j – резерв времени.

Критический путь проходит через устройство пилона и сооружение пролетного строения и обозначен на графике двойной линией. Время строительства моста получилось равным 1285 суток.

Навесная сборка руслового пролетного строения ведется в зимнее время. Учитывая географическое положение района строительства (г. Владивосток), можно сделать вывод, что толщина льда будет не значительна и подачу блоков пролетного строения будем производить на барже по очищенному ото льда каналу. Для этого необходимо взять в аренду ледокол, который будет постоянно (в срок монтажа) курсировать по акватории.

5. Определение потребности строительства в рабочей силе, материально-технических и энергетических ресурсах

5.1. Расчет потребности в рабочей силе и строительстве жилых и культурно-бытовых зданиях

По графику движения рабочей силы определим максимальное количество рабочих. Это необходимо для того, чтобы определить потребность в строительстве жилых и культурно-бытовых зданий.

Максимальное количество рабочих имеет место при сборке СВСиУ для бетонирования пролетного строения и равняется Араб=279 чел.

Количество инженерно-технических работников составляет 10% от рабочих. Количество работников в коммунальных и культурно-бытовых службах, обслуживающих строительство, можно принять ориентировочно 5-6 % от общего числа работников. Таким образом, общее количество населения в жилом городе составит

Предполагая, что строительство в основном ведется работниками, семьи которых не проживают на объекте, и исходя из нормы жилой площади – 9м2 на человека, можно определить потребную жилую площадь в городке:

Такую площадь можно обеспечить, построив городок из 150 инвентарных контейнеров размером 2,5*2,7*7,2 м. Ставим контейнеры в 2 этажа.

Площадь необходимых культурно-бытовых зданий и сооружений

Наименование здания

Нормативная площадь, м2 чел.

Площадь здания

Контора строительства

5

140

Контора прораба

25

Раздевалка с умывальниками и душем

0,5

98

Помещение для обогрева и отдыха рабочих

1

84

Туалет

2,5

17,5

Медпункт

0,089

25

Столовая

1,02

190

Площади необходимых производственных зданий и сооружений:

  • Лесопильный цех – 150 м2,

  • Мастерские – 150 м2,

  • Компрессорная – 150 м2,

  • Котельная – 40 м2,

  • Гараж – 160 м2.

5.2 Ведомость потребных машин и механизмов

Наименование оборудования

Потребное кол-во машин, шт

Тип двигателя

Мощность эл/двигателей, кВт

одной машины

общая

1

Буровой станок Бауэр BG-25

2

ДВС

-

-

2

Кран КС-4572

2

ДВС

-

-

3

Кран Като К-1200

1

ДВС

-

-

4

Бульдозер ДЗ-101

1

ДВС

-

-

5

Экскаватор Э-3323

2

ДВС

-

-

6

Вибропогружатель ВП-170

2

Электродвигатель

160

320

7

Компрессор КС-6

4

ДВС

-

-

8

Автобетоносмеситель на базе КАМАЗа

3

Дизельное топливо

-

-

9

Пневмогайковёрты

10

Сжатый воздух

-

-

10

Шлифовальная машинка

6

Сжатый воздух

-

-

11

Пескоструйный аппарат

2

Сжатый воздух

-

-

12

Буксир мощностью 600л.с.

1

Дизельное топливо

13

Баржа грузоподъемностью 500т

1

-

-

-

14

Отбойный молоток

6

Сжатый воздух

-

-

15

Гидродомкрат

4

масло





16

Самосвалы КАМАЗ-55111

3

Дизельное топливо

-

-

17

Автобус ПАЗ

2

Дизельное топливо

-

-

5.3. Расчет потребности в строительных материалах и складах

Интенсивность бетонирования на объекте составляет I=120 м3/сутки. Бетон поставляет на заказ с завода, соответственно на стройплощадке бетонного завода нет, поэтому нет и склада составляющих бетона. Однако нужно создать запас арматуры. Расход арматуры составляет 350 кг на м3 бетона, т.е. Qарм=350*120=42000 кг/сутки. Необходимый запас на неделю – Q=42*7=294т

Площадь склада арматуры вычисляется:

,

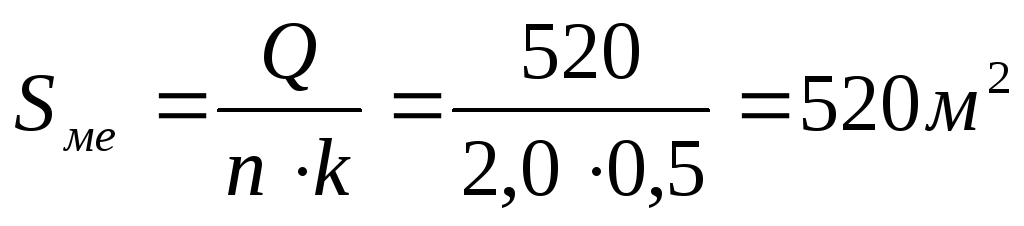

Запас металлоконструкций на неделю QМЕ=520т. Соответственно площадь склада:

5.4. Расчет потребности строительства в сжатом воздухе, тепле, воде и электроэнергии

Сжатый воздух

На сжатом воздухе работают следующие инструменты и оборудование:

  • шлифовальная машинка – 6шт,

  • пескоструйный аппарат – 2шт,

  • пневмогайковерт – 10шт,

  • отбойный молоток – 6 шт.

Потребление воздуха определяется по формуле:

,

где k1 – коэффициент, учитывающий потери давления в сети,

k2 – коэффициент одновременности,

q – потребление воздуха одним инструментом, м3/мин.

Примем 5 компрессоров КС-9 производительностью 9 м3/мин каждый.

Теплоснабжение

В тепле на строительной площадке нуждаются все административные и культурно-бытовые помещения. Общая площадь обогрева – SОБ=4777,5 м2, объем обогреваемых помещений – VОБ = 11944 м3. Расход тепла вычислим по формуле:

,

где q0 – удельная тепловая характеристика зданий, ккал/м3*час*град,

tВ, tН – внутренняя и наружная температуры воздуха, град.

Потребная поверхность нагрева котлов будет равна:

,

где k1 – коэффициент запаса,

k2 – коэффициент, учитывающий потери тепла в сети

а – теплопроизводительность котла, ккал/м2*час, для котла Шухова а=8000ккал/час при поверхности нагрева 25…35 м2.

Таким образом, для обогрева всей строительной площадки достаточно одного котла.

Электроснабжение

Так как стройплощадка находится в черте города, электроснабжение будем производить от городской сети. Для этого необходимо поставить понижающую трансформаторную подстанцию. Используем трансформатор КТП.

Водоснабжение

На строительной площадке вода требуется для производственно-технических целей, пожаротушения, а также для санитарно-бытовых нужд. Расчетный секундный расход воды определяется по формуле:

,

где QСМ – расход воды на производственные нужды за одну смену,

k1=1,2 – коэффициент на неучтенные потребности,

k2=1,5 – коэффициент неравномерности.

Расход воды на тушение пожара принимается равным QПОЖ=5л/с.

Расход воды на санитарно-бытовые нужды складывается из расхода воды на питье, умывание и приготовление пищи QХОЗ1 и расходы воды на душевые QХОЗ2.

,

где АСМ – наибольшее количество рабочих и служащих, занятых на строительстве в одну

смену,

р1, р2 – нормы потребления воды на одного человека в смену,

k1, k2 – коэффициенты неравномерности.

Суммарный расход равен:

За общий расчетный расход воды принимается большее из двух следующих значений:

Таким образом, на стройплощадке необходимо обеспечить подачу воды со скоростью 7,91 л/с.
