Лабораторные работы / Отчет 5
.docxЦель лабораторной работы №3:
- получение практических навыков в создании новых проектов среде MS Project.
Задачи:
-научить студентов создавать новые проекты среде MS Project;
-овладение навыками настройки календаря проекта.
Задание. Настройка календаря проекта по вариантам (вариант 11).
Данные для выполнения задания представлены в таблице 1.
Таблица 1 – Исходные данные
Вариант |
Начало проекта |
Часы работы |
Дополнительный выходной |
11 |
09.11.2018 |
8:00-12:00- 13:00-17:00 |
28. 11.2018 |
Календарь проекта был заполнен в соответствии с производственными календарями 2018 и 2019 года (рисунки 1 и 2).
Рисунок 1 – Производственный календарь 2018 года
Рисунок 2 – Производственный календарь 2019 года
Результат выполнения задания представлен на рисунке 3. В данном календаре указаны все нерабочие, праздничные, а также сокращенные дни (во вкладке «Исключения»).
Рисунок 3 – Шаблон календаря проекта
На рисунке 4 указано время рабочего дня в течение недели.
Рисунок 4 – Рабочий день
Лабораторная работа №3 была выполнена в соответствии с вариантом, а также результаты ее выполнения и отчет продемонстрированы преподавателю.
Цель лабораторной работы №4:
Цель работы:
- научить студентов использовать MS Project для составления календарного плана проекта.
Задачи:
- изучение принципов планирования среде MicrosoftProject;
- получение практических навыков составления календарного плана проекта в MicrosoftProject.
Задание. Создание диаграммы Гантта нового проекта (вариант 11).
В новом проекте будут представлены следующие фазы и задачи (таблица 2).
Таблица 2 - Фазы проекта
Фаза |
Задачи |
Планирование |
1 Разработка содержания 2 Разработка эскизов иллюстраций |
Подготовка материалов |
3 Написание текста 4 Создание иллюстраций 5 Литературное редактирование |
Подготовка к печати |
6 Верстка 7 Разработка макета обложки 8 Корректура 9 Цветоделение 10 Сдача в типографию |
Данные для выполнения задания (длительность задач проекта в днях) в соответствии с вариантом представлены в таблице 3.
Таблица 3 – Исходные данные
№ |
Название задачи |
Вариант 11 |
1 |
Разработка содержания |
6 |
2 |
Разработка эскизов иллюстраций |
4 |
3 |
Написание текста |
14 |
4 |
Создание иллюстраций |
12 |
5 |
Литературное редактирование |
8 |
6 |
Верстка |
6 |
7 |
Разработка макета обложки |
9 |
8 |
Корректура |
7 |
9 |
Цветоделение |
4 |
10 |
Сдача в типографию |
6 |
Выполненный календарный план проекта представлен на рисунке 5.
Рисунок 5 – Календарный план проекта
Диаграмма Ганнта, включающая в себя совокупность взаимосвязанных работ проекта, представлена на рисунке 6.
Рисунок 6 – Диаграмма Ганнта
Лабораторная работа №4 была выполнена в соответствии с вариантом, а также результаты ее выполнения и отчет продемонстрированы преподавателю.
Цель лабораторной работы №5:
- научить студентов использовать MS Project для составления бюджета проекта.
Задачи лабораторной работы:
- развитие навыков определения ресурсов проекта;
- разработка бюджета проекта.
Задание 1. Назначение ресурсов проекта.
Для выполнения данного задания требуется создать новый проект, который будет называться «Издание спортивного журнала».
Далее необходимо ввести и ресурсы проекта и задать им определенные параметры, согласно варианту. Ресурсы проекта и их параметры указаны в таблице 4 (вариант 11).
Таблица 4 – Ресурсы проекта
Название ресурса |
Параметр |
Писатель |
25000 руб. |
Редактор |
200 руб./час |
Художник |
250 руб./час |
Верстальщик |
220 руб./час |
Корректор |
220 руб./час |
Бумага |
200 руб. - 1 пачка |

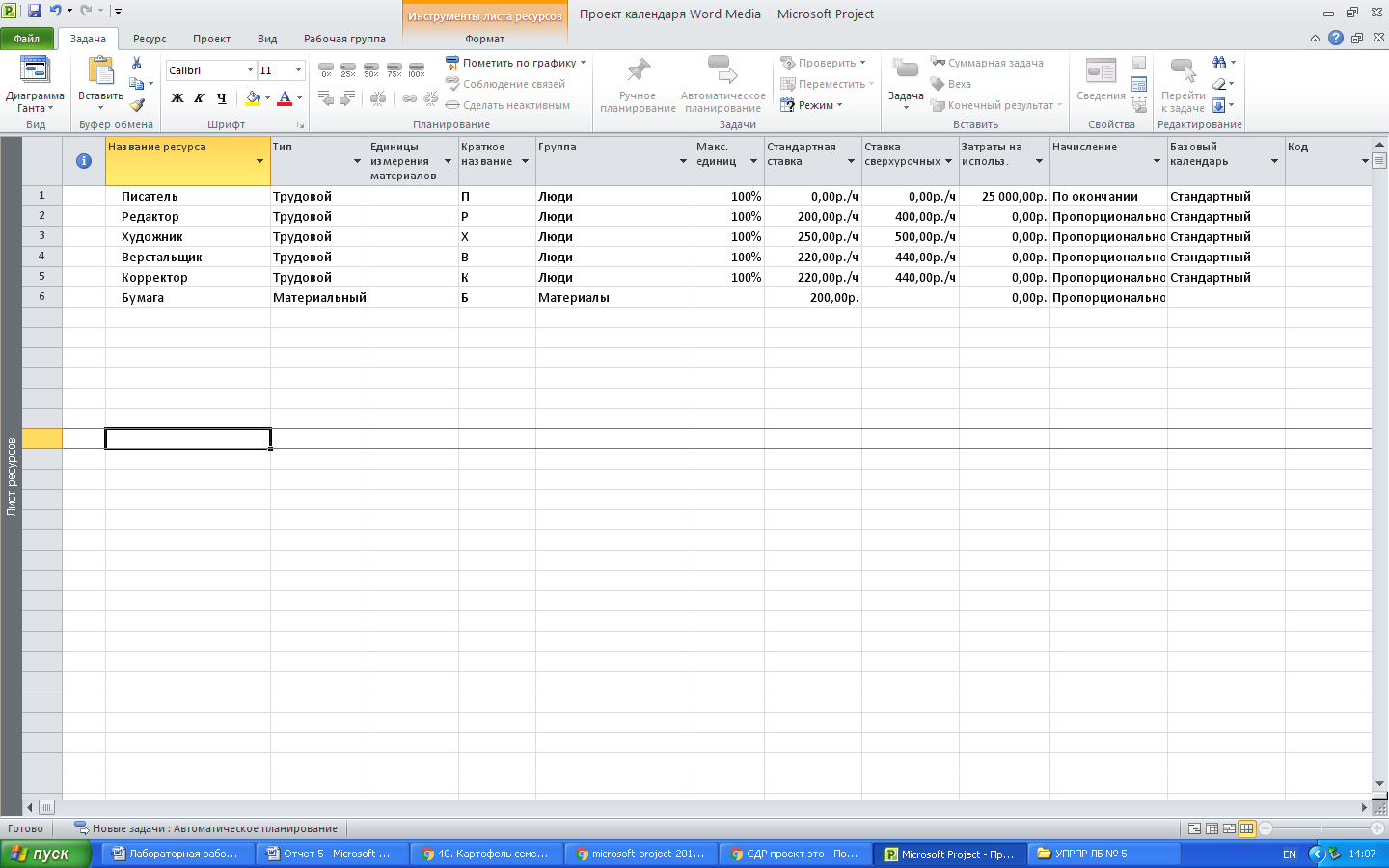

Лист ресурсов в Microsoft Project указан на рисунке 7.
Рисунок 7 – Лист ресурсов
Далее требуется назначить ресурсы задачам. Назначение ресурсов задачам производится в представлении Диаграмма Гантта меню «Ресурс» нажатием кнопки «Назначить ресурс», после которого появляется диалоговое окно. В нем и производим назначение ресурсов. Назначенные ресурсы представлены на рисунке 8.

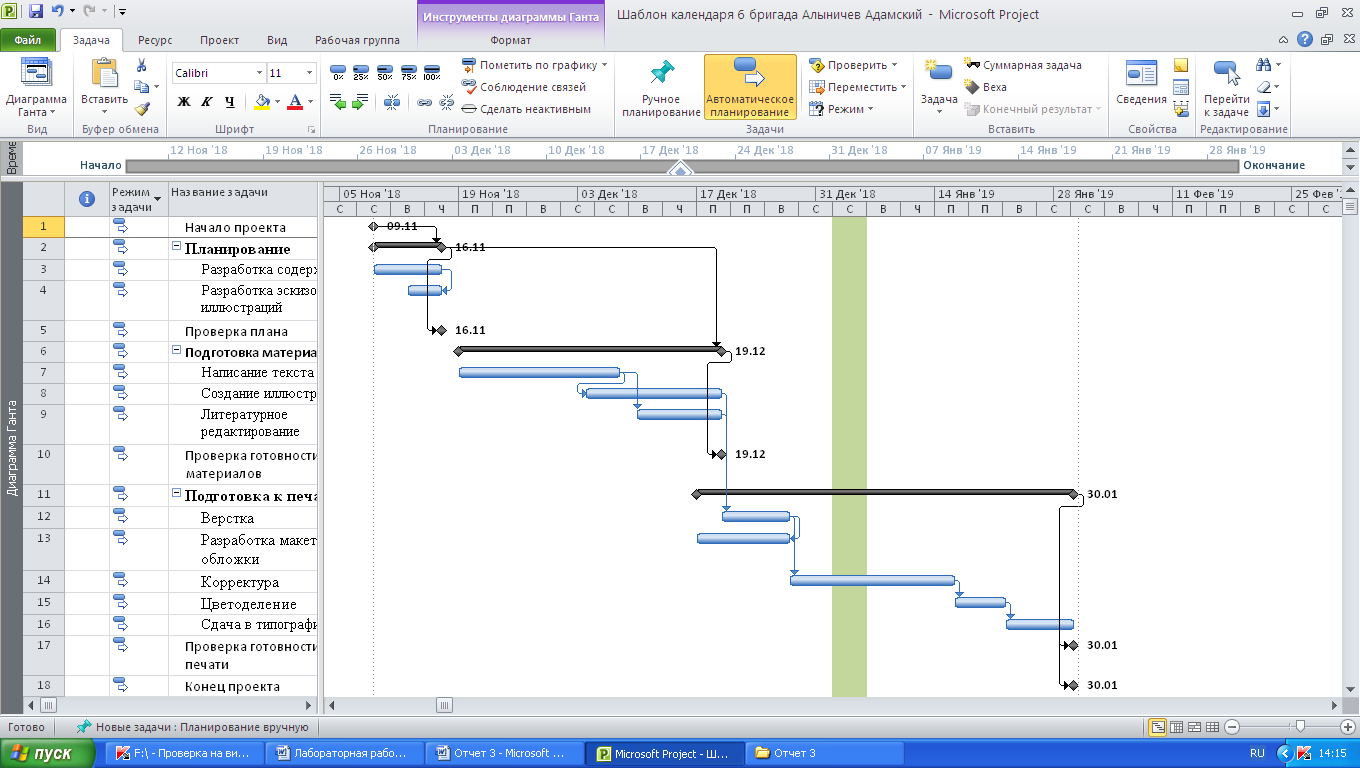

Рисунок 8 – Диаграмма Гантта с назначенными ресурсами
Задание 2. Задание базового плана проекта
Задание базового плана производится в меню «Проект» кнопкой «Задать базовый план». Базовый план проекта и его параметры указаны в приложении А (таблица А1).
Задание 3.
Лабораторная работа №5 была выполнена в соответствии с вариантом, а также результаты ее выполнения и отчет продемонстрированы преподавателю.
ПРИЛОЖЕНИЕ А
Таблица А1 – Базовый план и его параметры
Название задач и этапов |
Базовая длительность |
Базовое начало |
Базовое окончание |
Название ресурсов |
Базовые затраты |
Базовые трудозатраты |
1 Планирование |
5 дней |
Пн 29.10.18 |
Вт 06.11.18 |
|
14 400,00р. |
64 ч |
1.1 Разработка содержания |
5 дней |
Пн 29.10.18 |
Вт 06.11.18 |
Бумага[1];Редактор |
8 200,00р. |
40 ч |
1.2 Разработка эскизов иллюстраций |
3 дней |
Ср 31.10.18 |
Вт 06.11.18 |
Бумага[1];Художник |
6 200,00р. |
24 ч |
2 Подготовка материалов |
18 дней |
Вт 06.11.18 |
Пн 03.12.18 |
|
39 800,00р. |
176 ч |
2.1 Написание текста |
14 дней |
Вт 06.11.18 |
Вт 27.11.18 |
Бумага[1];Писатель |
25 200,00р. |
112 ч |
2.2 Создание иллюстраций |
4 дней |
Пн 26.11.18 |
Пт 30.11.18 |
Бумага[1];Художник |
8 200,00р. |
32 ч |
2.3 Литературное редактирование |
4 дней |
Вт 27.11.18 |
Пн 03.12.18 |
Редактор |
6 400,00р. |
32 ч |
3 Подготовка к печати |
14 дней |
Чт 29.11.18 |
Ср 19.12.18 |
|
34 200,00р. |
152 ч |
3.1 Верстка |
5 дней |
Пн 03.12.18 |
Пн 10.12.18 |
Верстальщик |
8 800,00р. |
40 ч |
3.2 Разработка макета обложки |
7 дней |
Чт 29.11.18 |
Пн 10.12.18 |
Бумага[1];Корректор |
12 520,00р. |
56 ч |
3.3 Корректура |
3 дней |
Пн 10.12.18 |
Чт 13.12.18 |
Корректор |
5 280,00р. |
24 ч |
3.4 Цветоделение |
3 дней |
Чт 13.12.18 |
Вт 18.12.18 |
Художник |
6 000,00р. |
24 ч |
3.5 Сдача в типографию |
1 день |
Вт 18.12.18 |
Ср 19.12.18 |
Редактор |
1 600,00р. |
8 ч |
